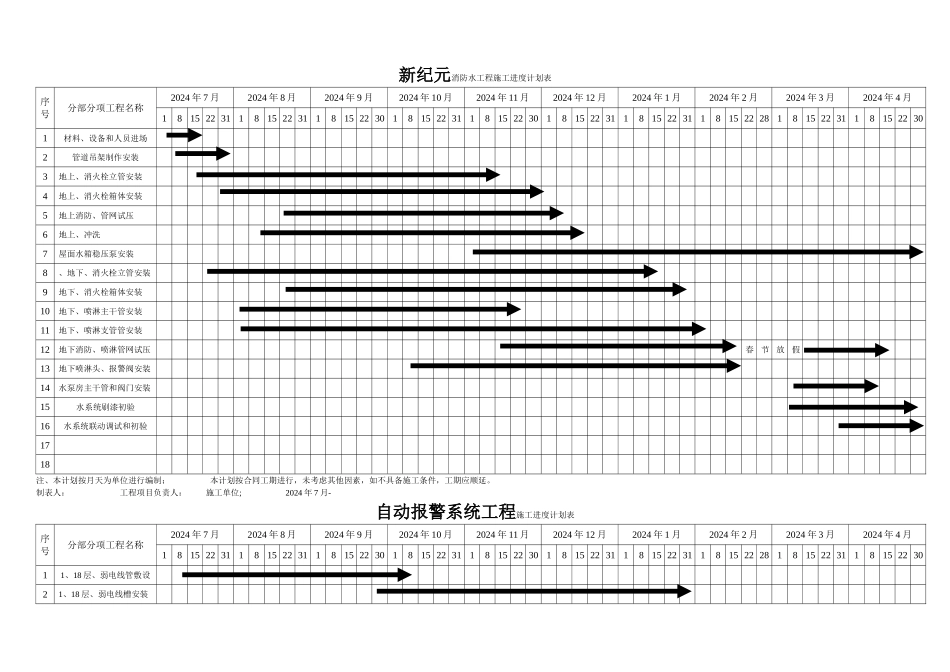

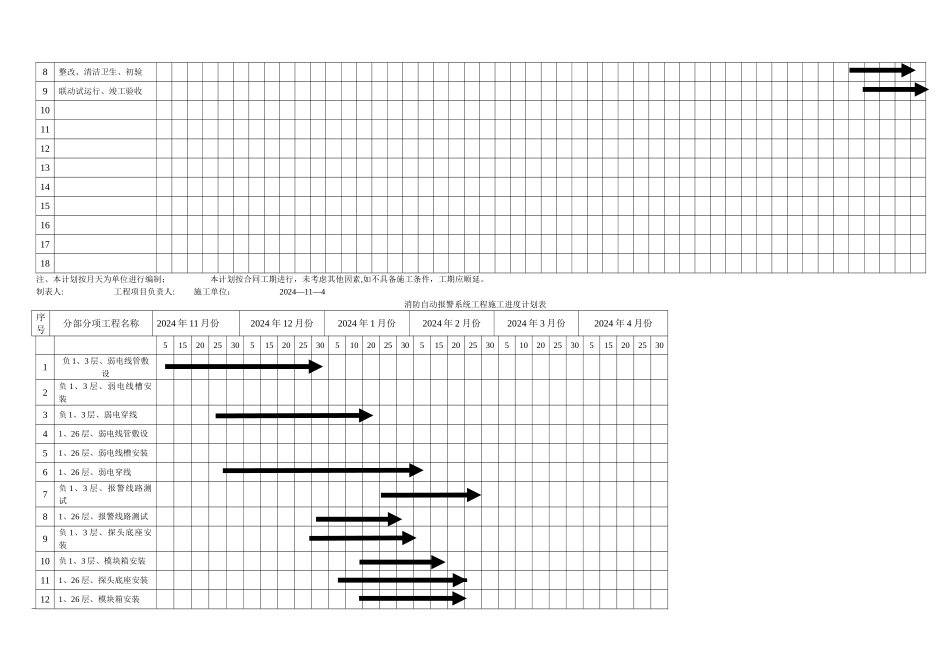

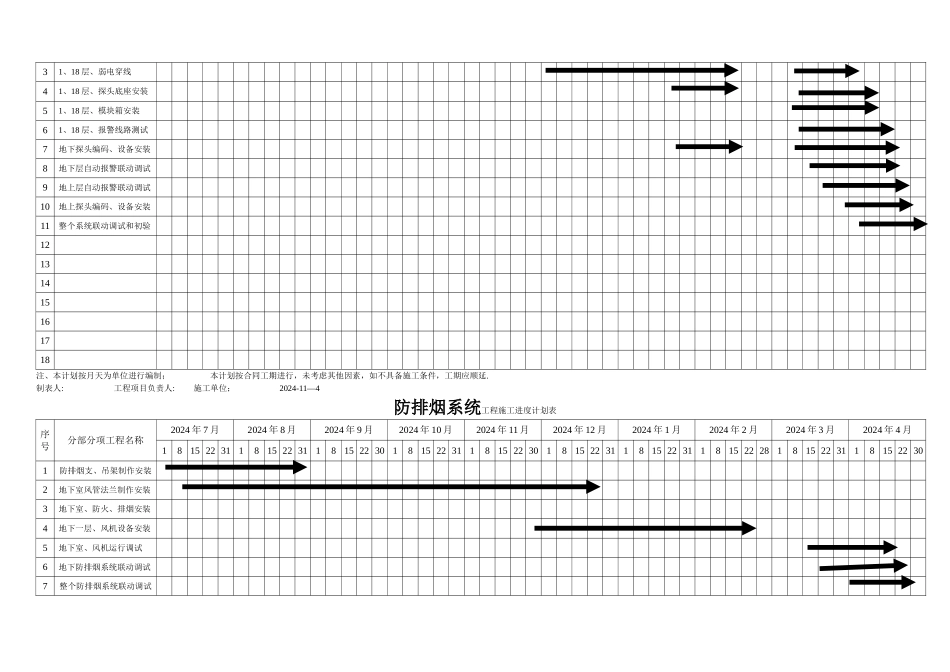

新纪元消防水工程施工进度计划表序号分部分项工程名称2024 年 7 月2024 年 8 月2024 年 9 月2024 年 10 月2024 年 11 月2024 年 12 月2024 年 1 月2024 年 2 月2024 年 3 月2024 年 4 月1815 22 311815 22 311815 22 301815 22 311815 22 301815 22 311815 22 311815 22 281815 22 311815 22 301材料、设备和人员进场2管道吊架制作安装3地上、消火栓立管安装4地上、消火栓箱体安装5地上消防、管网试压6地上、冲洗7屋面水箱稳压泵安装8、地下、消火栓立管安装9地下、消火栓箱体安装10地下、喷淋主干管安装11地下、喷淋支管管安装12地下消防、喷淋管网试压春节放假13地下喷淋头、报警阀安装14水泵房主干管和阀门安装15水系统刷漆初验16水系统联动调试和初验1718注、本计划按月天为单位进行编制; 本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。制表人: 工程项目负责人: 施工单位; 2024 年 7 月-自动报警系统工程施工进度计划表序号分部分项工程名称2024 年 7 月2024 年 8 月2024 年 9 月2024 年 10 月2024 年 11 月2024 年 12 月2024 年 1 月2024 年 2 月2024 年 3 月2024 年 4 月1815 22 311815 22 311815 22 301815 22 311815 22 301815 22 311815 22 311815 22 281815 22 311815 22 3011、18 层、弱电线管敷设21、18 层、弱电线槽安装31、18 层、弱电穿线41、18 层、探头底座安装51、18 层、模块箱安装61、18 层、报警线路测试7地下探头编码、设备安装8地下层自动报警联动调试9地上层自动报警联动调试10地上探头编码、设备安装11整个系统联动调试和初验12131415161718注、本计划按月天为单位进行编制; 本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延.制表人: 工程项目负责人: 施工单位; 2024-11—4防排烟系统工程施工进度计划表序号分部分项工程名称2024 年 7 月2024 年 8 月2024 年 9 月2024 年 10 月2024 年 11 月2024 年 12 月2024 年 1 月2024 年 2 月2024 年 3 月2024 年 4 月1815 22 311815 22 311815 22 301815 22 311815 22 301815 22 311815 22 311815 22 281815 22 311815 22 301防排烟支、吊架制作安装2地下室风管法兰制作安装3地下室、防火、排烟安装4地下一层、风机设备安装5地下室、风机运行调试6地...
