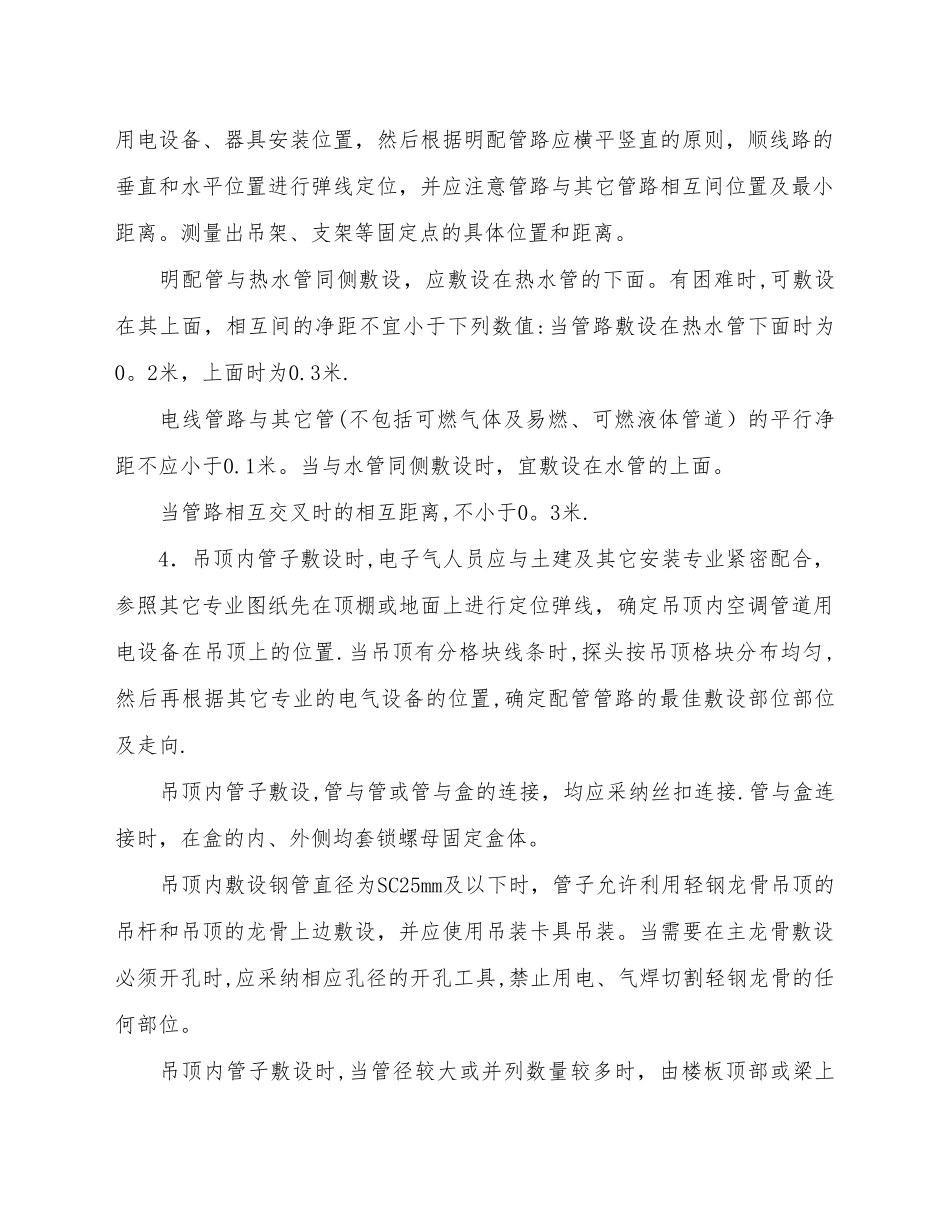

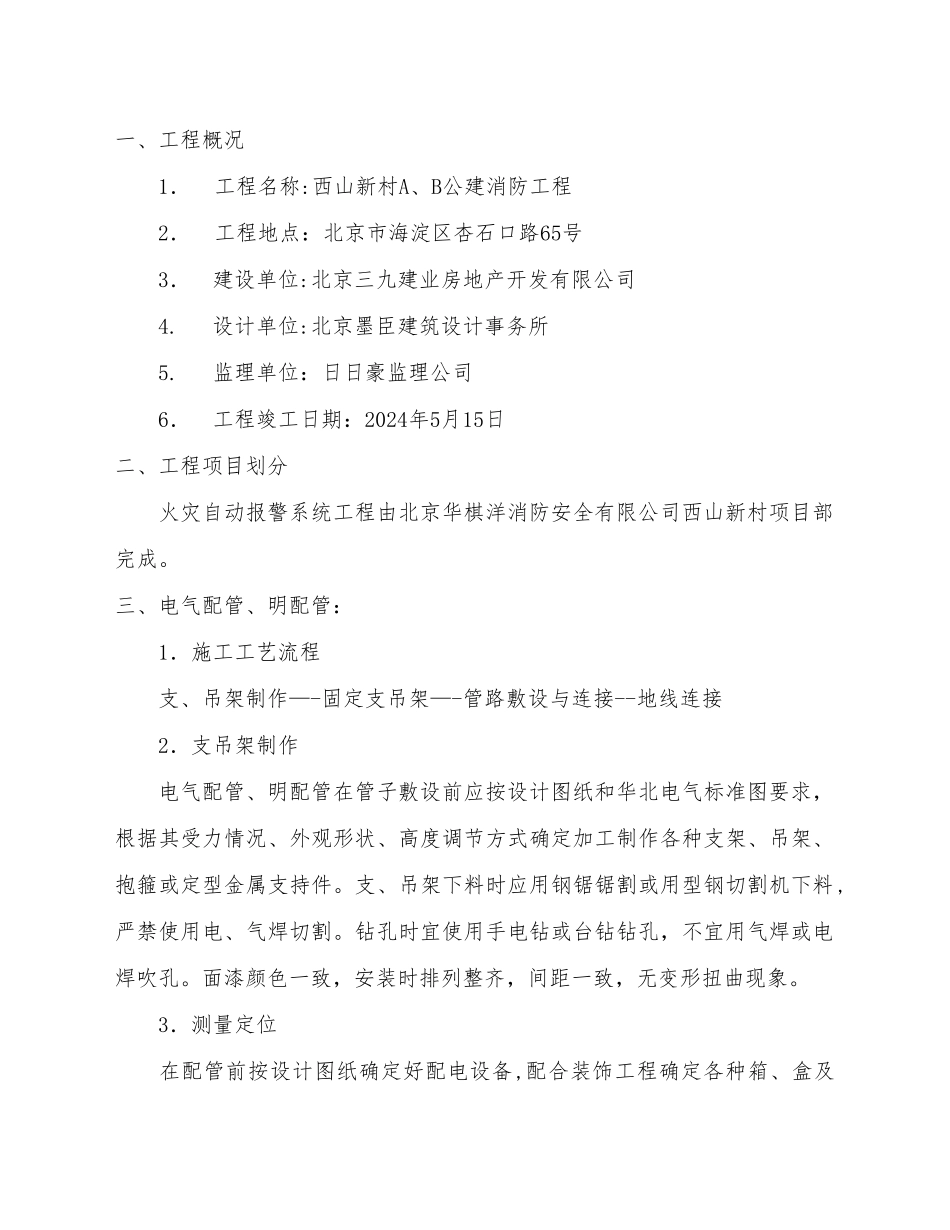

一、工程概况1.工程名称:西山新村A、B公建消防工程2.工程地点:北京市海淀区杏石口路65号3. 建设单位:北京三九建业房地产开发有限公司4. 设计单位:北京墨臣建筑设计事务所5. 监理单位:日日豪监理公司 6. 工程竣工日期:2024年5月15日二、工程项目划分火灾自动报警系统工程由北京华棋洋消防安全有限公司西山新村项目部完成。三、电气配管、明配管:1.施工工艺流程支、吊架制作—-固定支吊架—-管路敷设与连接--地线连接2.支吊架制作电气配管、明配管在管子敷设前应按设计图纸和华北电气标准图要求,根据其受力情况、外观形状、高度调节方式确定加工制作各种支架、吊架、抱箍或定型金属支持件。支、吊架下料时应用钢锯锯割或用型钢切割机下料,严禁使用电、气焊切割。钻孔时宜使用手电钻或台钻钻孔,不宜用气焊或电焊吹孔。面漆颜色一致,安装时排列整齐,间距一致,无变形扭曲现象。3.测量定位在配管前按设计图纸确定好配电设备,配合装饰工程确定各种箱、盒及用电设备、器具安装位置,然后根据明配管路应横平竖直的原则,顺线路的垂直和水平位置进行弹线定位,并应注意管路与其它管路相互间位置及最小距离。测量出吊架、支架等固定点的具体位置和距离。明配管与热水管同侧敷设,应敷设在热水管的下面。有困难时,可敷设在其上面,相互间的净距不宜小于下列数值:当管路敷设在热水管下面时为0。2米,上面时为0.3米.电线管路与其它管(不包括可燃气体及易燃、可燃液体管道)的平行净距不应小于0.1米。当与水管同侧敷设时,宜敷设在水管的上面。当管路相互交叉时的相互距离,不小于0。3米.4.吊顶内管子敷设时,电子气人员应与土建及其它安装专业紧密配合,参照其它专业图纸先在顶棚或地面上进行定位弹线,确定吊顶内空调管道用电设备在吊顶上的位置.当吊顶有分格块线条时,探头按吊顶格块分布均匀,然后再根据其它专业的电气设备的位置,确定配管管路的最佳敷设部位部位及走向.吊顶内管子敷设,管与管或管与盒的连接,均应采纳丝扣连接.管与盒连接时,在盒的内、外侧均套锁螺母固定盒体。吊顶内敷设钢管直径为SC25mm及以下时,管子允许利用轻钢龙骨吊顶的吊杆和吊顶的龙骨上边敷设,并应使用吊装卡具吊装。当需要在主龙骨敷设必须开孔时,应采纳相应孔径的开孔工具,禁止用电、气焊切割轻钢龙骨的任何部位。吊顶内管子敷设时,当管径较大或并列数量较多时,由楼板顶部或梁上固定支架或吊杆直接吊挂固定管子。不得影响吊顶的更换和检修。明配管时管路布...
