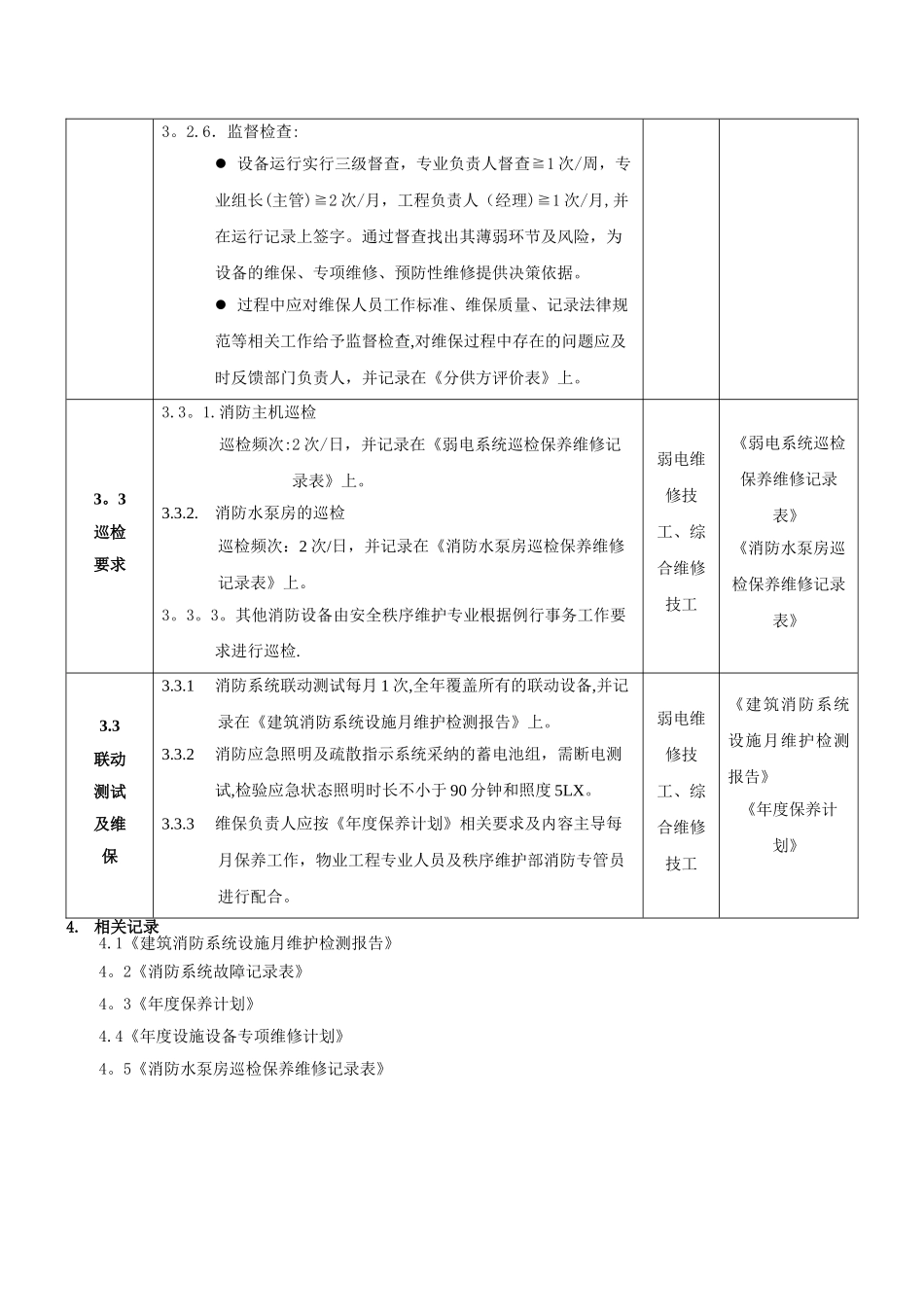

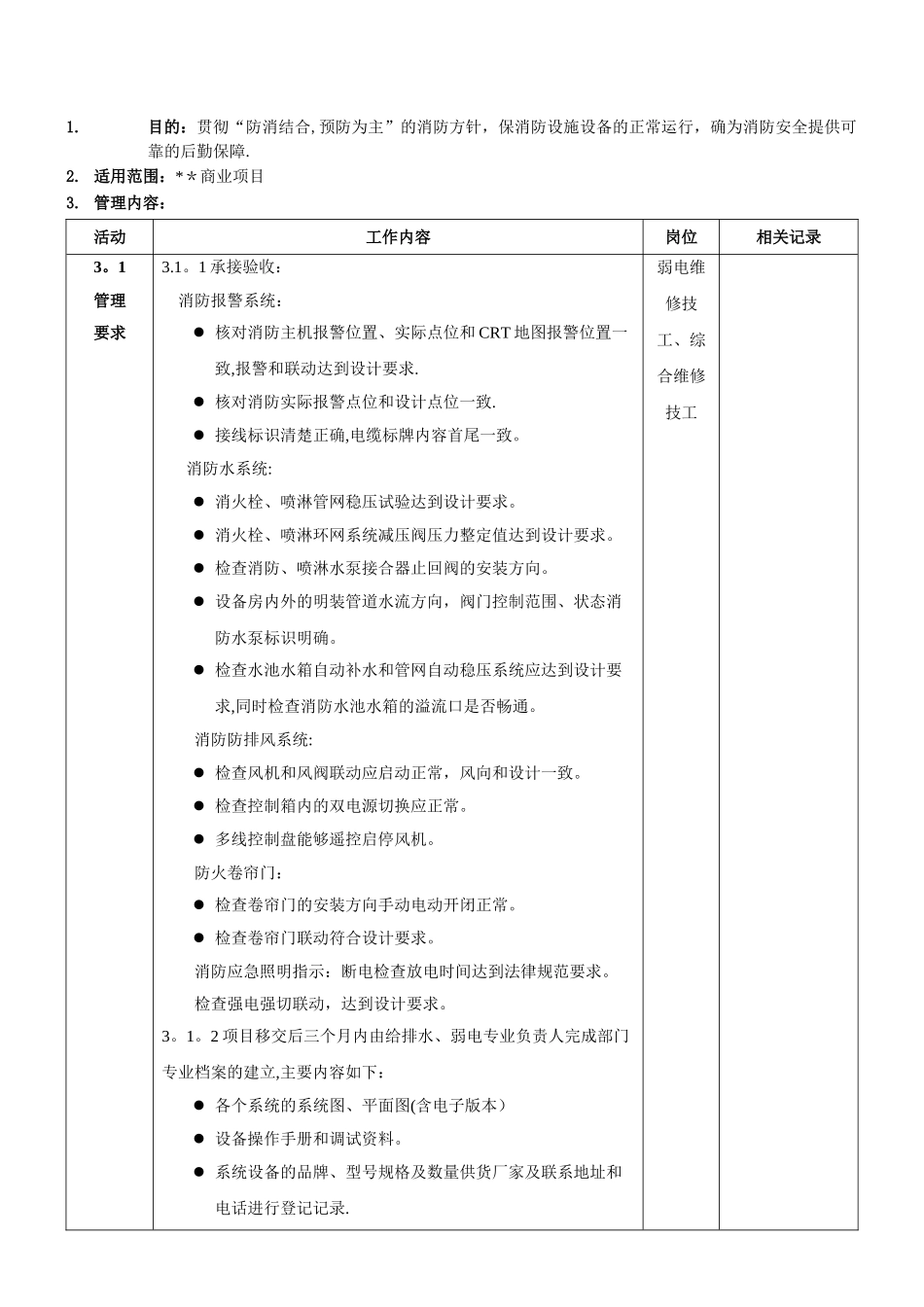

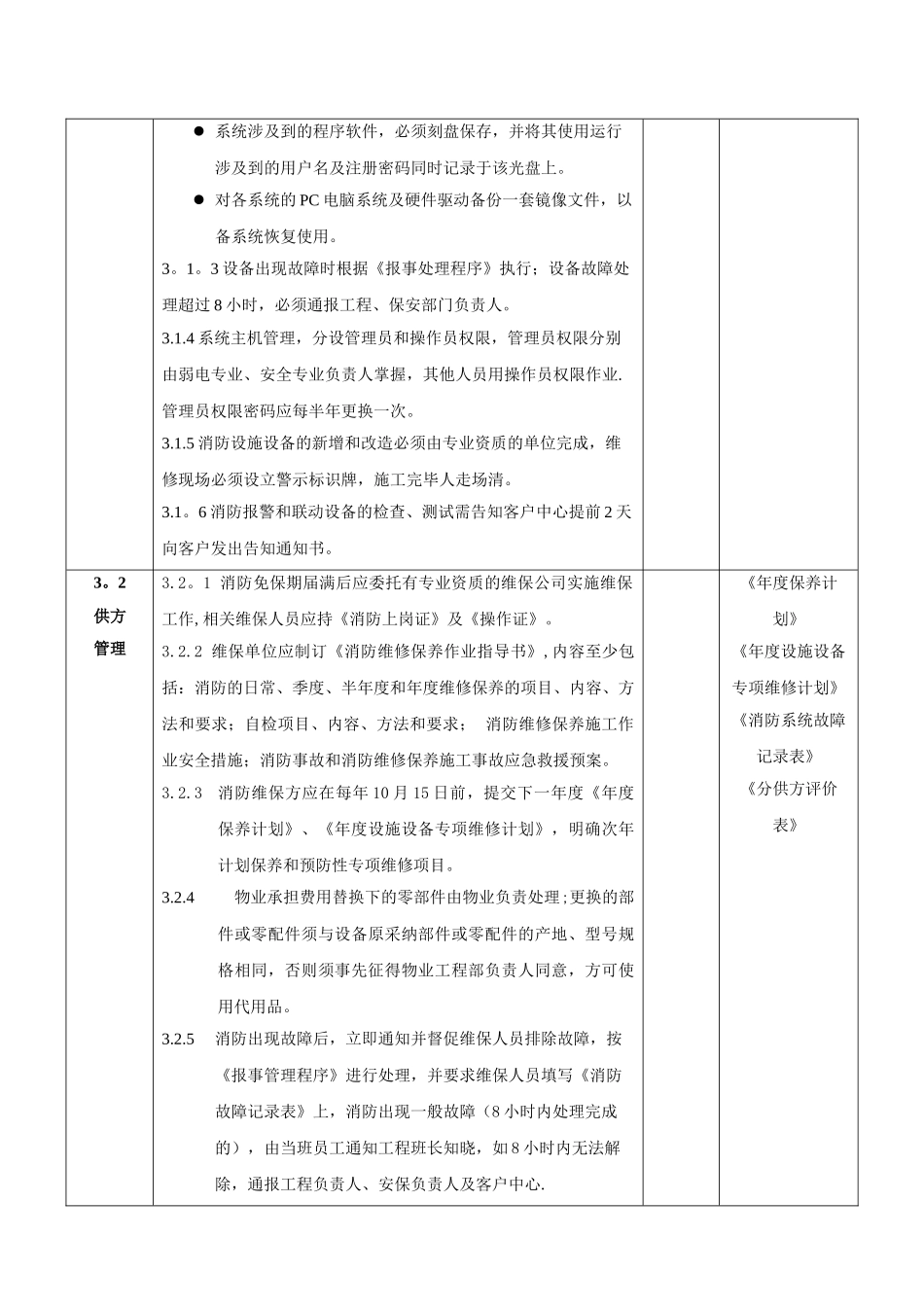

目的:贯彻“防消结合,预防为主”的消防方针,保消防设施设备的正常运行,确为消防安全提供可靠的后勤保障
适用范围:**商业项目3
管理内容:活动工作内容岗位相关记录3
1管理要求3
1 承接验收:消防报警系统: 核对消防主机报警位置、实际点位和 CRT 地图报警位置一致,报警和联动达到设计要求
核对消防实际报警点位和设计点位一致
接线标识清楚正确,电缆标牌内容首尾一致
消防水系统: 消火栓、喷淋管网稳压试验达到设计要求
消火栓、喷淋环网系统减压阀压力整定值达到设计要求
检查消防、喷淋水泵接合器止回阀的安装方向
设备房内外的明装管道水流方向,阀门控制范围、状态消防水泵标识明确
检查水池水箱自动补水和管网自动稳压系统应达到设计要求,同时检查消防水池水箱的溢流口是否畅通
消防防排风系统: 检查风机和风阀联动应启动正常,风向和设计一致
检查控制箱内的双电源切换应正常
多线控制盘能够遥控启停风机
防火卷帘门: 检查卷帘门的安装方向手动电动开闭正常
检查卷帘门联动符合设计要求
消防应急照明指示:断电检查放电时间达到法律规范要求
检查强电强切联动,达到设计要求
2 项目移交后三个月内由给排水、弱电专业负责人完成部门专业档案的建立,主要内容如下: 各个系统的系统图、平面图(含电子版本) 设备操作手册和调试资料
系统设备的品牌、型号规格及数量供货厂家及联系地址和电话进行登记记录
弱电维修技工、综合维修技工 系统涉及到的程序软件,必须刻盘保存,并将其使用运行涉及到的用户名及注册密码同时记录于该光盘上
对各系统的 PC 电脑系统及硬件驱动备份一套镜像文件,以备系统恢复使用
3 设备出现故障时根据《报事处理程序》执行;设备故障处理超过 8 小时,必须通报工程、保安部门负责人
4 系统主机管理,分设管理员
