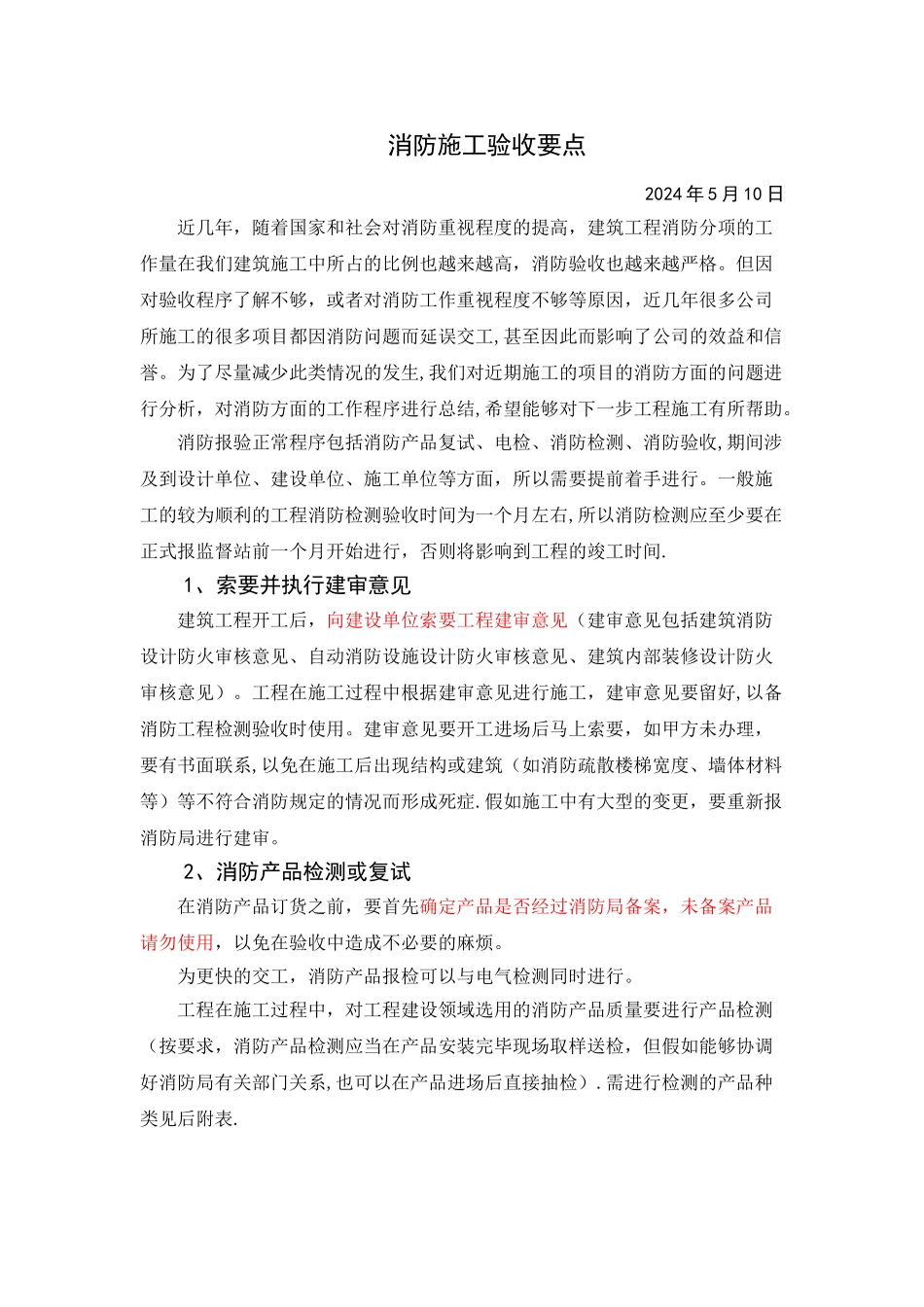

消防施工验收要点2024 年 5 月 10 日近几年,随着国家和社会对消防重视程度的提高,建筑工程消防分项的工作量在我们建筑施工中所占的比例也越来越高,消防验收也越来越严格。但因对验收程序了解不够,或者对消防工作重视程度不够等原因,近几年很多公司所施工的很多项目都因消防问题而延误交工,甚至因此而影响了公司的效益和信誉。为了尽量减少此类情况的发生,我们对近期施工的项目的消防方面的问题进行分析,对消防方面的工作程序进行总结,希望能够对下一步工程施工有所帮助。消防报验正常程序包括消防产品复试、电检、消防检测、消防验收,期间涉及到设计单位、建设单位、施工单位等方面,所以需要提前着手进行。一般施工的较为顺利的工程消防检测验收时间为一个月左右,所以消防检测应至少要在正式报监督站前一个月开始进行,否则将影响到工程的竣工时间.1、索要并执行建审意见建筑工程开工后,向建设单位索要工程建审意见(建审意见包括建筑消防设计防火审核意见、自动消防设施设计防火审核意见、建筑内部装修设计防火审核意见)。工程在施工过程中根据建审意见进行施工,建审意见要留好,以备消防工程检测验收时使用。建审意见要开工进场后马上索要,如甲方未办理,要有书面联系,以免在施工后出现结构或建筑(如消防疏散楼梯宽度、墙体材料等)等不符合消防规定的情况而形成死症.假如施工中有大型的变更,要重新报消防局进行建审。2、消防产品检测或复试在消防产品订货之前,要首先确定产品是否经过消防局备案,未备案产品请勿使用,以免在验收中造成不必要的麻烦。为更快的交工,消防产品报检可以与电气检测同时进行。工程在施工过程中,对工程建设领域选用的消防产品质量要进行产品检测(按要求,消防产品检测应当在产品安装完毕现场取样送检,但假如能够协调好消防局有关部门关系,也可以在产品进场后直接抽检).需进行检测的产品种类见后附表. 工程建设领域选用的消防产品质量检测合格后,出具《工程建设领域选用消防产品质量委托检验意见书》。3、电气检测检测前需做好资料和实体两方面准备:(1)资料方面:应提前准备好消防建审意见,各种电气方面的隐蔽验收,电气绝缘测试记录,运行记录,各种资料签字盖章必须齐全。电气系统图一套,有变更的要出具。(2)工程实体方面:a 工程电源必须为正式电源,临时电不得作为电检电源。b 双电源的备用电源或发电机设备须正常启动运行。c 箱柜内各电气回路数、各回路型号、接线规格等均应符...
