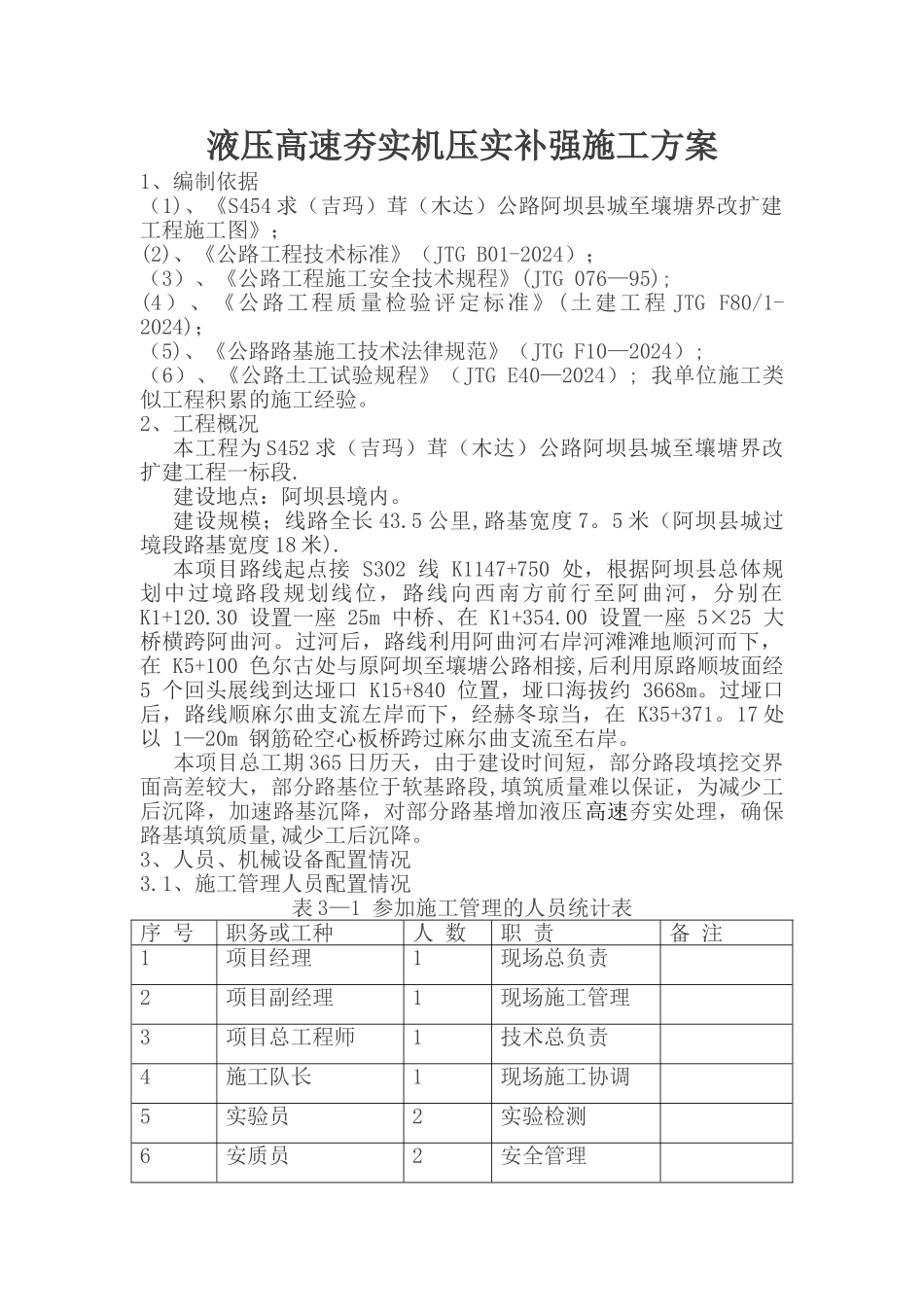

液压高速夯实机压实补强施工方案1、编制依据 (1)、《S454 求(吉玛)茸(木达)公路阿坝县城至壤塘界改扩建工程施工图》; (2)、《公路工程技术标准》(JTG B01-2024); (3)、《公路工程施工安全技术规程》(JTG 076—95); (4)、《公路工程质量检验评定标准》(土建工程 JTG F80/1-2024); (5)、《公路路基施工技术法律规范》(JTG F10—2024); (6)、《公路土工试验规程》(JTG E40—2024); 我单位施工类似工程积累的施工经验
2、工程概况 本工程为 S452 求(吉玛)茸(木达)公路阿坝县城至壤塘界改扩建工程一标段
建设地点:阿坝县境内

建设规模;线路全长 43
5 公里,路基宽度 7
5 米(阿坝县城过境段路基宽度 18 米)
本项目路线起点接 S302 线 K1147+750 处,根据阿坝县总体规划中过境路段规划线位,路线向西南方前行至阿曲河,分别在 K1+120
30 设置一座 25m 中桥、在 K1+354
00 设置一座 5×25 大桥横跨阿曲河
过河后,路线利用阿曲河右岸河滩滩地顺河而下,在 K5+100 色尔古处与原阿坝至壤塘公路相接,后利用原路顺坡面经 5 个回头展线到达垭口 K15+840 位置,垭口海拔约 3668m
过垭口后,路线顺麻尔曲支流左岸而下,经赫冬琼当,在 K35+371
17 处以 1—20m 钢筋砼空心板桥跨过麻尔曲支流至右岸
本项目总工期 365 日历天,由于建设时间短,部分路段填挖交界面高差较大,部分路基位于软基路段,填筑质量难以保证,为减少工后沉降,加速路基沉降,对部分路基增加液压高速夯实处理,确保路基填筑质量,减少工后沉降

3、人员、机械设备配置情况 3
1、施工管理人员配置情况 表 3—1 参加施工管理的人员统计表序 号职务或工种人 数职 责备 注1项目经理1现
