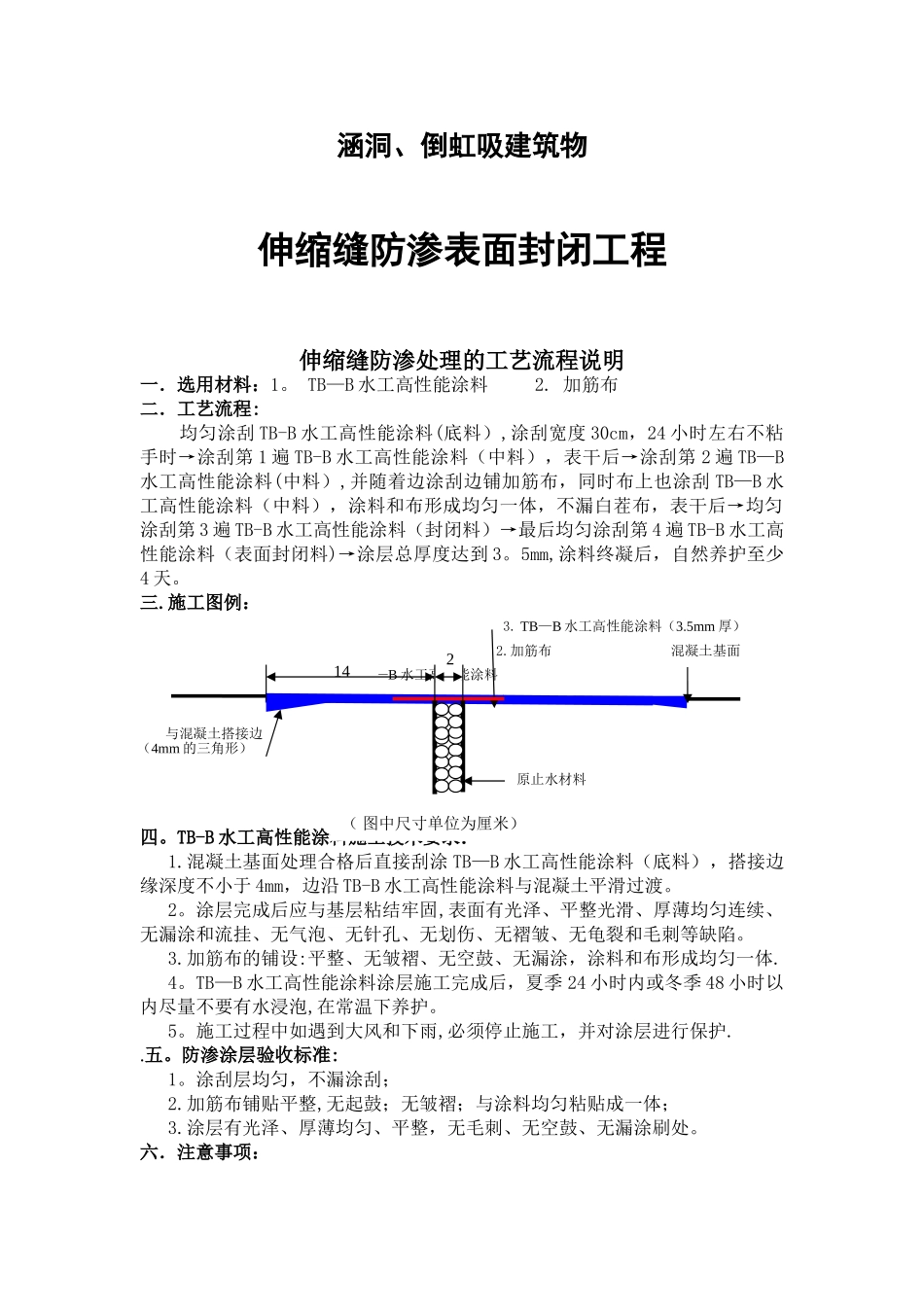

涵洞、倒虹吸建筑物伸缩缝防渗表面封闭工程伸缩缝防渗处理的工艺流程说明一.选用材料:1。 TB—B 水工高性能涂料 2. 加筋布二.工艺流程: 均匀涂刮 TB-B 水工高性能涂料(底料),涂刮宽度 30cm,24 小时左右不粘手时→涂刮第 1 遍 TB-B 水工高性能涂料(中料),表干后→涂刮第 2 遍 TB—B水工高性能涂料(中料),并随着边涂刮边铺加筋布,同时布上也涂刮 TB—B 水工高性能涂料(中料),涂料和布形成均匀一体,不漏白茬布,表干后→均匀涂刮第 3 遍 TB-B 水工高性能涂料(封闭料)→最后均匀涂刮第 4 遍 TB-B 水工高性能涂料(表面封闭料)→涂层总厚度达到 3。5mm,涂料终凝后,自然养护至少4 天。三.施工图例: 3. TB—B 水工高性能涂料(3.5mm 厚) 2.加筋布 混凝土基面 1。TB—B 水工高性能涂料 四。TB-B 水工高性能涂料施工技术要求:1.混凝土基面处理合格后直接刮涂 TB—B 水工高性能涂料(底料),搭接边缘深度不小于 4mm,边沿 TB-B 水工高性能涂料与混凝土平滑过渡。2。涂层完成后应与基层粘结牢固,表面有光泽、平整光滑、厚薄均匀连续、无漏涂和流挂、无气泡、无针孔、无划伤、无褶皱、无龟裂和毛刺等缺陷。 3.加筋布的铺设:平整、无皱褶、无空鼓、无漏涂,涂料和布形成均匀一体.4。TB—B 水工高性能涂料涂层施工完成后,夏季 24 小时内或冬季 48 小时以内尽量不要有水浸泡,在常温下养护。5。施工过程中如遇到大风和下雨,必须停止施工,并对涂层进行保护..五。防渗涂层验收标准: 1。涂刮层均匀,不漏涂刮; 2.加筋布铺贴平整,无起鼓;无皱褶;与涂料均匀粘贴成一体; 3.涂层有光泽、厚薄均匀、平整,无毛刺、无空鼓、无漏涂刷处。六.注意事项:142( 图中尺寸单位为厘米)原止水材料与混凝土搭接边 (4mm 的三角形) (1)5℃以下、雨天、或 5 级以上风天不能施工; (2)涂膜未干时防止雨淋,并对涂层进行保护;(3)每遍涂刷一次成型,不要来回涂,防止出现小包。(4)夏季自然养护至少 3 天,冬季至少 4 天。七.混凝土建筑物的基层处理工艺: 1。先将结构缝的原有止水材料表面清理洁净; 2。若有渗漏部位需要先进行止水处理,保证基面干燥、无明水; 3.若有凹陷处需用 TB-砼宝Ⅲ型修补找平,使之达到完好、平整、顺直的基面; 4。用角磨机、切割机将缝两侧各 20cm 宽的混凝土,彻底打磨并清除疏松薄弱层,露出混凝土的坚实新茬; 5.用吹风机将浮尘、角质层等物质吹掉...
