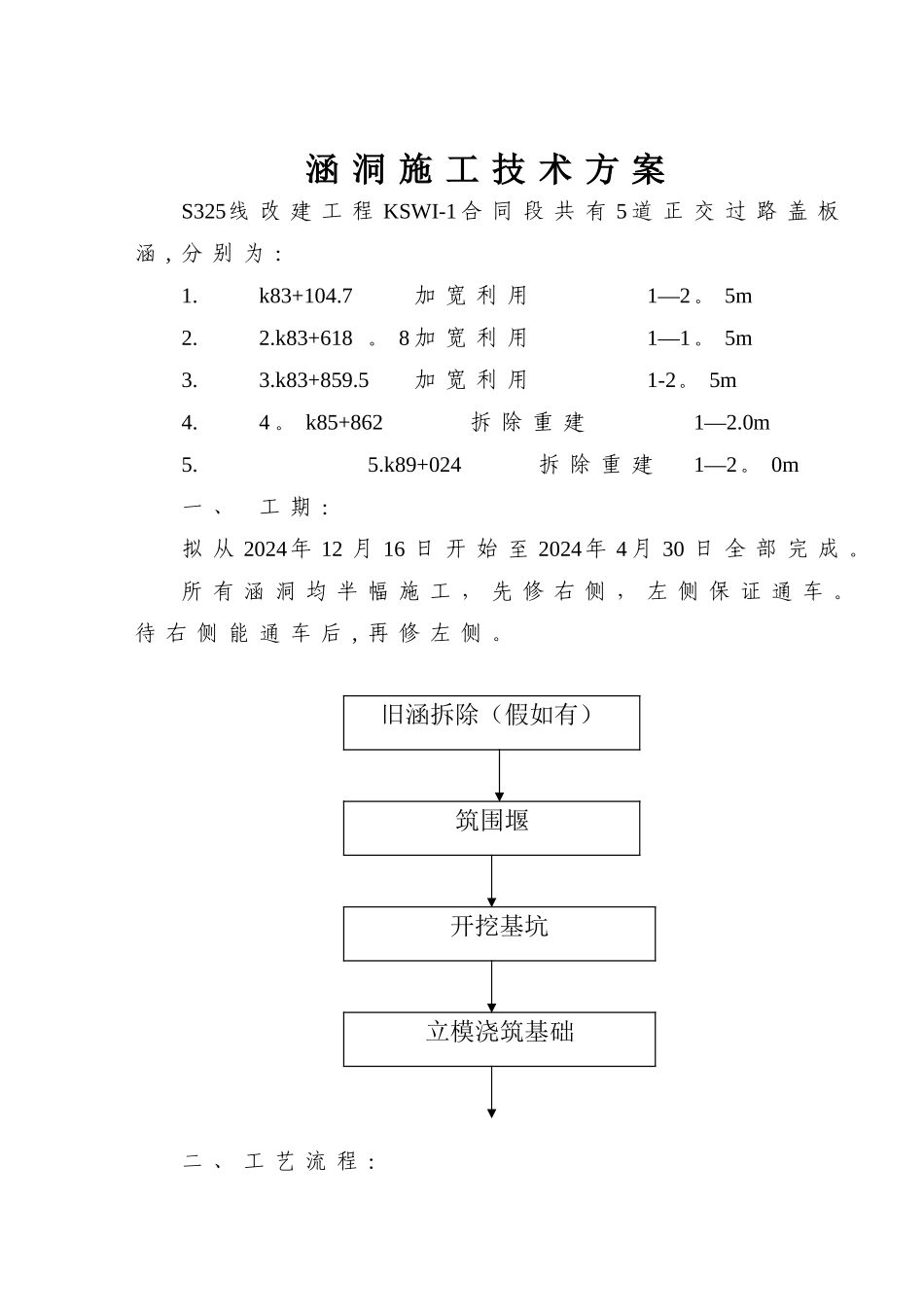

涵 洞 施 工 技 术 方 案S325线 改 建 工 程 KSWI-1 合 同 段 共 有 5 道 正 交 过 路 盖 板涵 , 分 别 为 :1
k83+104
7加 宽 利 用1—2
k83+618
8 加 宽 利 用1—1
k83+859
5加 宽 利 用1-2
k85+862拆 除 重 建1—2
k89+024 拆 除 重 建1—2
0m一 、工 期 :拟 从 2024年 12 月 16 日 开 始 至 2024年 4 月 30 日 全 部 完 成
所 有 涵 洞 均 半 幅 施 工 , 先 修 右 侧 , 左 侧 保 证 通 车
待 右 侧 能 通 车 后 , 再 修 左 侧

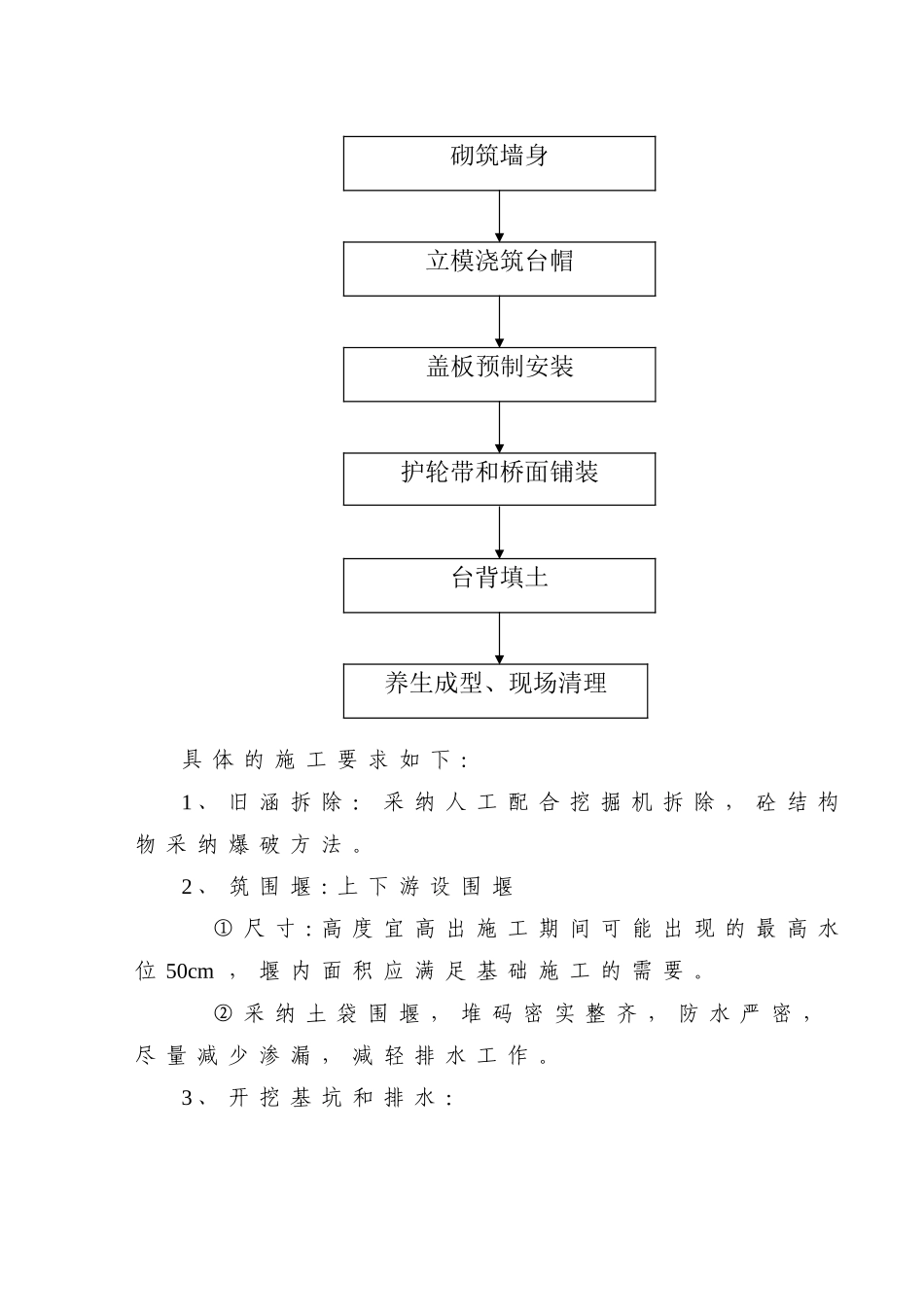

二 、 工 艺 流 程 :旧涵拆除(假如有)筑围堰开挖基坑立模浇筑基础 具 体 的 施 工 要 求 如 下 :1 、 旧 涵 拆 除 : 采 纳 人 工 配 合 挖 掘 机 拆 除 , 砼 结 构物 采 纳 爆 破 方 法
2 、 筑 围 堰 : 上 下 游 设 围 堰① 尺 寸 : 高 度 宜 高 出 施 工 期 间 可 能 出 现 的 最 高 水位 50cm , 堰 内 面 积 应 满 足 基 础 施 工 的 需 要
② 采 纳 土 袋 围 堰 , 堆 码 密 实 整 齐 , 防 水 严 密 ,尽 量 减 少 渗 漏 , 减 轻 排 水 工 作

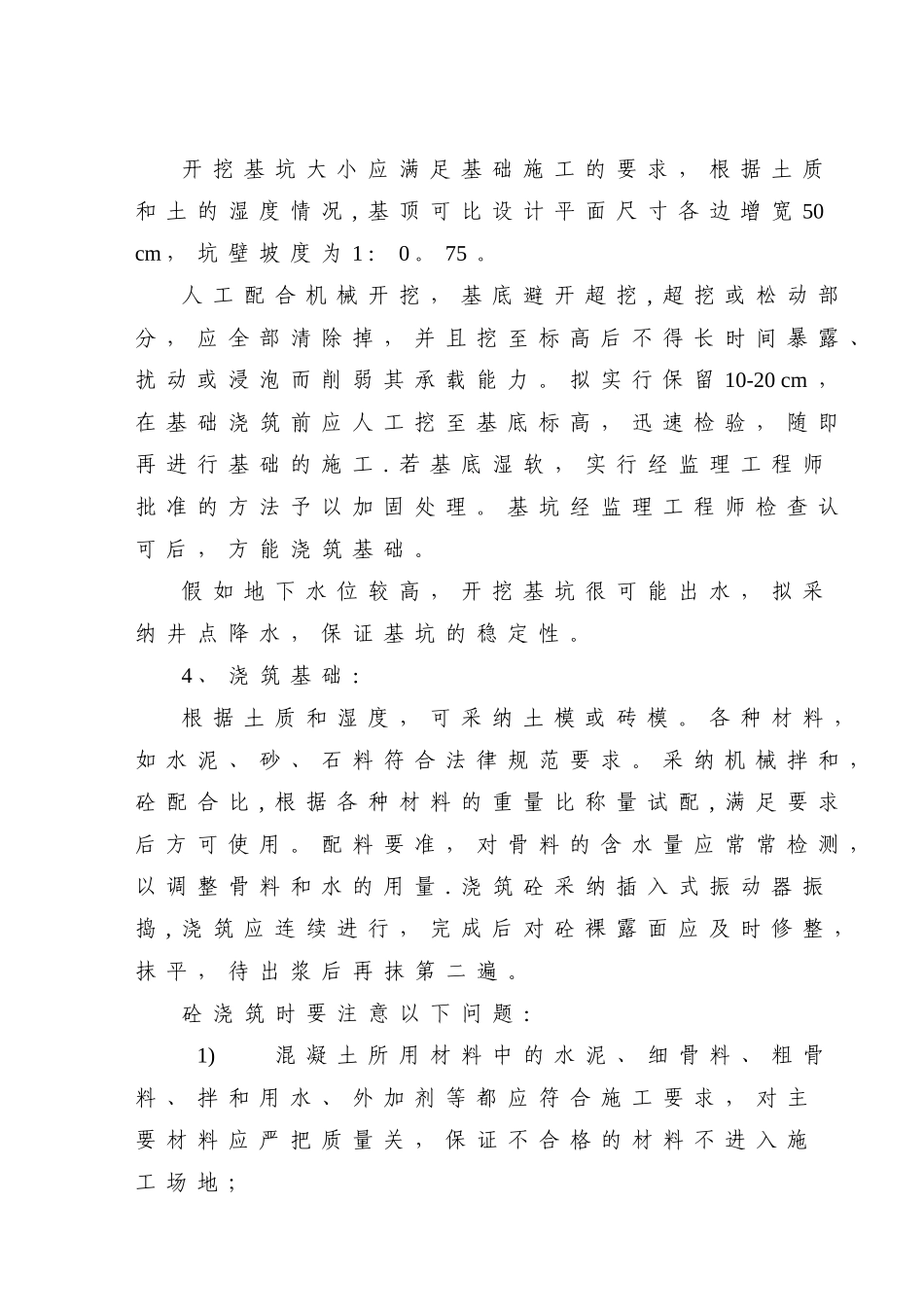

3 、 开 挖 基 坑 和 排 水 :养生成型、现场清理立模浇筑台帽砌筑墙身护轮带和桥面铺装台背填土盖板预制安装开 挖 基 坑 大 小 应 满 足 基 础 施 工 的 要 求 , 根 据 土 质和 土 的 湿 度 情 况 , 基 顶 可 比 设 计 平 面 尺 寸 各 边 增 宽 50 cm , 坑 壁 坡 度 为 1 : 0
人 工 配 合 机 械 开 挖
