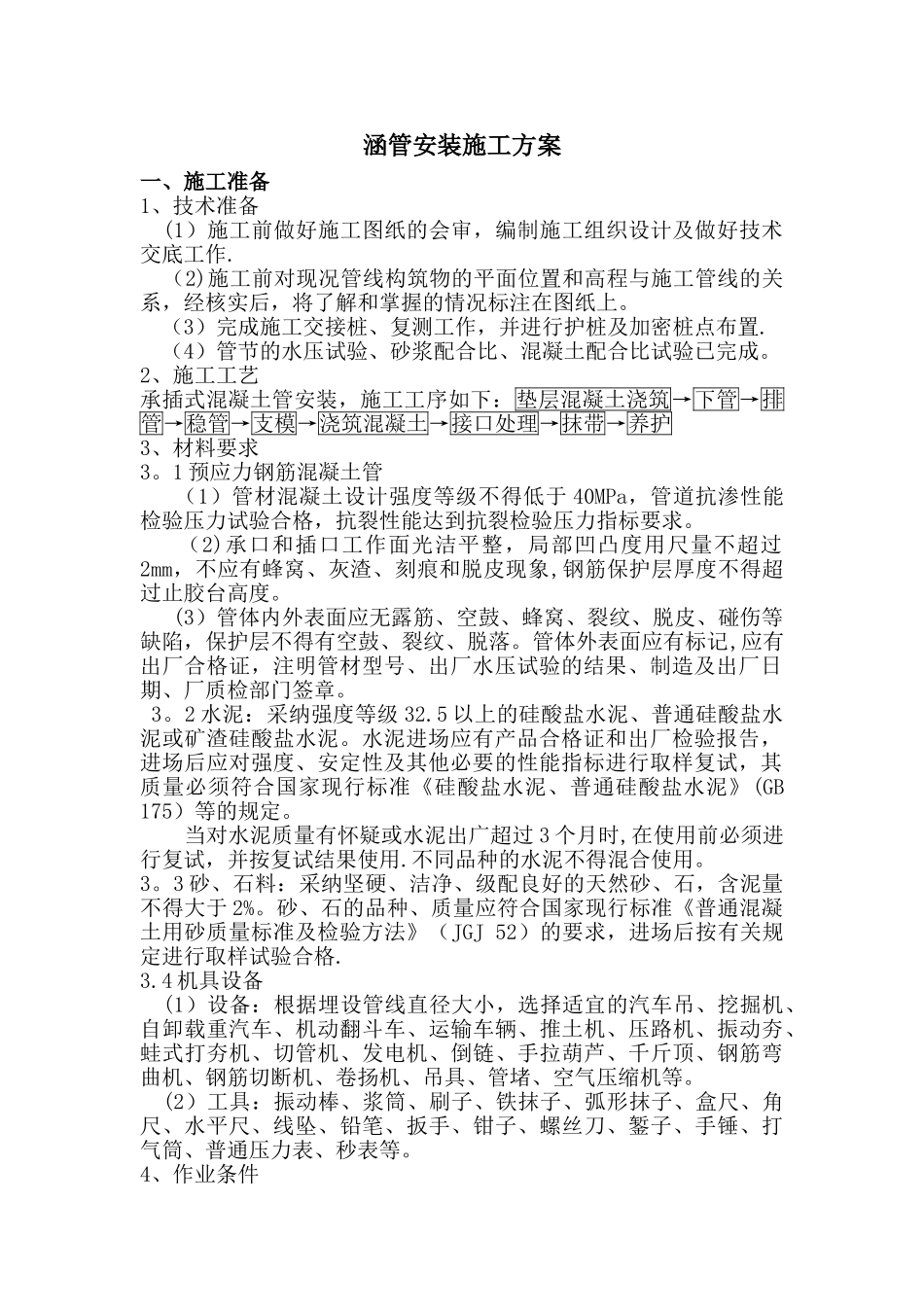

涵管安装施工方案一、施工准备1、技术准备 (1)施工前做好施工图纸的会审,编制施工组织设计及做好技术交底工作
(2)施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上
(3)完成施工交接桩、复测工作,并进行护桩及加密桩点布置
(4)管节的水压试验、砂浆配合比、混凝土配合比试验已完成
2、施工工艺承插式混凝土管安装,施工工序如下:垫层混凝土浇筑→下管→排管→稳管→支模→浇筑混凝土→接口处理→抹带→养护3、材料要求3
1 预应力钢筋混凝土管 (1)管材混凝土设计强度等级不得低于 40MPa,管道抗渗性能检验压力试验合格,抗裂性能达到抗裂检验压力指标要求
(2)承口和插口工作面光洁平整,局部凹凸度用尺量不超过2mm,不应有蜂窝、灰渣、刻痕和脱皮现象,钢筋保护层厚度不得超过止胶台高度
(3)管体内外表面应无露筋、空鼓、蜂窝、裂纹、脱皮、碰伤等缺陷,保护层不得有空鼓、裂纹、脱落
管体外表面应有标记,应有出厂合格证,注明管材型号、出厂水压试验的结果、制造及出厂日期、厂质检部门签章
2 水泥:采纳强度等级 32
5 以上的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥
水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定
当对水泥质量有怀疑或水泥出广超过 3 个月时,在使用前必须进行复试,并按复试结果使用
不同品种的水泥不得混合使用
3 砂、石料:采纳坚硬、洁净、级配良好的天然砂、石,含泥量不得大于 2%
砂、石的品种、质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的要求,进场后按有关规定进行取样试验合格
4 机具设备 (1)设备:根据埋设管线直径大小,选择适宜的汽车吊、挖
