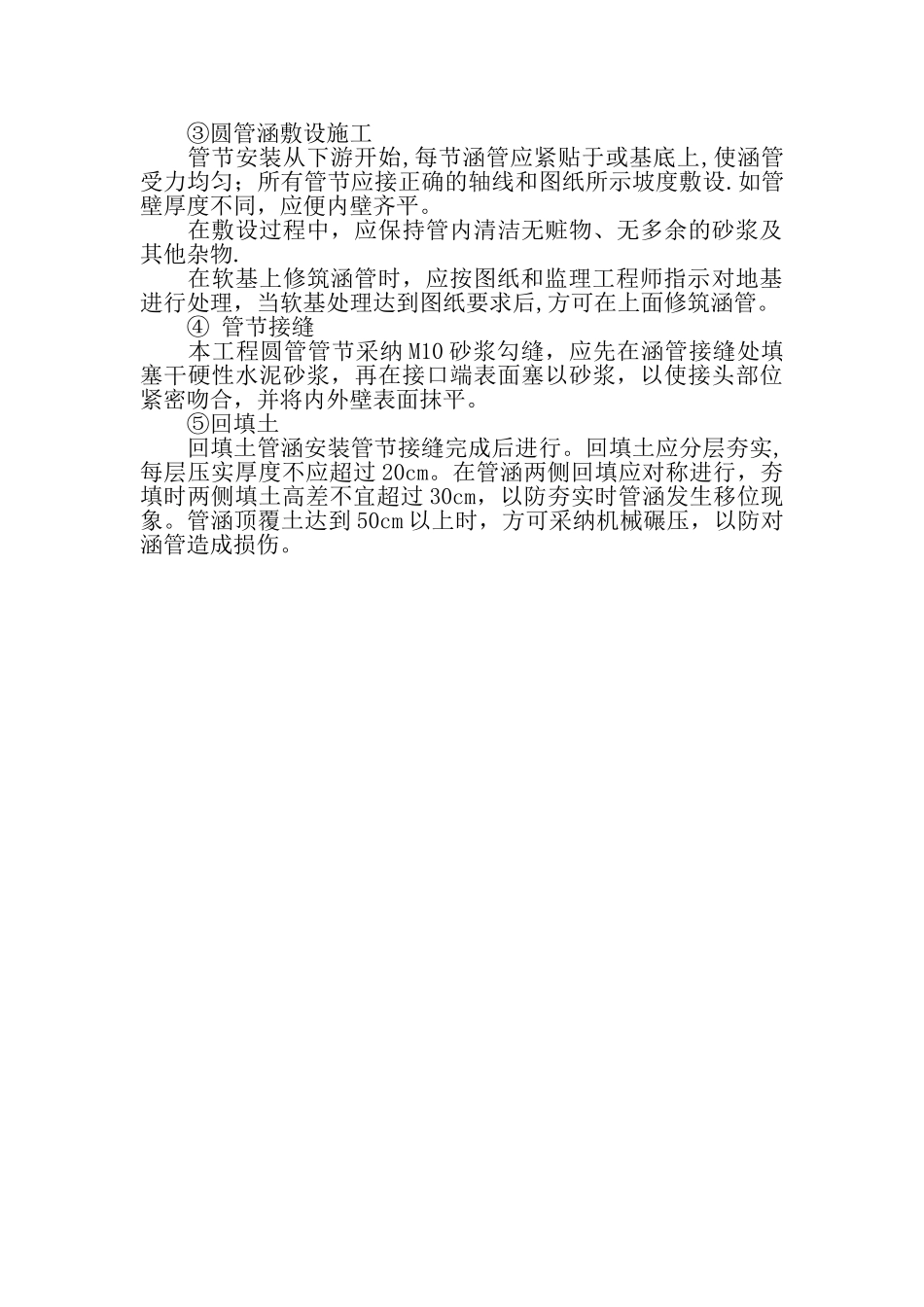

涵管施工方案一、施工步骤:1、先按设计位置放样; 2、人工挖土;深度、宽度按设计; 3、安装钢筋砼、涵管,并用 M10 砂浆勾缝; 4、回填夯实土.二、涵管施工要点 1、涵管施工流程 施工准备→测量放样→土方开挖→验槽→涵管安装→灌水试验→回填土方→交工验收 2、土方开挖 管槽开挖采纳人工开挖,深度、宽度按设计。开挖时根据各条排水沟的走向,从排水沟的下游向上游挖进.施工中注意边坡稳定,及时用潜水泵排除基槽积水,严禁基槽长期泡水。在挖至设计标高时,应及时安排人员进行清除余土,排干沟槽积水,不得使基底暴露过久。若基底土壤已受扰动或超挖,用碎石砂夯实填平。基槽外一米以内不得堆土,同时堆土不得超过 1.5米高。 3、涵管施工 ①运输与装卸:涵管在运输、装卸过程中,应实行防碰撞措施,避开管节损坏或产生裂纹。涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监理工程师的书面许可,不允许用滚板或斜板卸管。存放场地的位置和装卸的操作方法必须经监理工程师认可。 ②施工要求 基础开挖应符合图纸要求。当在原有灌溉水流的沟渠修筑时挖临时过水通道保护好灌溉水流。 基槽开挖后,应紧接着进行涵管敷设及基槽回填等作业。假如出现不可避开的耽误,无论是何原因,在施工过程中应实行必要措施,保护基槽的外露面不致破坏。 基底应压实到设计要求密实度,其压实度应在 90%以上,按重型击实法试验测定。当基底承载力达不到要求时,可采纳砂砾石或灰土换填 50cm 厚。 管涵基底应按图纸所示或监理工程师的指示,结合土质及路基填土高度设置预留拱度。 钢筋混凝土圆管涵成品质量: 管节端面应平整并与其轴线垂直;斜交管涵进出水口管节的外端面,应接斜交角度进行处理。管壁内外侧表面应平直圆滑,假如缺陷小于下列规定时,应修补完善后方可使用;假如缺陷大于下列规定时,不予验收,并应报监理工程师处理。 每处蜂窝面积不得大于 30mm×30mm。其蜂窝深度不得超过l0mm。蜂窝总面积不得超过全面积的 1%,并不得露筋。管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合有关法律规范要求。管节各部尺寸,不得超过有关法律规范规定值. ③圆管涵敷设施工 管节安装从下游开始,每节涵管应紧贴于或基底上,使涵管受力均匀;所有管节应接正确的轴线和图纸所示坡度敷设.如管壁厚度不同,应便内壁齐平。 在敷设过程中,应保持管内清洁无赃物、无多余的砂浆及其他杂物. 在软基上修筑涵管时,应按图纸和监...
