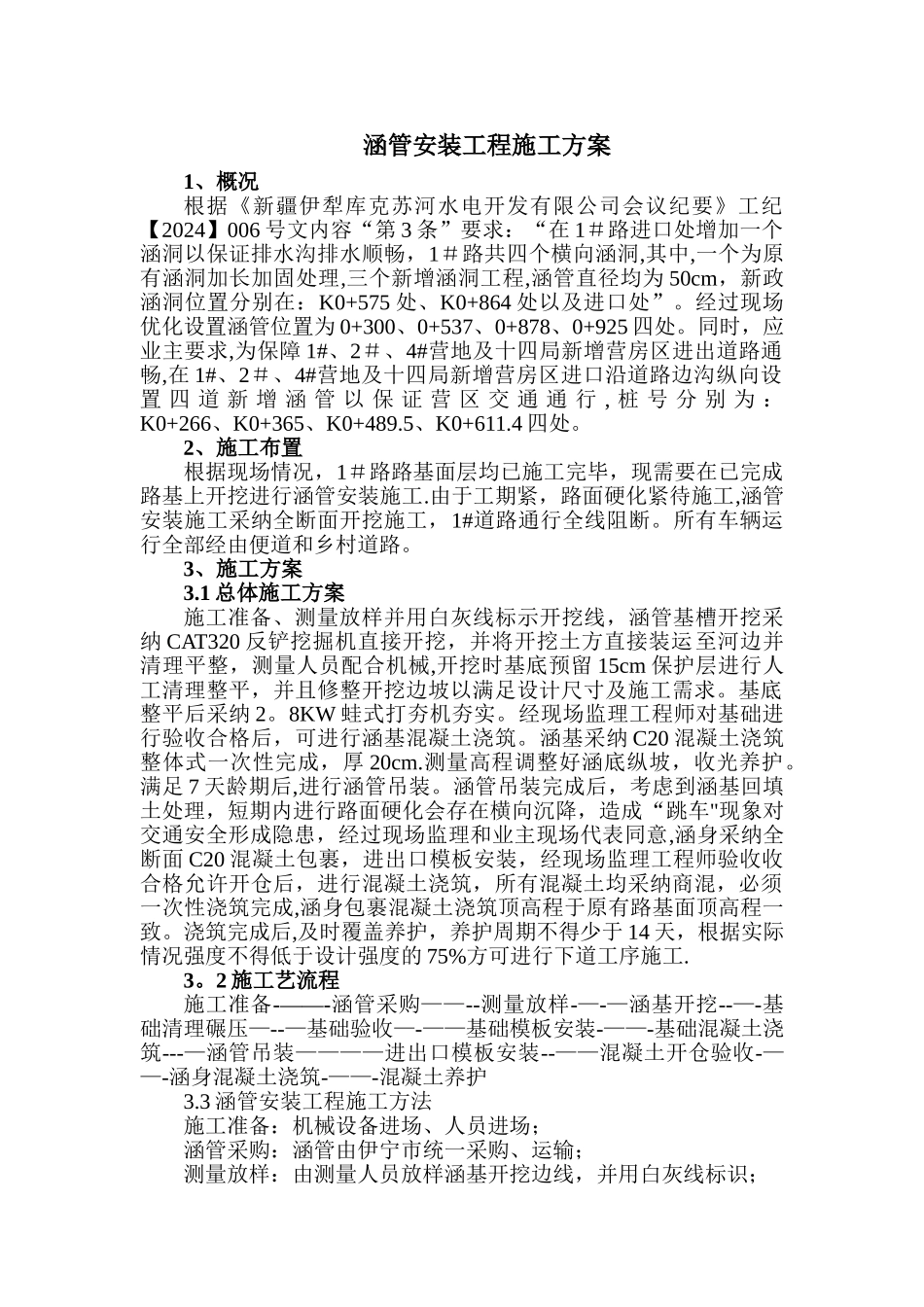

涵管安装工程施工方案1、概况根据《新疆伊犁库克苏河水电开发有限公司会议纪要》工纪【2024】006 号文内容“第 3 条”要求:“在 1#路进口处增加一个涵洞以保证排水沟排水顺畅,1#路共四个横向涵洞,其中,一个为原有涵洞加长加固处理,三个新增涵洞工程,涵管直径均为 50cm,新政涵洞位置分别在:K0+575 处、K0+864 处以及进口处”
经过现场优化设置涵管位置为 0+300、0+537、0+878、0+925 四处
同时,应业主要求,为保障 1#、2#、4#营地及十四局新增营房区进出道路通畅,在 1#、2#、4#营地及十四局新增营房区进口沿道路边沟纵向设置 四 道 新 增 涵 管 以 保 证 营 区 交 通 通 行 , 桩 号 分 别 为 :K0+266、K0+365、K0+489
5、K0+611

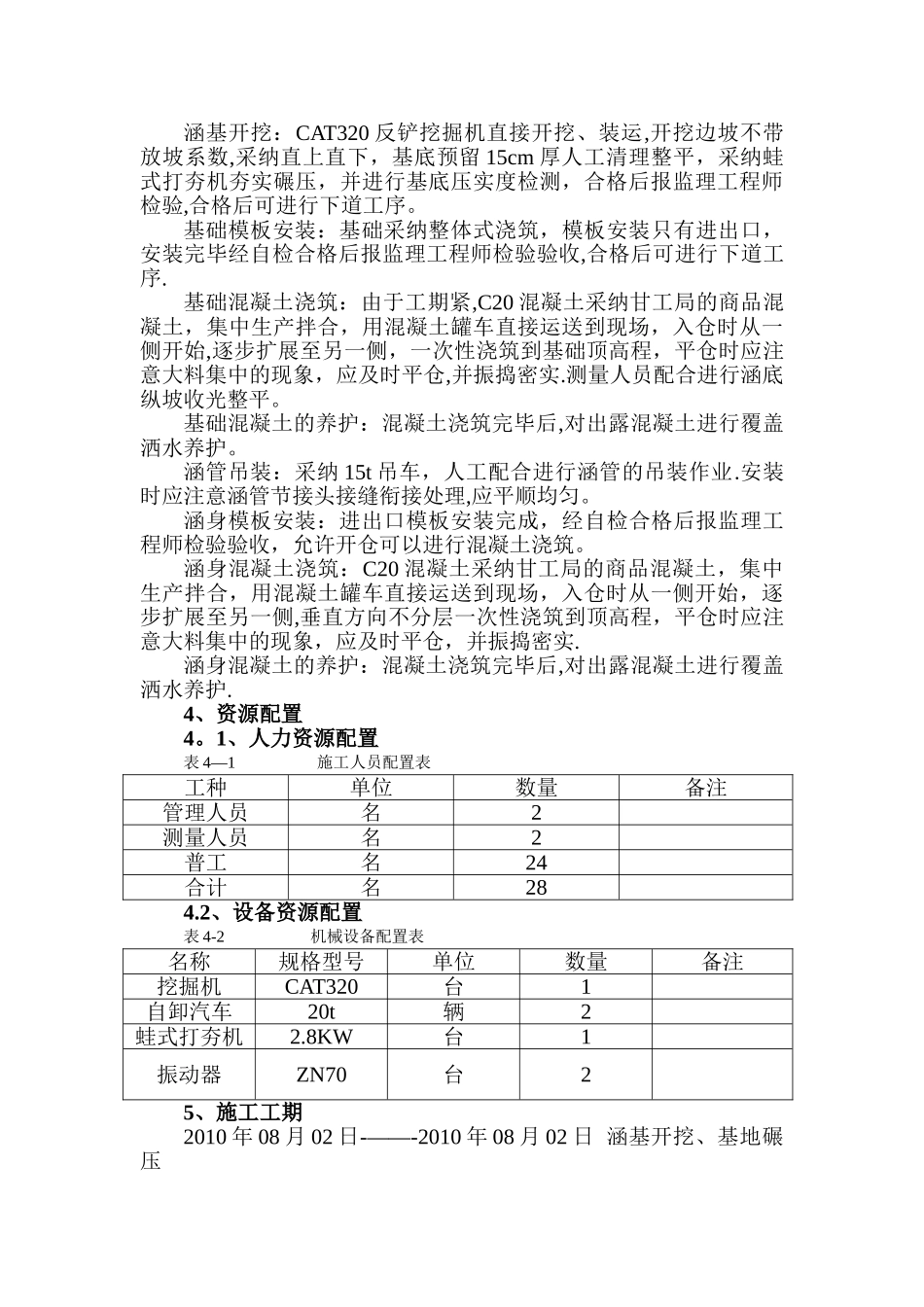

2、施工布置根据现场情况,1#路路基面层均已施工完毕,现需要在已完成路基上开挖进行涵管安装施工
由于工期紧,路面硬化紧待施工,涵管安装施工采纳全断面开挖施工,1#道路通行全线阻断
所有车辆运行全部经由便道和乡村道路
3、施工方案3
1 总体施工方案施工准备、测量放样并用白灰线标示开挖线,涵管基槽开挖采纳 CAT320 反铲挖掘机直接开挖,并将开挖土方直接装运至河边并清理平整,测量人员配合机械,开挖时基底预留 15cm 保护层进行人工清理整平,并且修整开挖边坡以满足设计尺寸及施工需求
基底整平后采纳 2
8KW 蛙式打夯机夯实
经现场监理工程师对基础进行验收合格后,可进行涵基混凝土浇筑
涵基采纳 C20 混凝土浇筑整体式一次性完成,厚 20cm
测量高程调整好涵底纵坡,收光养护

满足 7 天龄期后,进行涵管吊装
涵管吊装完成后,考虑到涵基回填土处理,短期内进行路面硬化会存在横向沉降,造成“跳车"现象对交通安全形成隐患,经过现场监理和业主现场代表同意,涵身采纳全断
