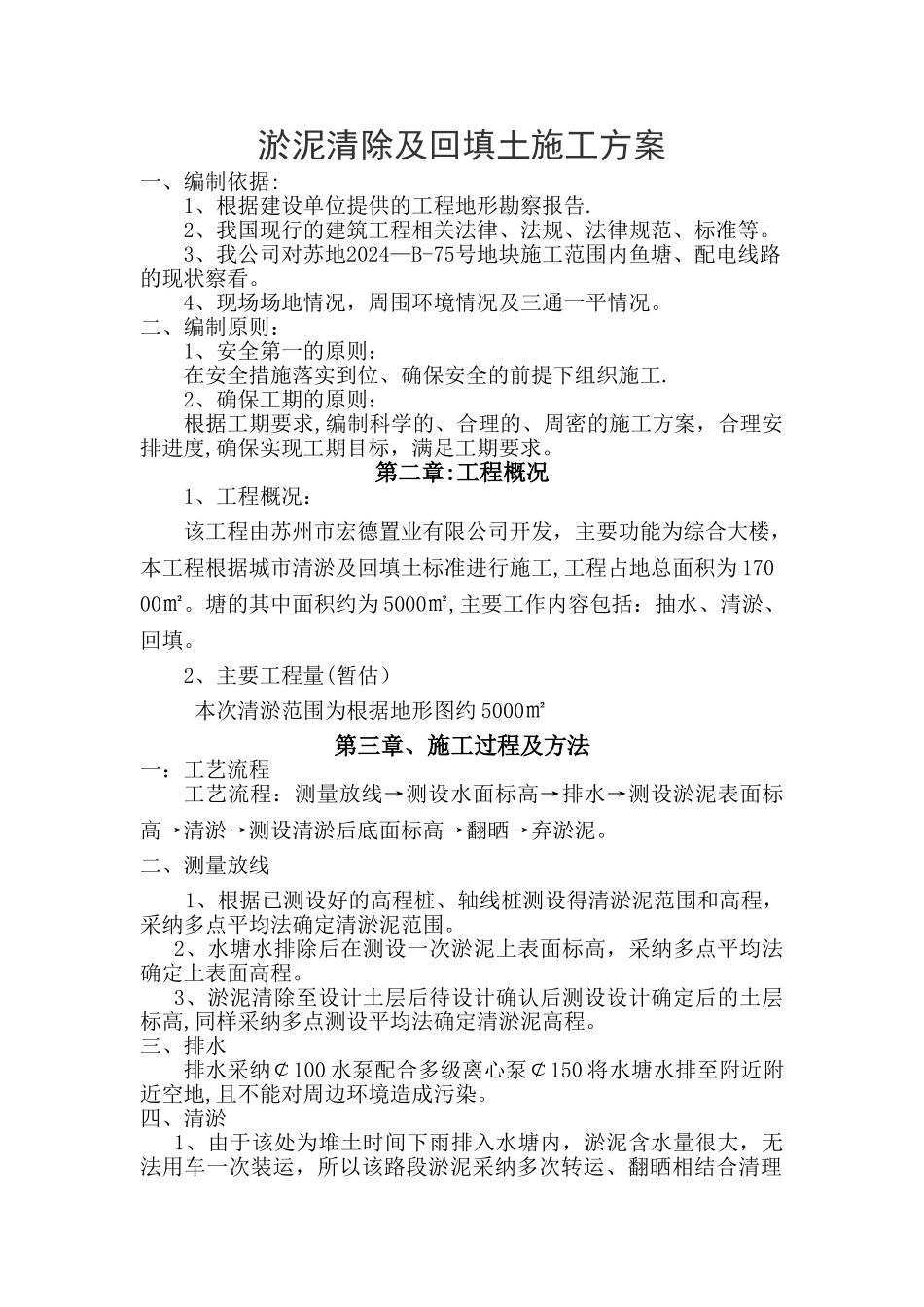

淤泥清除及回填土施工方案一、编制依据:1、根据建设单位提供的工程地形勘察报告
2、我国现行的建筑工程相关法律、法规、法律规范、标准等
3、我公司对苏地2024—B-75号地块施工范围内鱼塘、配电线路的现状察看
4、现场场地情况,周围环境情况及三通一平情况
二、编制原则:1、安全第一的原则:在安全措施落实到位、确保安全的前提下组织施工
2、确保工期的原则:根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求
第二章:工程概况1、工程概况:该工程由苏州市宏德置业有限公司开发,主要功能为综合大楼,本工程根据城市清淤及回填土标准进行施工,工程占地总面积为 17000㎡
塘的其中面积约为 5000㎡,主要工作内容包括:抽水、清淤、回填
2、主要工程量(暂估) 本次清淤范围为根据地形图约 5000㎡第三章、施工过程及方法一:工艺流程工艺流程:测量放线→测设水面标高→排水→测设淤泥表面标高→清淤→测设清淤后底面标高→翻晒→弃淤泥
二、测量放线 1、根据已测设好的高程桩、轴线桩测设得清淤泥范围和高程,采纳多点平均法确定清淤泥范围
2、水塘水排除后在测设一次淤泥上表面标高,采纳多点平均法确定上表面高程
3、淤泥清除至设计土层后待设计确认后测设设计确定后的土层标高,同样采纳多点测设平均法确定清淤泥高程
三、排水排水采纳¢100 水泵配合多级离心泵¢150 将水塘水排至附近附近空地,且不能对周边环境造成污染
四、清淤1、由于该处为堆土时间下雨排入水塘内,淤泥含水量很大,无法用车一次装运,所以该路段淤泥采纳多次转运、翻晒相结合清理法
本工程根据业主要求,将塘内淤泥翻到塘北空地范围上堆放并晾晒,待淤泥晾晒干后再将淤泥弃至业主指定的弃土场,塘内清淤量以实际测量为准

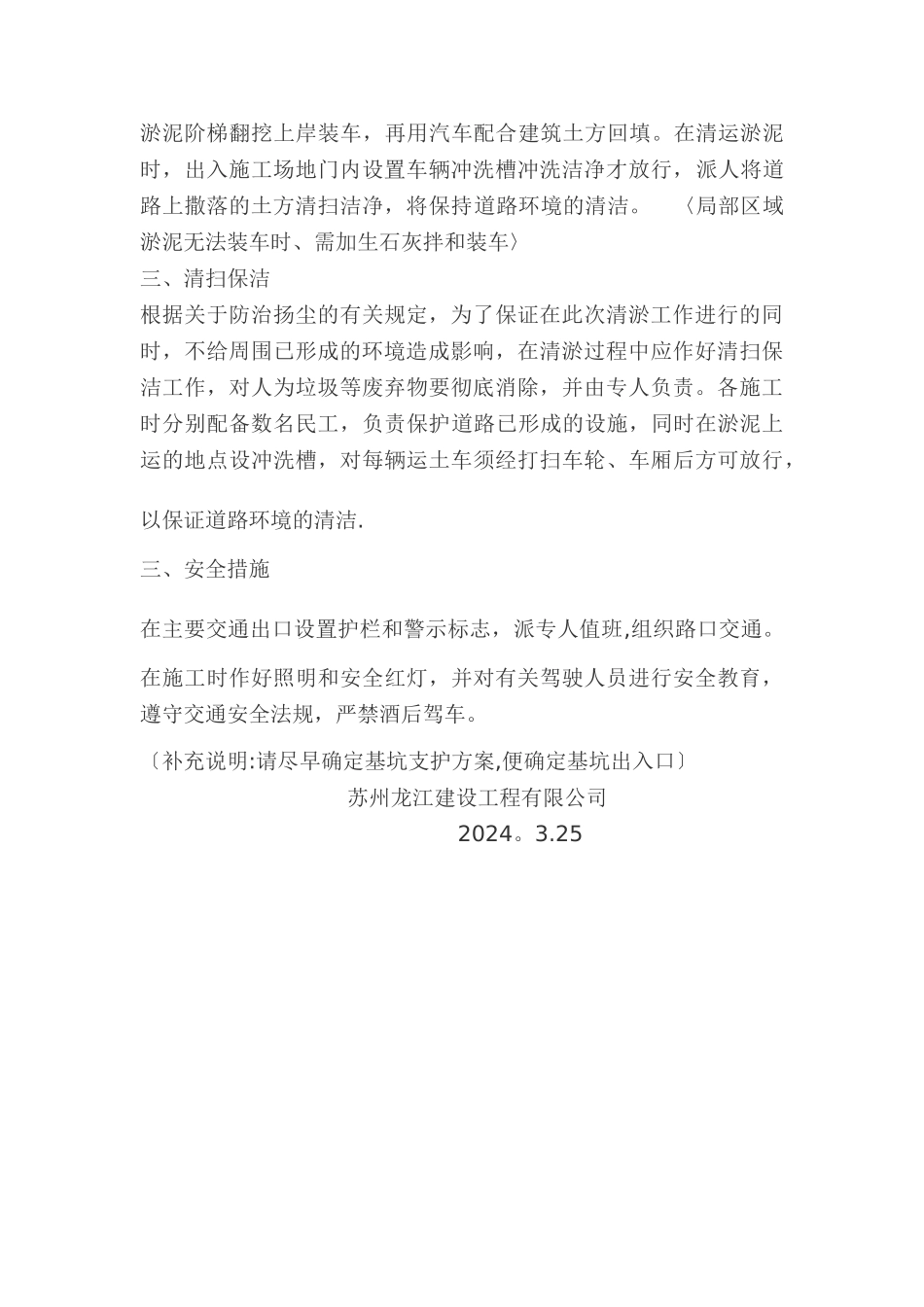

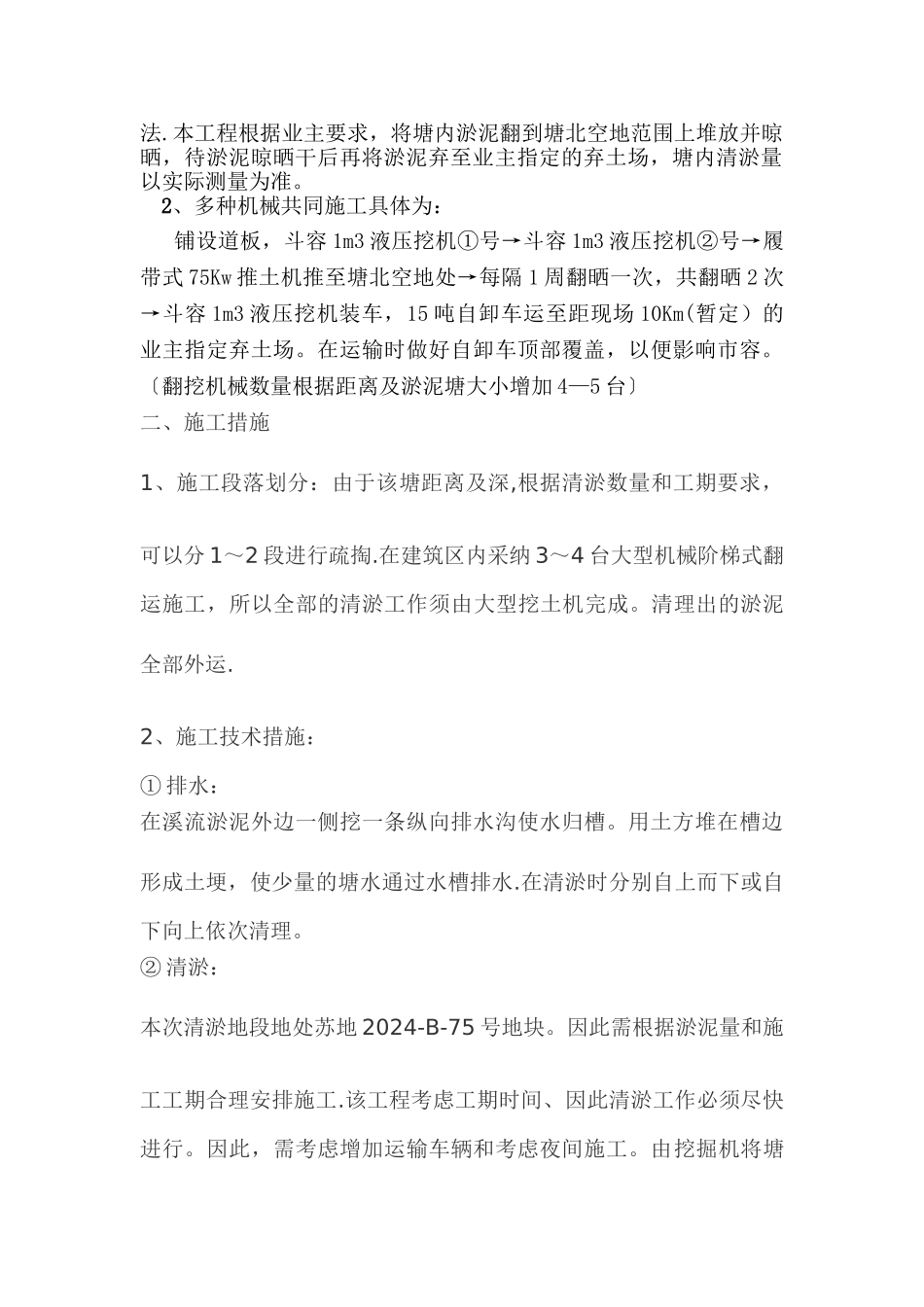

2、多种机械共同施工具体为:铺设道板,斗容 1m3 液压挖机①号→斗容 1m3 液压挖机②号→履
