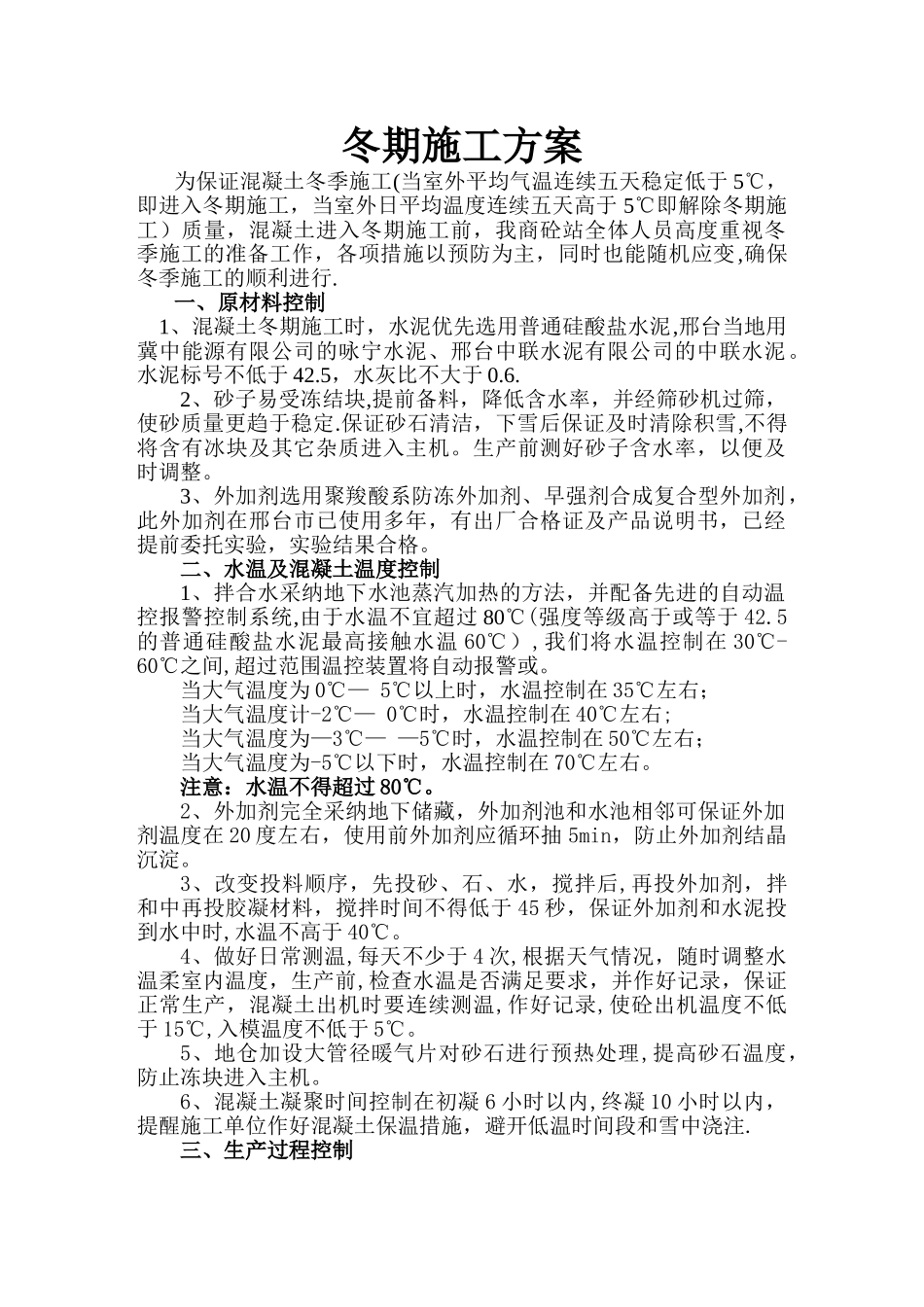

冬期施工方案为保证混凝土冬季施工(当室外平均气温连续五天稳定低于 5℃,即进入冬期施工,当室外日平均温度连续五天高于 5℃即解除冬期施工)质量,混凝土进入冬期施工前,我商砼站全体人员高度重视冬季施工的准备工作,各项措施以预防为主,同时也能随机应变,确保冬季施工的顺利进行
一、原材料控制 1、混凝土冬期施工时,水泥优先选用普通硅酸盐水泥,邢台当地用冀中能源有限公司的咏宁水泥、邢台中联水泥有限公司的中联水泥
水泥标号不低于 42
5,水灰比不大于 0
2、砂子易受冻结块,提前备料,降低含水率,并经筛砂机过筛,使砂质量更趋于稳定
保证砂石清洁,下雪后保证及时清除积雪,不得将含有冰块及其它杂质进入主机
生产前测好砂子含水率,以便及时调整
3、外加剂选用聚羧酸系防冻外加剂、早强剂合成复合型外加剂,此外加剂在邢台市已使用多年,有出厂合格证及产品说明书,已经提前委托实验,实验结果合格
二、水温及混凝土温度控制1、拌合水采纳地下水池蒸汽加热的方法,并配备先进的自动温控报警控制系统,由于水温不宜超过 80℃(强度等级高于或等于 42
5的普通硅酸盐水泥最高接触水温 60℃),我们将水温控制在 30℃-60℃之间,超过范围温控装置将自动报警或
当大气温度为 0℃— 5℃以上时,水温控制在 35℃左右;当大气温度计-2℃— 0℃时,水温控制在 40℃左右;当大气温度为—3℃— —5℃时,水温控制在 50℃左右;当大气温度为-5℃以下时,水温控制在 70℃左右
注意:水温不得超过 80℃
2、外加剂完全采纳地下储藏,外加剂池和水池相邻可保证外加剂温度在 20 度左右,使用前外加剂应循环抽 5min,防止外加剂结晶沉淀
3、改变投料顺序,先投砂、石、水,搅拌后,再投外加剂,拌和中再投胶凝材料,搅拌时间不得低于 45 秒,保证外加剂和水泥投到水中时,水温不高于 40℃

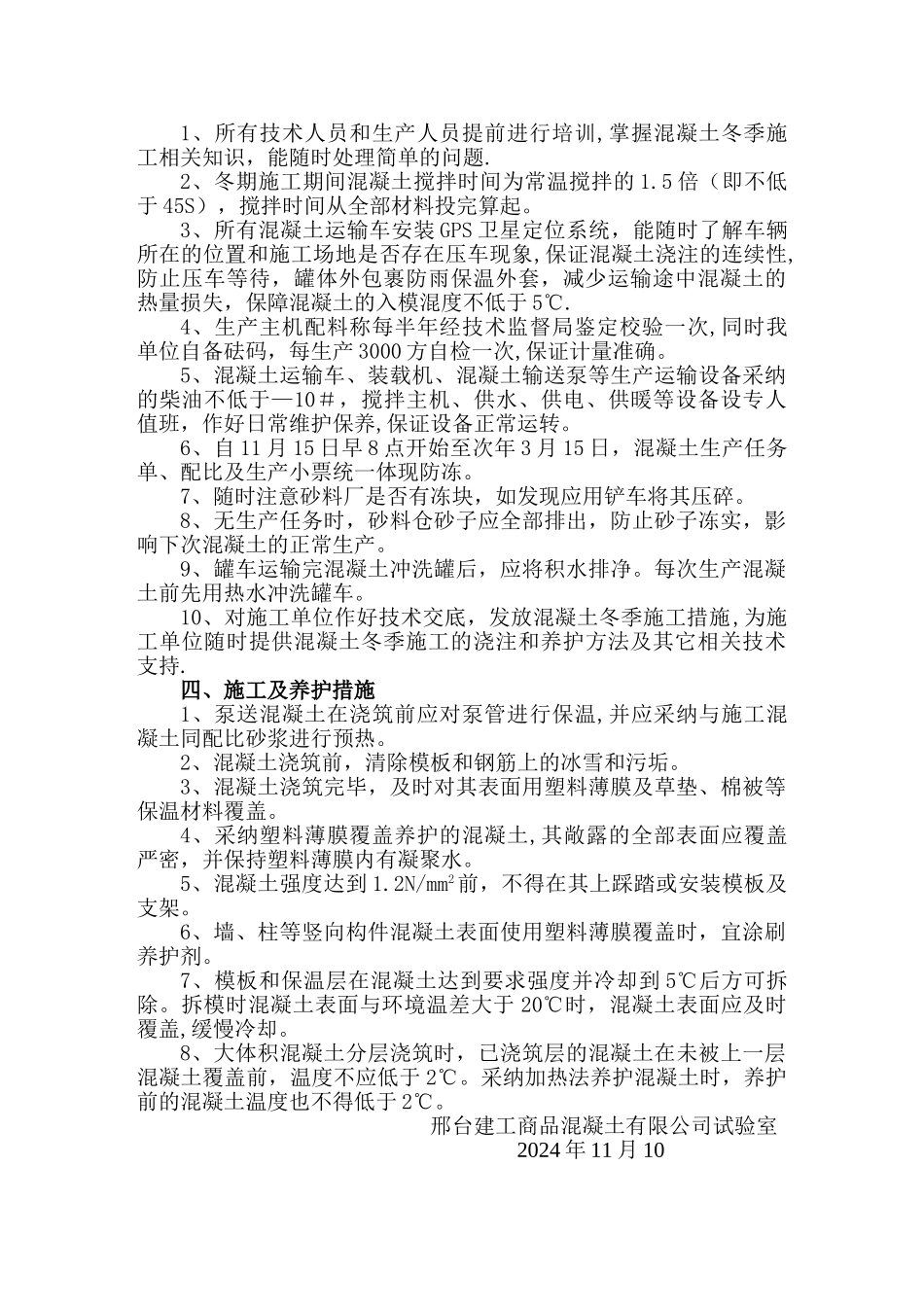

4、做好日常测温,每天不少于
