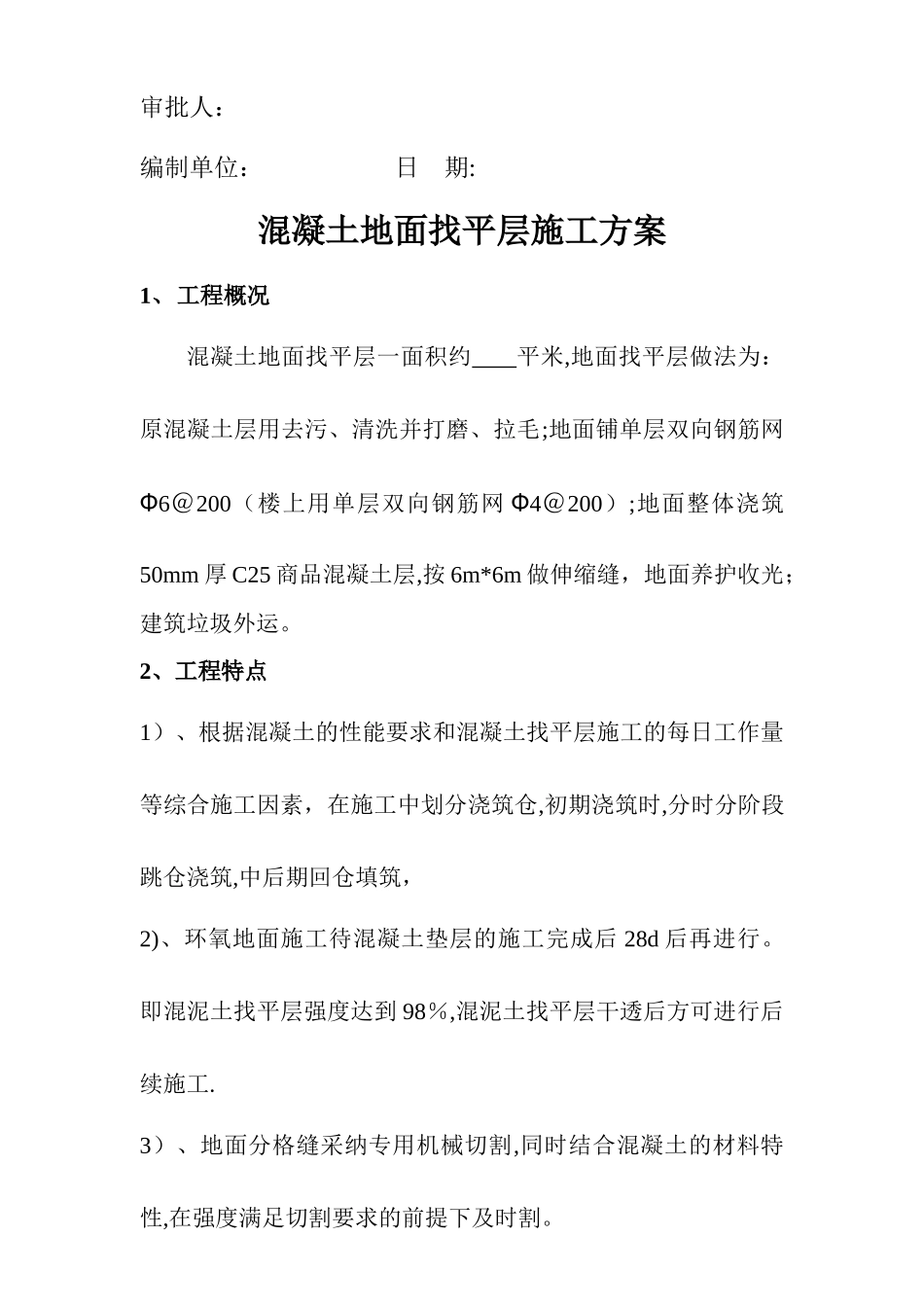

*******公司地面工程混凝土地面找平层施工方案编制人:审核人:审批人:编制单位: 日 期:混凝土地面找平层施工方案1、工程概况混凝土地面找平层一面积约 平米,地面找平层做法为:原混凝土层用去污、清洗并打磨、拉毛;地面铺单层双向钢筋网Ф6@200(楼上用单层双向钢筋网 Ф4@200);地面整体浇筑50mm 厚 C25 商品混凝土层,按 6m*6m 做伸缩缝,地面养护收光;建筑垃圾外运
2、工程特点1)、根据混凝土的性能要求和混凝土找平层施工的每日工作量等综合施工因素,在施工中划分浇筑仓,初期浇筑时,分时分阶段跳仓浇筑,中后期回仓填筑,2)、环氧地面施工待混凝土垫层的施工完成后 28d 后再进行
即混泥土找平层强度达到 98%,混泥土找平层干透后方可进行后续施工
3)、地面分格缝采纳专用机械切割,同时结合混凝土的材料特性,在强度满足切割要求的前提下及时割

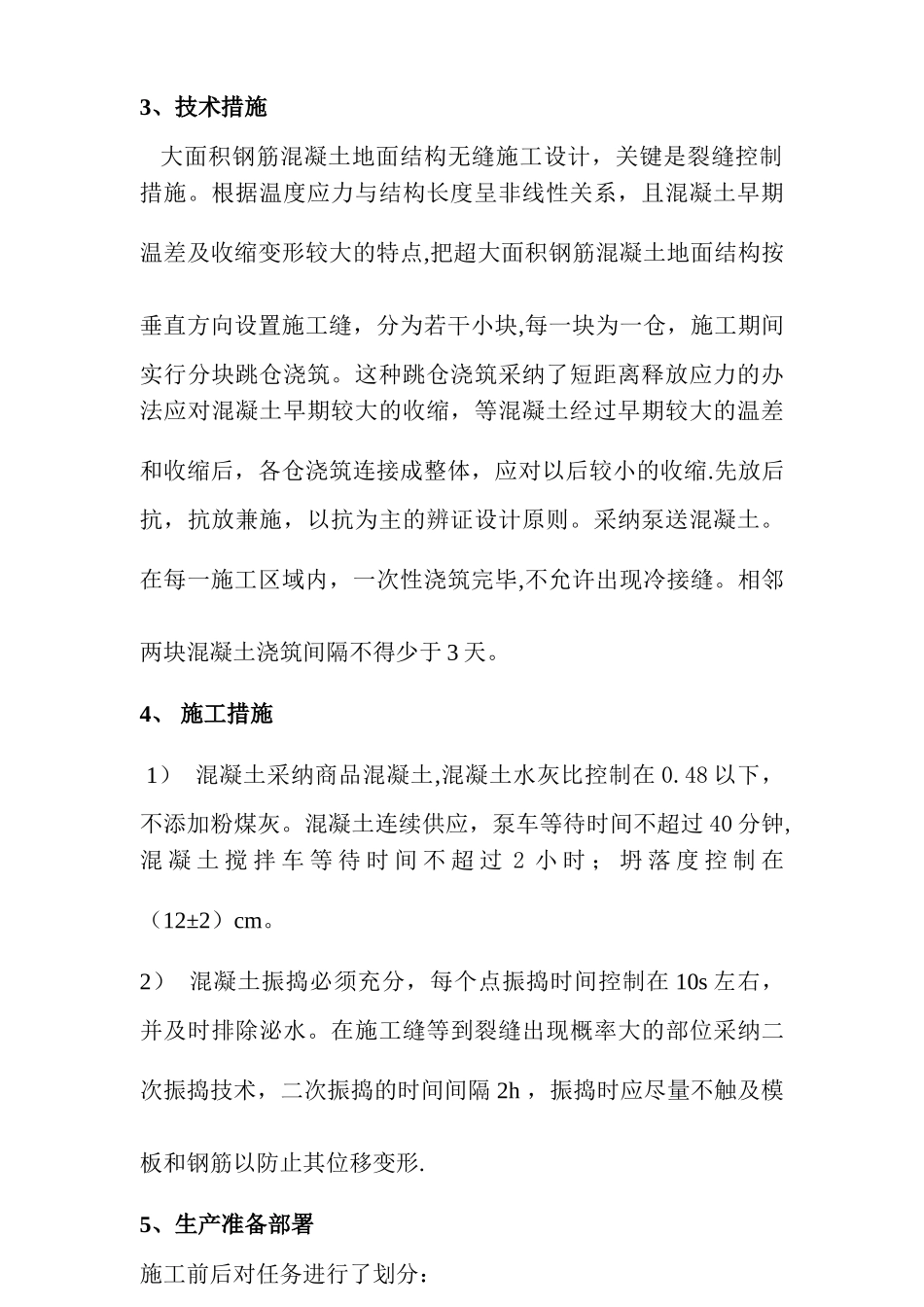

3、技术措施 大面积钢筋混凝土地面结构无缝施工设计,关键是裂缝控制措施
根据温度应力与结构长度呈非线性关系,且混凝土早期温差及收缩变形较大的特点,把超大面积钢筋混凝土地面结构按垂直方向设置施工缝,分为若干小块,每一块为一仓,施工期间实行分块跳仓浇筑
这种跳仓浇筑采纳了短距离释放应力的办法应对混凝土早期较大的收缩,等混凝土经过早期较大的温差和收缩后,各仓浇筑连接成整体,应对以后较小的收缩
先放后抗,抗放兼施,以抗为主的辨证设计原则
采纳泵送混凝土
在每一施工区域内,一次性浇筑完毕,不允许出现冷接缝
相邻两块混凝土浇筑间隔不得少于 3 天
4、 施工措施 1) 混凝土采纳商品混凝土,混凝土水灰比控制在 0
48 以下,不添加粉煤灰
混凝土连续供应,泵车等待时间不超过 40 分钟,混 凝 土 搅 拌 车 等 待 时 间 不 超 过 2 小 时 ; 坍 落 度 控 制 在(12±2)cm
2) 混凝土振捣必须充分,每个点振捣时间控
