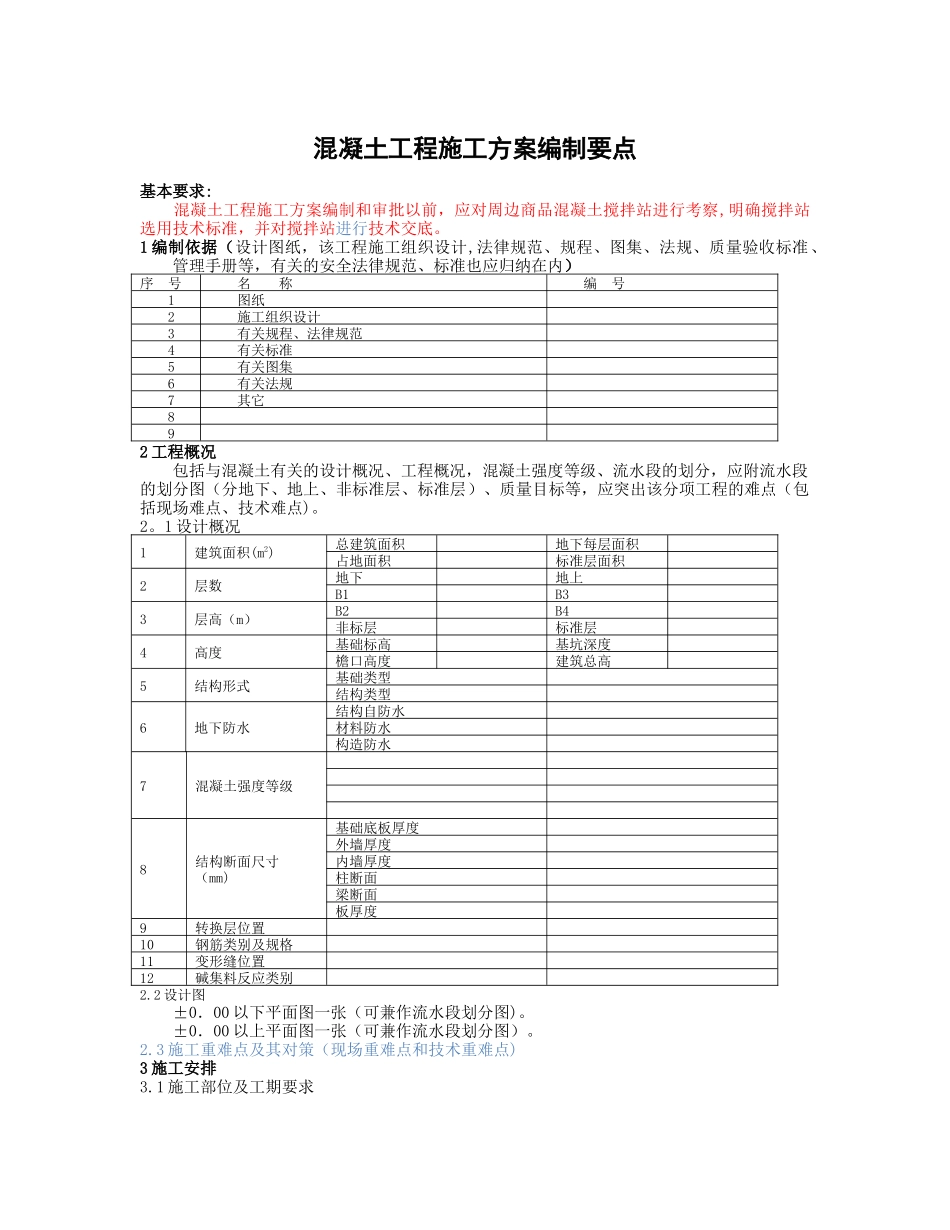

混凝土工程施工方案编制要点基本要求: 混凝土工程施工方案编制和审批以前,应对周边商品混凝土搅拌站进行考察,明确搅拌站选用技术标准,并对搅拌站进行技术交底
1 编制依据(设计图纸,该工程施工组织设计,法律规范、规程、图集、法规、质量验收标准、管理手册等,有关的安全法律规范、标准也应归纳在内)序 号 名 称 编 号 1 图纸 2 施工组织设计 3 有关规程、法律规范 4 有关标准 5 有关图集 6 有关法规 7 其它 8 92 工程概况包括与混凝土有关的设计概况、工程概况,混凝土强度等级、流水段的划分,应附流水段的划分图(分地下、地上、非标准层、标准层)、质量目标等,应突出该分项工程的难点(包括现场难点、技术难点)
1 设计概况1建筑面积(m2)总建筑面积地下每层面积占地面积标准层面积2层数地下地上B1B33层高(m)B2B4非标层标准层4高度基础标高基坑深度檐口高度建筑总高5结构形式基础类型结构类型6地下防水结构自防水材料防水构造防水7混凝土强度等级8结构断面尺寸(mm)基础底板厚度外墙厚度内墙厚度柱断面梁断面板厚度9转换层位置10钢筋类别及规格11变形缝位置12碱集料反应类别2
2 设计图±0.00 以下平面图一张(可兼作流水段划分图)
±0.00 以上平面图一张(可兼作流水段划分图)
3 施工重难点及其对策(现场重难点和技术重难点)3 施工安排3

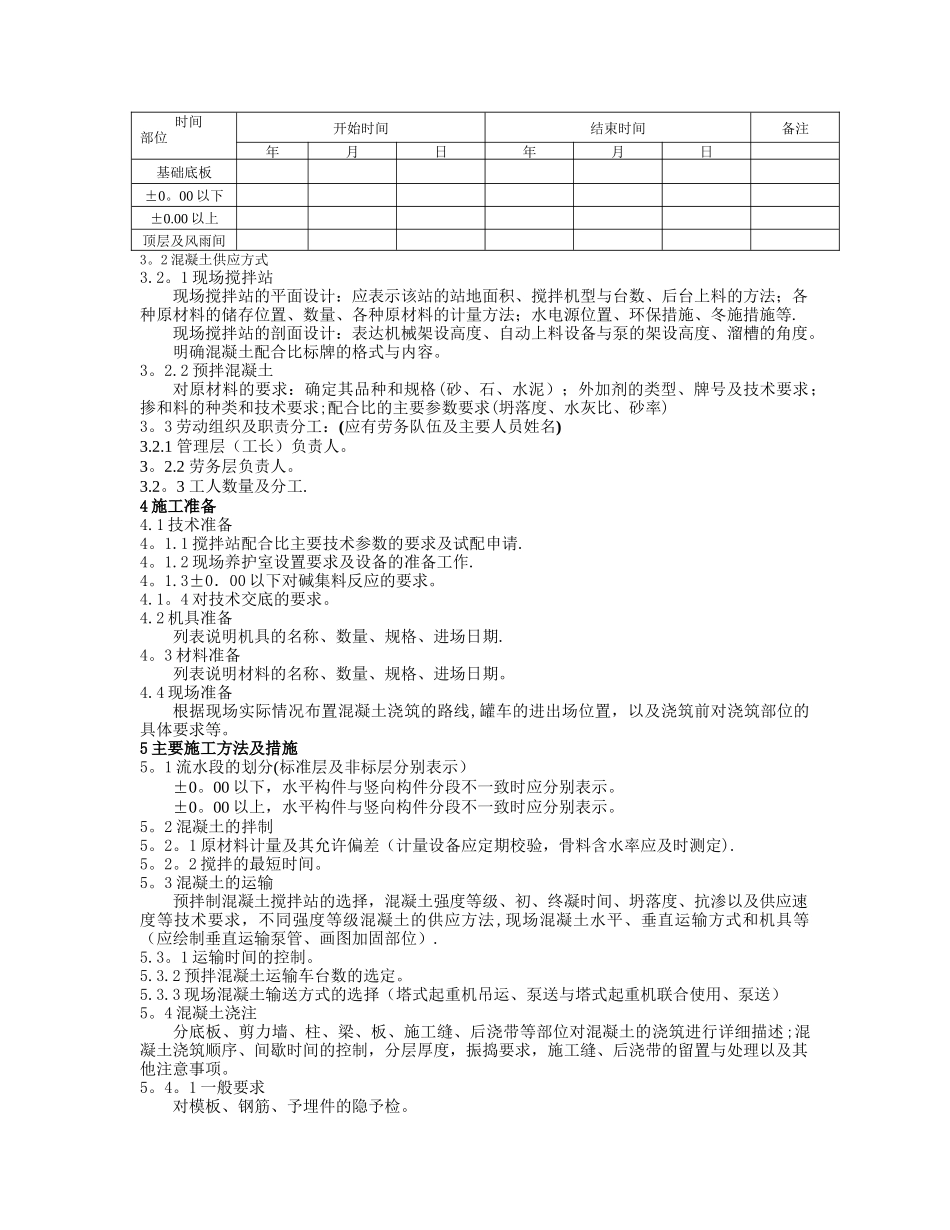

1 施工部位及工期要求时间部位开始时间结束时间备注年月日年月日基础底板±0
00 以下±0
00 以上顶层及风雨间3
2 混凝土供应方式3
1 现场搅拌站现场搅拌站的平面设计:应表示该站的站地面积、搅拌机型与台数、后台上料的方法;各种原材料的储存位置、数量、各种原材料的计量方法;水电源位置、环保措施、冬施措施等
现场搅拌站的剖面设计:表达机械架设高度、自动上料设备与泵的架设高度、溜槽的角度

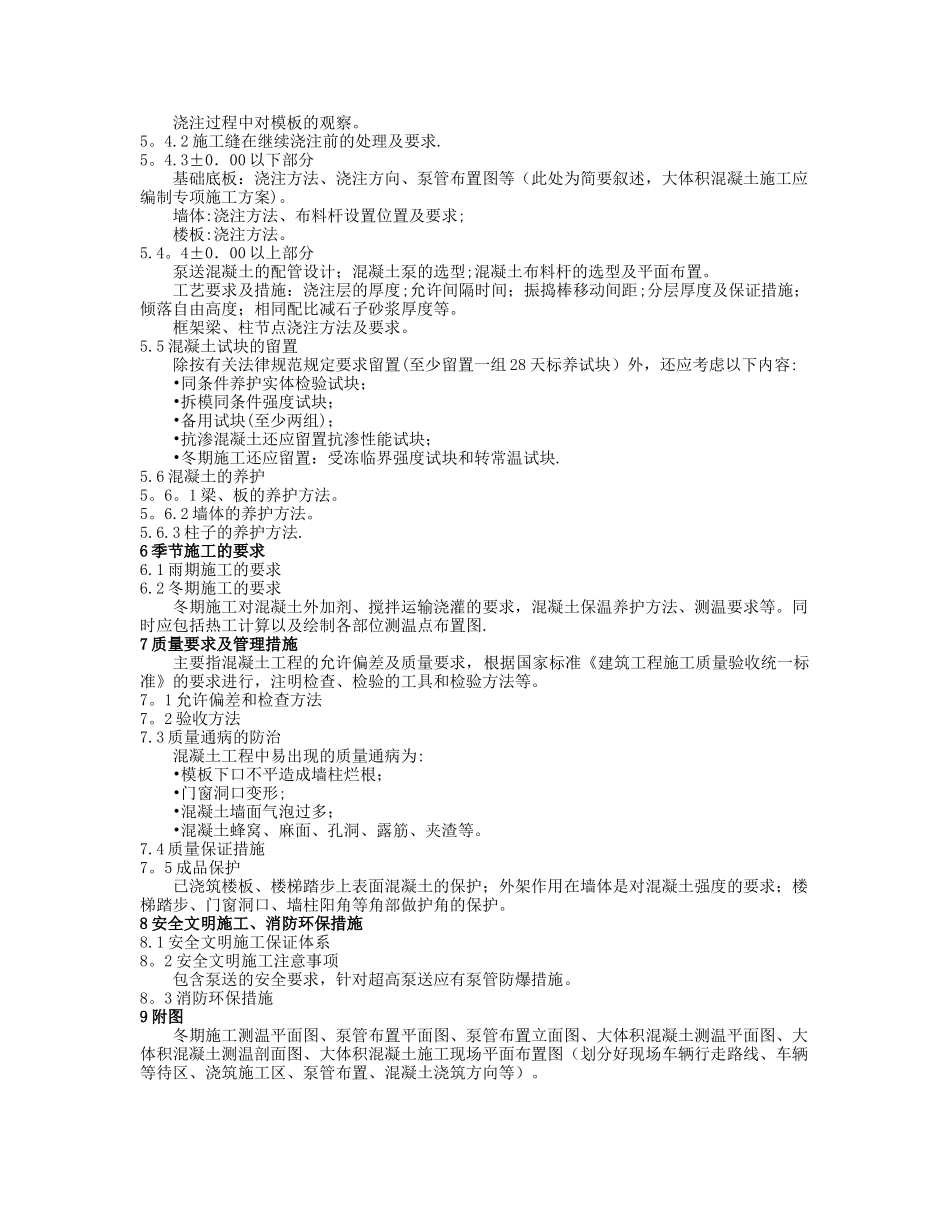

明确混凝土配合比标牌的格
