技术交底书表格编号1310项目名称福州北向通道土建 A1 标项目经理部第 1 页共 17 页交底编号GCB-LJ—02工程名称福州北向通道土建 A1 标设计文件图号交底部位混凝土拌合站交底日期2024 年 11 月 1 日一、适用范围适用于福州北向通道土建 A1 标拌合站施工
二、建设要求根据本标段内主要结构物分布、混凝土供应强度、施工道路情况、施工用水及用电等特点,本着“总装机能力满足最大批混凝土生产数量、适当考虑富余”的原则 ,规划在管段内混凝土需求集中,运距相对均衡的地段建一座混凝土拌合站
拌和站选址位于新店镇鹅峰村,隧道主线 ZK4+950 左侧 20m,占地 6981㎡
拌和站选用两台 HZS90强制式搅拌机,配备 6 个水泥罐(每个 100 吨),2 个粉煤灰罐(每个 100 吨),8 个料仓(分 4 个待检仓和 4 个已检仓)
共生产混凝土约 13 万方
三、施工准备1、工程部根据相关要求编制临建规划图纸及施工技术交底
2、工程部、安质部组织施工人员进行技术及安全交底培训
3、工程部提前做好材料计划
4、根据技术交底进行预埋件交工,并准备振动棒、抽水机等施工机具
5、做好人员组织工作
四、施工工艺4

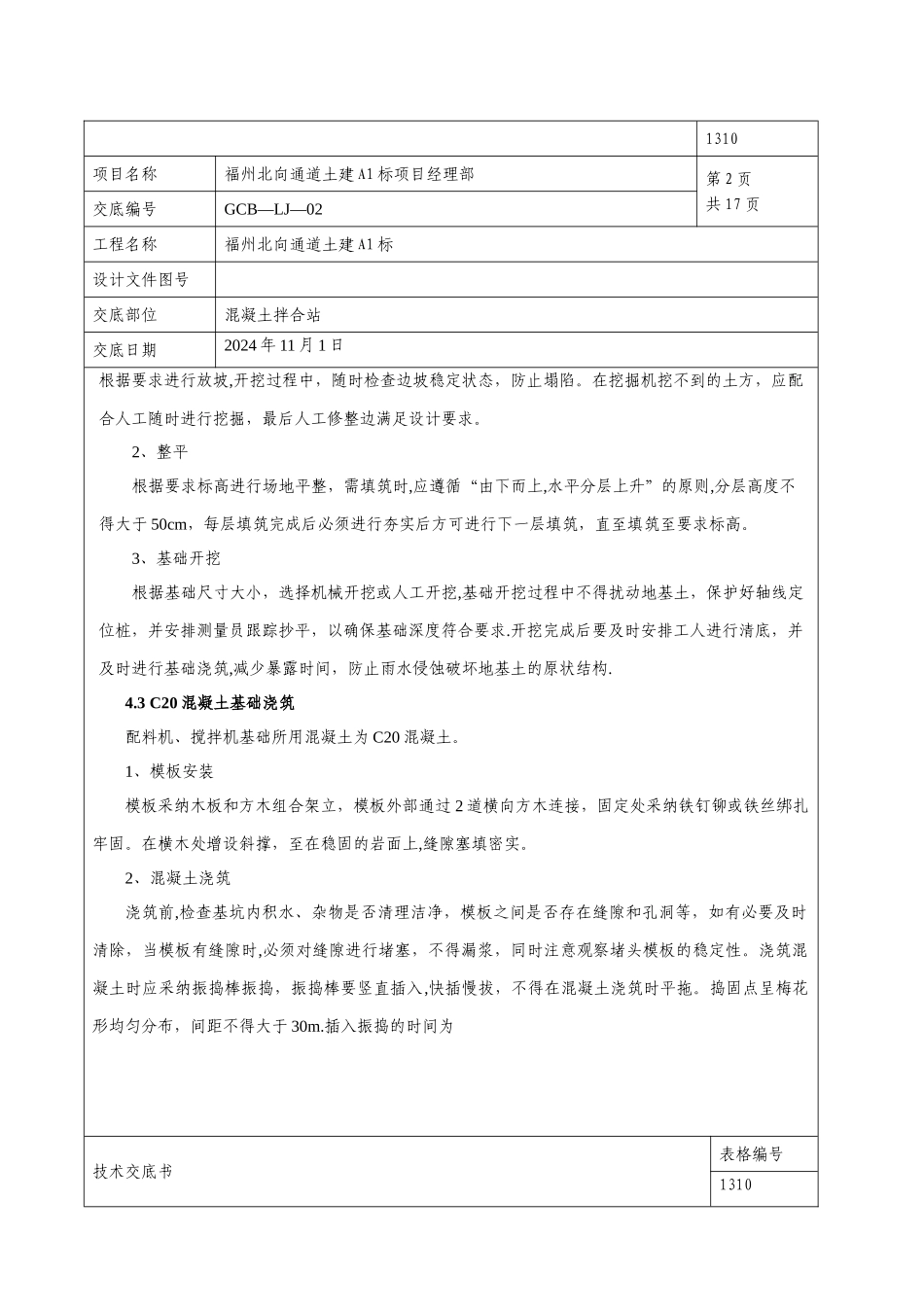

1 测量放样开挖之前,测量组根据规划设计图纸进行开挖深度及边界进行放样
2 场地平整及基础开挖1、开挖根据测量放样确定边坡开挖界限,采纳挖掘机自上而下分段分层进行开挖,开挖时技术交底书表格编号1310项目名称福州北向通道土建 A1 标项目经理部第 2 页共 17 页交底编号GCB—LJ—02工程名称福州北向通道土建 A1 标设计文件图号交底部位混凝土拌合站交底日期2024 年 11 月 1 日根据要求进行放坡,开挖过程中,随时检查边坡稳定状态,防止塌陷
在挖掘机挖不到的土方,应配合人工随时进行挖掘,最后人工修整边满足设计要求

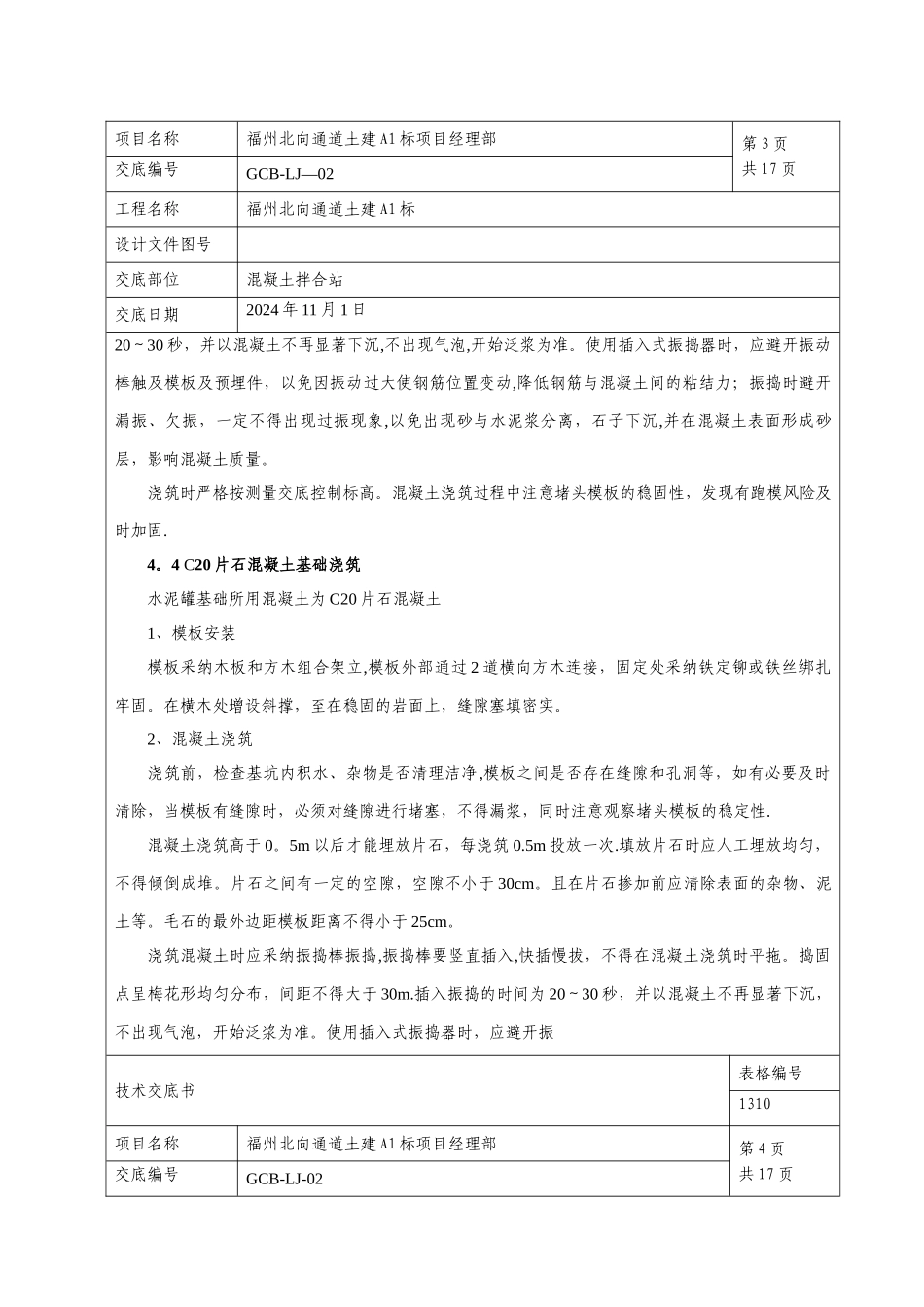

2、整平根据要求标高进行场地平整,
