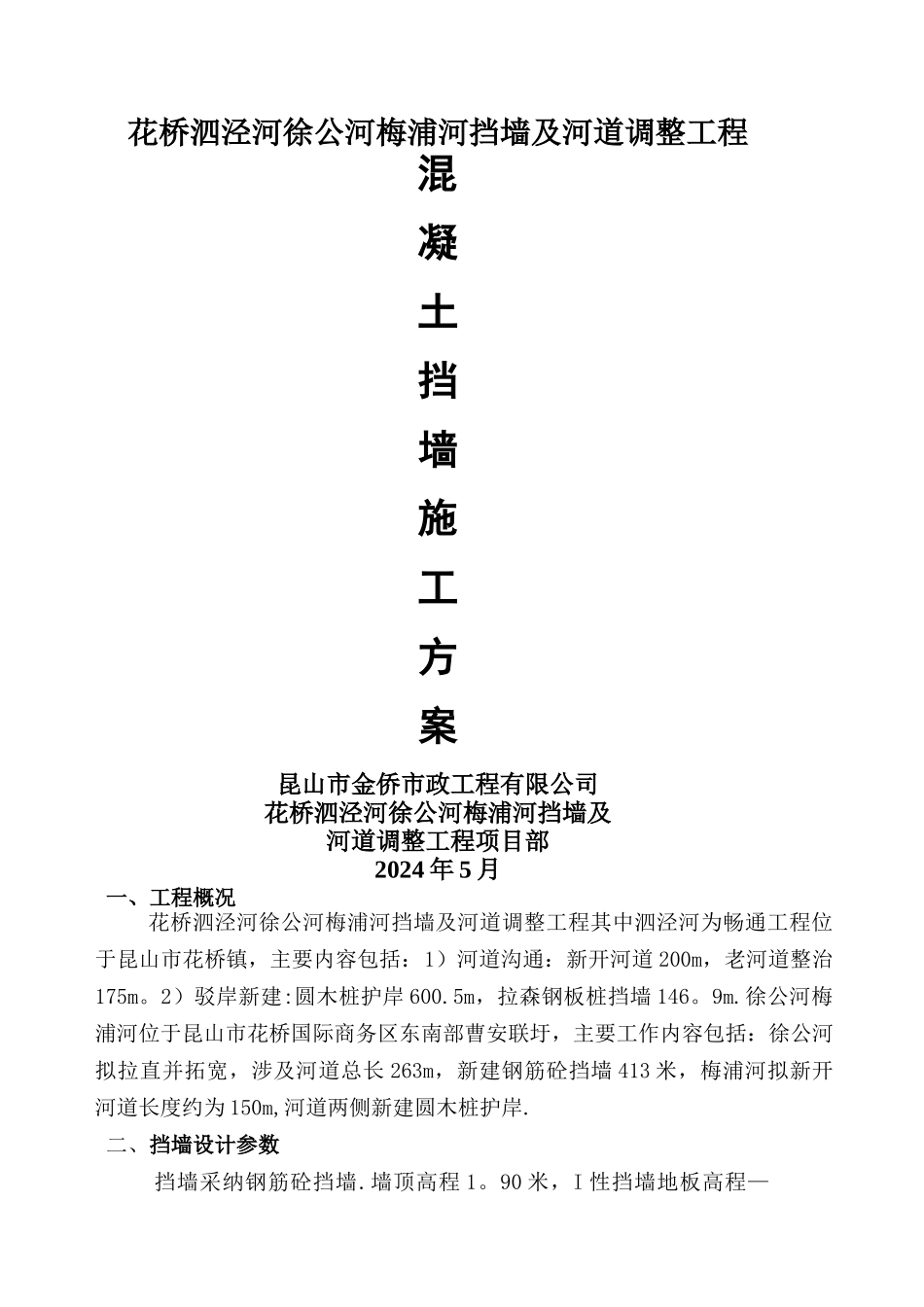

花桥泗泾河徐公河梅浦河挡墙及河道调整工程混凝土挡墙施工方案昆山市金侨市政工程有限公司花桥泗泾河徐公河梅浦河挡墙及河道调整工程项目部2024 年 5 月一、工程概况花桥泗泾河徐公河梅浦河挡墙及河道调整工程其中泗泾河为畅通工程位于昆山市花桥镇,主要内容包括:1)河道沟通:新开河道 200m,老河道整治175m
2)驳岸新建:圆木桩护岸 600
5m,拉森钢板桩挡墙 146
徐公河梅浦河位于昆山市花桥国际商务区东南部曹安联圩,主要工作内容包括:徐公河拟拉直并拓宽,涉及河道总长 263m,新建钢筋砼挡墙 413 米,梅浦河拟新开河道长度约为 150m,河道两侧新建圆木桩护岸
二、挡墙设计参数 挡墙采纳钢筋砼挡墙
墙顶高程 1
90 米,I 性挡墙地板高程—0

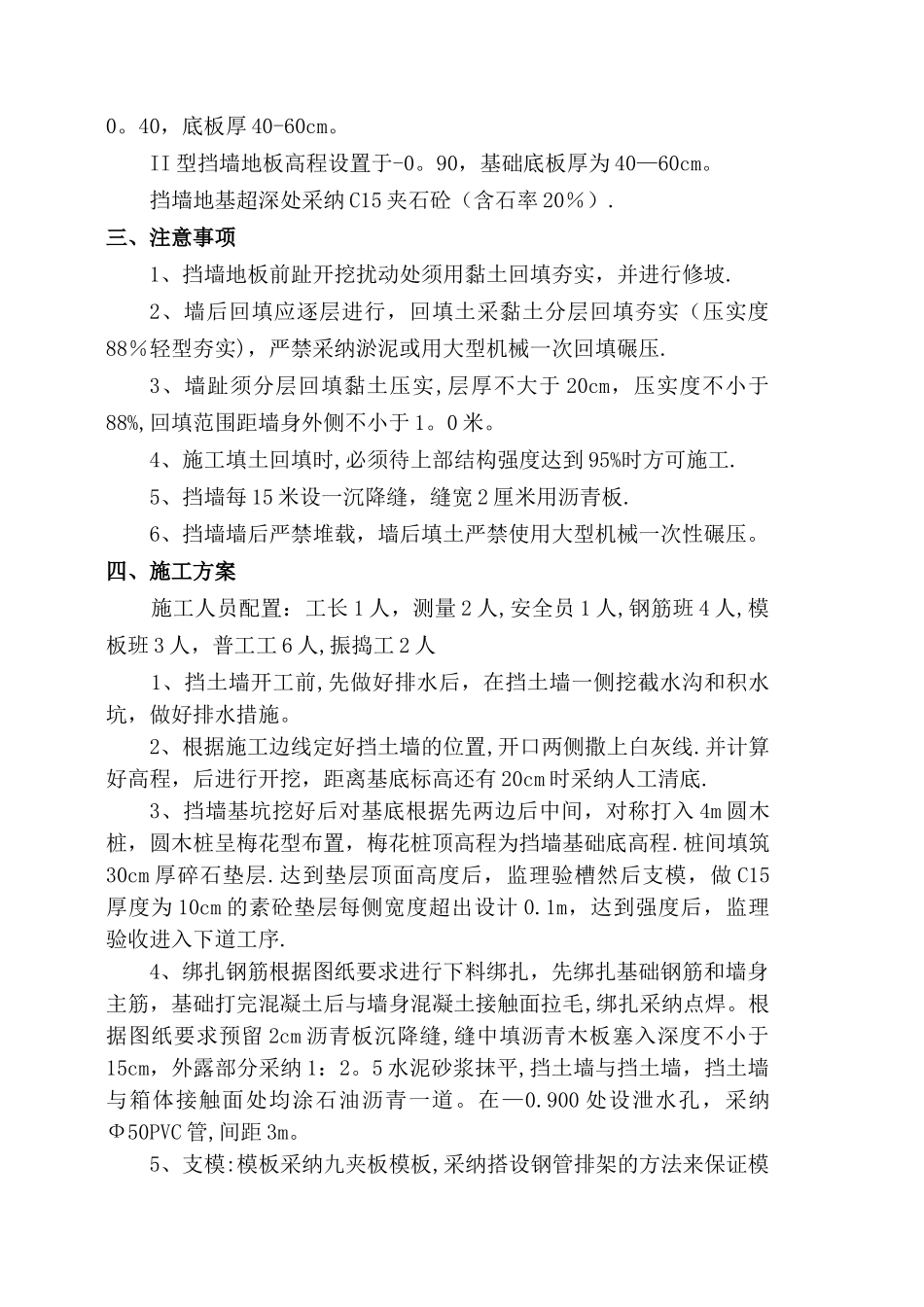

40,底板厚 40-60cm
II 型挡墙地板高程设置于-0
90,基础底板厚为 40—60cm
挡墙地基超深处采纳 C15 夹石砼(含石率 20%)
三、注意事项1、挡墙地板前趾开挖扰动处须用黏土回填夯实,并进行修坡
2、墙后回填应逐层进行,回填土采黏土分层回填夯实(压实度88%轻型夯实),严禁采纳淤泥或用大型机械一次回填碾压
3、墙趾须分层回填黏土压实,层厚不大于 20cm,压实度不小于88%,回填范围距墙身外侧不小于 1
4、施工填土回填时,必须待上部结构强度达到 95%时方可施工
5、挡墙每 15 米设一沉降缝,缝宽 2 厘米用沥青板
6、挡墙墙后严禁堆载,墙后填土严禁使用大型机械一次性碾压
四、施工方案 施工人员配置:工长 1 人,测量 2 人,安全员 1 人,钢筋班 4 人,模板班 3 人,普工工 6 人,振捣工 2 人 1、挡土墙开工前,先做好排水后,在挡土墙一侧挖截水沟和积水坑,做好排水措施
2、根据施工边线定好挡土墙的位置,开口两侧撒上白灰线

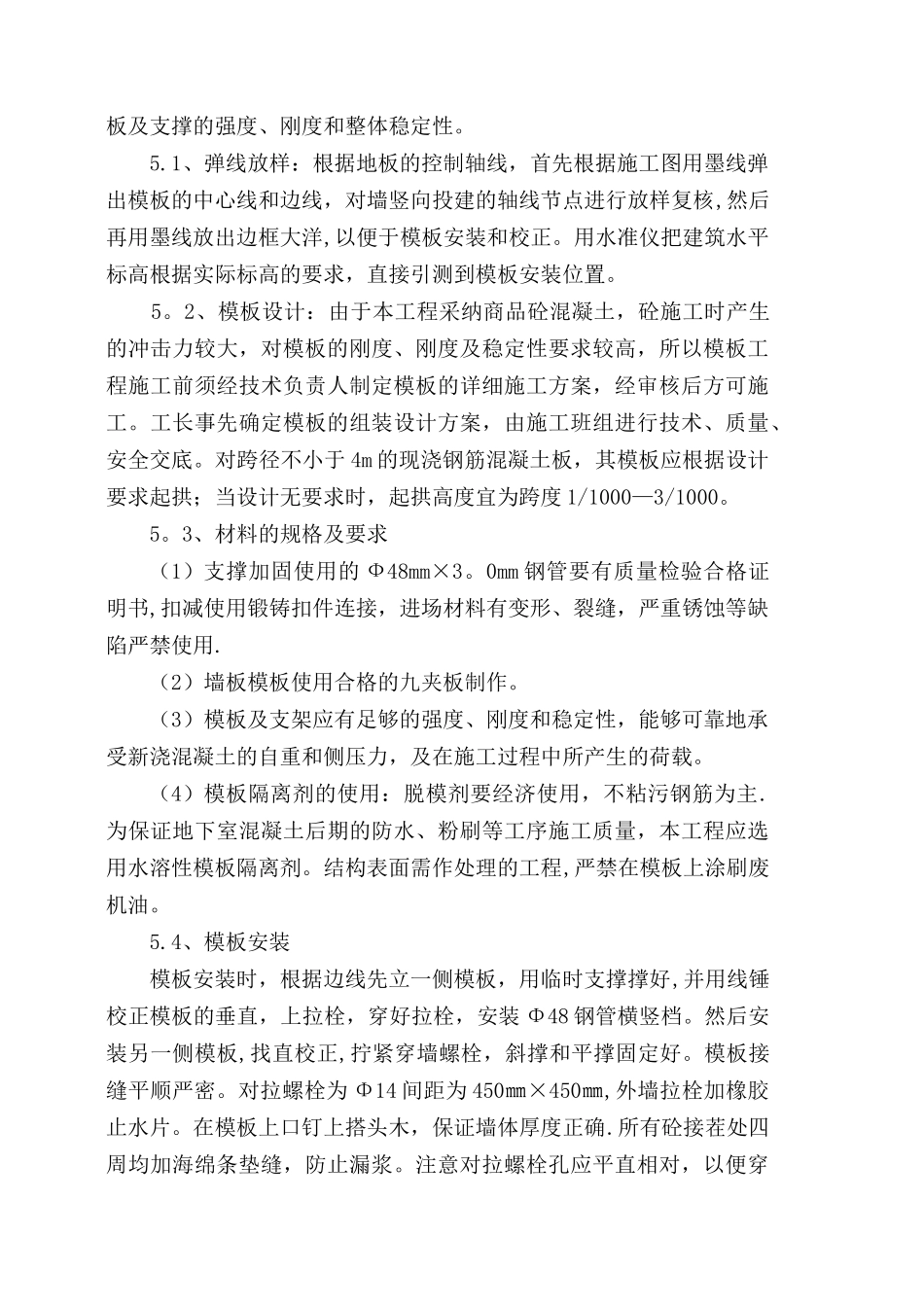

并计算好高程,后进行开挖,距离基底标高还有 20cm
