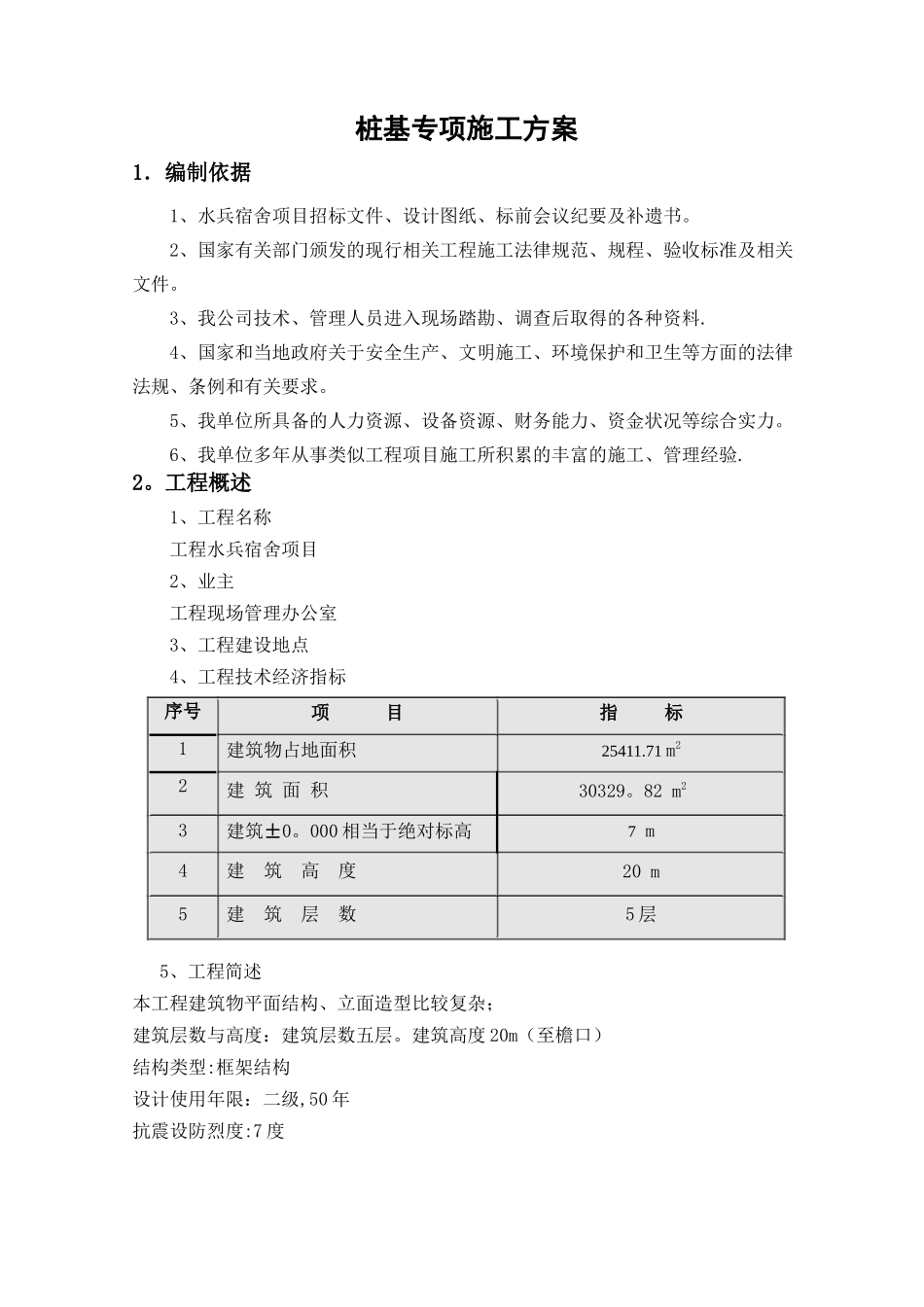

桩基专项施工方案1.编制依据1、水兵宿舍项目招标文件、设计图纸、标前会议纪要及补遗书
2、国家有关部门颁发的现行相关工程施工法律规范、规程、验收标准及相关文件
3、我公司技术、管理人员进入现场踏勘、调查后取得的各种资料
4、国家和当地政府关于安全生产、文明施工、环境保护和卫生等方面的法律法规、条例和有关要求
5、我单位所具备的人力资源、设备资源、财务能力、资金状况等综合实力
6、我单位多年从事类似工程项目施工所积累的丰富的施工、管理经验
工程概述1、工程名称工程水兵宿舍项目2、业主 工程现场管理办公室3、工程建设地点4、工程技术经济指标序号项 目指 标1建筑物占地面积25411
71 m22建 筑 面 积30329
82 m23建筑±0
000 相当于绝对标高7 m4建 筑 高 度20 m5建 筑 层 数5 层5、工程简述本工程建筑物平面结构、立面造型比较复杂;建筑层数与高度:建筑层数五层
建筑高度 20m(至檐口) 结构类型:框架结构设计使用年限:二级,50 年抗震设防烈度:7 度3

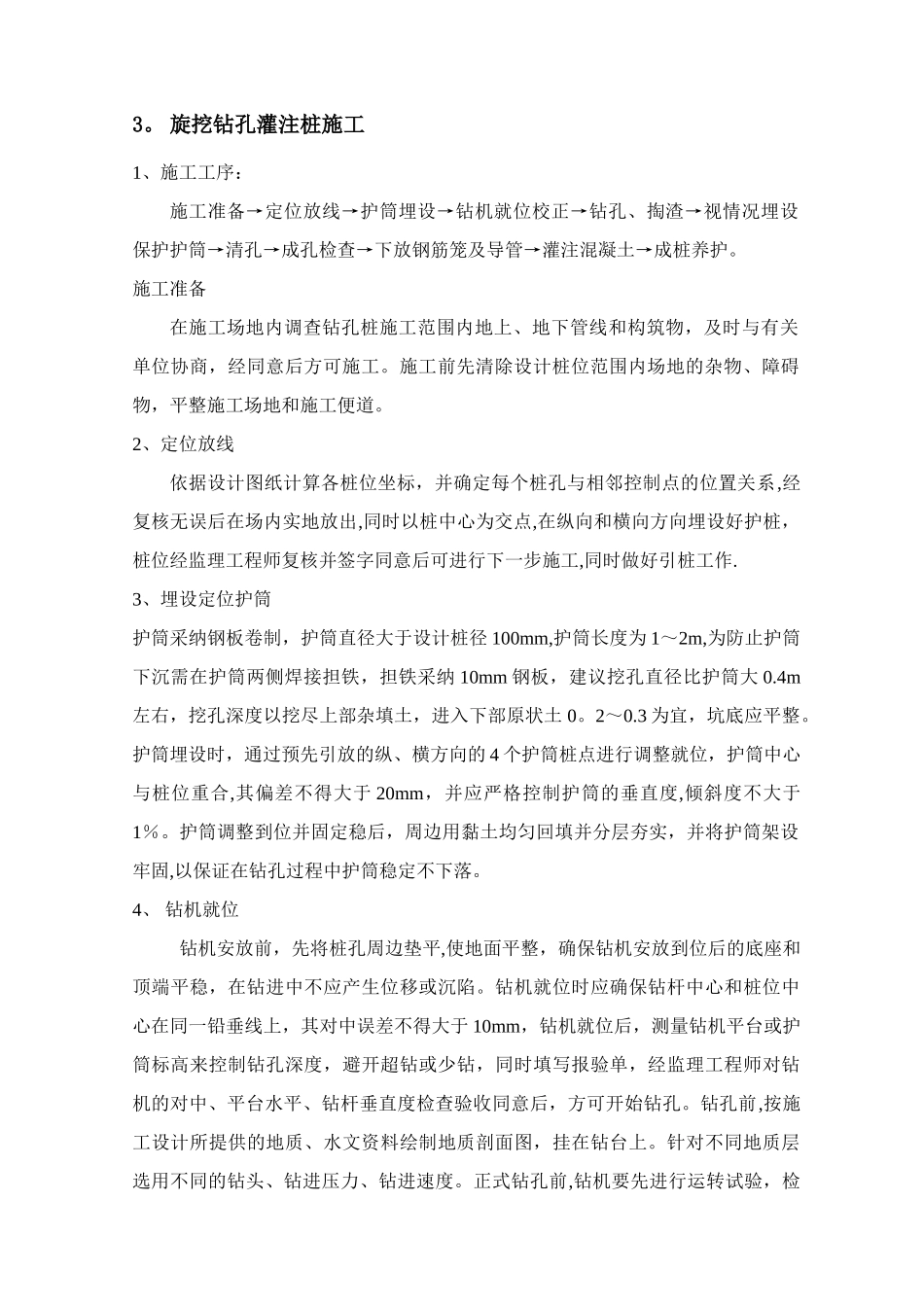

旋挖钻孔灌注桩施工1、施工工序:施工准备→定位放线→护筒埋设→钻机就位校正→钻孔、掏渣→视情况埋设保护护筒→清孔→成孔检查→下放钢筋笼及导管→灌注混凝土→成桩养护
施工准备在施工场地内调查钻孔桩施工范围内地上、地下管线和构筑物,及时与有关单位协商,经同意后方可施工
施工前先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道
2、定位放线依据设计图纸计算各桩位坐标,并确定每个桩孔与相邻控制点的位置关系,经复核无误后在场内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后可进行下一步施工,同时做好引桩工作

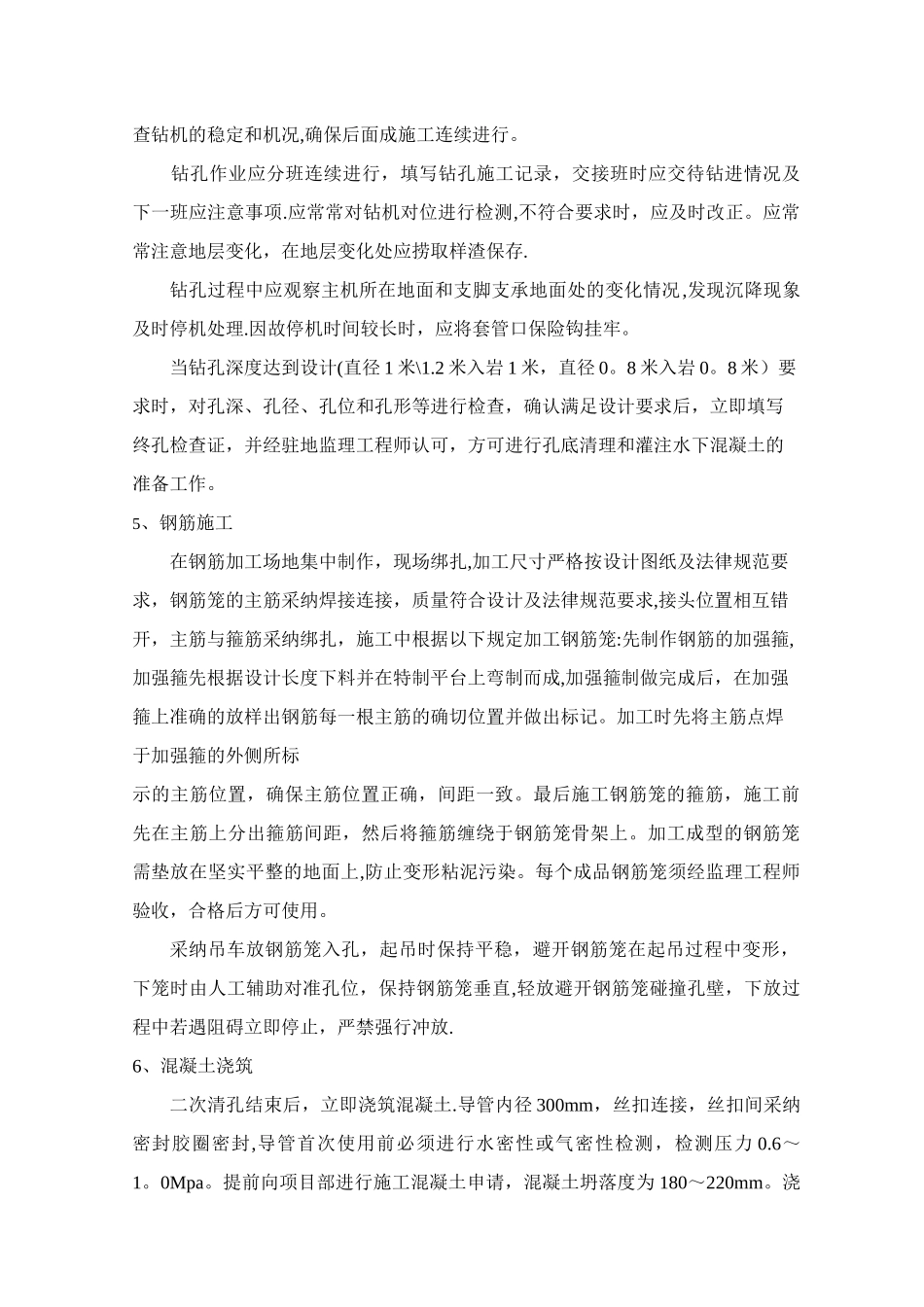

3、埋设定位护筒护筒采纳钢板卷制,护筒直径大于设计桩径 100mm,护筒长度为 1~2m,为防止护筒下沉需在护筒两侧焊接担铁,担铁采纳
