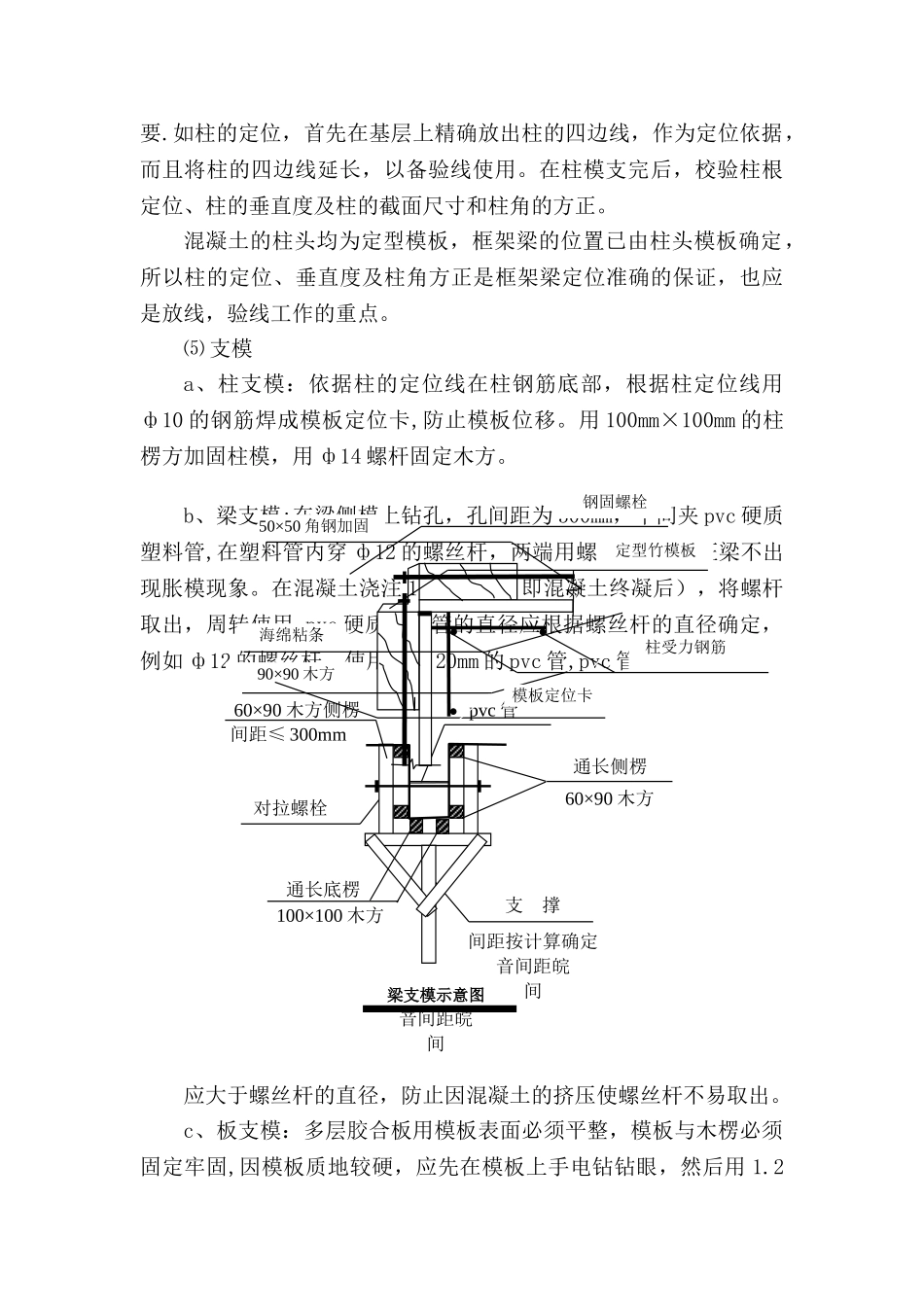

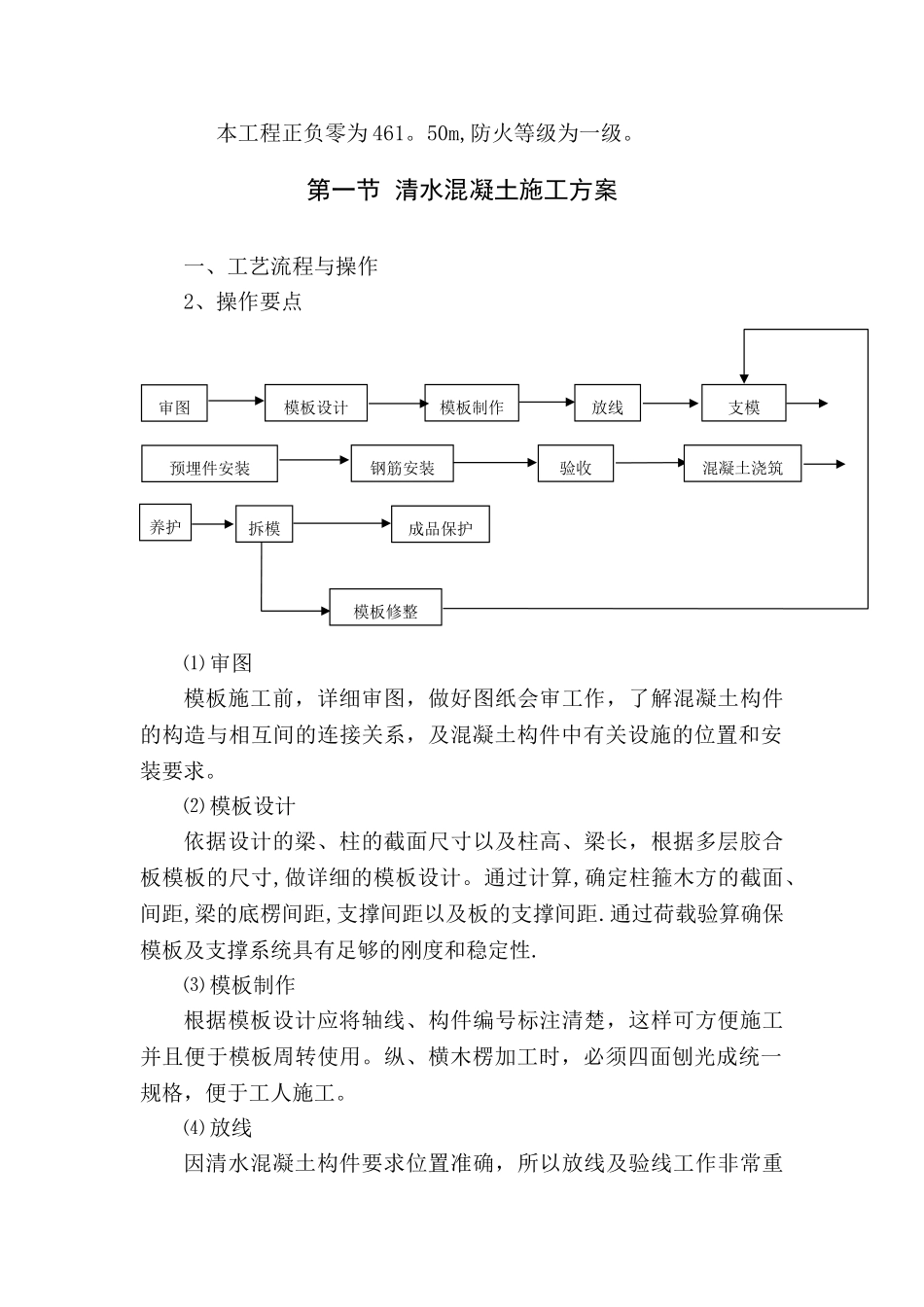

凯越·瑞天阳光清水模板施工方案绵阳市润泰建筑工程有限责任公司一、工程概况1、工程名称:凯越·瑞天阳光2、工程类别:商住楼3、施工项目:清水模板工程4、建设单位:绵阳市高等级公路开发有限责任公司监理单位:四川佳强建设工程项目管理有限责任公司施工单位:绵阳市润泰建筑工程有限责任公司结构类型:本工程框支剪力墙结构,地面以下为 2 层,其共2 幢高程建筑建筑层数为 22+1 层,标准层高为 3m建筑面积:总建筑面积:约 31216.17 m2, 工期要求:540 日历天抗震设防烈度:7 度,抗震等级:三级,根据建筑抗震设防分类标准,本工程为丙类建筑。本工程建筑结构等级为二级,地基基础设计等级为甲级.本工程正负零为 461。50m,防火等级为一级。第一节 清水混凝土施工方案一、工艺流程与操作2、操作要点⑴ 审图模板施工前,详细审图,做好图纸会审工作,了解混凝土构件的构造与相互间的连接关系,及混凝土构件中有关设施的位置和安装要求。⑵ 模板设计依据设计的梁、柱的截面尺寸以及柱高、梁长,根据多层胶合板模板的尺寸,做详细的模板设计。通过计算,确定柱箍木方的截面、间距,梁的底楞间距,支撑间距以及板的支撑间距.通过荷载验算确保模板及支撑系统具有足够的刚度和稳定性.⑶ 模板制作根据模板设计应将轴线、构件编号标注清楚,这样可方便施工并且便于模板周转使用。纵、横木楞加工时,必须四面刨光成统一规格,便于工人施工。⑷ 放线因清水混凝土构件要求位置准确,所以放线及验线工作非常重审图模板设计模板制作放线支模预埋件安装钢筋安装验收养护拆模成品保护混凝土浇筑模板修整要.如柱的定位,首先在基层上精确放出柱的四边线,作为定位依据,而且将柱的四边线延长,以备验线使用。在柱模支完后,校验柱根定位、柱的垂直度及柱的截面尺寸和柱角的方正。混凝土的柱头均为定型模板,框架梁的位置已由柱头模板确定,所以柱的定位、垂直度及柱角方正是框架梁定位准确的保证,也应是放线,验线工作的重点。⑸ 支模a、柱支模:依据柱的定位线在柱钢筋底部,根据柱定位线用ф10 的钢筋焊成模板定位卡,防止模板位移。用 100mm×100mm 的柱楞方加固柱模,用 ф14 螺杆固定木方。b、梁支模:在梁侧模上钻孔,孔间距为 300mm,中间夹 pvc 硬质塑料管,在塑料管内穿 ф12 的螺丝杆,两端用螺帽固定,保证梁不出现胀模现象。在混凝土浇注 12 小时后(即混凝土终凝后),将螺杆取出,周转使用.pvc 硬质塑料管的直径应根据螺...
