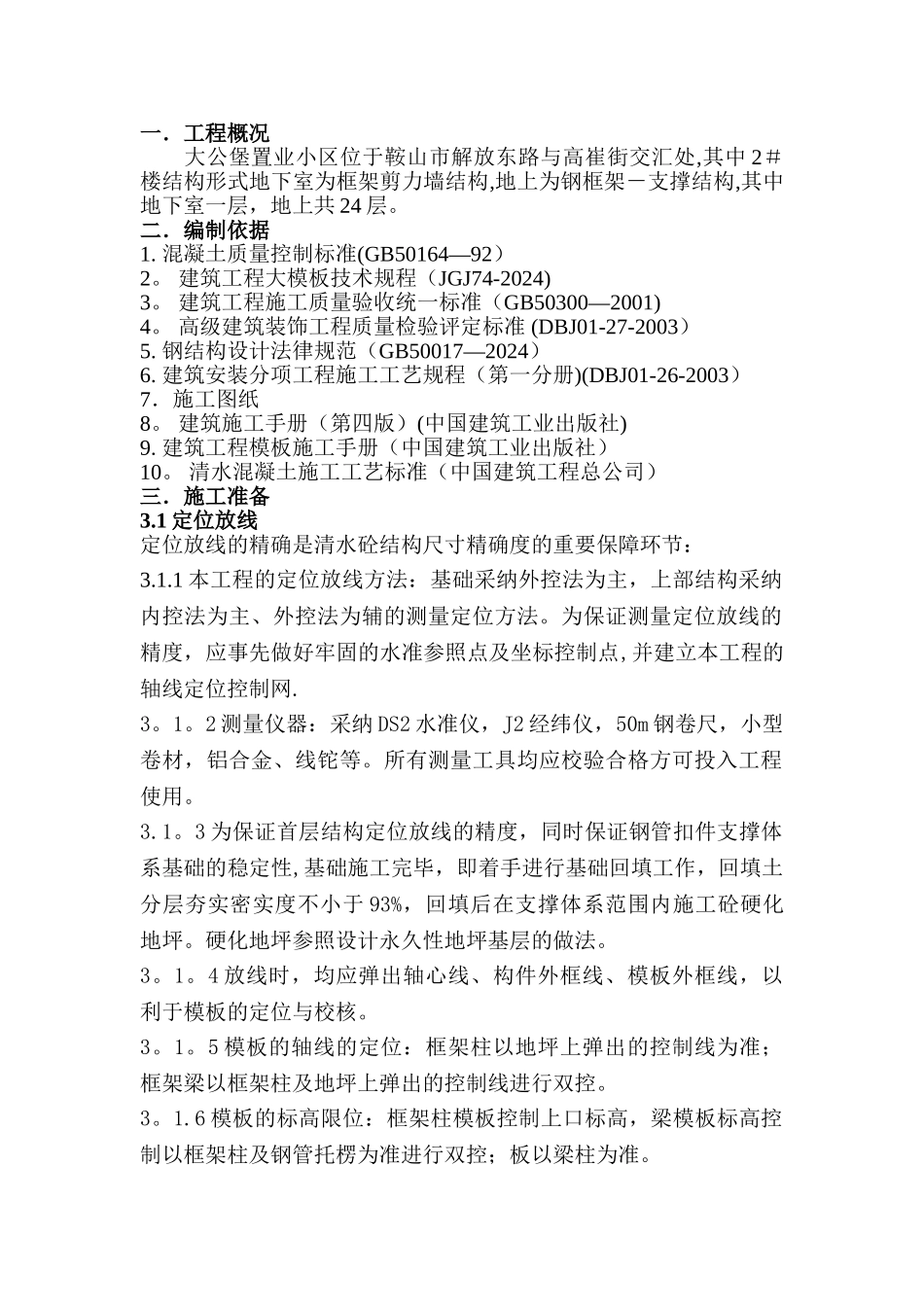

一.工程概况大公堡置业小区位于鞍山市解放东路与高崔街交汇处,其中 2#楼结构形式地下室为框架剪力墙结构,地上为钢框架-支撑结构,其中地下室一层,地上共 24 层
二.编制依据1
混凝土质量控制标准(GB50164—92)2
建筑工程大模板技术规程(JGJ74-2024)3
建筑工程施工质量验收统一标准(GB50300—2001)4
高级建筑装饰工程质量检验评定标准 (DBJ01-27-2003)5
钢结构设计法律规范(GB50017—2024)6
建筑安装分项工程施工工艺规程(第一分册)(DBJ01-26-2003)7.施工图纸8
建筑施工手册(第四版)(中国建筑工业出版社)9
建筑工程模板施工手册(中国建筑工业出版社)10
清水混凝土施工工艺标准(中国建筑工程总公司)三.施工准备3

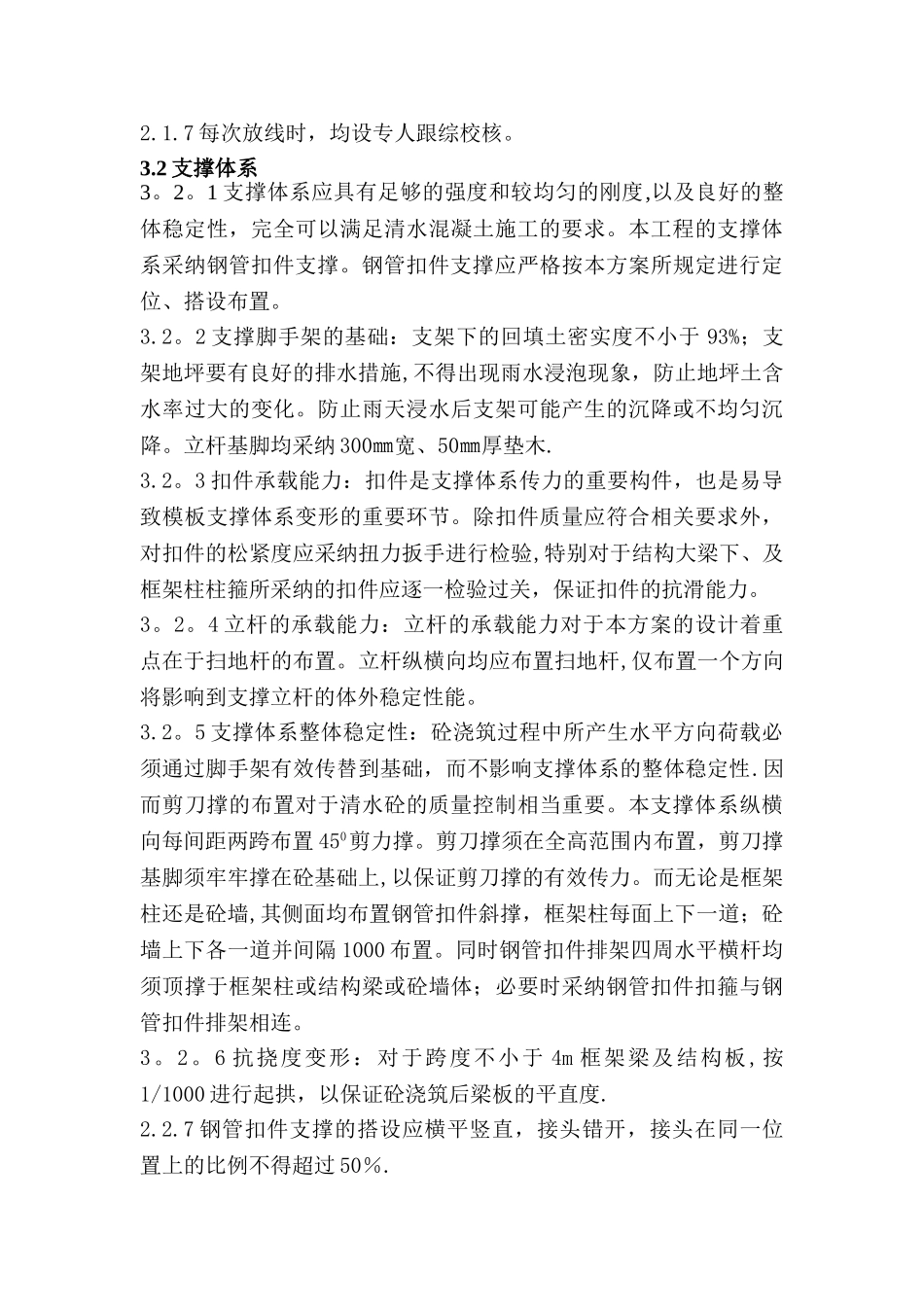

1 定位放线定位放线的精确是清水砼结构尺寸精确度的重要保障环节:3
1 本工程的定位放线方法:基础采纳外控法为主,上部结构采纳内控法为主、外控法为辅的测量定位方法
为保证测量定位放线的精度,应事先做好牢固的水准参照点及坐标控制点,并建立本工程的轴线定位控制网
2 测量仪器:采纳 DS2 水准仪,J2 经纬仪,50m 钢卷尺,小型卷材,铝合金、线铊等
所有测量工具均应校验合格方可投入工程使用
3 为保证首层结构定位放线的精度,同时保证钢管扣件支撑体系基础的稳定性,基础施工完毕,即着手进行基础回填工作,回填土分层夯实密实度不小于 93%,回填后在支撑体系范围内施工砼硬化地坪
硬化地坪参照设计永久性地坪基层的做法
4 放线时,均应弹出轴心线、构件外框线、模板外框线,以利于模板的定位与校核
5 模板的轴线的定位:框架柱以地坪上弹出的控制线为准;框架梁以框架柱及地坪上弹出的控制线进行双控
6 模板的标高限位:框架柱模板控制上口标高,梁模板标高
