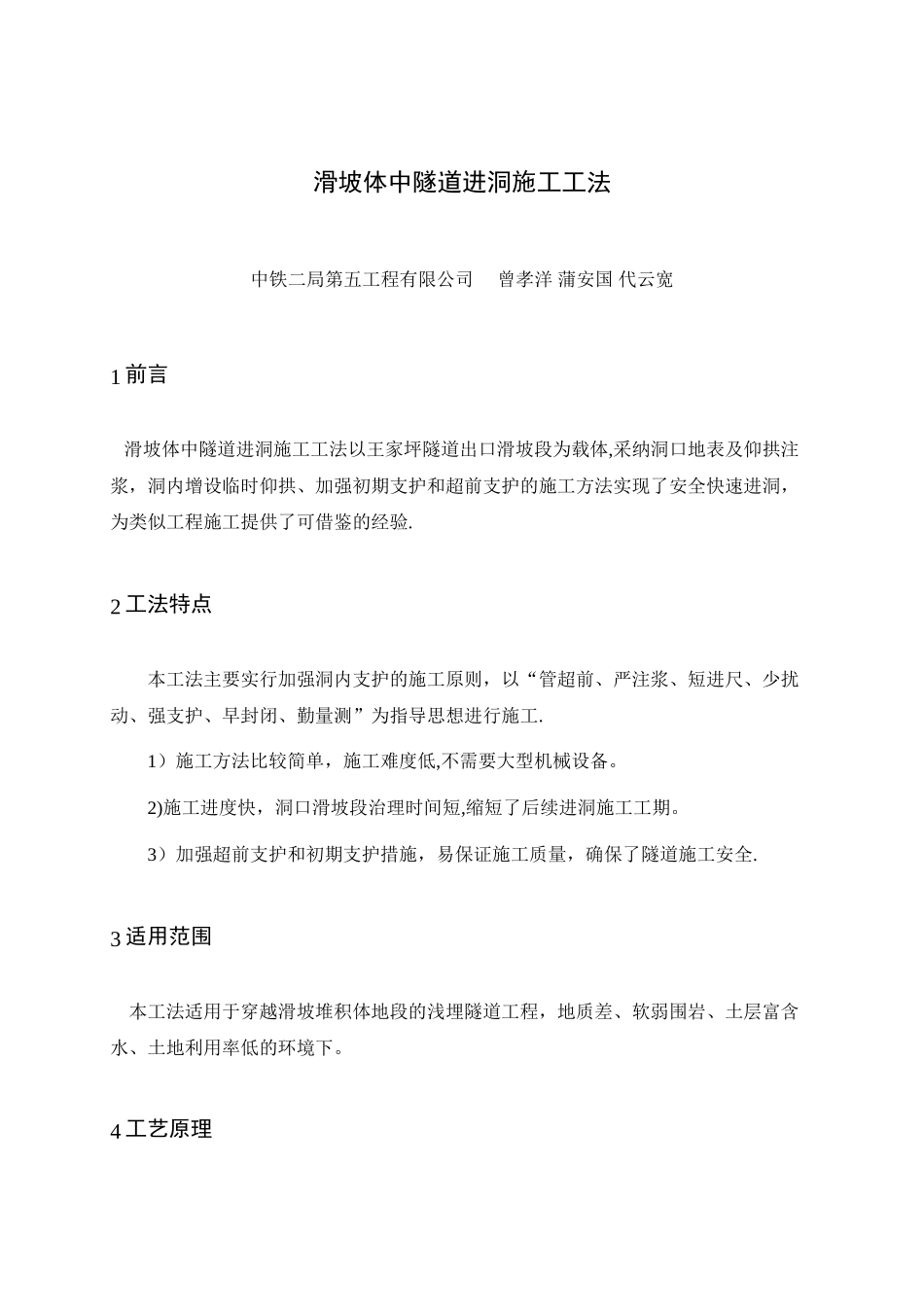

滑坡体中隧道进洞施工工法中铁二局第五工程有限公司 曾孝洋 蒲安国 代云宽1 前言 滑坡体中隧道进洞施工工法以王家坪隧道出口滑坡段为载体,采纳洞口地表及仰拱注浆,洞内增设临时仰拱、加强初期支护和超前支护的施工方法实现了安全快速进洞,为类似工程施工提供了可借鉴的经验
2 工法特点本工法主要实行加强洞内支护的施工原则,以“管超前、严注浆、短进尺、少扰动、强支护、早封闭、勤量测”为指导思想进行施工
1)施工方法比较简单,施工难度低,不需要大型机械设备
2)施工进度快,洞口滑坡段治理时间短,缩短了后续进洞施工工期
3)加强超前支护和初期支护措施,易保证施工质量,确保了隧道施工安全
3 适用范围 本工法适用于穿越滑坡堆积体地段的浅埋隧道工程,地质差、软弱围岩、土层富含水、土地利用率低的环境下
4 工艺原理 本施工方法采纳加强超前支护稳固围岩后,再加强洞内支护,增设临时仰拱及时封闭初支成环的方法,减少因局部支撑强度不够造成拱顶沉陷和周边位移,增加结构整体受力的结构原理;采纳洞口回填土方反压,对滑坡体进行一定的抵制以减小滑坡体对隧道洞身的推力的基本原理

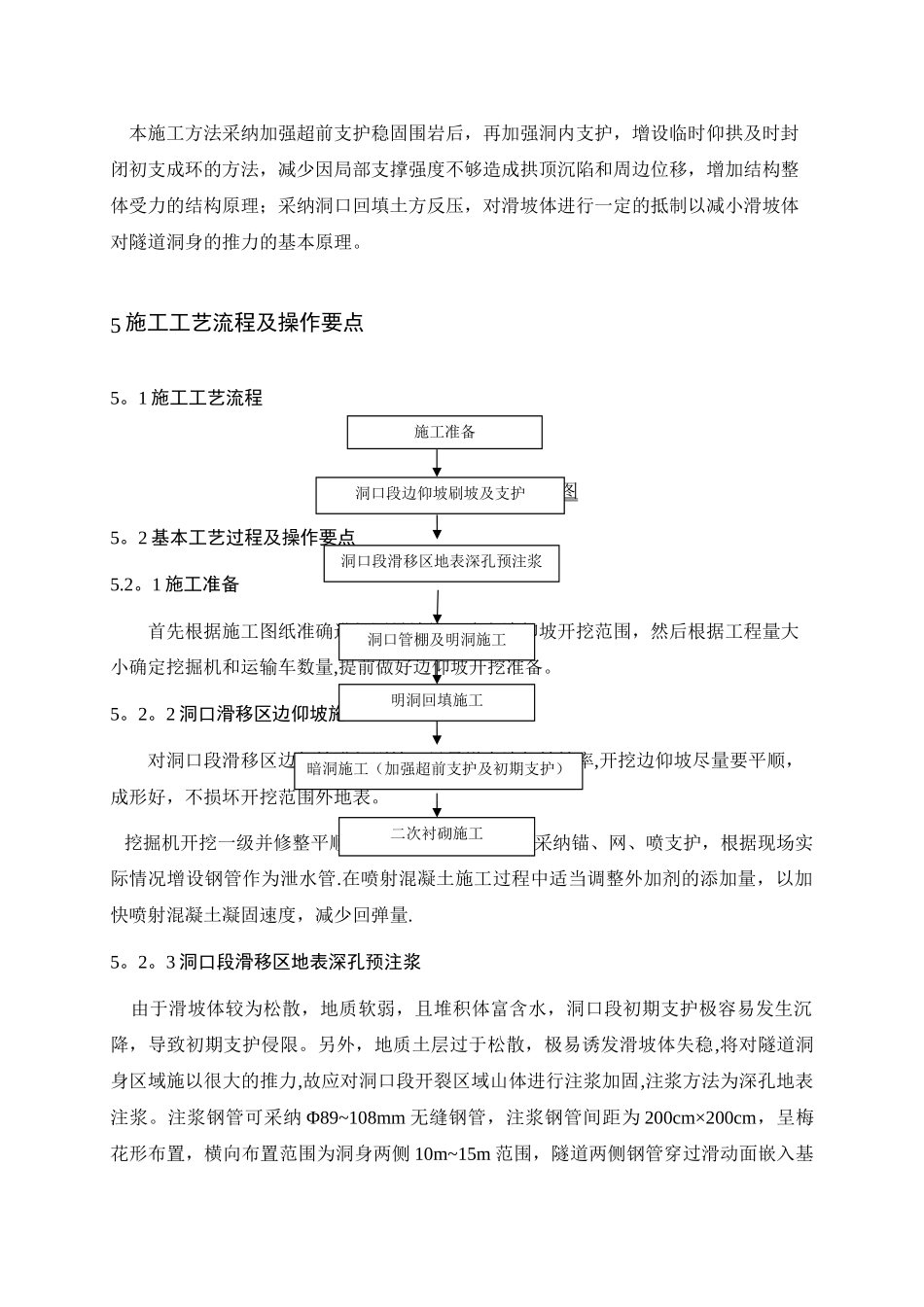

5 施工工艺流程及操作要点5
1 施工工艺流程图 5
1 施工工艺流程示意图 5
2 基本工艺过程及操作要点5
1 施工准备首先根据施工图纸准确进行测量放线,确定边仰坡开挖范围,然后根据工程量大小确定挖掘机和运输车数量,提前做好边仰坡开挖准备
2 洞口滑移区边仰坡施工对洞口段滑移区边仰坡进行刷坡,尽量增大边仰坡坡率,开挖边仰坡尽量要平顺,成形好,不损坏开挖范围外地表
挖掘机开挖一级并修整平顺后,即支护一级
支护采纳锚、网、喷支护,根据现场实际情况增设钢管作为泄水管
在喷射混凝土施工过程中适当调整外加剂的添加量,以加快喷射混凝土凝固速度,减少回弹量

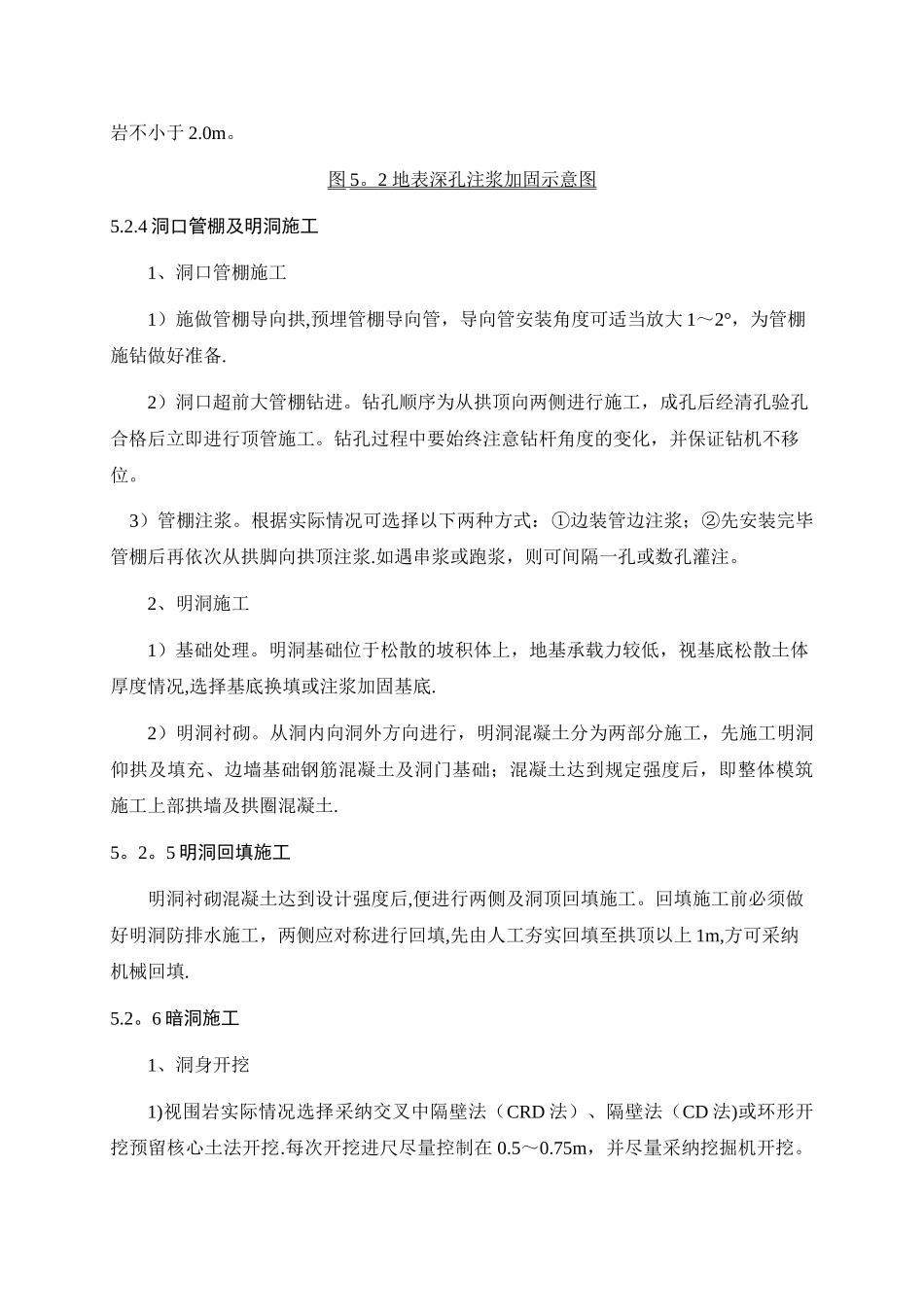

3 洞口段滑移区地表深孔预注浆 由于滑坡体较为松散,地质软弱,且堆积
