灌浆施工方案

灌浆施工方案_第1页
1/25
灌浆施工方案_第2页
2/25
灌浆施工方案_第3页
3/25

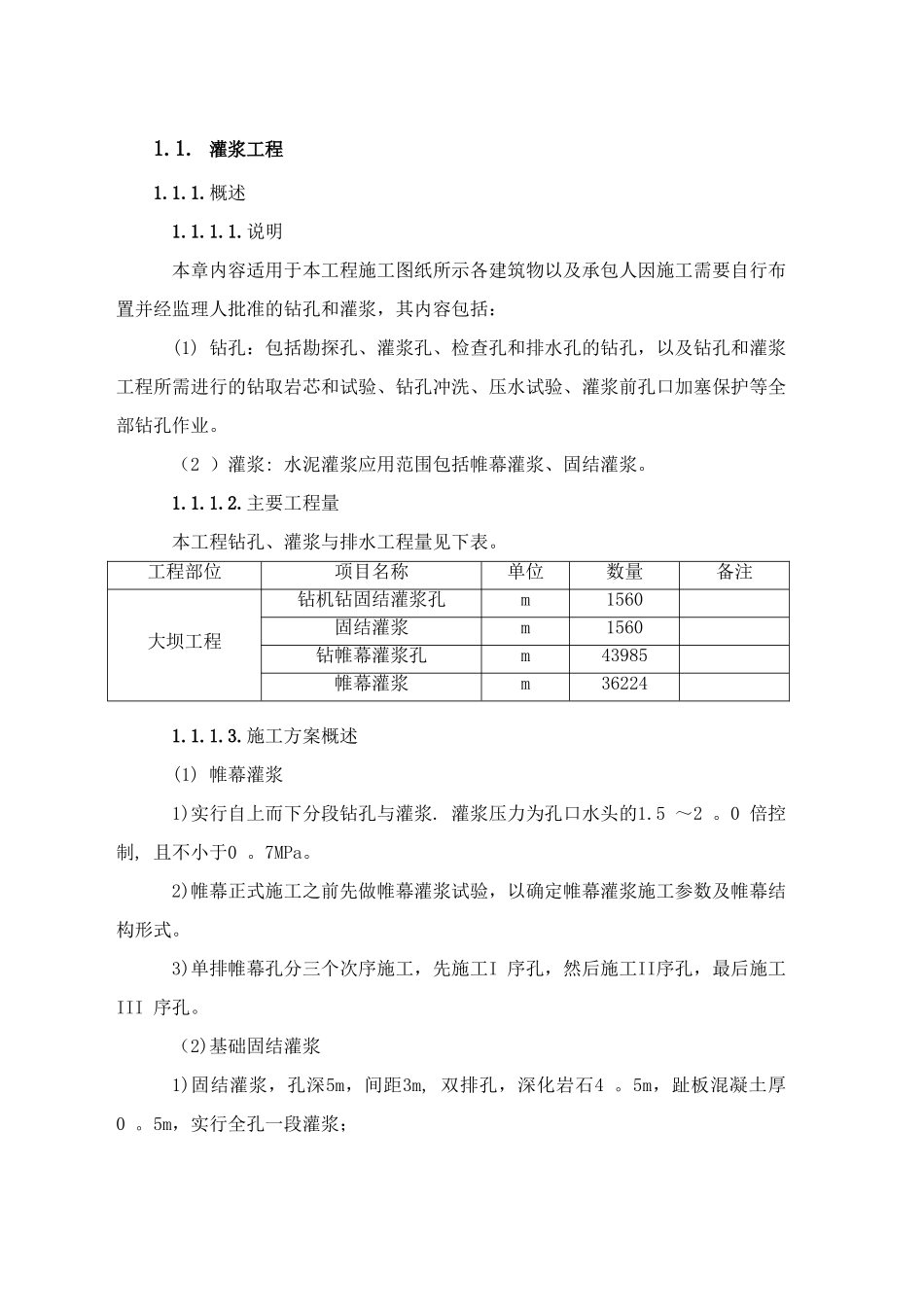

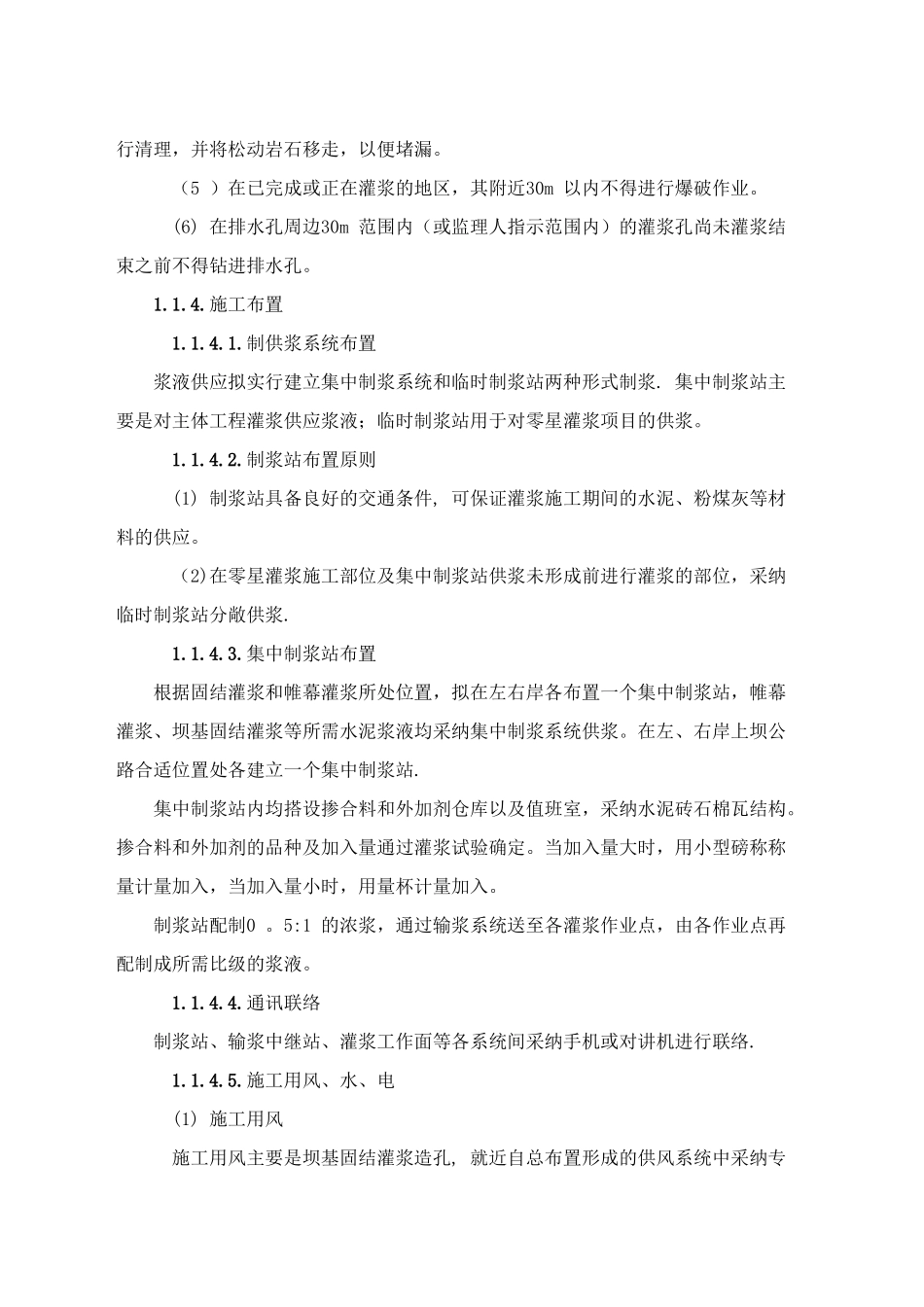

1.1. 灌浆工程1.1.1.概述1.1.1.1.说明本章内容适用于本工程施工图纸所示各建筑物以及承包人因施工需要自行布置并经监理人批准的钻孔和灌浆,其内容包括:(1) 钻孔:包括勘探孔、灌浆孔、检查孔和排水孔的钻孔,以及钻孔和灌浆工程所需进行的钻取岩芯和试验、钻孔冲洗、压水试验、灌浆前孔口加塞保护等全部钻孔作业。(2 )灌浆: 水泥灌浆应用范围包括帷幕灌浆、固结灌浆。1.1.1.2.主要工程量本工程钻孔、灌浆与排水工程量见下表。1.1.1.3.施工方案概述(1) 帷幕灌浆1)实行自上而下分段钻孔与灌浆. 灌浆压力为孔口水头的1.5 ~2 。0 倍控制, 且不小于0 。7MPa。2)帷幕正式施工之前先做帷幕灌浆试验,以确定帷幕灌浆施工参数及帷幕结构形式。3)单排帷幕孔分三个次序施工,先施工I 序孔,然后施工II序孔,最后施工III 序孔。(2)基础固结灌浆1)固结灌浆,孔深5m,间距3m, 双排孔,深化岩石4 。5m,趾板混凝土厚0 。5m,实行全孔一段灌浆;工程部位项目名称单位数量备注大坝工程钻机钻固结灌浆孔m1560固结灌浆m1560钻帷幕灌浆孔m43985帷幕灌浆m362242 )使用潜孔钻机配冲击器冲击造孔;1.1.1.4.工程特点、难点和重点(1)本工程的固结灌浆主要是趾板范围固结灌浆,需待混凝土浇筑完成且达到规定强度要求后才能进行固结灌浆施工。(2)帷幕灌浆露天施工作业,左、右岸地表为残坡积层,红粘土夹少量碎石,施工难度较大,在坡积层及强风化岩层内钻孔不易成孔,灌浆耗浆量大, 且不宜使用大的灌浆压力, 不宜做钻孔冲洗, 露天帷幕施工受天气气候条件影响较大。1.1.2.施工依据(1 ) 兴仁响水水库招标文件;(2 )《通用硅酸盐水泥》(GBl75—2024);(3) 《水工混凝土试验规程》(SL352—2024 );(4) 《水利水电工程物探规程》SL326—2024 。(5)《水电水利工程钻孔压水试验规程》SL/T31—2024;(6)《水利水电工程岩石试验规程》SL264-2001;(7) 水工建筑物水泥灌浆施工技术法律规范》DL/T51 48—201 2;(8)《混凝土拌和用水标准》JGJ63-2024;(9) 《土坝坝体灌浆技术法律规范》(SD266—88)(10 )《水工混凝土外加剂技术规程》DL/T5100—1999;(11)本工程设计文件、业主和监理人指示等.1.1.3.施工程序和施工安排1.1.3.1.总体施工程序(1) 同一施工部位应依次施工固结灌浆帷幕灌浆→排水孔。(2)坝基固结灌浆在有盖重混凝土条件下施工,混凝土需达70%的设计强度后方可进行钻孔灌浆施工,在坝基固结灌浆施工前完成坝基固结范围...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灌浆施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
