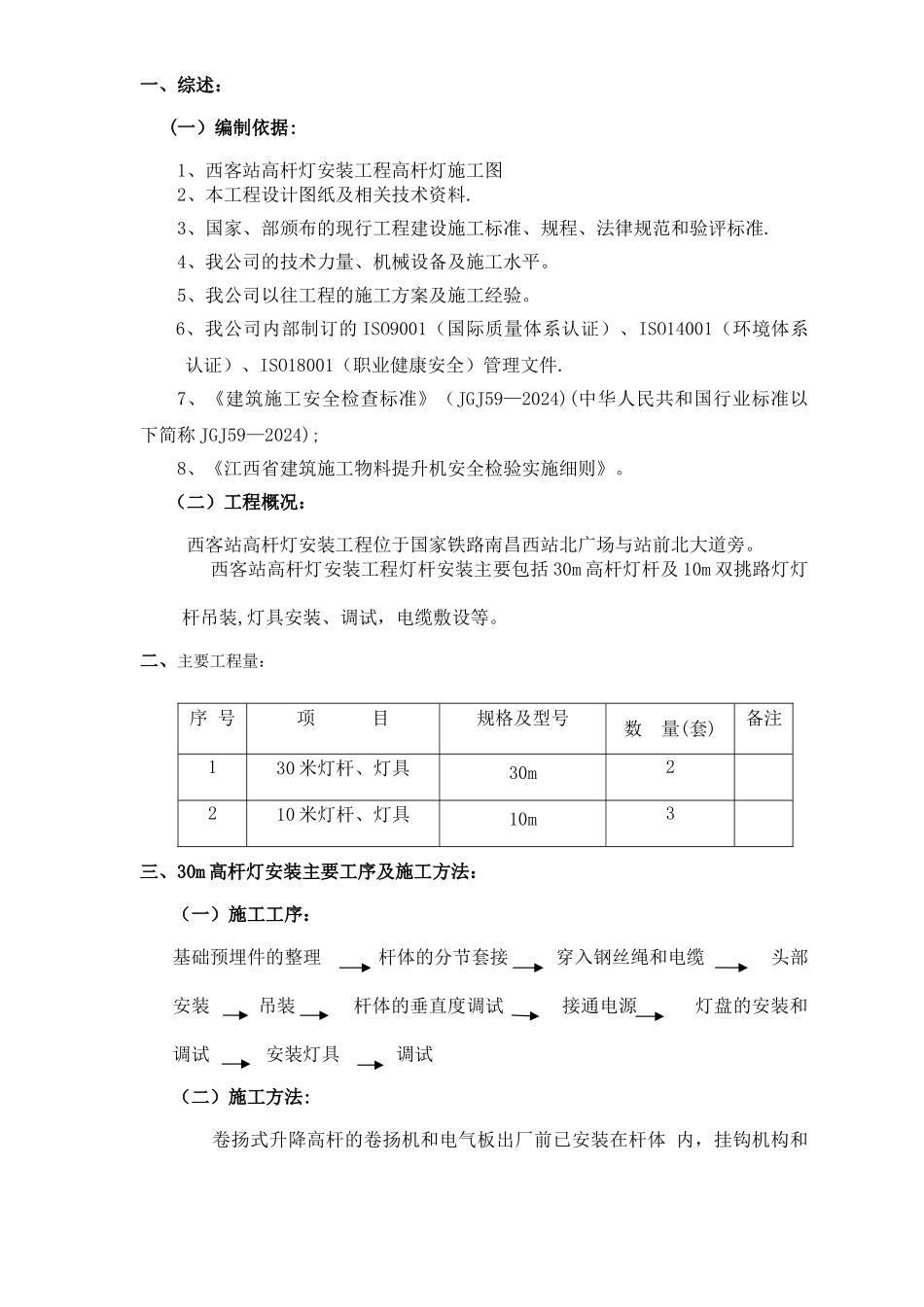

西客站高杆灯安装工程灯具安装专项施工方案编制: 审批: 批准: 西客站高杆灯安装工程灯具安装专项施工方案一、综述: (一)编制依据: 1、西客站高杆灯安装工程高杆灯施工图2、本工程设计图纸及相关技术资料
3、国家、部颁布的现行工程建设施工标准、规程、法律规范和验评标准
4、我公司的技术力量、机械设备及施工水平
5、我公司以往工程的施工方案及施工经验
6、我公司内部制订的 ISO9001(国际质量体系认证)、ISO14001(环境体系认证)、ISO18001(职业健康安全)管理文件
7、《建筑施工安全检查标准》(JGJ59—2024)(中华人民共和国行业标准以下简称 JGJ59—2024); 8、《江西省建筑施工物料提升机安全检验实施细则》
(二)工程概况: 西客站高杆灯安装工程位于国家铁路南昌西站北广场与站前北大道旁
西客站高杆灯安装工程灯杆安装主要包括 30m 高杆灯杆及 10m 双挑路灯灯杆吊装,灯具安装、调试,电缆敷设等

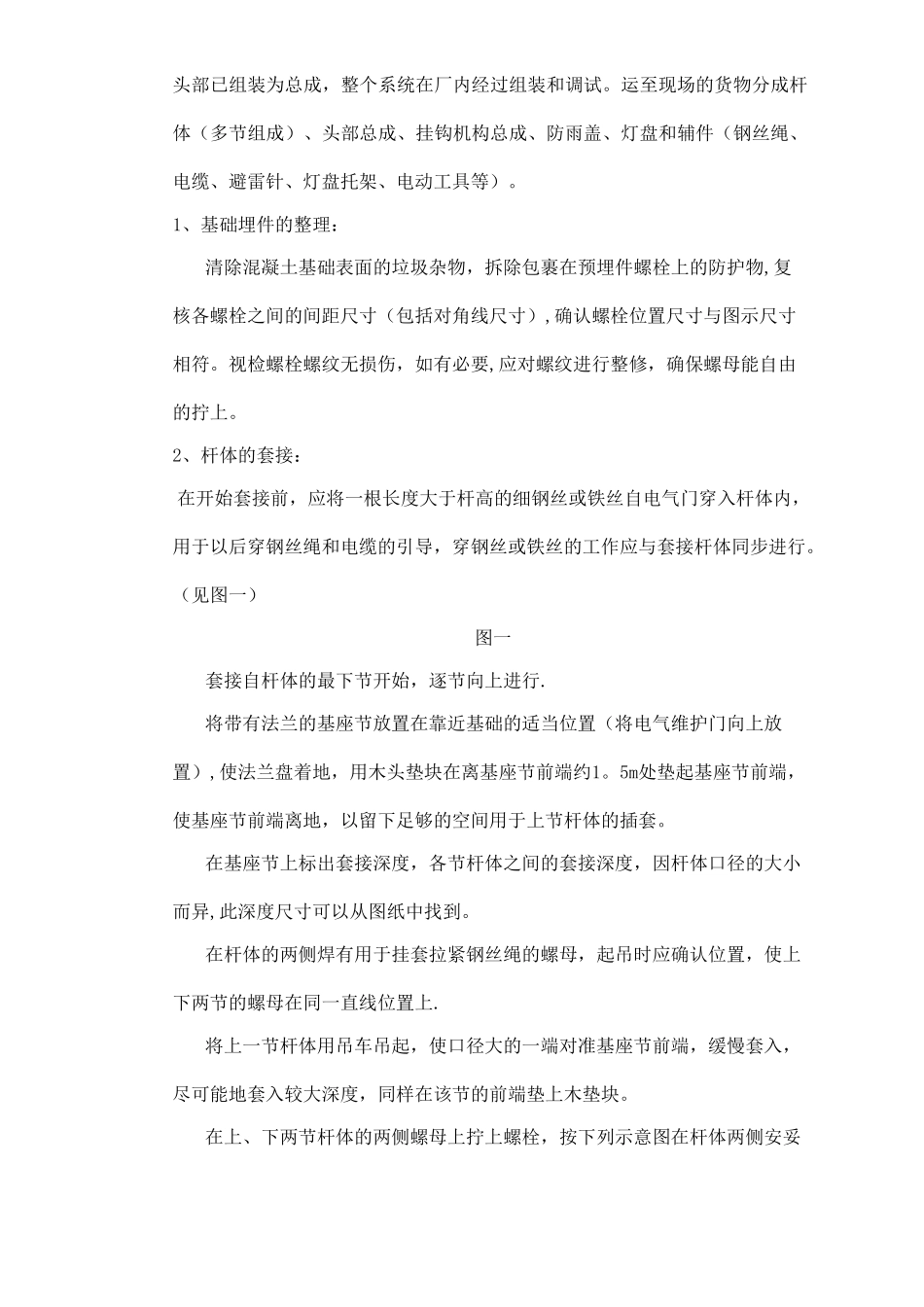

二、主要工程量:序 号项 目规格及型号数 量(套)备注130 米灯杆、灯具30m2210 米灯杆、灯具10m3三、30m 高杆灯安装主要工序及施工方法:(一)施工工序: 基础预埋件的整理 杆体的分节套接 穿入钢丝绳和电缆 头部安装 吊装 杆体的垂直度调试 接通电源 灯盘的安装和调试 安装灯具 调试(二)施工方法: 卷扬式升降高杆的卷扬机和电气板出厂前已安装在杆体 内,挂钩机构和头部已组装为总成,整个系统在厂内经过组装和调试
运至现场的货物分成杆体(多节组成)、头部总成、挂钩机构总成、防雨盖、灯盘和辅件(钢丝绳、电缆、避雷针、灯盘托架、电动工具等)
1、基础埋件的整理: 清除混凝土基础表面的垃圾杂物,拆除包裹在预埋件螺栓上的防护物,复核各螺栓之间的间距尺寸(包括对角线尺寸),确认螺栓位置尺寸与图示尺寸相符
视检螺栓螺纹无损伤,如有必要,应对螺纹进行
