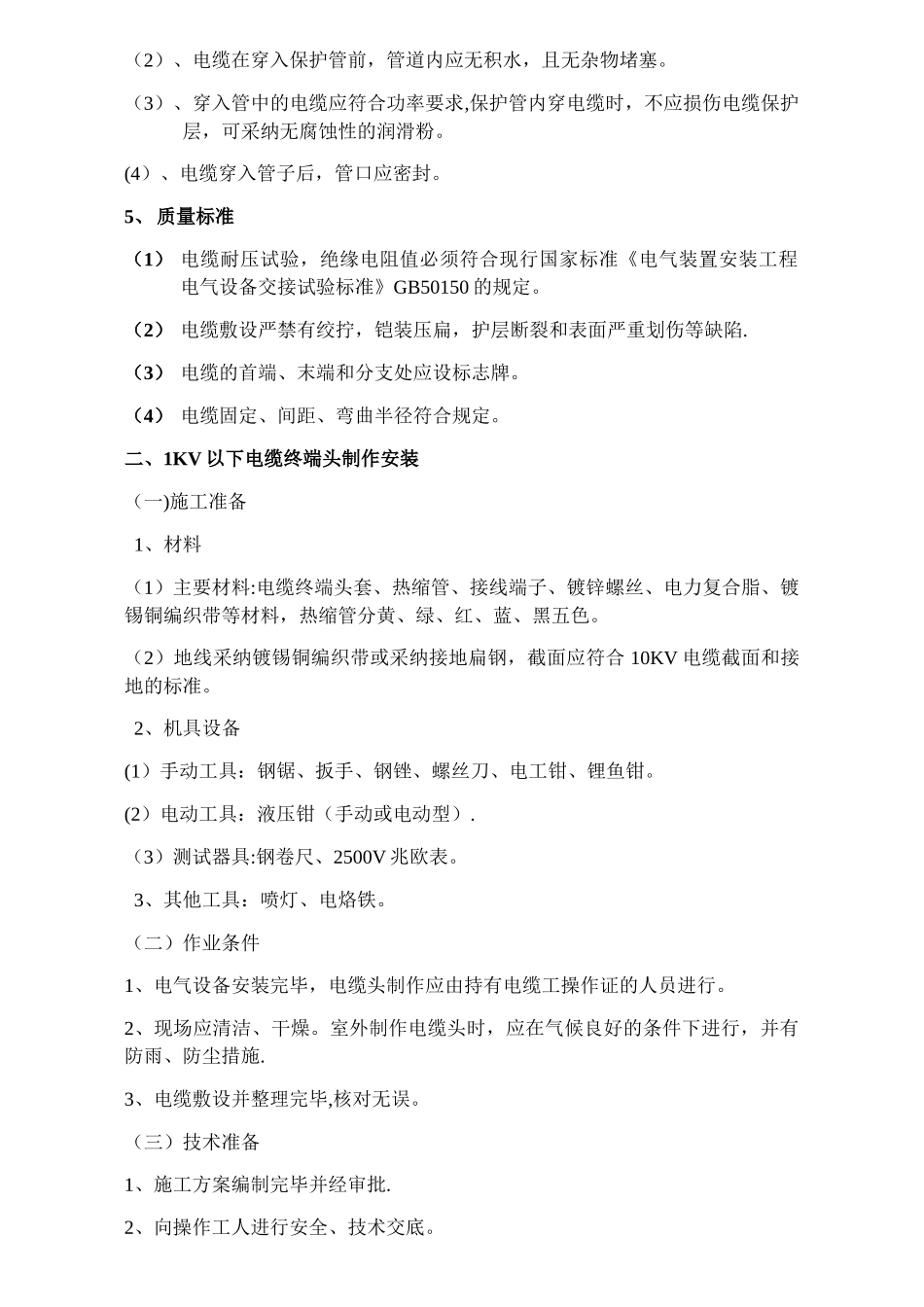

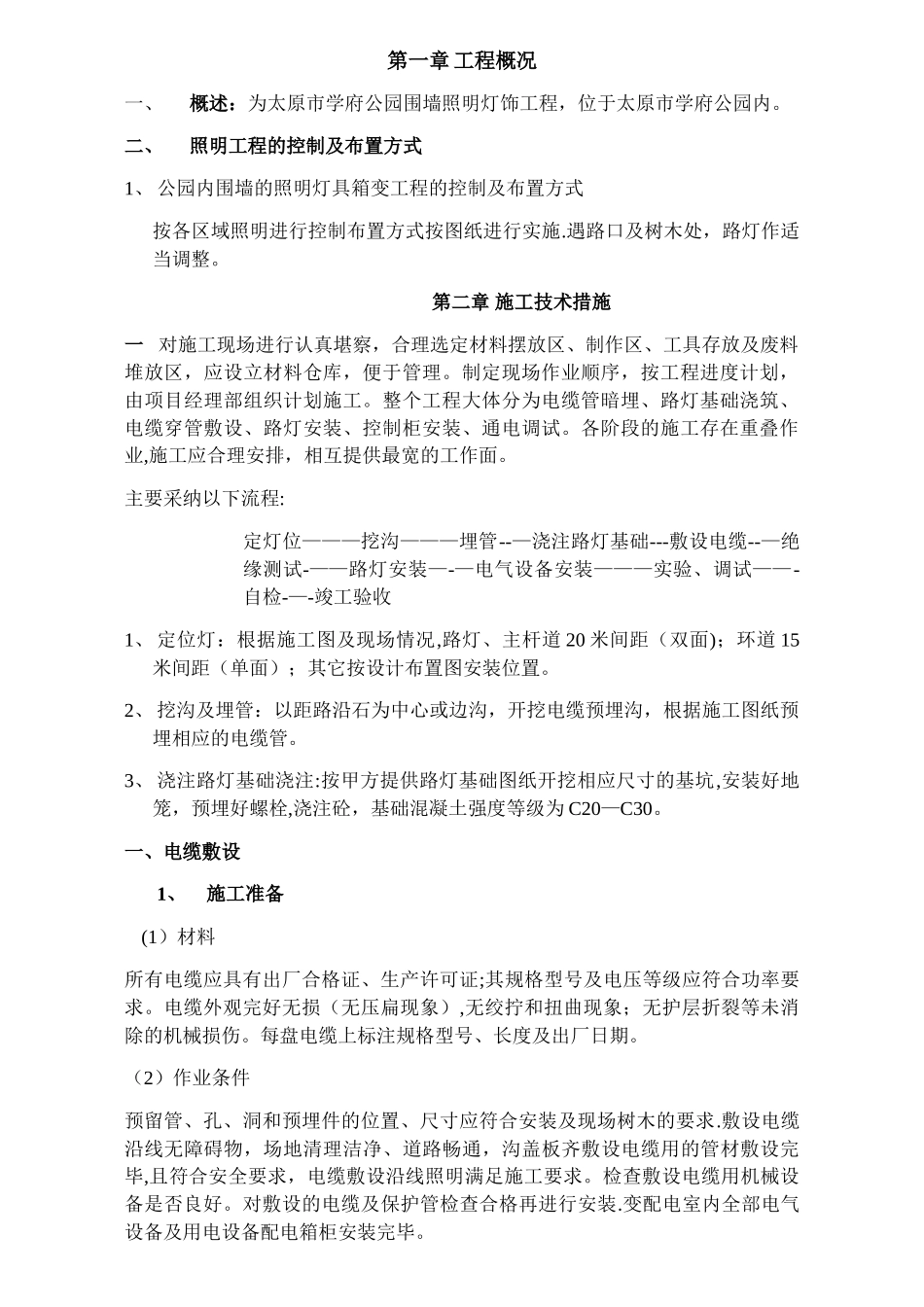

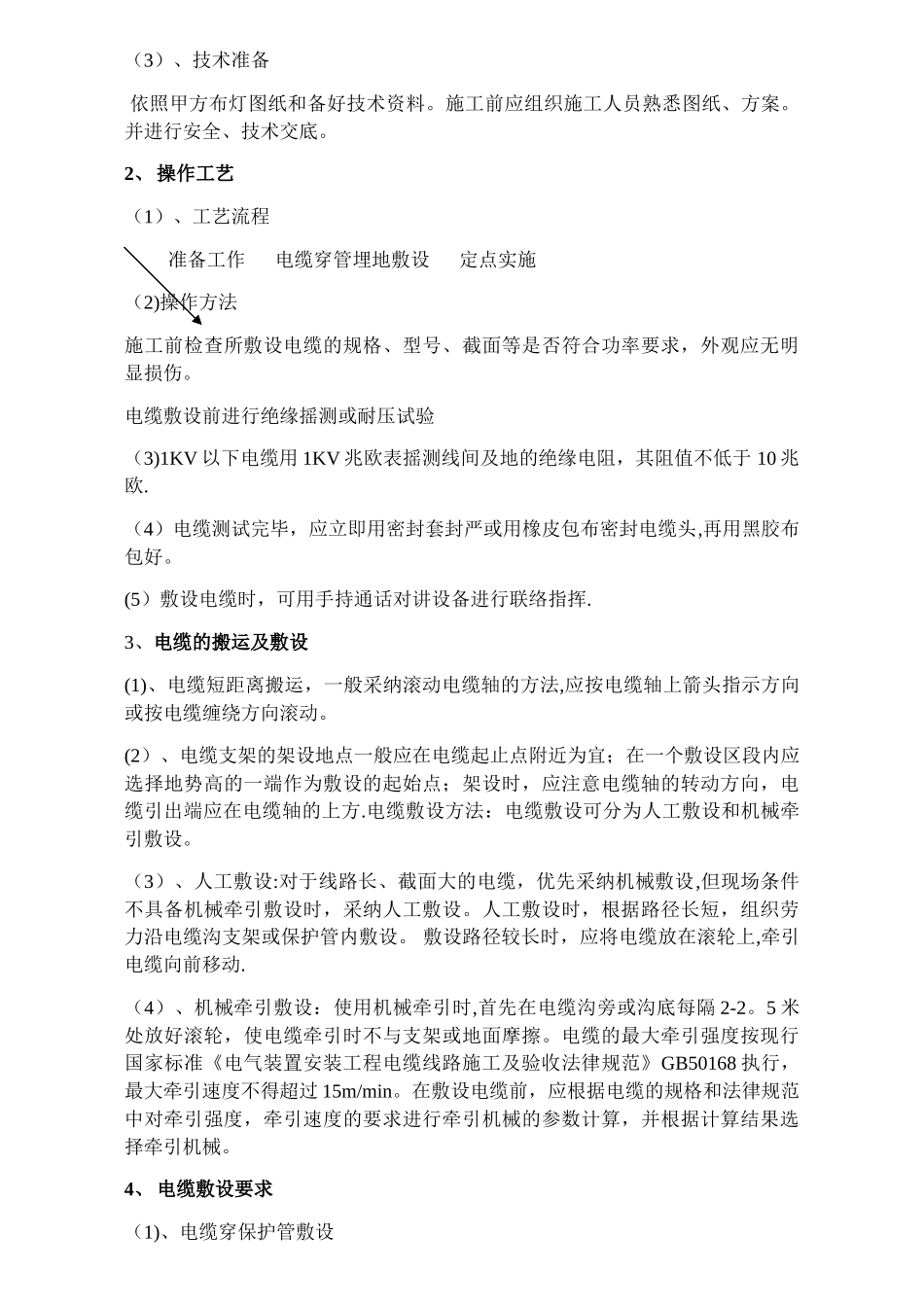

第一章 工程概况一、概述:为太原市学府公园围墙照明灯饰工程,位于太原市学府公园内。二、照明工程的控制及布置方式1、 公园内围墙的照明灯具箱变工程的控制及布置方式按各区域照明进行控制布置方式按图纸进行实施.遇路口及树木处,路灯作适当调整。第二章 施工技术措施一 对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放及废料堆放区,应设立材料仓库,便于管理。制定现场作业顺序,按工程进度计划,由项目经理部组织计划施工。整个工程大体分为电缆管暗埋、路灯基础浇筑、电缆穿管敷设、路灯安装、控制柜安装、通电调试。各阶段的施工存在重叠作业,施工应合理安排,相互提供最宽的工作面。主要采纳以下流程:定灯位———挖沟———埋管--—浇注路灯基础---敷设电缆--—绝缘测试-——路灯安装—-—电气设备安装———实验、调试——-自检-—-竣工验收1、 定位灯:根据施工图及现场情况,路灯、主杆道 20 米间距(双面);环道 15米间距(单面);其它按设计布置图安装位置。2、 挖沟及埋管:以距路沿石为中心或边沟,开挖电缆预埋沟,根据施工图纸预埋相应的电缆管。3、 浇注路灯基础浇注:按甲方提供路灯基础图纸开挖相应尺寸的基坑,安装好地笼,预埋好螺栓,浇注砼,基础混凝土强度等级为 C20—C30。一、电缆敷设1、施工准备(1)材料所有电缆应具有出厂合格证、生产许可证;其规格型号及电压等级应符合功率要求。电缆外观完好无损(无压扁现象),无绞拧和扭曲现象;无护层折裂等未消除的机械损伤。每盘电缆上标注规格型号、长度及出厂日期。(2)作业条件预留管、孔、洞和预埋件的位置、尺寸应符合安装及现场树木的要求.敷设电缆沿线无障碍物,场地清理洁净、道路畅通,沟盖板齐敷设电缆用的管材敷设完毕,且符合安全要求,电缆敷设沿线照明满足施工要求。检查敷设电缆用机械设备是否良好。对敷设的电缆及保护管检查合格再进行安装.变配电室内全部电气设备及用电设备配电箱柜安装完毕。(3)、技术准备 依照甲方布灯图纸和备好技术资料。施工前应组织施工人员熟悉图纸、方案。并进行安全、技术交底。2、 操作工艺(1)、工艺流程 准备工作 电缆穿管埋地敷设 定点实施(2)操作方法施工前检查所敷设电缆的规格、型号、截面等是否符合功率要求,外观应无明显损伤。电缆敷设前进行绝缘摇测或耐压试验(3)1KV 以下电缆用 1KV 兆欧表摇测线间及地的绝缘电阻,其阻值不低于 10 兆欧.(4)电缆测试完毕,应立即用密封套...
