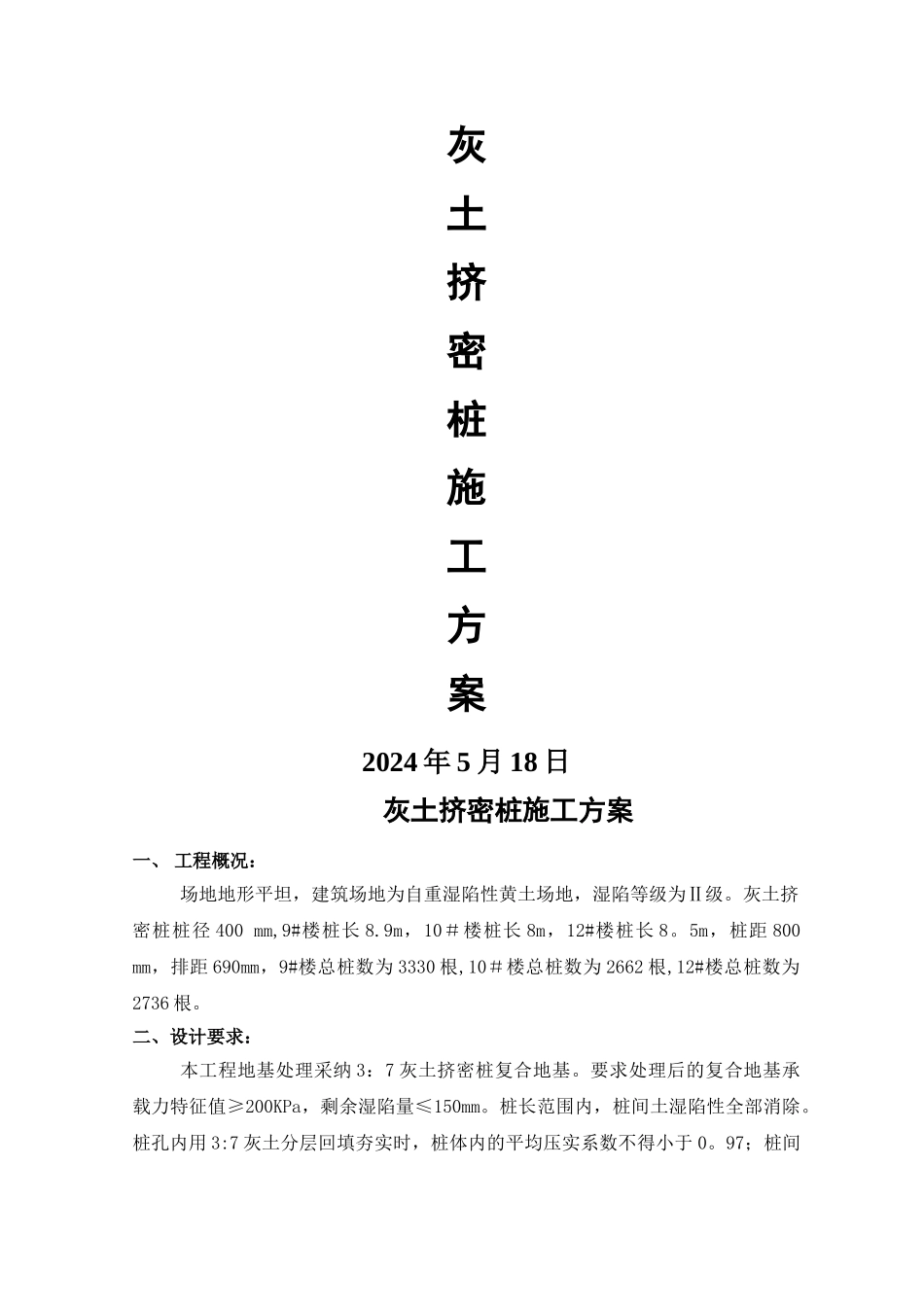

灰土挤密桩施工方案2024 年 5 月 18 日灰土挤密桩施工方案一、 工程概况:场地地形平坦,建筑场地为自重湿陷性黄土场地,湿陷等级为Ⅱ级
灰土挤密桩桩径 400 mm,9#楼桩长 8
9m,10#楼桩长 8m,12#楼桩长 8
5m,桩距 800 mm,排距 690mm,9#楼总桩数为 3330 根,10#楼总桩数为 2662 根,12#楼总桩数为2736 根
二、设计要求:本工程地基处理采纳 3:7 灰土挤密桩复合地基
要求处理后的复合地基承载力特征值≥200KPa,剩余湿陷量≤150mm
桩长范围内,桩间土湿陷性全部消除

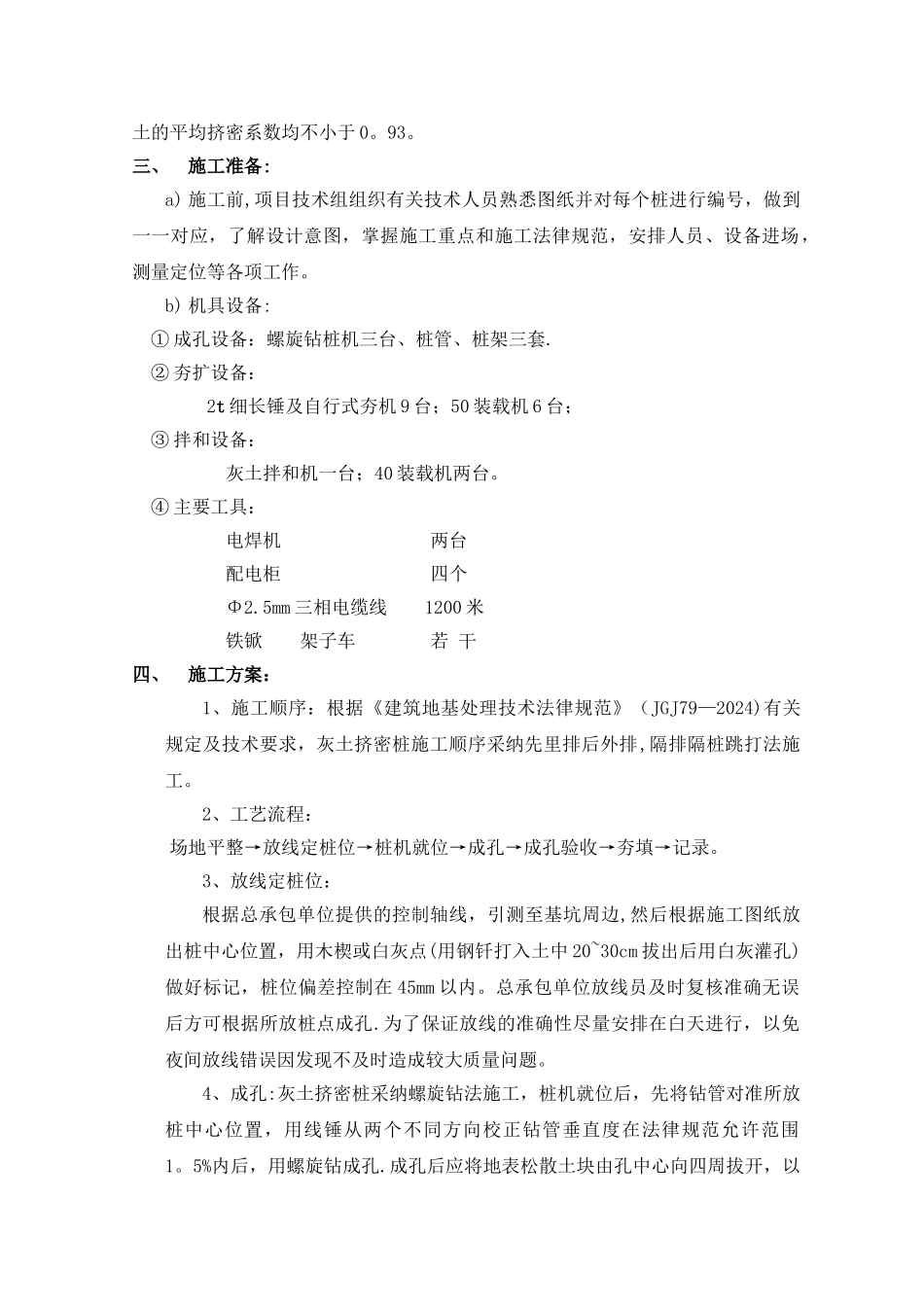

桩孔内用 3:7 灰土分层回填夯实时,桩体内的平均压实系数不得小于 0
97;桩间土的平均挤密系数均不小于 0
三、施工准备:a) 施工前,项目技术组组织有关技术人员熟悉图纸并对每个桩进行编号,做到一一对应,了解设计意图,掌握施工重点和施工法律规范,安排人员、设备进场,测量定位等各项工作
b) 机具设备:① 成孔设备:螺旋钻桩机三台、桩管、桩架三套
② 夯扩设备:2t 细长锤及自行式夯机 9 台;50 装载机 6 台;③ 拌和设备:灰土拌和机一台;40 装载机两台
④ 主要工具:电焊机 两台配电柜 四个Φ2
5mm 三相电缆线 1200 米铁锨 架子车 若 干 四、施工方案:1、施工顺序:根据《建筑地基处理技术法律规范》(JGJ79—2024)有关规定及技术要求,灰土挤密桩施工顺序采纳先里排后外排,隔排隔桩跳打法施工
2、工艺流程: 场地平整→放线定桩位→桩机就位→成孔→成孔验收→夯填→记录
3、放线定桩位:根据总承包单位提供的控制轴线,引测至基坑周边,然后根据施工图纸放出桩中心位置,用木楔或白灰点(用钢钎打入土中 20~30cm 拔出后用白灰灌孔)做好标记,桩位偏差控制在 45mm 以内
总承包单位放线员及时复核准确无误后方可根据所放桩点成
