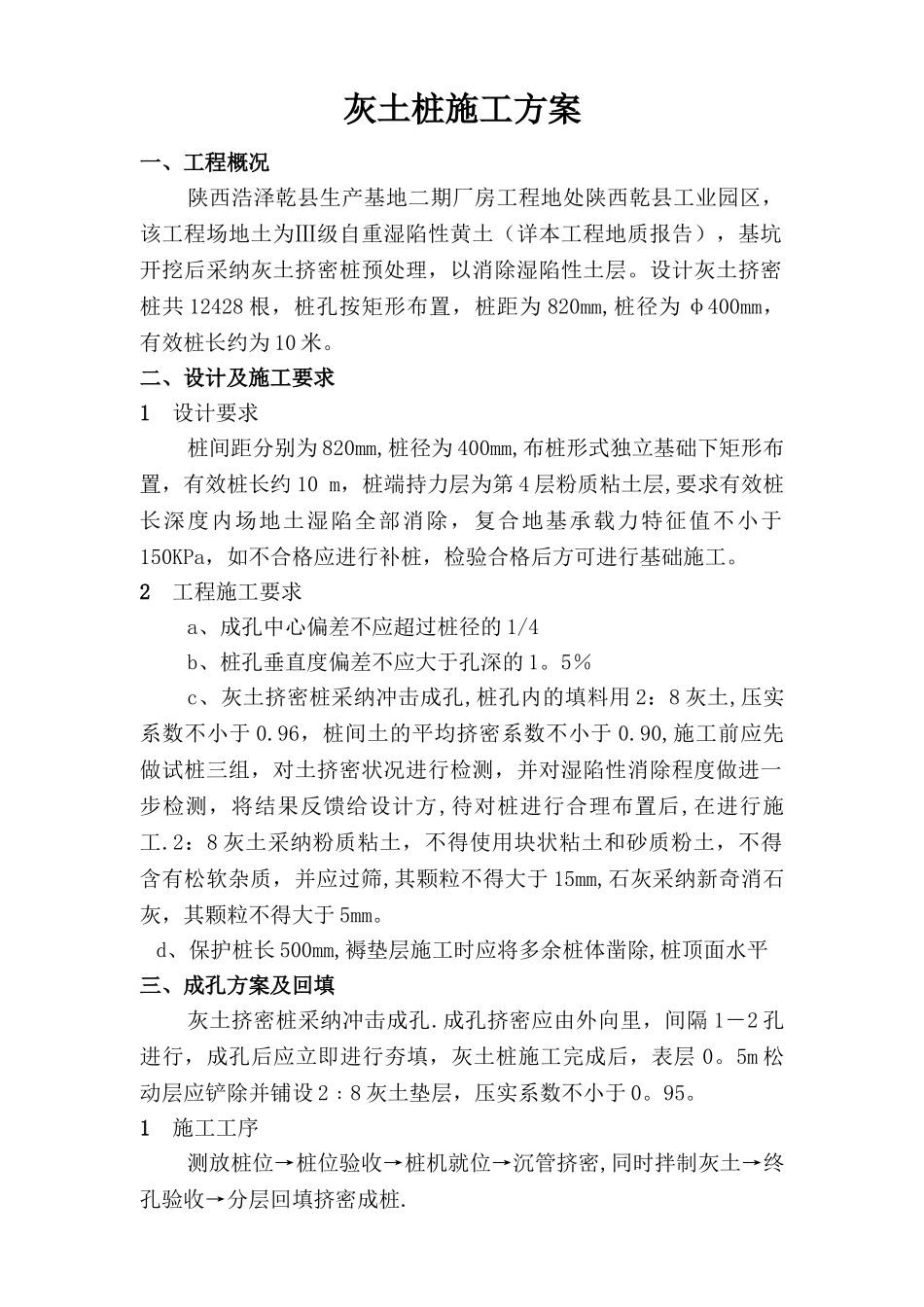

灰土桩施工方案一、工程概况陕西浩泽乾县生产基地二期厂房工程地处陕西乾县工业园区,该工程场地土为Ⅲ级自重湿陷性黄土(详本工程地质报告),基坑开挖后采纳灰土挤密桩预处理,以消除湿陷性土层
设计灰土挤密桩共 12428 根,桩孔按矩形布置,桩距为 820mm,桩径为 φ400mm,有效桩长约为 10 米
二、设计及施工要求1 设计要求桩间距分别为 820mm,桩径为 400mm,布桩形式独立基础下矩形布置,有效桩长约 10 m,桩端持力层为第 4 层粉质粘土层,要求有效桩长深度内场地土湿陷全部消除,复合地基承载力特征值不小于150KPa,如不合格应进行补桩,检验合格后方可进行基础施工
2 工程施工要求a、成孔中心偏差不应超过桩径的 1/4b、桩孔垂直度偏差不应大于孔深的 1
5%c、灰土挤密桩采纳冲击成孔,桩孔内的填料用 2:8 灰土,压实系数不小于 0
96,桩间土的平均挤密系数不小于 0
90,施工前应先做试桩三组,对土挤密状况进行检测,并对湿陷性消除程度做进一步检测,将结果反馈给设计方,待对桩进行合理布置后,在进行施工
2:8 灰土采纳粉质粘土,不得使用块状粘土和砂质粉土,不得含有松软杂质,并应过筛,其颗粒不得大于 15mm,石灰采纳新奇消石灰,其颗粒不得大于 5mm
d、保护桩长 500mm,褥垫层施工时应将多余桩体凿除,桩顶面水平三、成孔方案及回填灰土挤密桩采纳冲击成孔
成孔挤密应由外向里,间隔 1-2 孔进行,成孔后应立即进行夯填,灰土桩施工完成后,表层 0
5m 松动层应铲除并铺设 2﹕8 灰土垫层,压实系数不小于 0
1 施工工序测放桩位→桩位验收→桩机就位→沉管挤密,同时拌制灰土→终孔验收→分层回填挤密成桩
2 测量放线根据甲方提供的测量基准点,设置固定的控制点标志
根据图纸尺寸布设桩位,用灰桩固定
桩位放出后,根据桩位间距离,用钢尺进行检验,合格后报请建
