CB01 施工技术方案申报表(淮河水总[2024]技案 号)合同名称:安徽省淮河干流一般堤防加固工程(蚌埠境内)施工 3 标 合同编号:BBYBD-SG-03致:安徽省水利水电工程建设监理中心淮河一般堤防加固工程监理部我方今提交安徽省淮河干流一般堤防加固工程 ( 蚌埠境内)施工 3 标 (合同编 号 : BBYBD — SG — 03 ) 工程的:附:□ 施工组织设计 □ 施工措施计划 专项施工方案 □ 度汛方案□ 灾害应急预案 □ 施工工艺试验方案□ 专项检测试验方案 □ 工程测量施测方案□ 工程放样计划和方案 □ 变更实施方案□ 施工安全措施计划 □ □ □请贵方审批
承 包 人:淮河水利水电开发总公司(驻蚌) 安徽省淮河干流一般堤防加固工程 (蚌埠境内)施工 3 标项目部项 目 经 理: 日 期: 年 月 日 监理机构将另行签发审批意见
监 理 机 构:安徽省水利水电工程建设监理中心 淮河一般堤防加固工程监理部签 收 人: 日 期: 年 月 日说明:本表一式 4 份,由承包人填写
监理机构签收后,发包人 1 份、设代机构 份、监理机构 1 份、承包人 2 份
安徽省淮河干流一般堤防加固工程(蚌埠境内)施工 3 标路基石灰稳定土层施工方案 编制: 张春光 审核: 陈德虎 批准: 陈志刚 淮河水利水电开发有限公司安徽省淮河干流一般堤防加固工程蚌埠境内)施工 3 标项目部二O一七年十月路基石灰稳定土层施工方案一、 工程概况本标段堤顶防汛道路桩号(4+090--6+550),共计 2
46km,路基采纳灰土,厚度 0
2m,压实度不小于 0

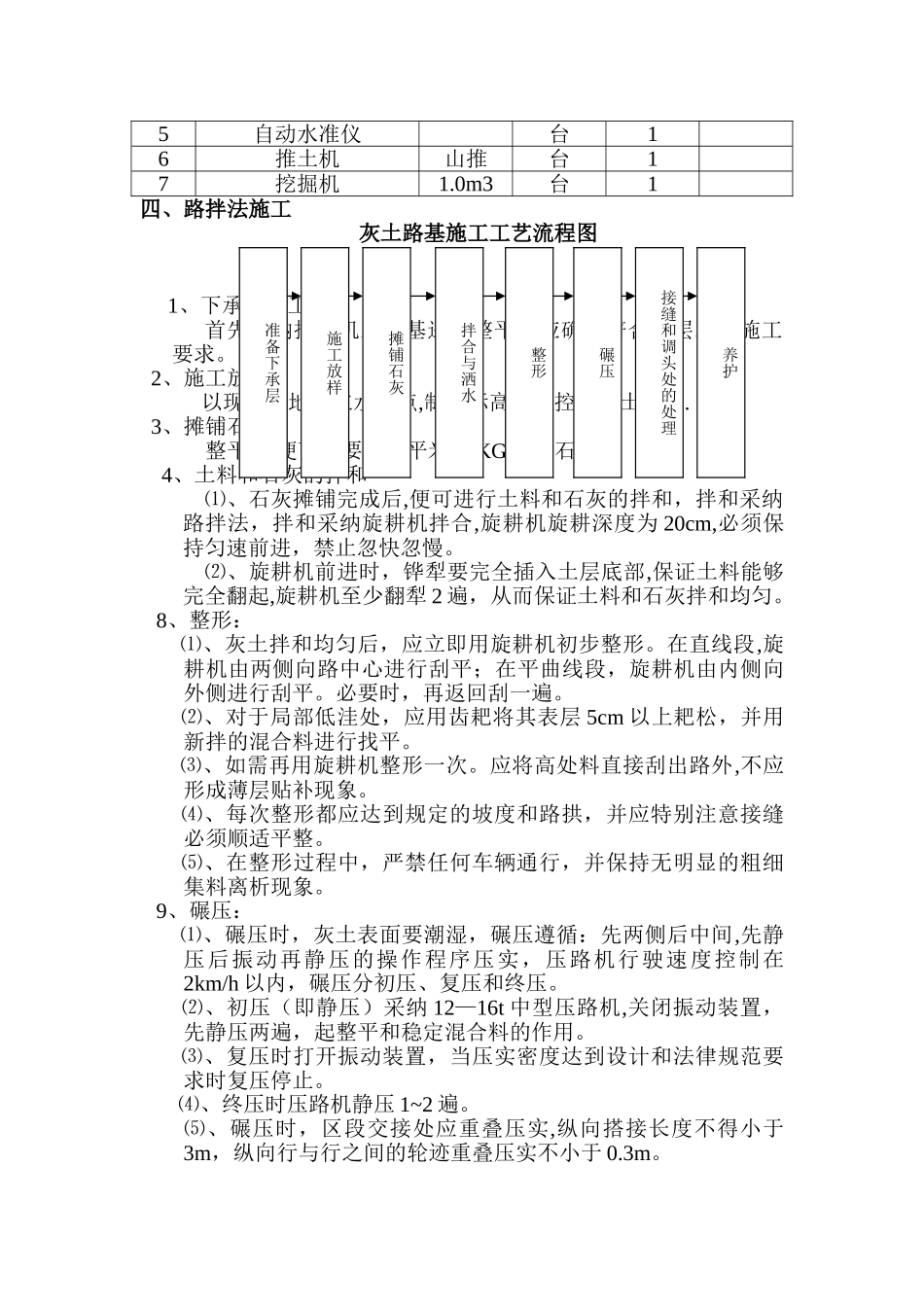

二、 用料组成及压实标准1、用料组成灰土系用一定量的石灰与土拌合夯压而成,其强度随时间缓慢增长,具有一定的水稳定性和不渗水性,土料采纳施工场地现场土料,石灰掺入量设计不超过 14%,拟掺入 14%进行控制
石灰采纳熟石灰粉,石灰
