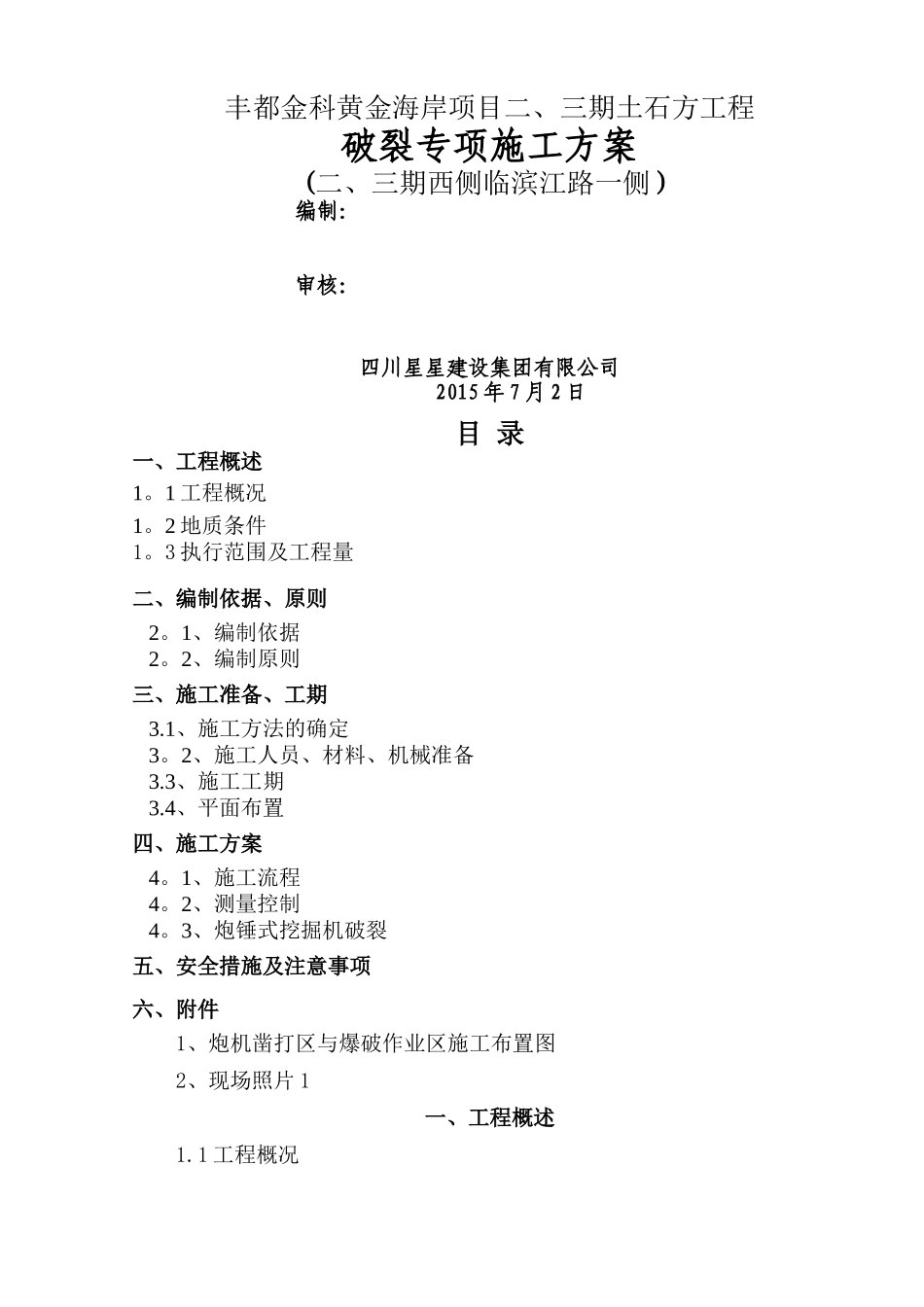

丰都金科黄金海岸项目二、三期土石方工程破裂专项施工方案(二、三期西侧临滨江路一侧)编制:审核:四川星星建设集团有限公司2015 年 7 月 2 日目 录一、工程概述1
1 工程概况1
2 地质条件1
3 执行范围及工程量二、编制依据、原则2
1、编制依据2

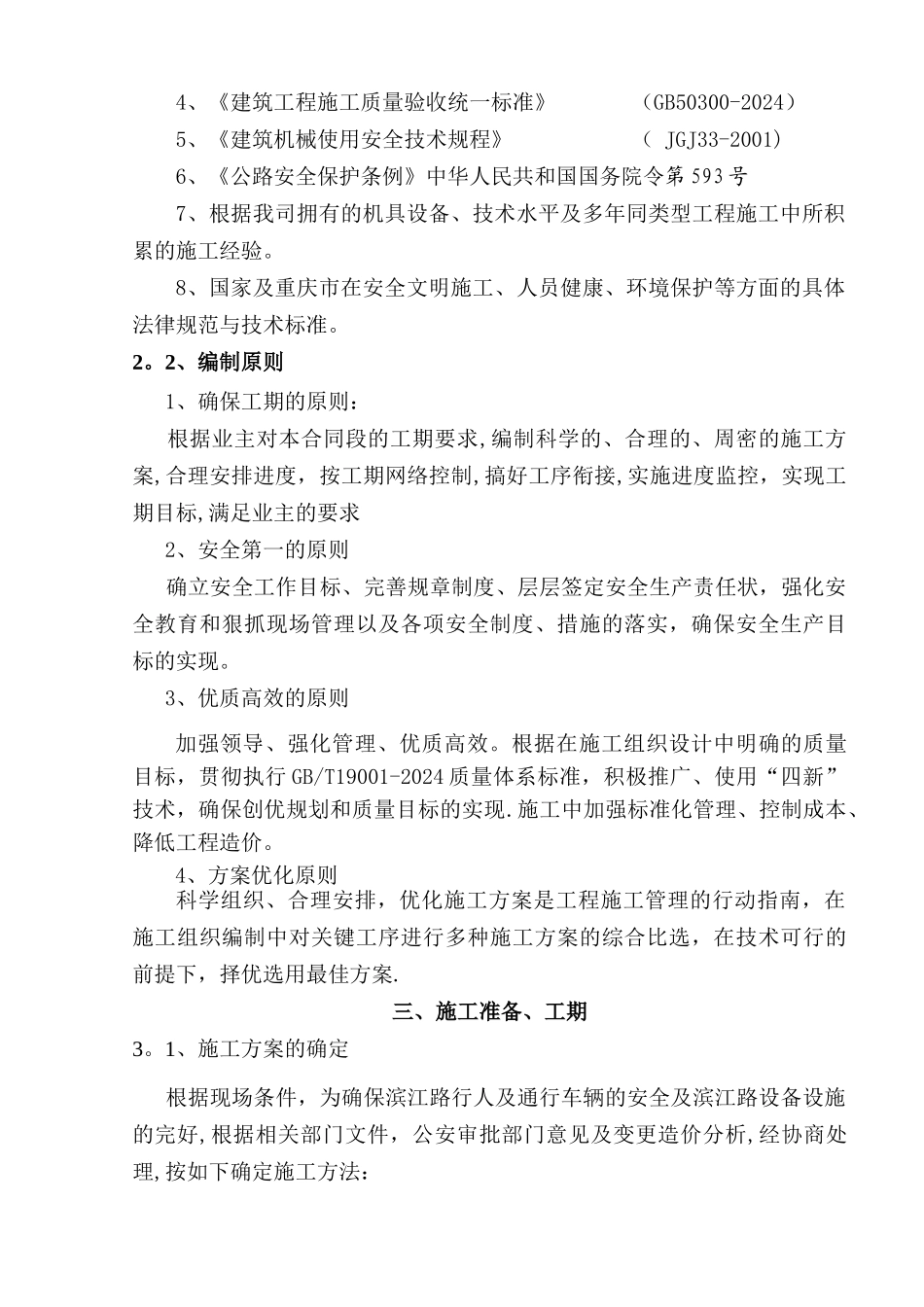

2、编制原则三、施工准备、工期3
1、施工方法的确定3
2、施工人员、材料、机械准备3
3、施工工期3
4、平面布置四、施工方案4
1、施工流程4
2、测量控制4
3、炮锤式挖掘机破裂五、安全措施及注意事项六、附件1、炮机凿打区与爆破作业区施工布置图2、现场照片 1一、工程概述1

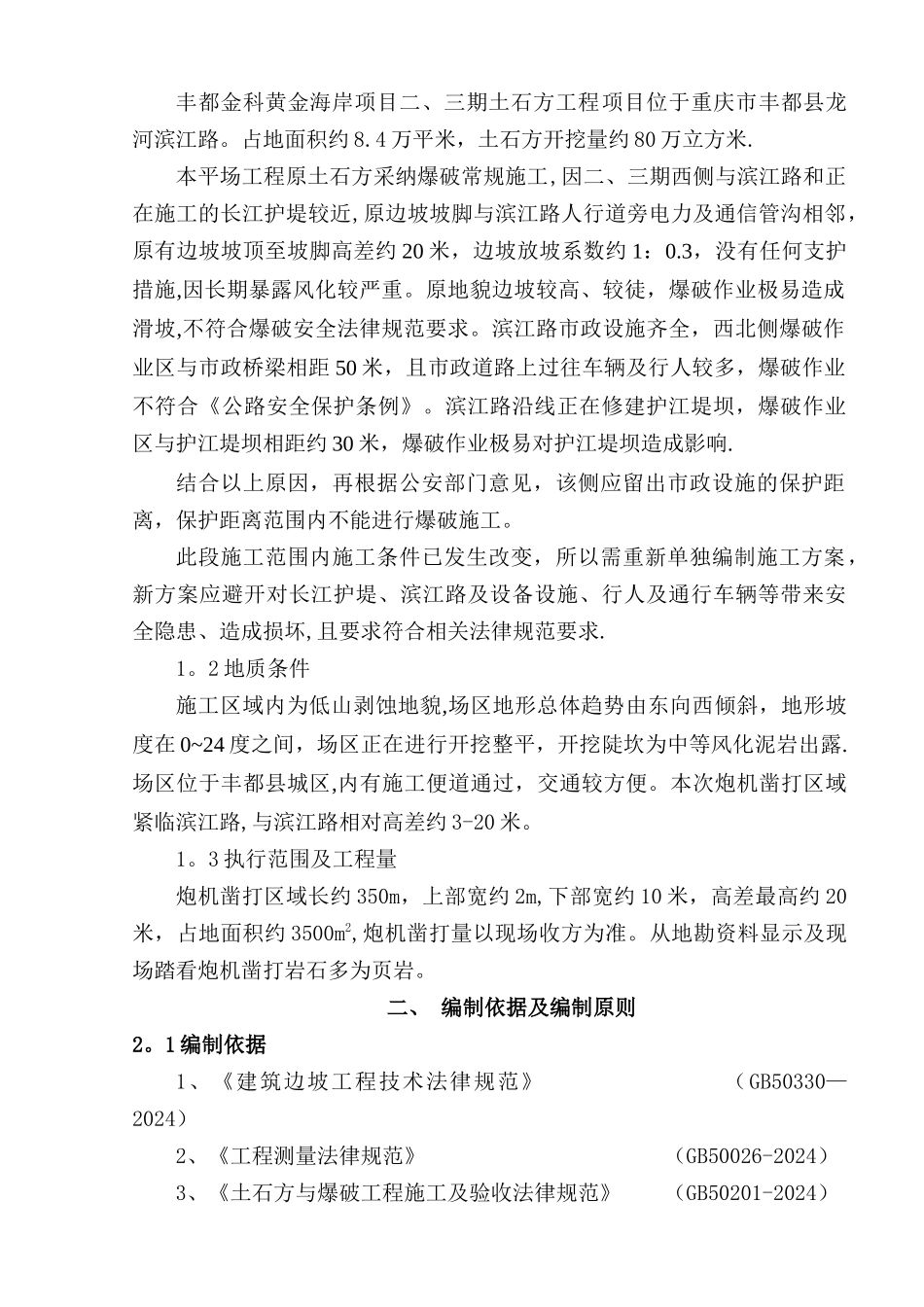

1 工程概况丰都金科黄金海岸项目二、三期土石方工程项目位于重庆市丰都县龙河滨江路
占地面积约 8
4 万平米,土石方开挖量约 80 万立方米
本平场工程原土石方采纳爆破常规施工,因二、三期西侧与滨江路和正在施工的长江护堤较近,原边坡坡脚与滨江路人行道旁电力及通信管沟相邻,原有边坡坡顶至坡脚高差约 20 米,边坡放坡系数约 1:0
3,没有任何支护措施,因长期暴露风化较严重
原地貌边坡较高、较徒,爆破作业极易造成滑坡,不符合爆破安全法律规范要求
滨江路市政设施齐全,西北侧爆破作业区与市政桥梁相距 50 米,且市政道路上过往车辆及行人较多,爆破作业不符合《公路安全保护条例》
滨江路沿线正在修建护江堤坝,爆破作业区与护江堤坝相距约 30 米,爆破作业极易对护江堤坝造成影响
结合以上原因,再根据公安部门意见,该侧应留出市政设施的保护距离,保护距离范围内不能进行爆破施工
此段施工范围内施工条件已发生改变,所以需重新单独编制施工方案,新方案应避开对长江护堤、滨江路及设备设施、行人及通行车辆等带来安全隐患、造成损坏,且要求符合相关法律规范要求
2 地质条件施工区域内为低山剥蚀地貌,场区地形总体趋势由东向西倾斜,地形坡度在 0~24 度之间,场区正在进行开
