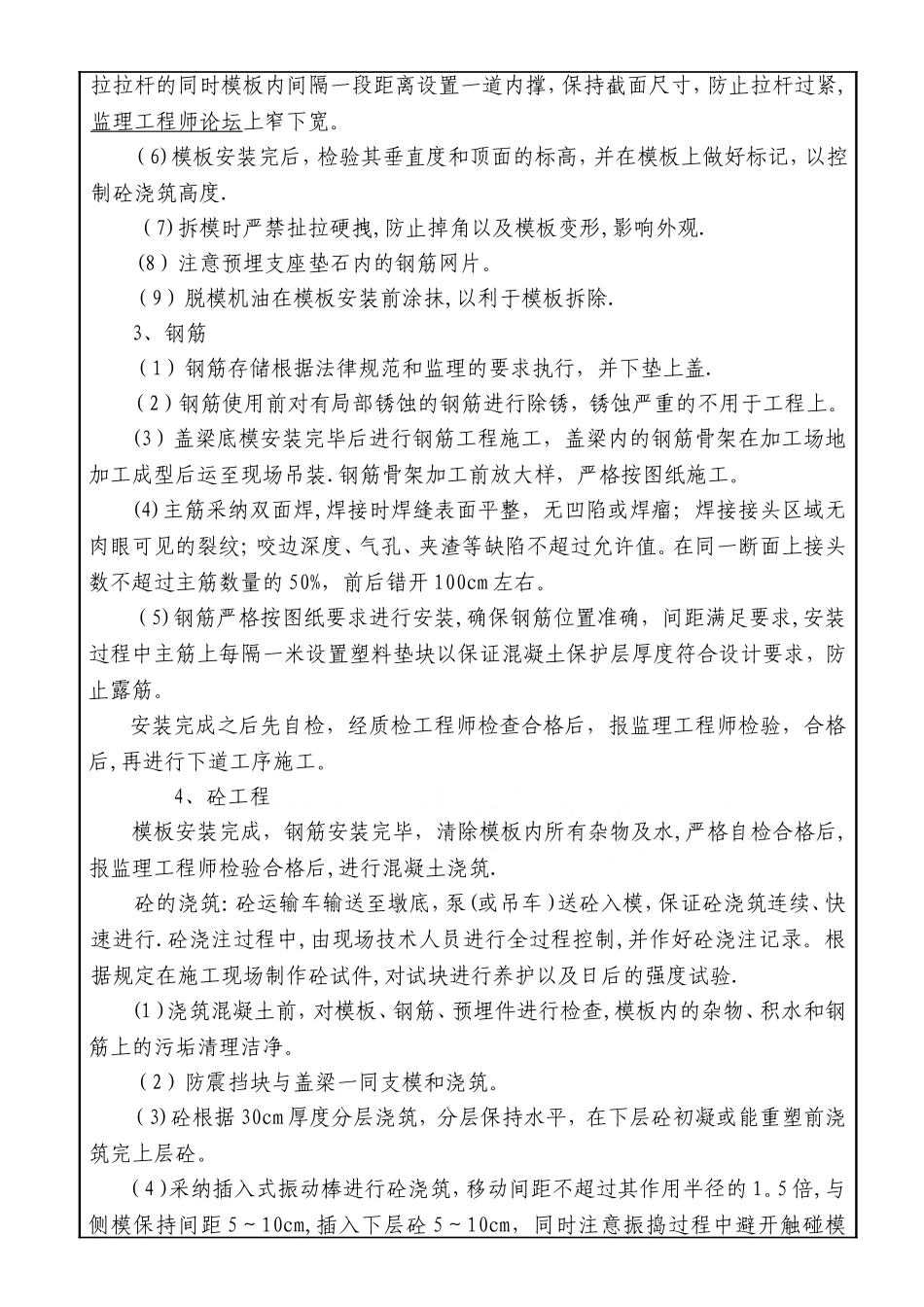

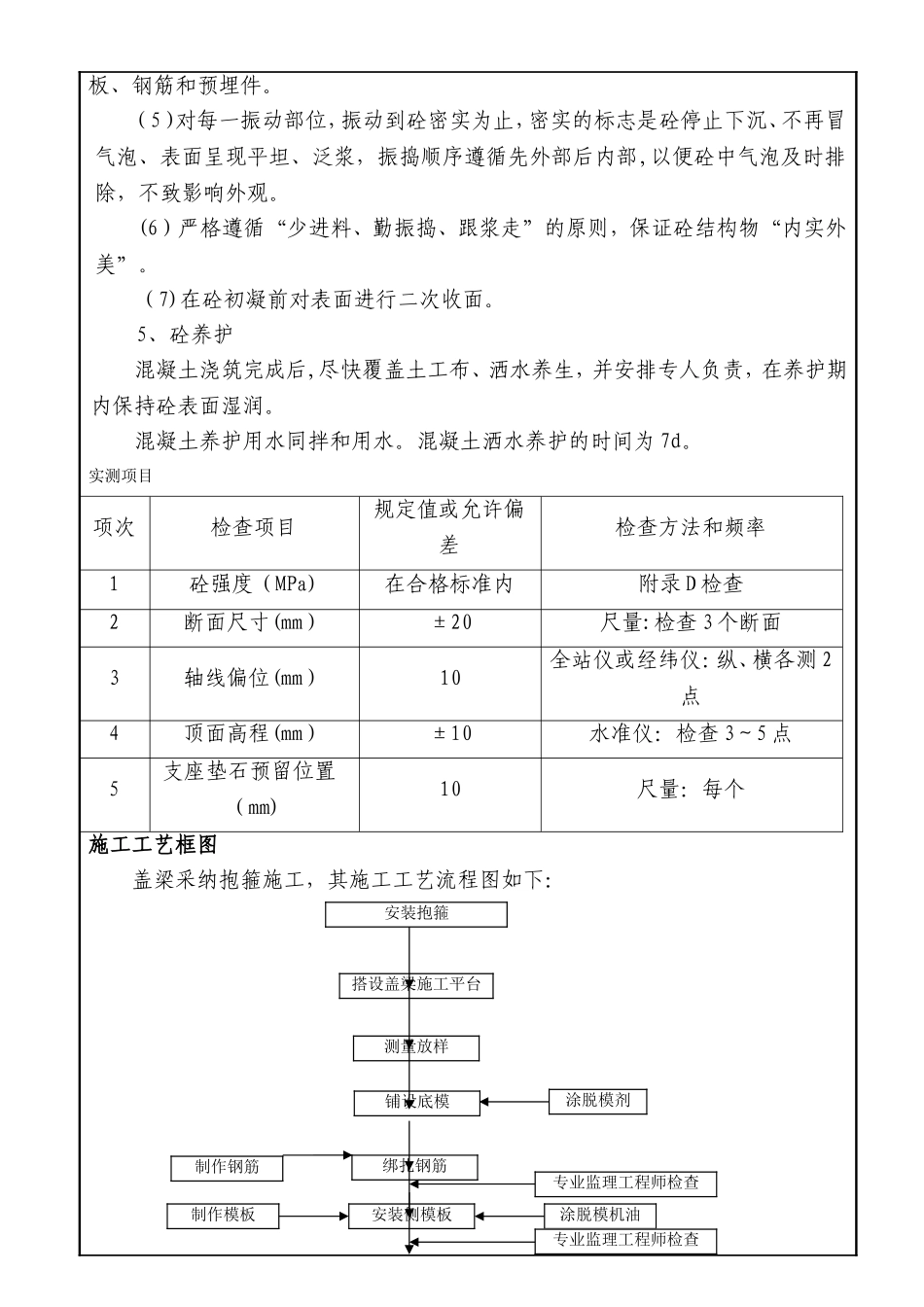

施工技术交底记录表承包单位:中铁十局集团有限公司 合同段:第六合同段监理单位:青岛交通工程监理咨询有限公司 编号:工程项目名称山东省烟台至海阳高速公路工程施工内容系梁、盖梁施工技术交底交底内容:一、施工测量在盖梁施工前,对测量控制点的坐标、标高进行复核。二、施工方法墩身浇注时,标高比设计高出 2~3cm,安装钢筋前对墩顶进行凿毛处理,以便墩身与盖梁砼的粘结良好。柱系梁施工按设计标高,盖梁施工时顶标高比设计低2cm。1、抱箍(1)在两根墩柱安装抱箍底边各预埋孔内穿 4—6cm 深直径 16 的钢筋,以防抱箍下滑, 抱箍上各安装两根 12m 长 40aH 型钢作为盖梁托架,外侧焊接钢筋过人平台,H 型钢上每 50—70cm 铺设一道 3m 长 100mm*100mm 规格的 H 型钢,作为荷载分配梁,造价人才网其上面铺设底模。(2)抱箍使用土工布包裹。(3)托架加工时要注意因为横坡的影响,按设计要求调整型钢端头的角度变化。(4)型钢上每间隔 40cm、50cm 纵向铺设 100mm*100mm 槽钢,槽钢间隔焊接以增强整体性.见示意图。(5)槽钢上铺设底模。(6)为拆模方便及消除施工误差,在工钢与槽钢间留 10cm 楔体空间,通过打入楔子对底模标高进行精确调整。2、模板施工抱箍安装完毕后,进行盖梁底模的安装,底模及端模全部采纳定型钢模板,加工安装时注意以下几点:(1)底模板面之间应平整,接缝严密,不漏浆.(2)模板间拼装时用双面胶塞缝、挤紧,保证不漏浆。(3)与钢筋安装工作应配合进行,阻碍绑扎钢筋的端部模板待钢筋安装完毕后安设。(4)模板用 Φ20 的拉杆固定,盖梁内穿 PVC 管,以便拉杆循环使用,两侧模对拉拉杆的同时模板内间隔一段距离设置一道内撑,保持截面尺寸,防止拉杆过紧,监理工程师论坛上窄下宽。(6)模板安装完后,检验其垂直度和顶面的标高,并在模板上做好标记,以控制砼浇筑高度.(7)拆模时严禁扯拉硬拽,防止掉角以及模板变形,影响外观.(8)注意预埋支座垫石内的钢筋网片。(9)脱模机油在模板安装前涂抹,以利于模板拆除.3、钢筋(1)钢筋存储根据法律规范和监理的要求执行,并下垫上盖.(2)钢筋使用前对有局部锈蚀的钢筋进行除锈,锈蚀严重的不用于工程上。(3)盖梁底模安装完毕后进行钢筋工程施工,盖梁内的钢筋骨架在加工场地加工成型后运至现场吊装.钢筋骨架加工前放大样,严格按图纸施工。(4)主筋采纳双面焊,焊接时焊缝表面平整,无凹陷或焊瘤;焊接接头区域无肉眼可见的裂纹;咬边深度、气...
