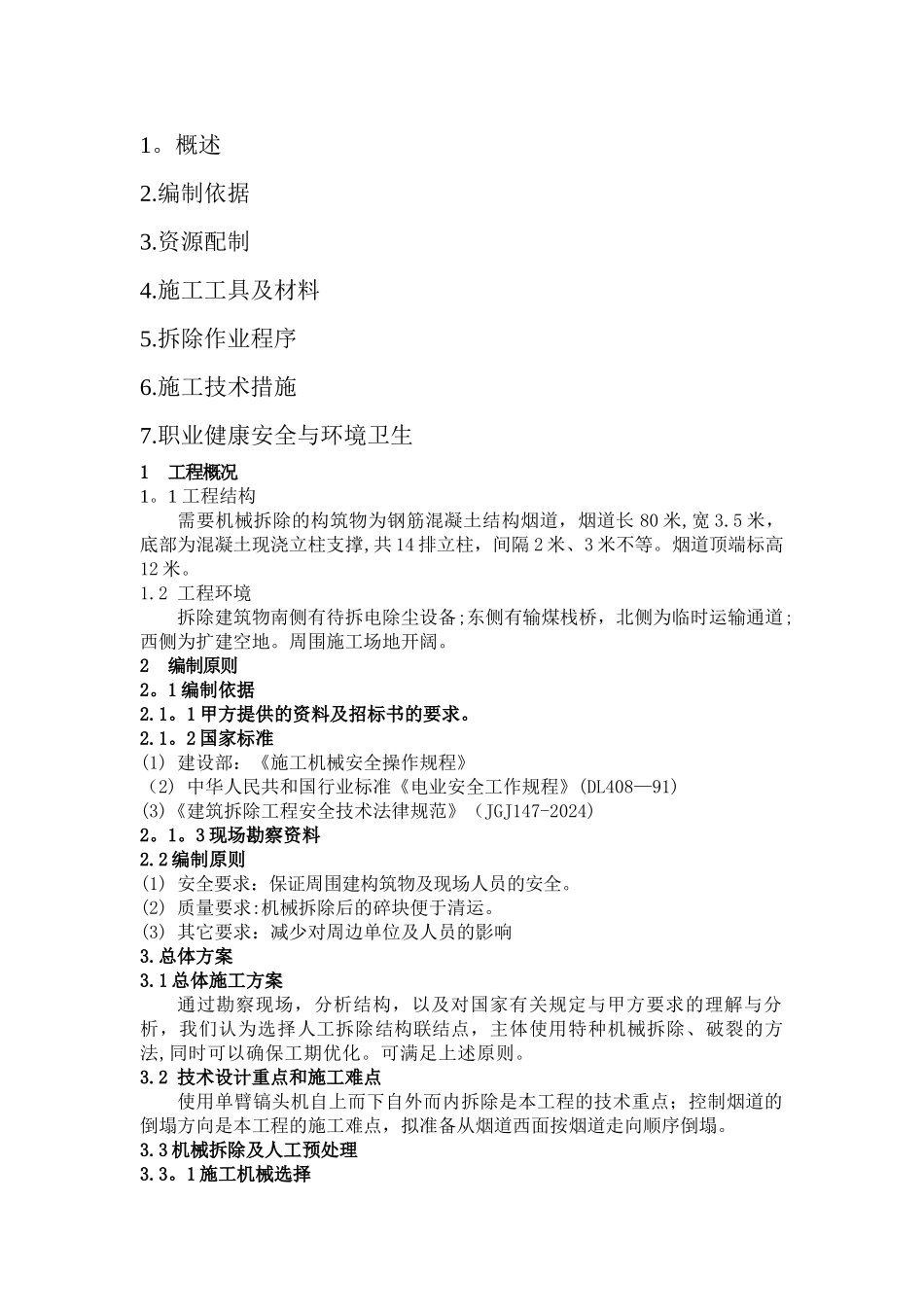

工程名称:山东莱芜电厂 3×135MW 发电机组拆除工程编号:LW—006类别:II 类专业施工方案作业项目名称烟道构筑物拆除施工方案出版日期2024 年 月 日审核批准编写审定编写单位江苏电力建设第一工程公司会审编 写 内 容1
施工工具及材料5
拆除作业程序6
施工技术措施7
职业健康安全与环境卫生1工程概况1
1 工程结构需要机械拆除的构筑物为钢筋混凝土结构烟道,烟道长 80 米,宽 3
5 米,底部为混凝土现浇立柱支撑,共 14 排立柱,间隔 2 米、3 米不等
烟道顶端标高12 米
2 工程环境拆除建筑物南侧有待拆电除尘设备;东侧有输煤栈桥,北侧为临时运输通道;西侧为扩建空地
周围施工场地开阔
2编制原则2
1 编制依据2
1 甲方提供的资料及招标书的要求
2 国家标准(1) 建设部:《施工机械安全操作规程》(2) 中华人民共和国行业标准《电业安全工作规程》(DL408—91)(3)《建筑拆除工程安全技术法律规范》(JGJ147-2024)2
3 现场勘察资料2
2 编制原则(1) 安全要求:保证周围建构筑物及现场人员的安全
(2) 质量要求:机械拆除后的碎块便于清运
(3) 其它要求:减少对周边单位及人员的影响3
1 总体施工方案通过勘察现场,分析结构,以及对国家有关规定与甲方要求的理解与分析,我们认为选择人工拆除结构联结点,主体使用特种机械拆除、破裂的方法,同时可以确保工期优化
可满足上述原则
2 技术设计重点和施工难点使用单臂镐头机自上而下自外而内拆除是本工程的技术重点;控制烟道的倒塌方向是本工程的施工难点,拟准备从烟道西面按烟道走向顺序倒塌
3 机械拆除及人工预处理3
1 施工机械选择根据建构筑物的高度、拆除难度及公司自有机械我们拟投入大宇 200 镐头机一台、CAT320C 挖
