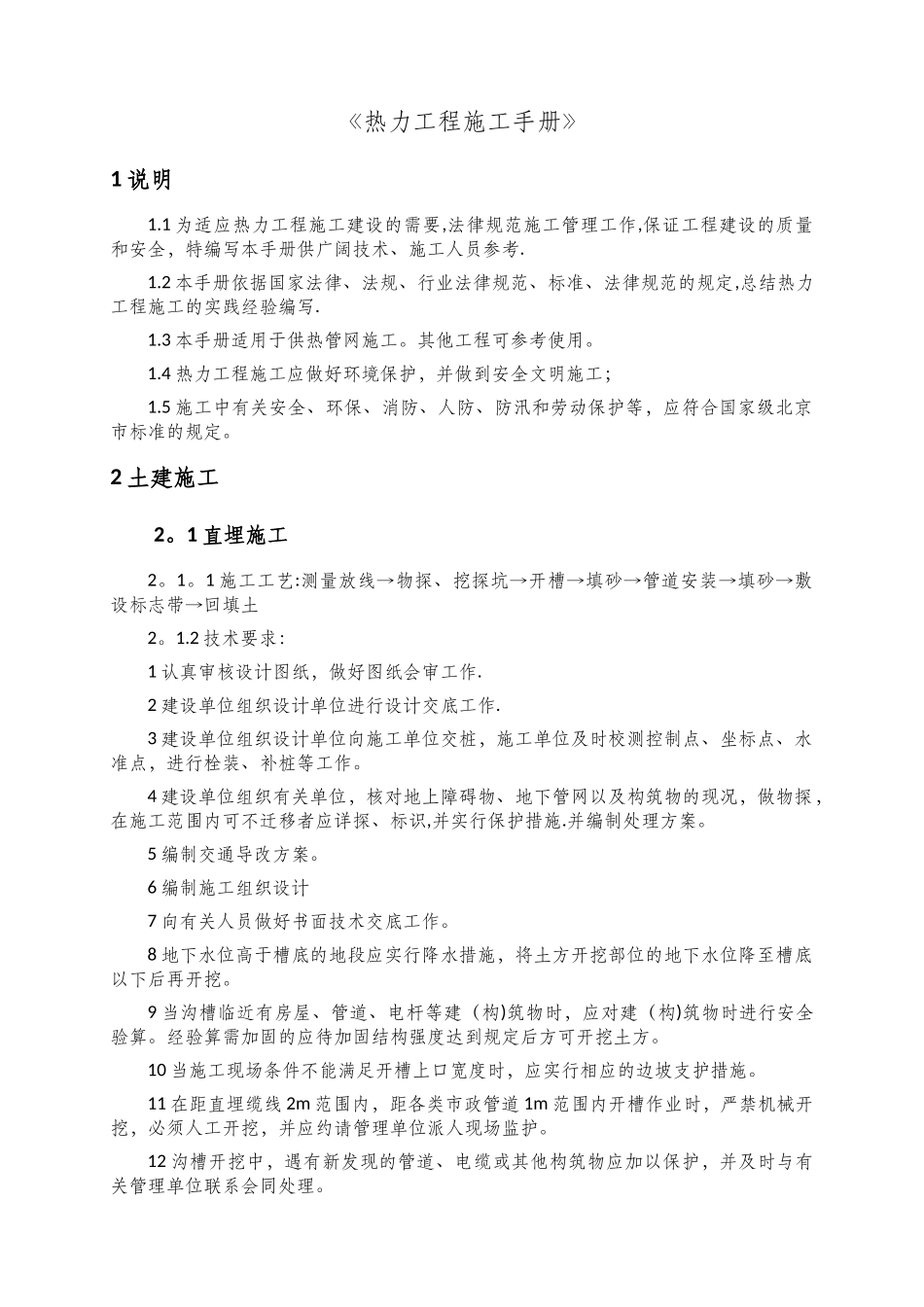

《热力工程施工手册》1 说明1
1 为适应热力工程施工建设的需要,法律规范施工管理工作,保证工程建设的质量和安全,特编写本手册供广阔技术、施工人员参考
2 本手册依据国家法律、法规、行业法律规范、标准、法律规范的规定,总结热力工程施工的实践经验编写
3 本手册适用于供热管网施工
其他工程可参考使用
4 热力工程施工应做好环境保护,并做到安全文明施工;1
5 施工中有关安全、环保、消防、人防、防汛和劳动保护等,应符合国家级北京市标准的规定
2 土建施工2
1 直埋施工2
1 施工工艺:测量放线→物探、挖探坑→开槽→填砂→管道安装→填砂→敷设标志带→回填土2
2 技术要求:1 认真审核设计图纸,做好图纸会审工作
2 建设单位组织设计单位进行设计交底工作
3 建设单位组织设计单位向施工单位交桩,施工单位及时校测控制点、坐标点、水准点,进行栓装、补桩等工作
4 建设单位组织有关单位,核对地上障碍物、地下管网以及构筑物的现况,做物探,在施工范围内可不迁移者应详探、标识,并实行保护措施
并编制处理方案
5 编制交通导改方案
6 编制施工组织设计7 向有关人员做好书面技术交底工作
8 地下水位高于槽底的地段应实行降水措施,将土方开挖部位的地下水位降至槽底以下后再开挖
9 当沟槽临近有房屋、管道、电杆等建(构)筑物时,应对建(构)筑物时进行安全验算
经验算需加固的应待加固结构强度达到规定后方可开挖土方
10 当施工现场条件不能满足开槽上口宽度时,应实行相应的边坡支护措施
11 在距直埋缆线 2m 范围内,距各类市政管道 1m 范围内开槽作业时,严禁机械开挖,必须人工开挖,并应约请管理单位派人现场监护
12 沟槽开挖中,遇有新发现的管道、电缆或其他构筑物应加以保护,并及时与有关管理单位联系会同处理
13 机械开挖土方时,应有 200mm 预留量,采纳人工配合机械挖掘,挖至
