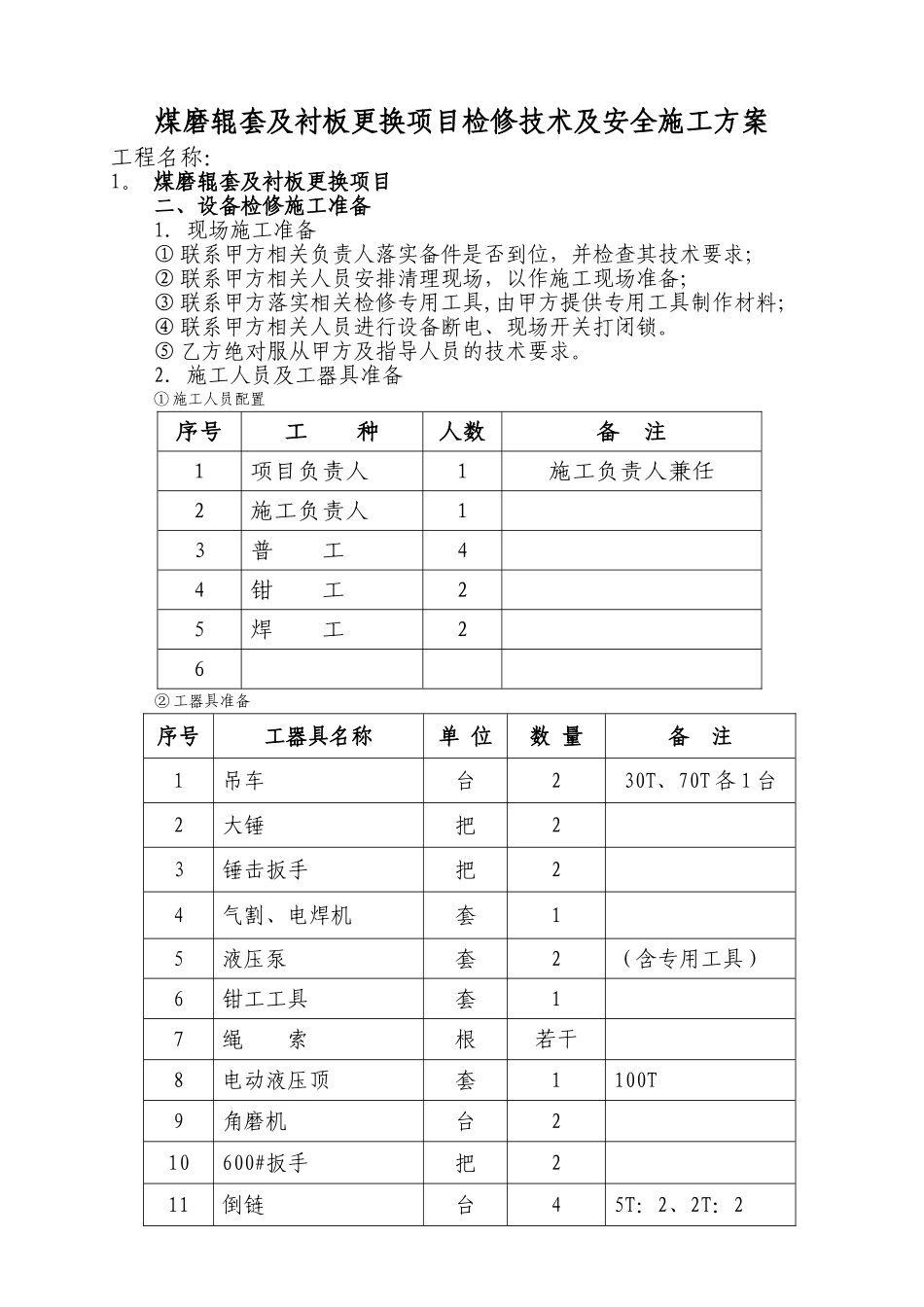

煤磨辊套及衬板更换项目检修技术及安全施工方案工程名称:1
煤磨辊套及衬板更换项目二、设备检修施工准备1.现场施工准备① 联系甲方相关负责人落实备件是否到位,并检查其技术要求;② 联系甲方相关人员安排清理现场,以作施工现场准备;③ 联系甲方落实相关检修专用工具,由甲方提供专用工具制作材料;④ 联系甲方相关人员进行设备断电、现场开关打闭锁
⑤ 乙方绝对服从甲方及指导人员的技术要求

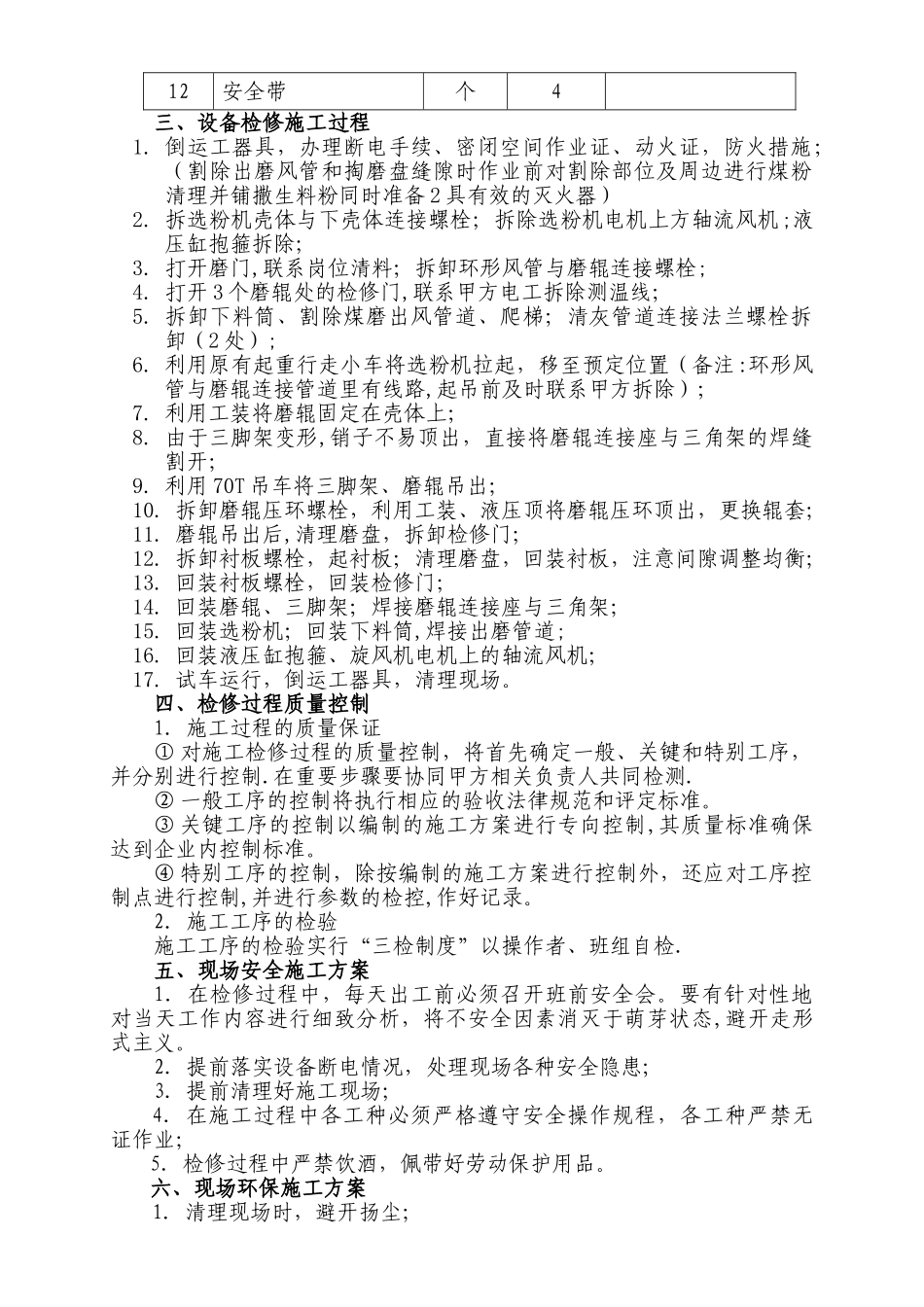

2.施工人员及工器具准备① 施工人员配置 序号工 种人数备 注1项目负责人1施工负责人兼任2施工负责人13普 工44钳 工25焊 工26② 工器具准备序号工器具名称单 位数 量备 注1吊车台230T、70T 各 1 台2大锤把23锤击扳手把24气割、电焊机套15液压泵套2(含专用工具)6钳工工具套17绳 索根若干8电动液压顶套1100T9角磨机台210600#扳手把211倒链台45T:2、2T:212安全带个4三、设备检修施工过程1
倒运工器具,办理断电手续、密闭空间作业证、动火证,防火措施;(割除出磨风管和掏磨盘缝隙时作业前对割除部位及周边进行煤粉清理并铺撒生料粉同时准备 2 具有效的灭火器)2
拆选粉机壳体与下壳体连接螺栓;拆除选粉机电机上方轴流风机;液压缸抱箍拆除;3
打开磨门,联系岗位清料;拆卸环形风管与磨辊连接螺栓;4
打开 3 个磨辊处的检修门,联系甲方电工拆除测温线;5
拆卸下料筒、割除煤磨出风管道、爬梯;清灰管道连接法兰螺栓拆卸(2 处);6
利用原有起重行走小车将选粉机拉起,移至预定位置(备注:环形风管与磨辊连接管道里有线路,起吊前及时联系甲方拆除);7
利用工装将磨辊固定在壳体上;8
由于三脚架变形,销子不易顶出,直接将磨辊连接座与三角架的焊缝割开;9
利用 70T 吊车将三脚架、磨辊吊出;10
拆卸磨辊压环螺栓,利用工装、液压顶将磨辊压环顶出,更换辊套;11
