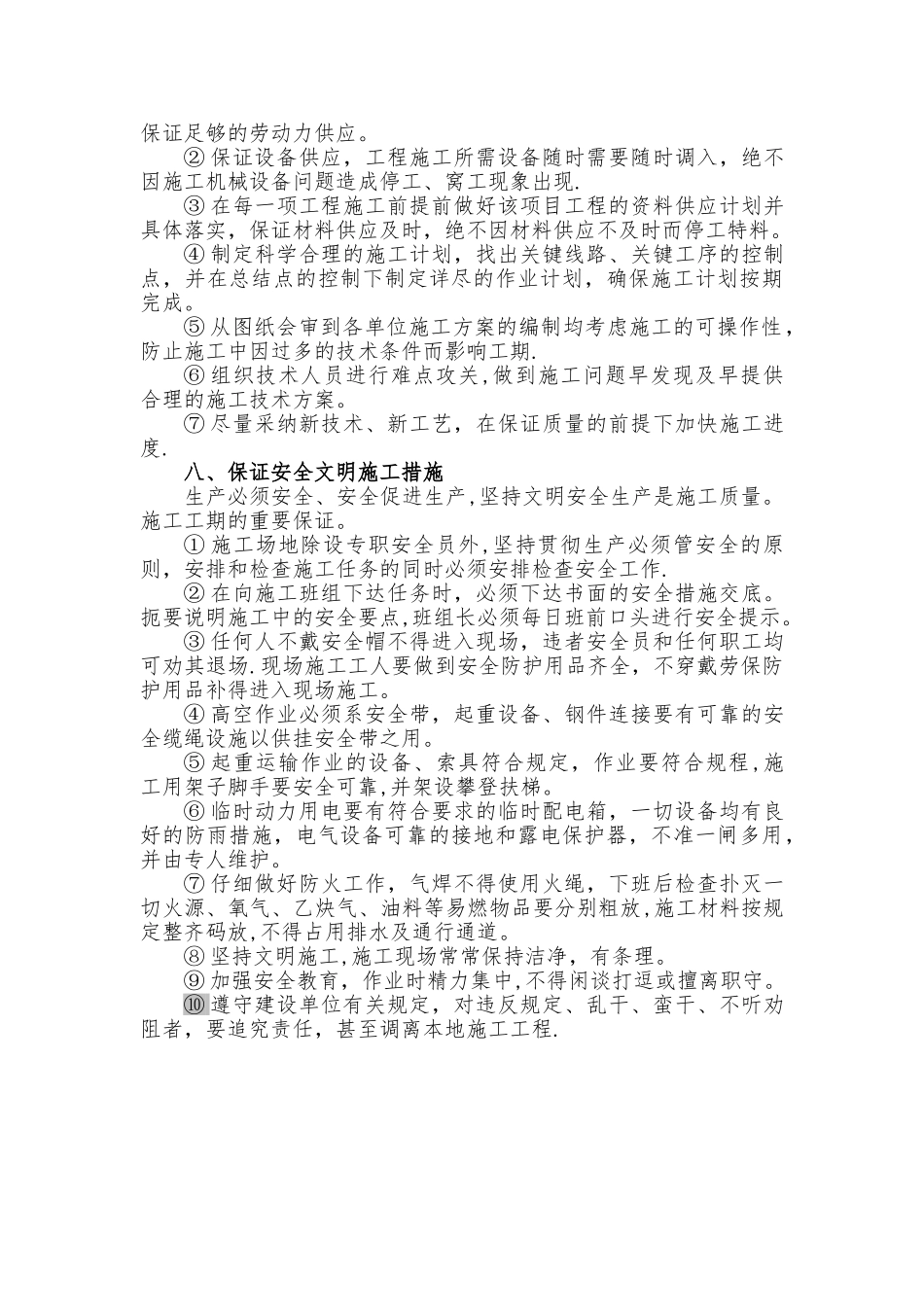

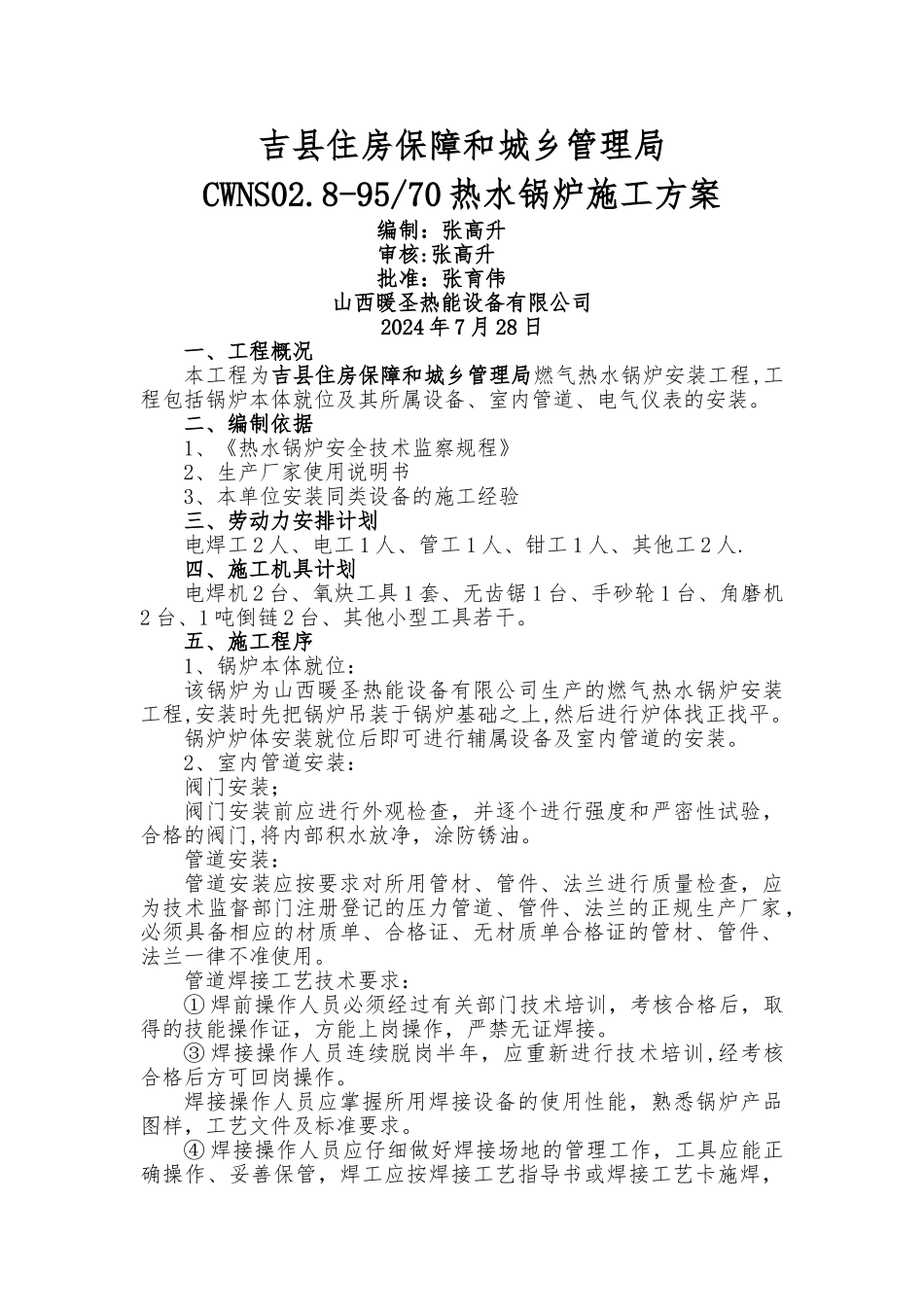

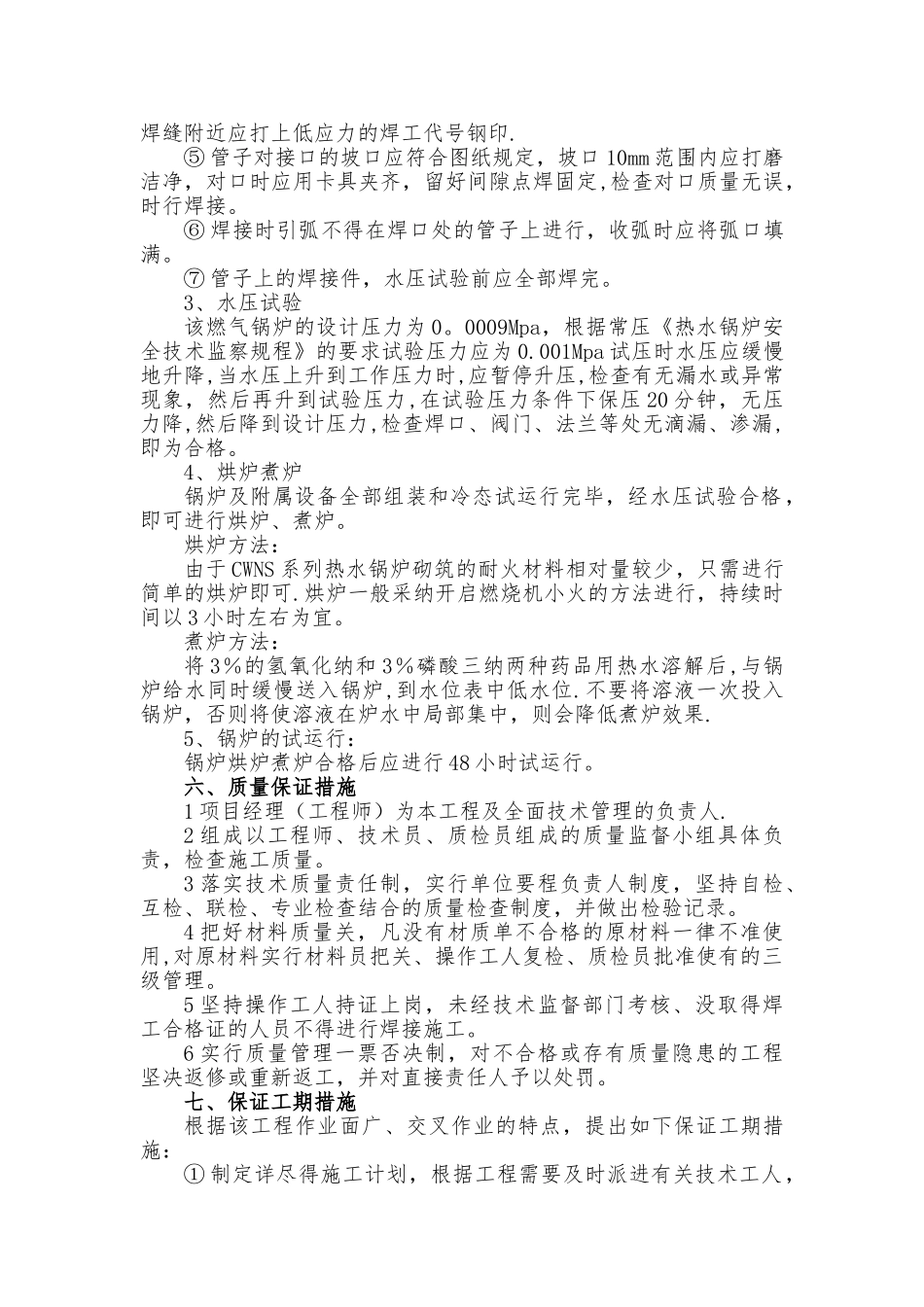

吉县住房保障和城乡管理局CWNS02.8-95/70 热水锅炉施工方案编制:张高升审核:张高升批准:张育伟山西暖圣热能设备有限公司2024 年 7 月 28 日一、工程概况本工程为吉县住房保障和城乡管理局燃气热水锅炉安装工程,工程包括锅炉本体就位及其所属设备、室内管道、电气仪表的安装。二、编制依据1、《热水锅炉安全技术监察规程》2、生产厂家使用说明书3、本单位安装同类设备的施工经验三、劳动力安排计划电焊工 2 人、电工 1 人、管工 1 人、钳工 1 人、其他工 2 人.四、施工机具计划电焊机 2 台、氧炔工具 1 套、无齿锯 1 台、手砂轮 1 台、角磨机2 台、1 吨倒链 2 台、其他小型工具若干。五、施工程序1、锅炉本体就位:该锅炉为山西暖圣热能设备有限公司生产的燃气热水锅炉安装工程,安装时先把锅炉吊装于锅炉基础之上,然后进行炉体找正找平。锅炉炉体安装就位后即可进行辅属设备及室内管道的安装。2、室内管道安装:阀门安装;阀门安装前应进行外观检查,并逐个进行强度和严密性试验,合格的阀门,将内部积水放净,涂防锈油。管道安装:管道安装应按要求对所用管材、管件、法兰进行质量检查,应为技术监督部门注册登记的压力管道、管件、法兰的正规生产厂家,必须具备相应的材质单、合格证、无材质单合格证的管材、管件、法兰一律不准使用。管道焊接工艺技术要求:① 焊前操作人员必须经过有关部门技术培训,考核合格后,取得的技能操作证,方能上岗操作,严禁无证焊接。③ 焊接操作人员连续脱岗半年,应重新进行技术培训,经考核合格后方可回岗操作。焊接操作人员应掌握所用焊接设备的使用性能,熟悉锅炉产品图样,工艺文件及标准要求。④ 焊接操作人员应仔细做好焊接场地的管理工作,工具应能正确操作、妥善保管,焊工应按焊接工艺指导书或焊接工艺卡施焊,焊缝附近应打上低应力的焊工代号钢印.⑤ 管子对接口的坡口应符合图纸规定,坡口 10mm 范围内应打磨洁净,对口时应用卡具夹齐,留好间隙点焊固定,检查对口质量无误,时行焊接。⑥ 焊接时引弧不得在焊口处的管子上进行,收弧时应将弧口填满。⑦ 管子上的焊接件,水压试验前应全部焊完。3、水压试验该燃气锅炉的设计压力为 0。0009Mpa,根据常压《热水锅炉安全技术监察规程》的要求试验压力应为 0.001Mpa 试压时水压应缓慢地升降,当水压上升到工作压力时,应暂停升压,检查有无漏水或异常现象,然后再升到试验压力,在试验压力条件下保压 20 分钟,无压力降,...
