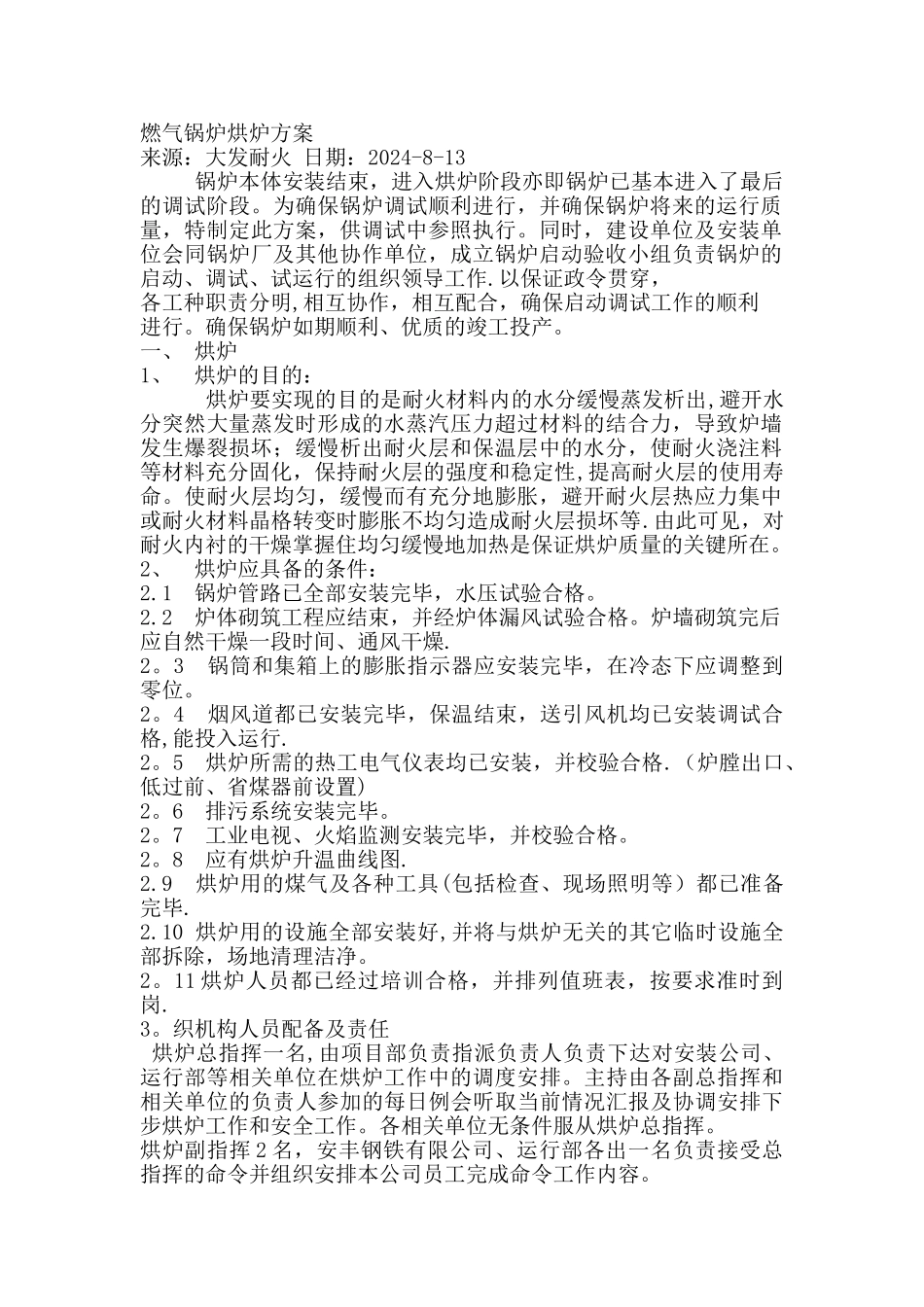

燃气锅炉烘炉方案来源:大发耐火 日期:2024-8-13 锅炉本体安装结束,进入烘炉阶段亦即锅炉已基本进入了最后的调试阶段
为确保锅炉调试顺利进行,并确保锅炉将来的运行质量,特制定此方案,供调试中参照执行
同时,建设单位及安装单位会同锅炉厂及其他协作单位,成立锅炉启动验收小组负责锅炉的启动、调试、试运行的组织领导工作
以保证政令贯穿,各工种职责分明,相互协作,相互配合,确保启动调试工作的顺利进行
确保锅炉如期顺利、优质的竣工投产
一、 烘炉1、 烘炉的目的: 烘炉要实现的目的是耐火材料内的水分缓慢蒸发析出,避开水分突然大量蒸发时形成的水蒸汽压力超过材料的结合力,导致炉墙发生爆裂损坏;缓慢析出耐火层和保温层中的水分,使耐火浇注料等材料充分固化,保持耐火层的强度和稳定性,提高耐火层的使用寿命
使耐火层均匀,缓慢而有充分地膨胀,避开耐火层热应力集中或耐火材料晶格转变时膨胀不均匀造成耐火层损坏等

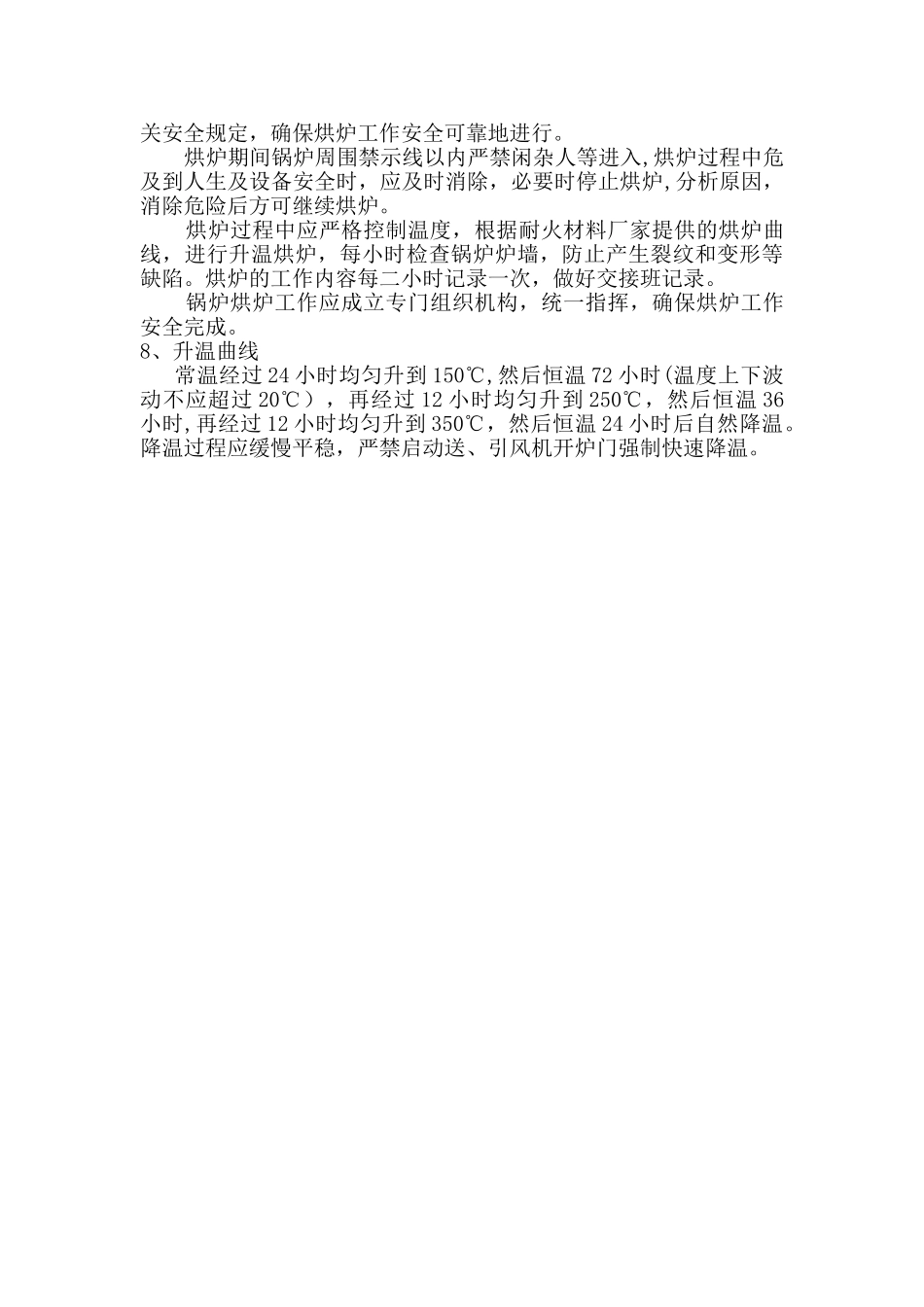

由此可见,对耐火内衬的干燥掌握住均匀缓慢地加热是保证烘炉质量的关键所在
2、 烘炉应具备的条件:2
1 锅炉管路已全部安装完毕,水压试验合格
2 炉体砌筑工程应结束,并经炉体漏风试验合格
炉墙砌筑完后应自然干燥一段时间、通风干燥
3 锅筒和集箱上的膨胀指示器应安装完毕,在冷态下应调整到零位
4 烟风道都已安装完毕,保温结束,送引风机均已安装调试合格,能投入运行
5 烘炉所需的热工电气仪表均已安装,并校验合格
(炉膛出口、低过前、省煤器前设置)2
6 排污系统安装完毕
7 工业电视、火焰监测安装完毕,并校验合格
8 应有烘炉升温曲线图
9 烘炉用的煤气及各种工具(包括检查、现场照明等)都已准备完毕
10 烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理洁净
11 烘炉人员都已经过培训合格,并排列值班表,按要求准时到岗
织机构人员配
