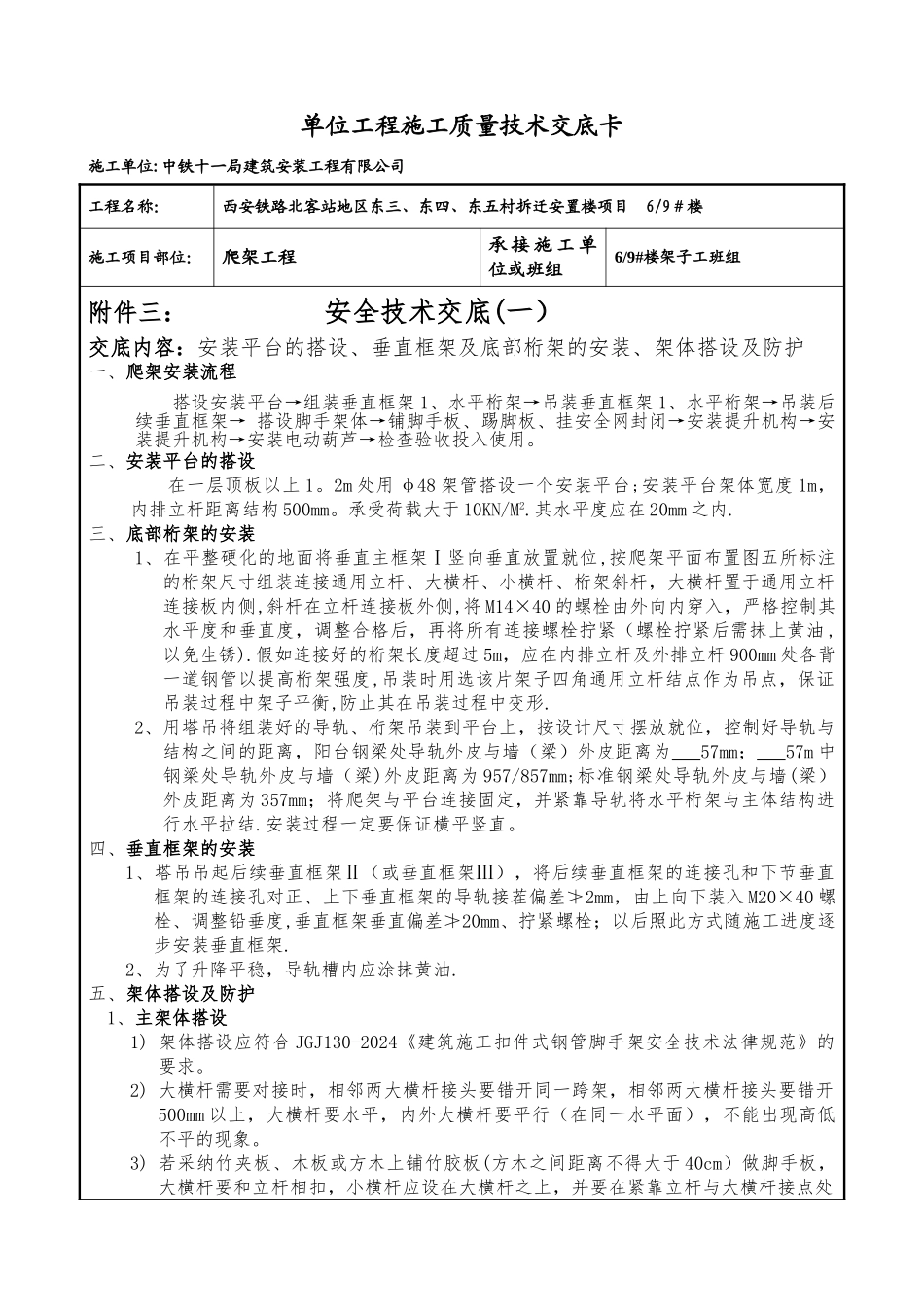

单位工程施工质量技术交底卡施工单位:中铁十一局建筑安装工程有限公司 工程名称: 西安铁路北客站地区东三、东四、东五村拆迁安置楼项目 6/9#楼施工项目部位:爬架工程承 接 施 工 单位或班组6/9#楼架子工班组附件三: 安全技术交底(一)交底内容:安装平台的搭设、垂直框架及底部桁架的安装、架体搭设及防护一、爬架安装流程搭设安装平台→组装垂直框架 1、水平桁架→吊装垂直框架 1、水平桁架→吊装后续垂直框架→ 搭设脚手架体→铺脚手板、踢脚板、挂安全网封闭→安装提升机构→安装提升机构→安装电动葫芦→检查验收投入使用。二、安装平台的搭设在一层顶板以上 1。2m 处用 φ48 架管搭设一个安装平台;安装平台架体宽度 1m,内排立杆距离结构 500mm。承受荷载大于 10KN/M2.其水平度应在 20mm 之内.三、底部桁架的安装1、在平整硬化的地面将垂直主框架Ⅰ竖向垂直放置就位,按爬架平面布置图五所标注的桁架尺寸组装连接通用立杆、大横杆、小横杆、桁架斜杆,大横杆置于通用立杆连接板内侧,斜杆在立杆连接板外侧,将 M14×40 的螺栓由外向内穿入,严格控制其水平度和垂直度,调整合格后,再将所有连接螺栓拧紧(螺栓拧紧后需抹上黄油,以免生锈).假如连接好的桁架长度超过 5m,应在内排立杆及外排立杆 900mm 处各背一道钢管以提高桁架强度,吊装时用选该片架子四角通用立杆结点作为吊点,保证吊装过程中架子平衡,防止其在吊装过程中变形.2、用塔吊将组装好的导轨、桁架吊装到平台上,按设计尺寸摆放就位,控制好导轨与结构之间的距离,阳台钢梁处导轨外皮与墙(梁)外皮距离为 57mm; 57m 中钢梁处导轨外皮与墙(梁)外皮距离为 957/857mm;标准钢梁处导轨外皮与墙(梁)外皮距离为 357mm;将爬架与平台连接固定,并紧靠导轨将水平桁架与主体结构进行水平拉结.安装过程一定要保证横平竖直。四、垂直框架的安装1、塔吊吊起后续垂直框架Ⅱ(或垂直框架Ⅲ),将后续垂直框架的连接孔和下节垂直框架的连接孔对正、上下垂直框架的导轨接茬偏差≯2mm,由上向下装入 M20×40 螺栓、调整铅垂度,垂直框架垂直偏差≯20mm、拧紧螺栓;以后照此方式随施工进度逐步安装垂直框架.2、为了升降平稳,导轨槽内应涂抹黄油.五、架体搭设及防护1、主架体搭设1) 架体搭设应符合 JGJ130-2024《建筑施工扣件式钢管脚手架安全技术法律规范》的要求。2) 大横杆需要对接时,相邻两大横杆接头要错开同一跨架,相邻两大横杆接头要错开500mm 以上...
