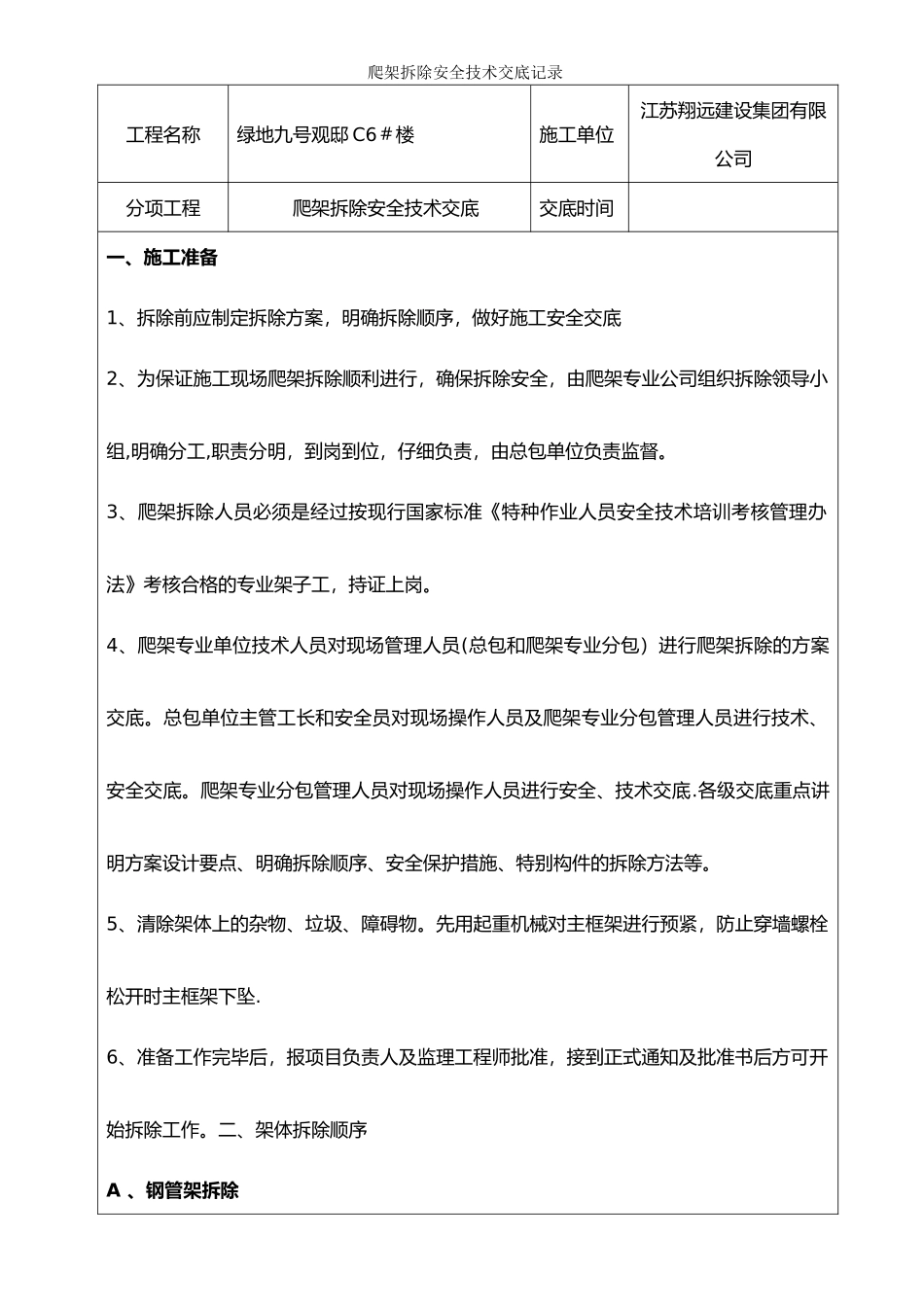

爬架拆除安全技术交底记录工程名称绿地九号观邸 C6#楼施工单位江苏翔远建设集团有限公司 分项工程爬架拆除安全技术交底交底时间一、施工准备1、拆除前应制定拆除方案,明确拆除顺序,做好施工安全交底2、为保证施工现场爬架拆除顺利进行,确保拆除安全,由爬架专业公司组织拆除领导小组,明确分工,职责分明,到岗到位,仔细负责,由总包单位负责监督
3、爬架拆除人员必须是经过按现行国家标准《特种作业人员安全技术培训考核管理办法》考核合格的专业架子工,持证上岗
4、爬架专业单位技术人员对现场管理人员(总包和爬架专业分包)进行爬架拆除的方案交底
总包单位主管工长和安全员对现场操作人员及爬架专业分包管理人员进行技术、安全交底
爬架专业分包管理人员对现场操作人员进行安全、技术交底
各级交底重点讲明方案设计要点、明确拆除顺序、安全保护措施、特别构件的拆除方法等
5、清除架体上的杂物、垃圾、障碍物
先用起重机械对主框架进行预紧,防止穿墙螺栓松开时主框架下坠
6、准备工作完毕后,报项目负责人及监理工程师批准,接到正式通知及批准书后方可开始拆除工作

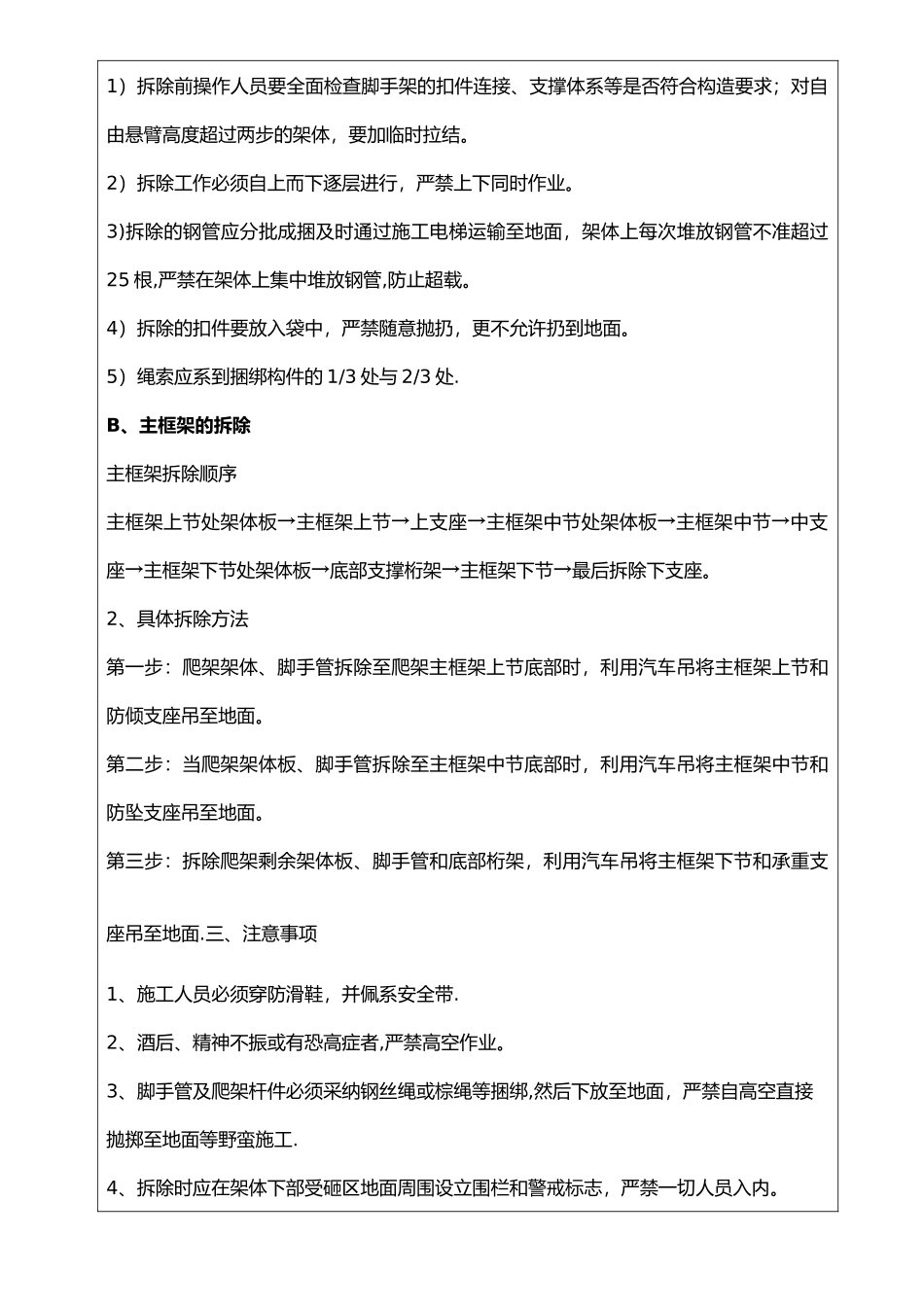

二、架体拆除顺序A 、钢管架拆除1)拆除前操作人员要全面检查脚手架的扣件连接、支撑体系等是否符合构造要求;对自由悬臂高度超过两步的架体,要加临时拉结
2)拆除工作必须自上而下逐层进行,严禁上下同时作业
3)拆除的钢管应分批成捆及时通过施工电梯运输至地面,架体上每次堆放钢管不准超过25 根,严禁在架体上集中堆放钢管,防止超载
4)拆除的扣件要放入袋中,严禁随意抛扔,更不允许扔到地面
5)绳索应系到捆绑构件的 1/3 处与 2/3 处
B、主框架的拆除主框架拆除顺序主框架上节处架体板→主框架上节→上支座→主框架中节处架体板→主框架中节→中支座→主框架下节处架体板→底部支撑桁架→主框架下节→最后拆除下支座

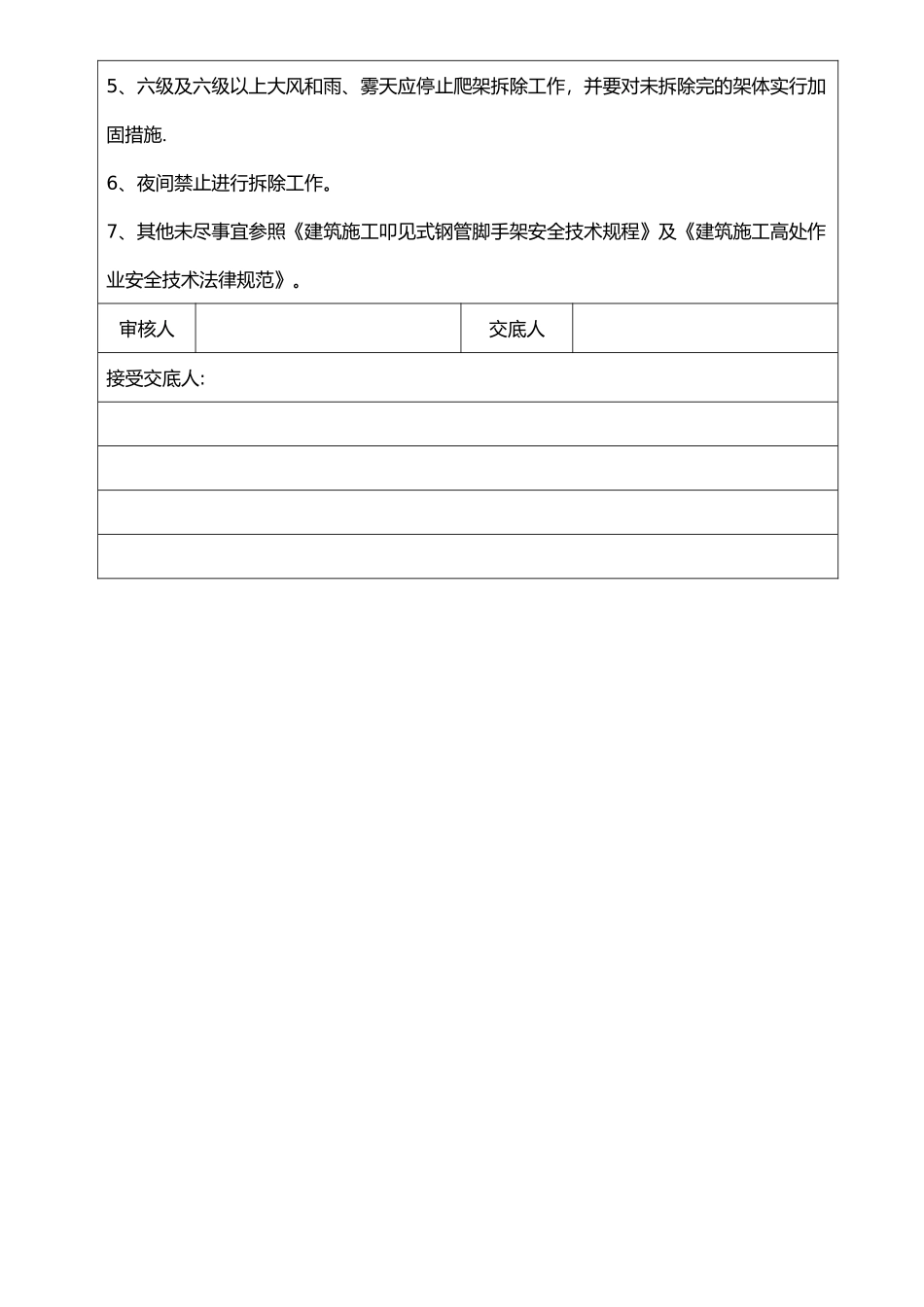

2、具体拆除方法第一步:爬架架体、脚手管拆除至爬架主框架上节底
