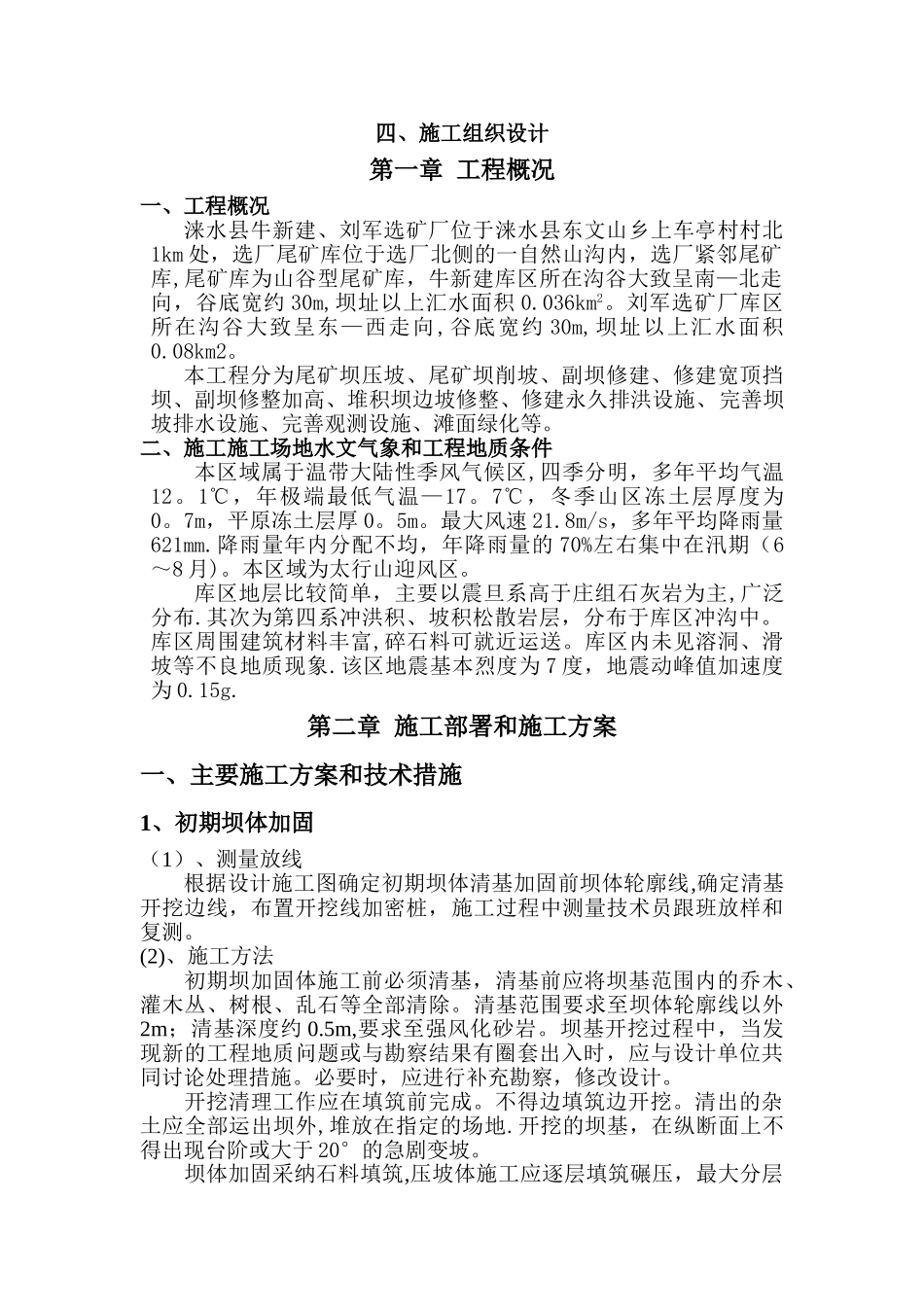

四、施工组织设计第一章 工程概况一、工程概况涞水县牛新建、刘军选矿厂位于涞水县东文山乡上车亭村村北1km 处,选厂尾矿库位于选厂北侧的一自然山沟内,选厂紧邻尾矿库,尾矿库为山谷型尾矿库,牛新建库区所在沟谷大致呈南—北走向,谷底宽约 30m,坝址以上汇水面积 0
036km2
刘军选矿厂库区所在沟谷大致呈东—西走向,谷底宽约 30m,坝址以上汇水面积0
本工程分为尾矿坝压坡、尾矿坝削坡、副坝修建、修建宽顶挡坝、副坝修整加高、堆积坝边坡修整、修建永久排洪设施、完善坝坡排水设施、完善观测设施、滩面绿化等
二、施工施工场地水文气象和工程地质条件本区域属于温带大陆性季风气候区,四季分明,多年平均气温12
1℃,年极端最低气温—17
7℃,冬季山区冻土层厚度为0
7m,平原冻土层厚 0
最大风速 21
8m/s,多年平均降雨量621mm
降雨量年内分配不均,年降雨量的 70%左右集中在汛期(6~8 月)
本区域为太行山迎风区
库区地层比较简单,主要以震旦系高于庄组石灰岩为主,广泛分布
其次为第四系冲洪积、坡积松散岩层,分布于库区冲沟中
库区周围建筑材料丰富,碎石料可就近运送
库区内未见溶洞、滑坡等不良地质现象
该区地震基本烈度为 7 度,地震动峰值加速度为 0

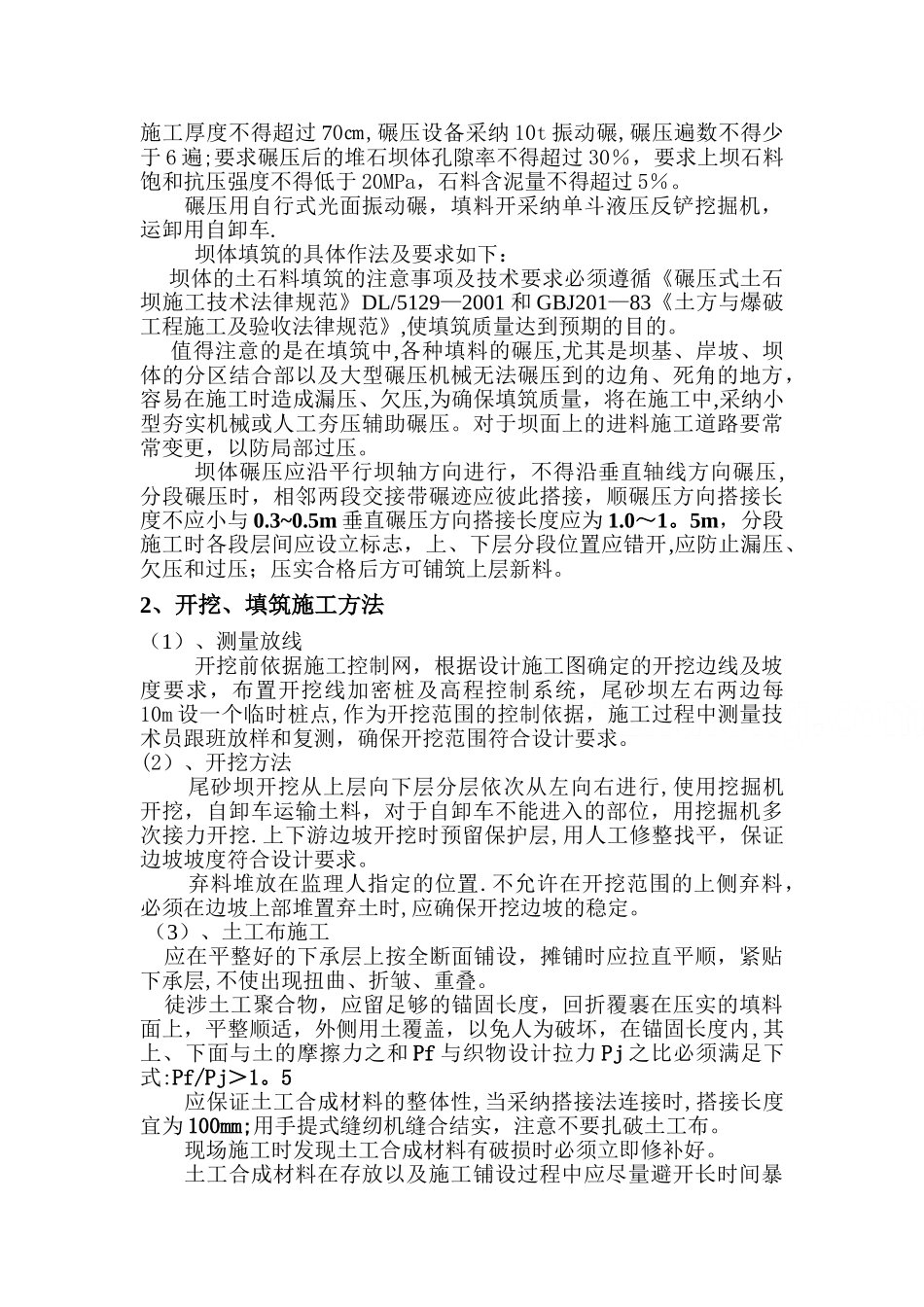

第二章 施工部署和施工方案一、主要施工方案和技术措施1、初期坝体加固(1)、测量放线根据设计施工图确定初期坝体清基加固前坝体轮廓线,确定清基开挖边线,布置开挖线加密桩,施工过程中测量技术员跟班放样和复测
(2)、施工方法初期坝加固体施工前必须清基,清基前应将坝基范围内的乔木、灌木丛、树根、乱石等全部清除
清基范围要求至坝体轮廓线以外2m;清基深度约 0
5m,要求至强风化砂岩
坝基开挖过程中,当发现新的工程地质问题或与勘察结果有圈套出入时,应与设计单位共同讨论处理措施

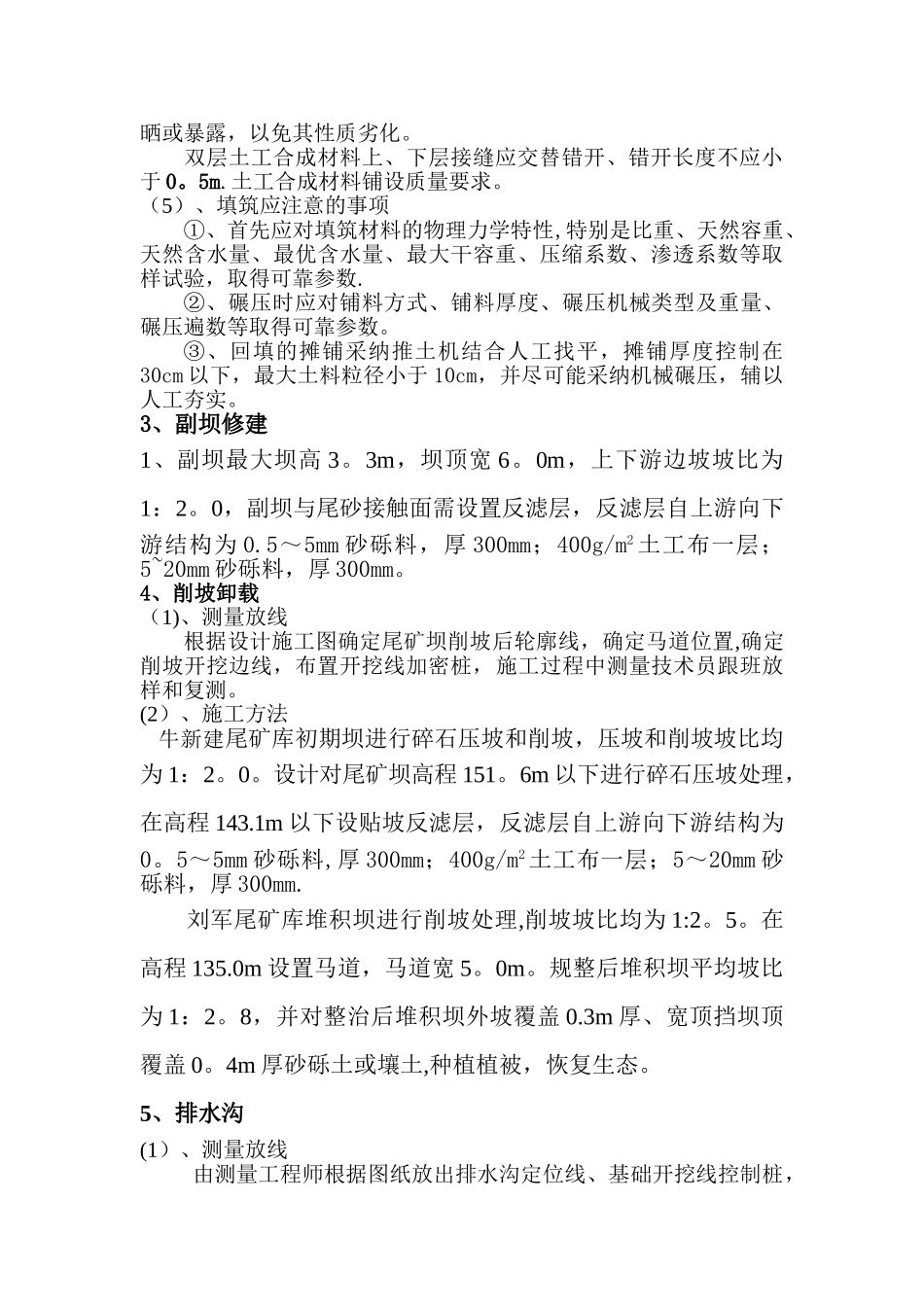

必要时,应进行补充勘察,修改设计
