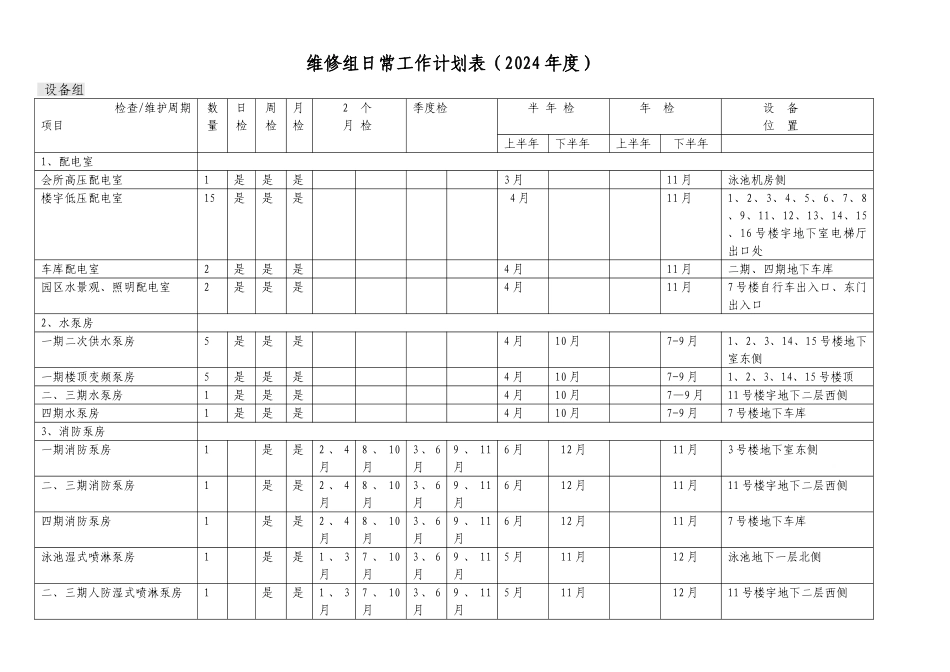

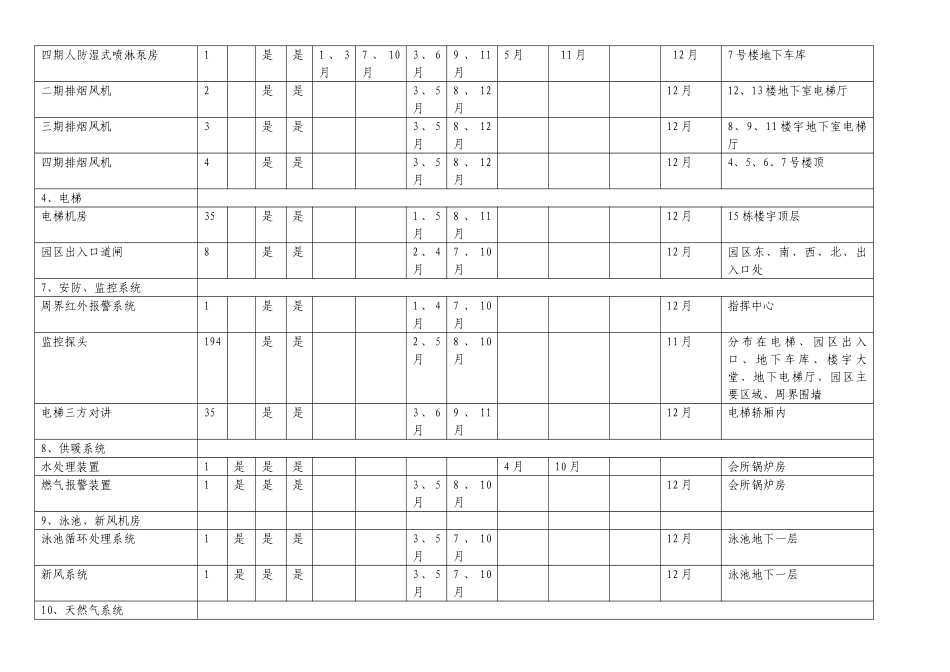

维修组日常工作计划表(2024 年度) 设备组检查/维护周期项目数量日检周检月检2 个月 检季度检半 年 检年 检设 备位 置上半年下半年上半年下半年1、配电室会所高压配电室1是是是3 月11 月泳池机房侧楼宇低压配电室15是是是 4 月 11 月1、2、3、4、5、6、7、8、9、11、12、13、14、15、16 号楼宇地下室电梯厅出口处车库配电室2是是是4 月11 月二期、四期地下车库园区水景观、照明配电室2是是是4 月11 月7 号楼自行车出入口、东门出入口2、水泵房一期二次供水泵房5是是是4 月10 月7-9 月1、2、3、14、15 号楼地下室东侧一期楼顶变频泵房5是是是4 月10 月7-9 月1、2、3、14、15 号楼顶二、三期水泵房1是是是4 月10 月7—9 月11 号楼宇地下二层西侧四期水泵房1是是是4 月10 月7-9 月7 号楼地下车库3、消防泵房一期消防泵房1是是2 、 4月8 、 10月3 、 6月9 、 11月6 月 12 月 11 月3 号楼地下室东侧二、三期消防泵房1是是2 、 4月8 、 10月3 、 6月9 、 11月6 月 12 月 11 月11 号楼宇地下二层西侧四期消防泵房1是是2 、 4月8 、 10月3 、 6月9 、 11月6 月 12 月 11 月7 号楼地下车库泳池湿式喷淋泵房1是是1 、 3月7 、 10月3 、 6月9 、 11月5 月 11 月 12 月泳池地下一层北侧二、三期人防湿式喷淋泵房1是是1 、 3月7 、 10月3 、 6月9 、 11月5 月 11 月 12 月11 号楼宇地下二层西侧四期人防湿式喷淋泵房1是是1 、 3月7 、 10月3 、 6月9 、 11月5 月 11 月 12 月7 号楼地下车库二期排烟风机2是是3 、 5月8 、 12月12 月12、13 楼地下室电梯厅三期排烟风机3是是3
