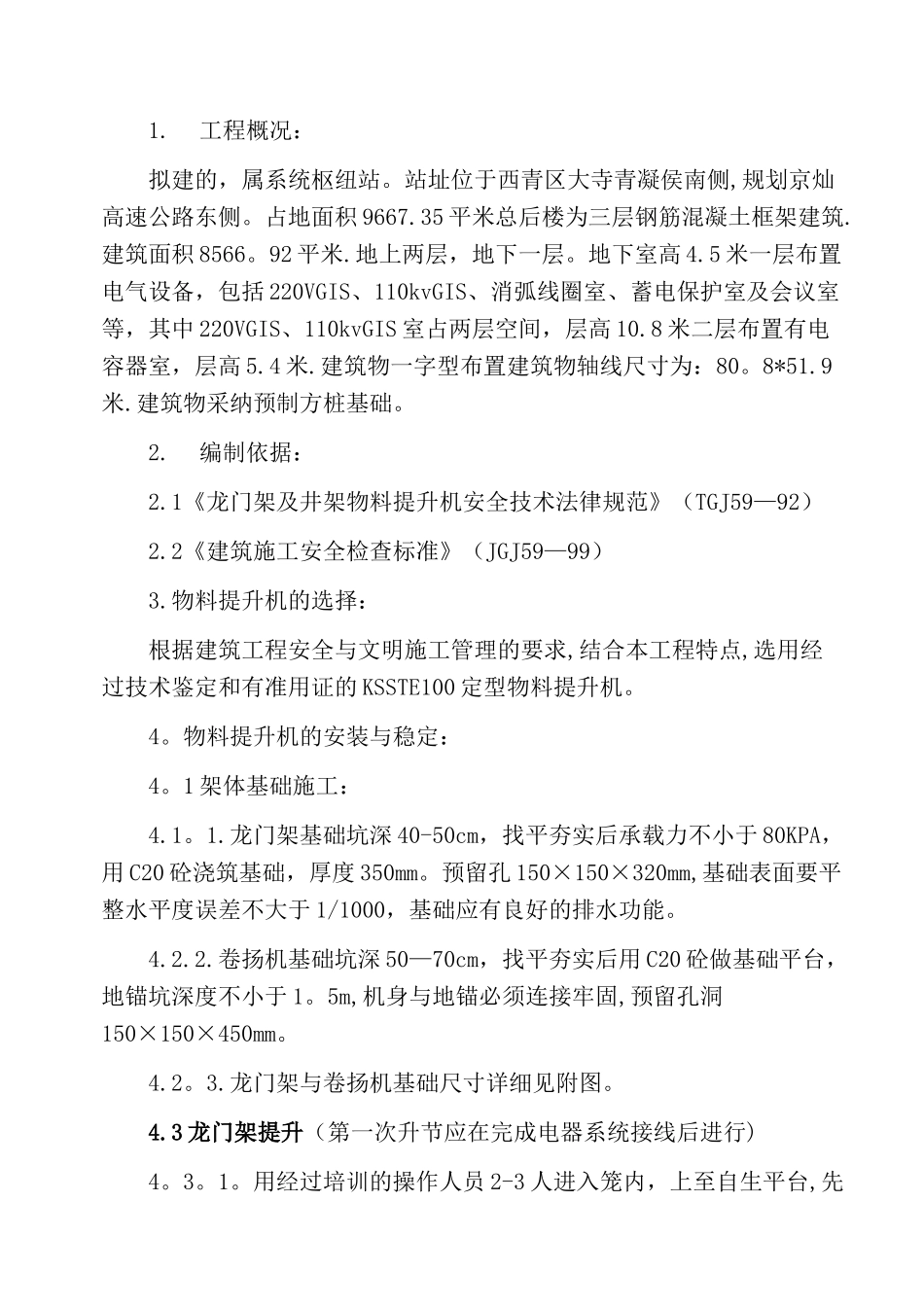

工程概况:拟建的,属系统枢纽站
站址位于西青区大寺青凝侯南侧,规划京灿高速公路东侧
占地面积 9667
35 平米总后楼为三层钢筋混凝土框架建筑
建筑面积 8566
地上两层,地下一层
地下室高 4
5 米一层布置电气设备,包括 220VGIS、110kvGIS、消弧线圈室、蓄电保护室及会议室等,其中 220VGIS、110kvGIS 室占两层空间,层高 10
8 米二层布置有电容器室,层高 5
建筑物一字型布置建筑物轴线尺寸为:80
建筑物采纳预制方桩基础
编制依据:2
1《龙门架及井架物料提升机安全技术法律规范》(TGJ59—92)2
2《建筑施工安全检查标准》(JGJ59—99) 3
物料提升机的选择:根据建筑工程安全与文明施工管理的要求,结合本工程特点,选用经过技术鉴定和有准用证的 KSSTE100 定型物料提升机
物料提升机的安装与稳定:4
1 架体基础施工:4
龙门架基础坑深 40-50cm,找平夯实后承载力不小于 80KPA,用 C20 砼浇筑基础,厚度 350mm
预留孔 150×150×320mm,基础表面要平整水平度误差不大于 1/1000,基础应有良好的排水功能
卷扬机基础坑深 50—70cm,找平夯实后用 C20 砼做基础平台,地锚坑深度不小于 1
5m,机身与地锚必须连接牢固,预留孔洞150×150×450mm
龙门架与卷扬机基础尺寸详细见附图

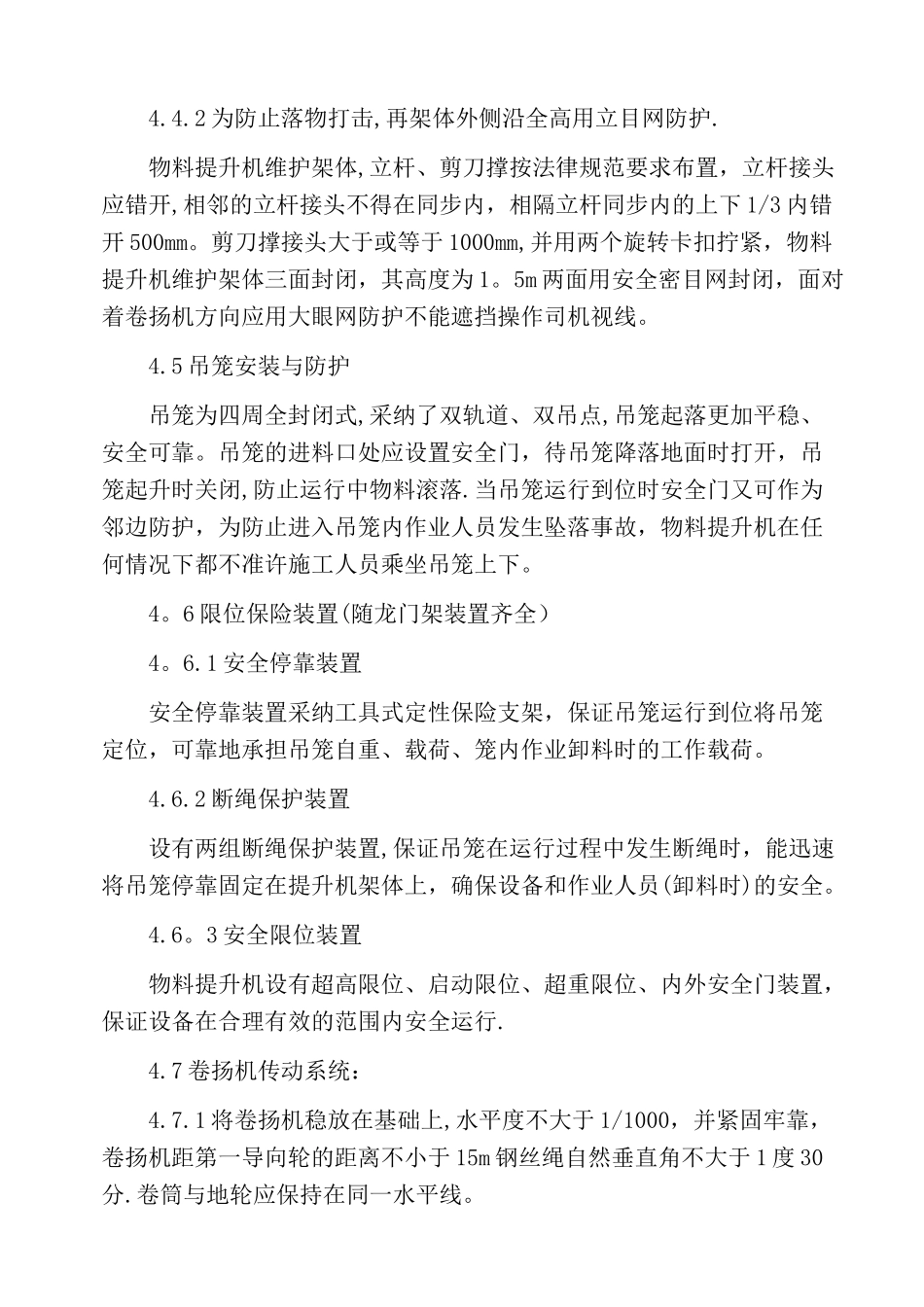

3 龙门架提升(第一次升节应在完成电器系统接线后进行)4
用经过培训的操作人员 2-3 人进入笼内,上至自生平台,先放松钢丝绳用自升吊臂将左轮系支座 I 与标准节用 16×55mm 螺栓紧固牢固,挂好吊钩后,平台的操作者在将紧固好的标准节吊进自升平台与左立柱安装牢固
用同样工艺组装好右立柱
再轮系支柱 I
