安德电器关于成立物料配送小组的方案目的:为使仓库管理法律规范化,实现程序化生产,减少不必要的停产、误工,确保生产所需的各种物料及时到位,保证生产的顺利进行,提高生产效率,特制定物料配送方案
操作方式:1,生产部制定产品完工计划,物料用量的计算,负责生产指令的开具,备料过程的跟踪,生产车间应在计划生产前 1~2 天下午 13:00 前把第二天物料需求清单明细下达给各烟机、烤箱、灶具等组长,各组长分部件、材料、分班组同时下达给对应的仓管人员
2,仓管员根据物料清单提前安排对需求物料的核对查询和物料到位情况,对未按计划到货的物料(包括自制加工件),须立即与采购部、生产部相关人员沟通,并及时跟催,并要求其回复明确的完成时间,做好书面记录缺料内容:包括工单号、任务量、物料型号、物料名称、缺料量、需用时间以及配料时间等
同时生产需与计划主管反馈以便适时调整生产计划
仓管员发放物料要坚持按单发放和先进先出的原则
3,烟机、烤箱、灶具组长及时把配送物料清单交给配送组长
仓库要划分物料备货区,仓管员在自己负责的区域内将清单上物料按要求在规定时间配好,集中摆放并做好标识放在仓库指定备料区域,同时做好材料出库单据
4,配送人员持拿到的物料清单明细,到各仓库收集配好的物料,与仓管员核对数量无误后将物料尽快送到指定的装配作业组区域,并和生产部完成手续交接,确保生产线需要使用的物料能够得到优先领用(配送)
同时保留材料出库单以备异常查询

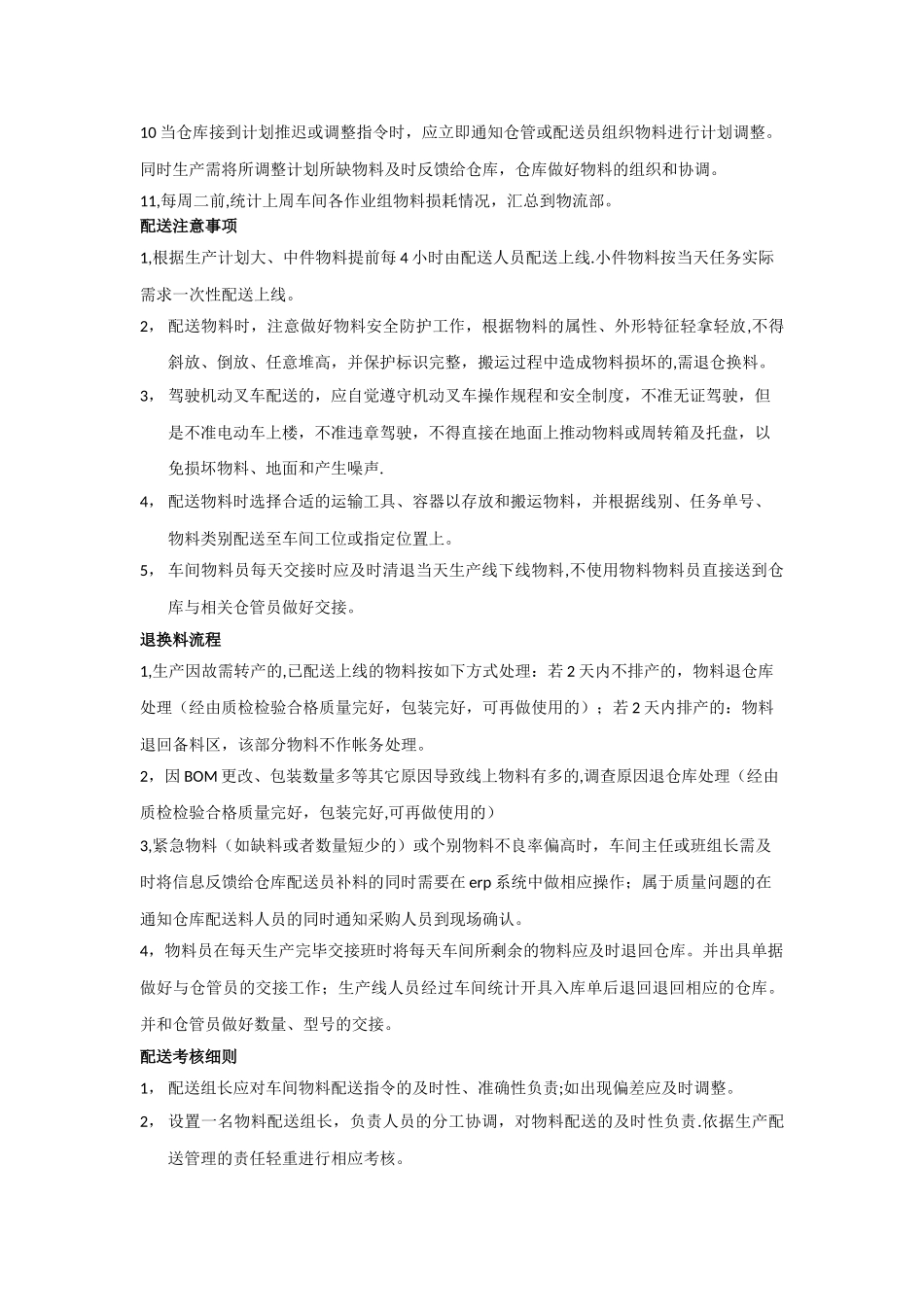

5,配送组长根据交货期的紧急程度及生产进度情况制定配送计划,物料齐全后方可将全部物料配送到车间作业组,当物料不配套时严禁配送,配送员应在第一时间通知仓库再反馈至生产或计划员予以协调
要求每天下班前 17:00 前,需将第二天装配要用的物料配送到车间现场指定地点
并根据车间要求定位摆放整齐,要求定位、定置摆放整齐,严禁超高、超宽
对于摆放不符合要求的责任到人
