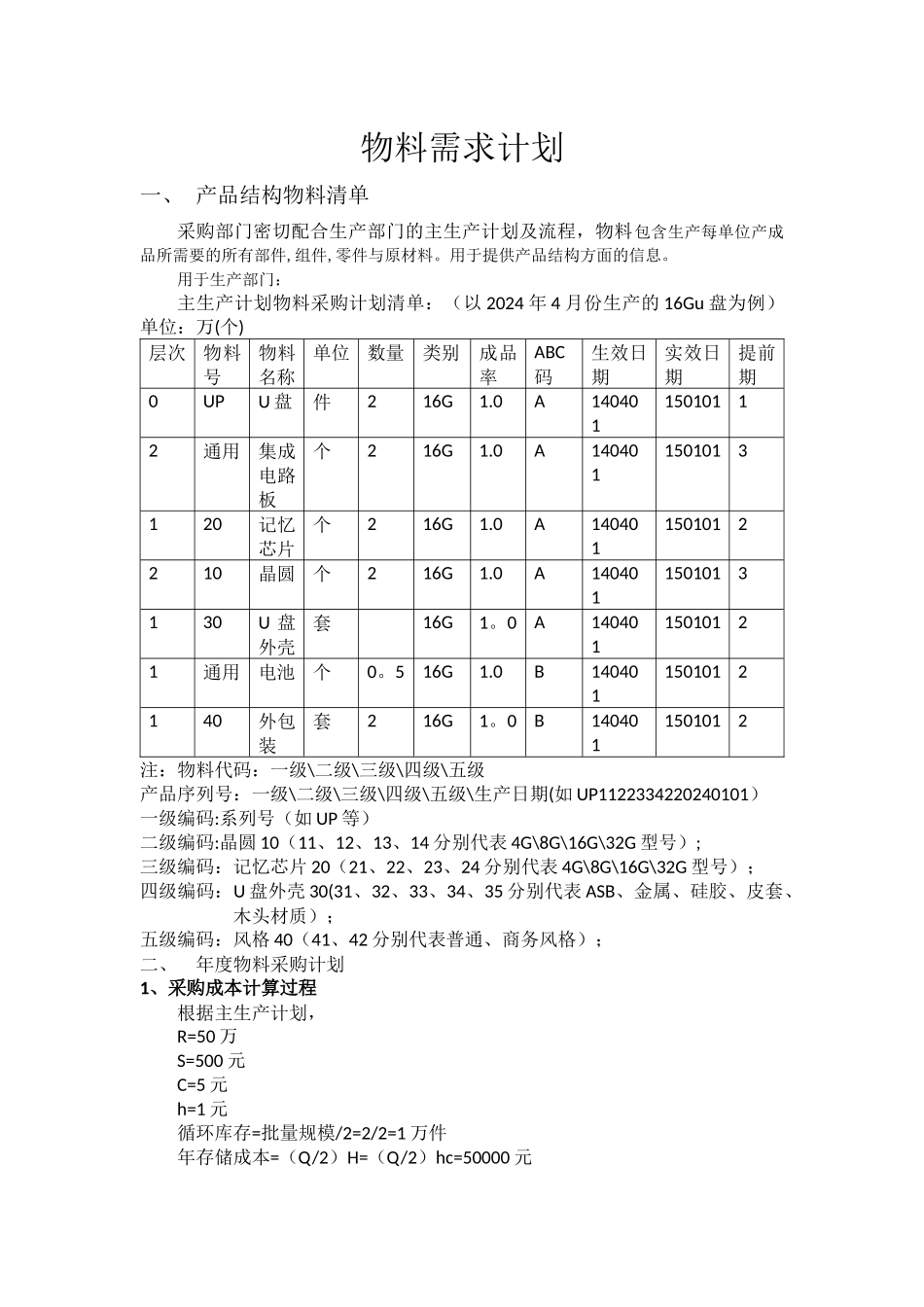

物料需求计划一、 产品结构物料清单采购部门密切配合生产部门的主生产计划及流程,物料包含生产每单位产成品所需要的所有部件,组件,零件与原材料
用于提供产品结构方面的信息
用于生产部门:主生产计划物料采购计划清单:(以 2024 年 4 月份生产的 16Gu 盘为例) 单位:万(个)层次物料号物料名称单位数量类别成品率ABC码生效日期实效日期提前期0UPU 盘件216G1
0A14040115010112通用集成电路板个216G1
0A1404011501013120记忆芯片个216G1
0A1404011501012210晶圆个216G1
0A1404011501013130U 盘外壳套16G1
0A14040115010121通用电池个0

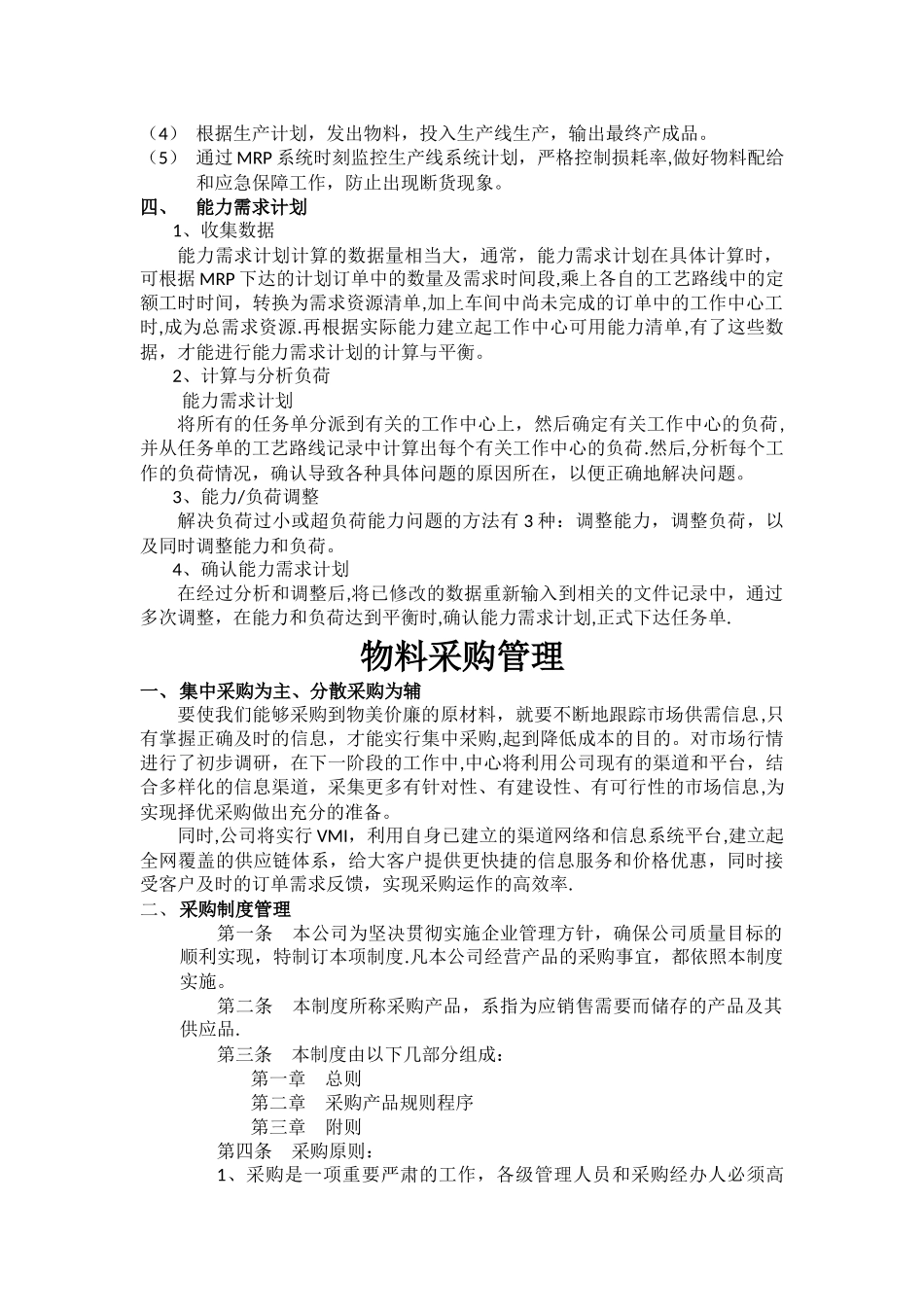

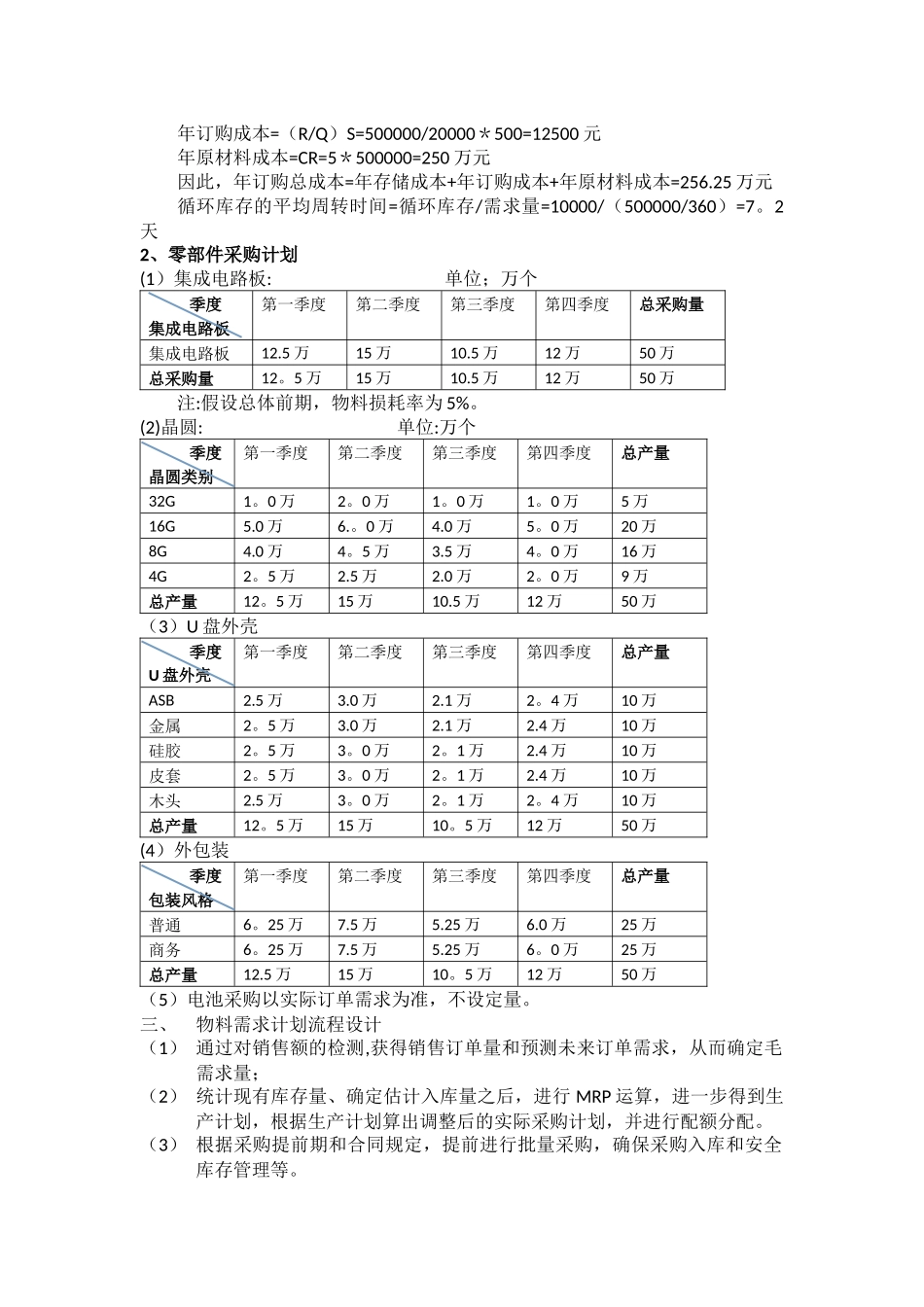

0B1404011501012140外包装套216G1
0B1404011501012注:物料代码:一级\二级\三级\四级\五级产品序列号:一级\二级\三级\四级\五级\生产日期(如 UP1122334220240101)一级编码:系列号(如 UP 等)二级编码:晶圆 10(11、12、13、14 分别代表 4G\8G\16G\32G 型号);三级编码:记忆芯片 20(21、22、23、24 分别代表 4G\8G\16G\32G 型号);四级编码:U 盘外壳 30(31、32、33、34、35 分别代表 ASB、金属、硅胶、皮套、木头材质); 五级编码:风格 40(41、42 分别代表普通、商务风格);二、年度物料采购计划1、采购成本计算过程根据主生产计划,R=50 万S=500 元C=5 元h=1 元循环库存=批量规模/2=2/2=1 万件年存储成本=(Q/2)H=(Q/2)hc=50000 元年订购成本=(R/Q)S=500000/20000*500=12500 元年原材料成本=CR=5*500000=250 万元因此,年
