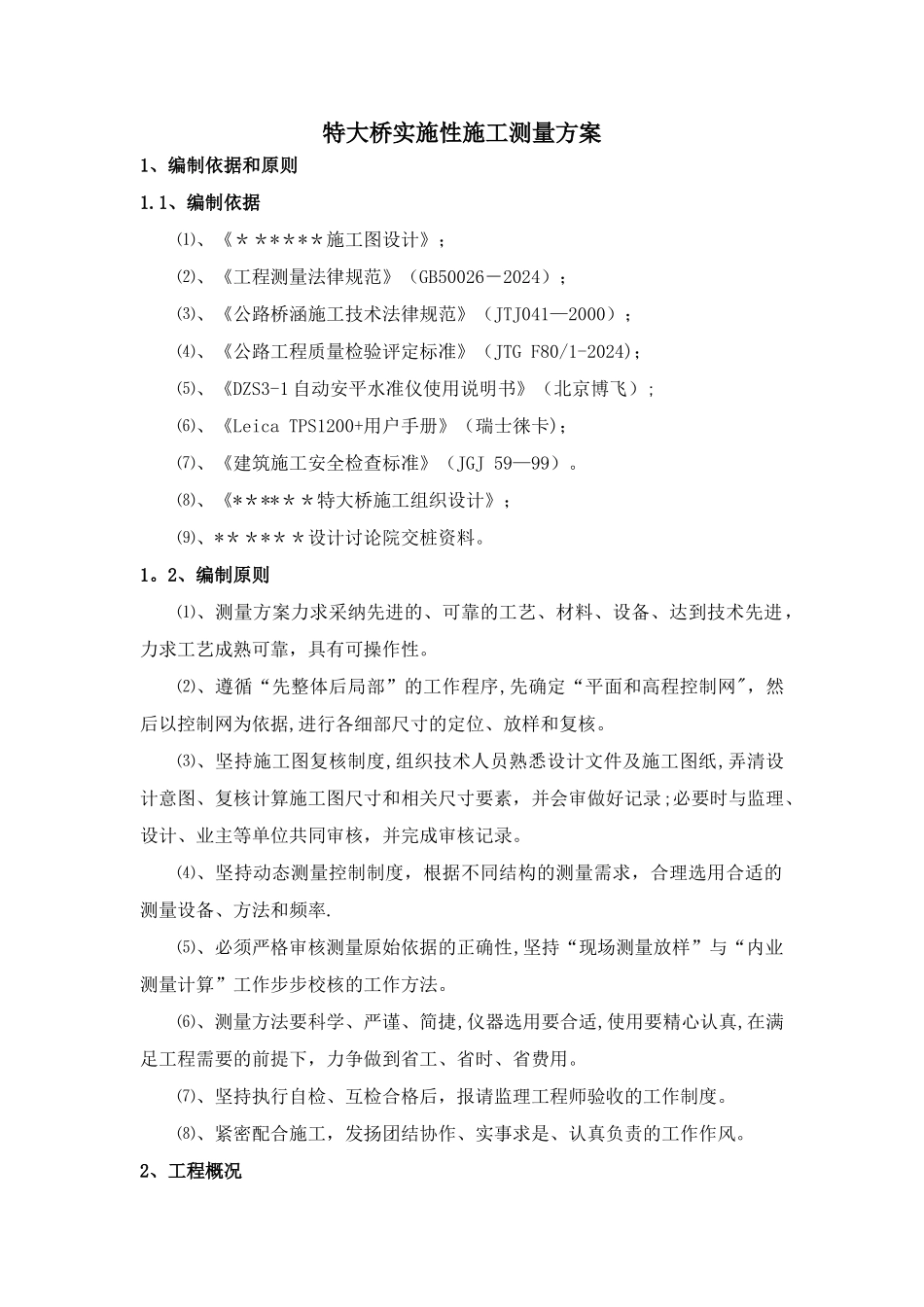

特大桥实施性施工测量方案1、编制依据和原则1

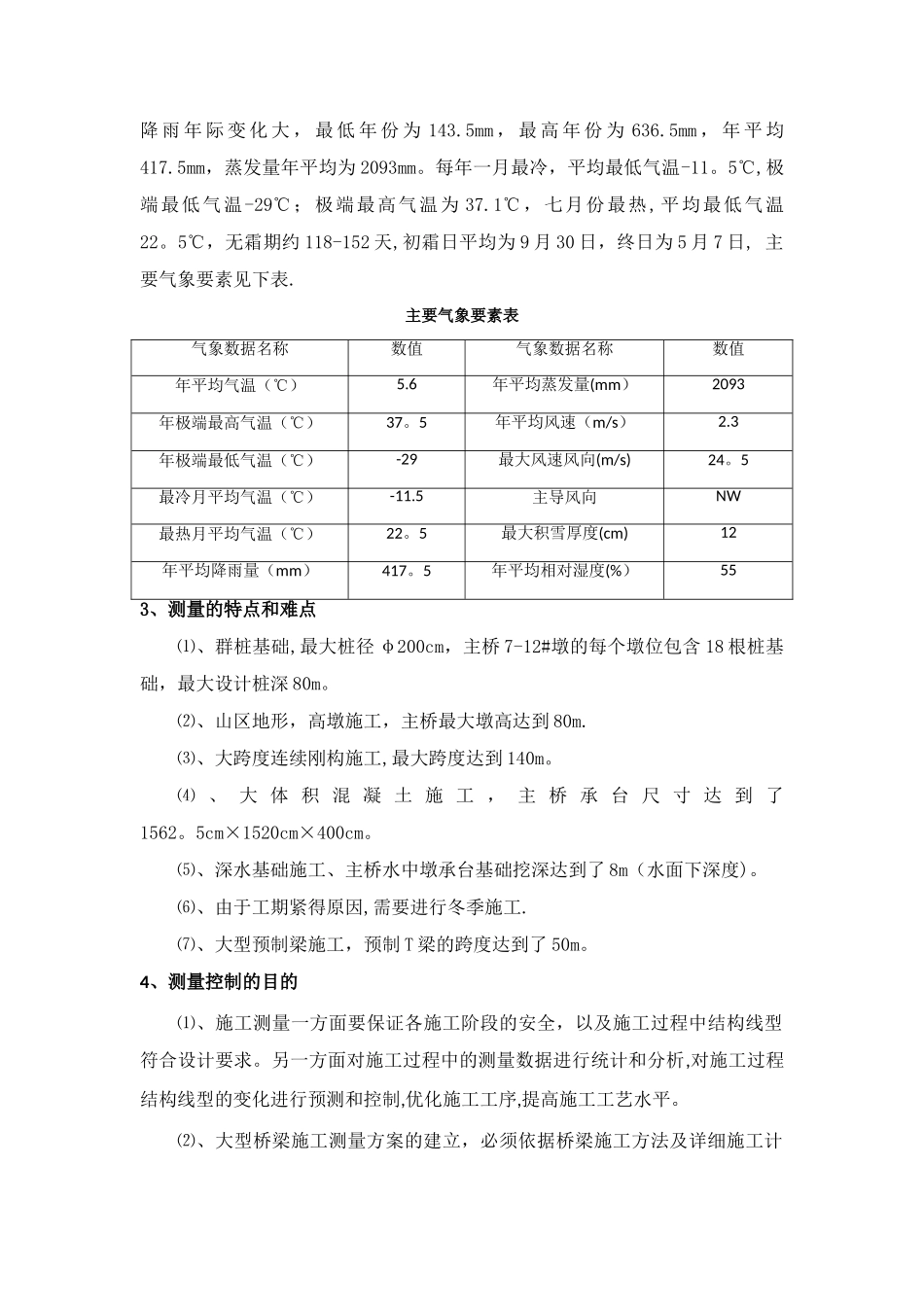

1、编制依据⑴、《******施工图设计》;⑵、《工程测量法律规范》(GB50026-2024);⑶、《公路桥涵施工技术法律规范》(JTJ041—2000);⑷、《公路工程质量检验评定标准》(JTG F80/1-2024);⑸、《DZS3-1 自动安平水准仪使用说明书》(北京博飞);⑹、《Leica TPS1200+用户手册》(瑞士徕卡);⑺、《建筑施工安全检查标准》(JGJ 59—99)
⑻、《******特大桥施工组织设计》;⑼、******设计讨论院交桩资料
2、编制原则⑴、测量方案力求采纳先进的、可靠的工艺、材料、设备、达到技术先进,力求工艺成熟可靠,具有可操作性
⑵、遵循“先整体后局部”的工作程序,先确定“平面和高程控制网",然后以控制网为依据,进行各细部尺寸的定位、放样和复核
⑶、坚持施工图复核制度,组织技术人员熟悉设计文件及施工图纸,弄清设计意图、复核计算施工图尺寸和相关尺寸要素,并会审做好记录;必要时与监理、设计、业主等单位共同审核,并完成审核记录
⑷、坚持动态测量控制制度,根据不同结构的测量需求,合理选用合适的测量设备、方法和频率
⑸、必须严格审核测量原始依据的正确性,坚持“现场测量放样”与“内业测量计算”工作步步校核的工作方法
⑹、测量方法要科学、严谨、简捷,仪器选用要合适,使用要精心认真,在满足工程需要的前提下,力争做到省工、省时、省费用
⑺、坚持执行自检、互检合格后,报请监理工程师验收的工作制度
⑻、紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风
2、工程概况2

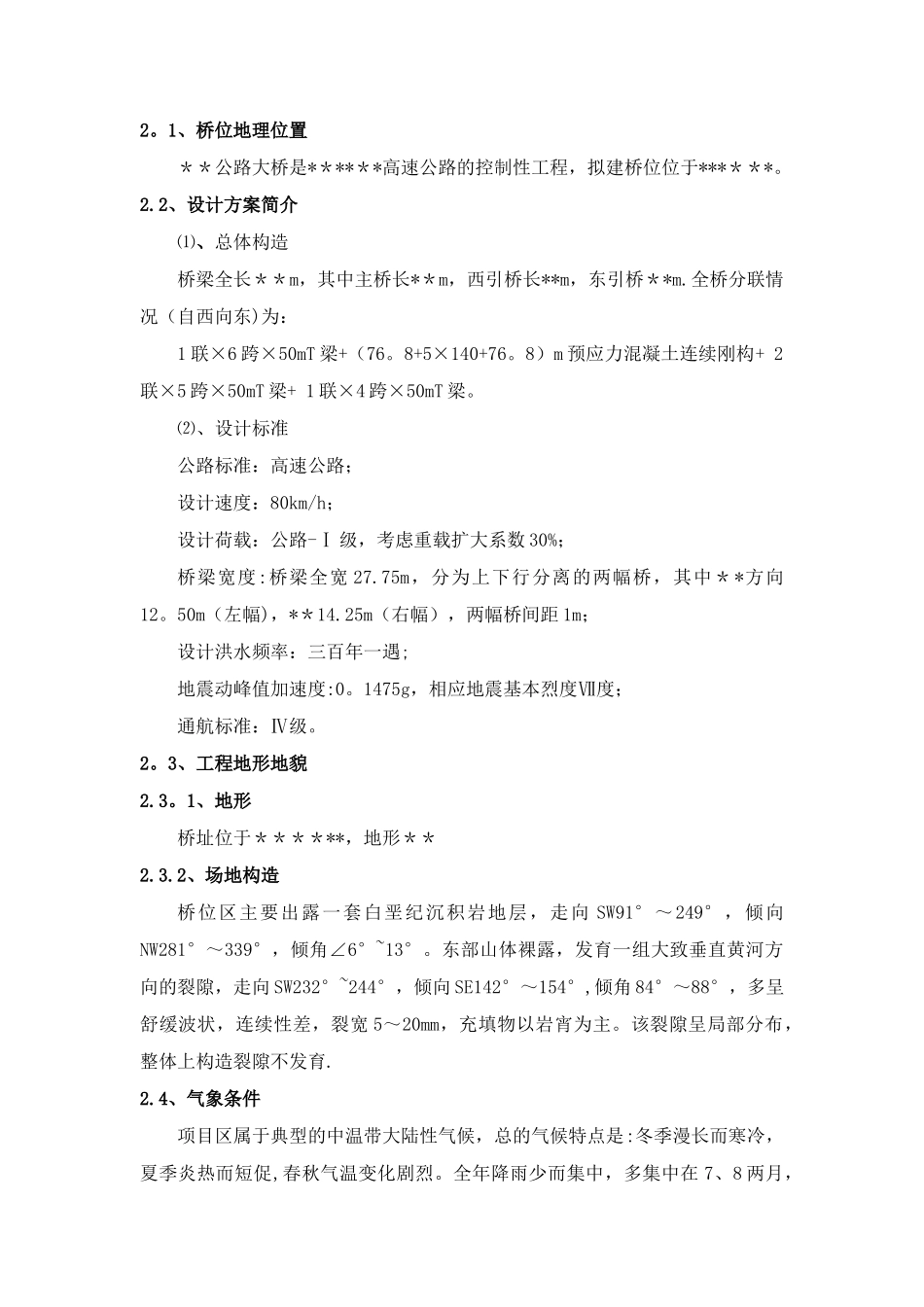

1、桥位地理位置**公路大桥是******高速公路的控制性工程,拟建桥位位于******
2、设计方案简介⑴、总体构造桥梁全长**m,其中主桥长**m,西引桥长**m,东引桥**m
全桥分联情况(自西向东)为:1 联×6 跨×5
