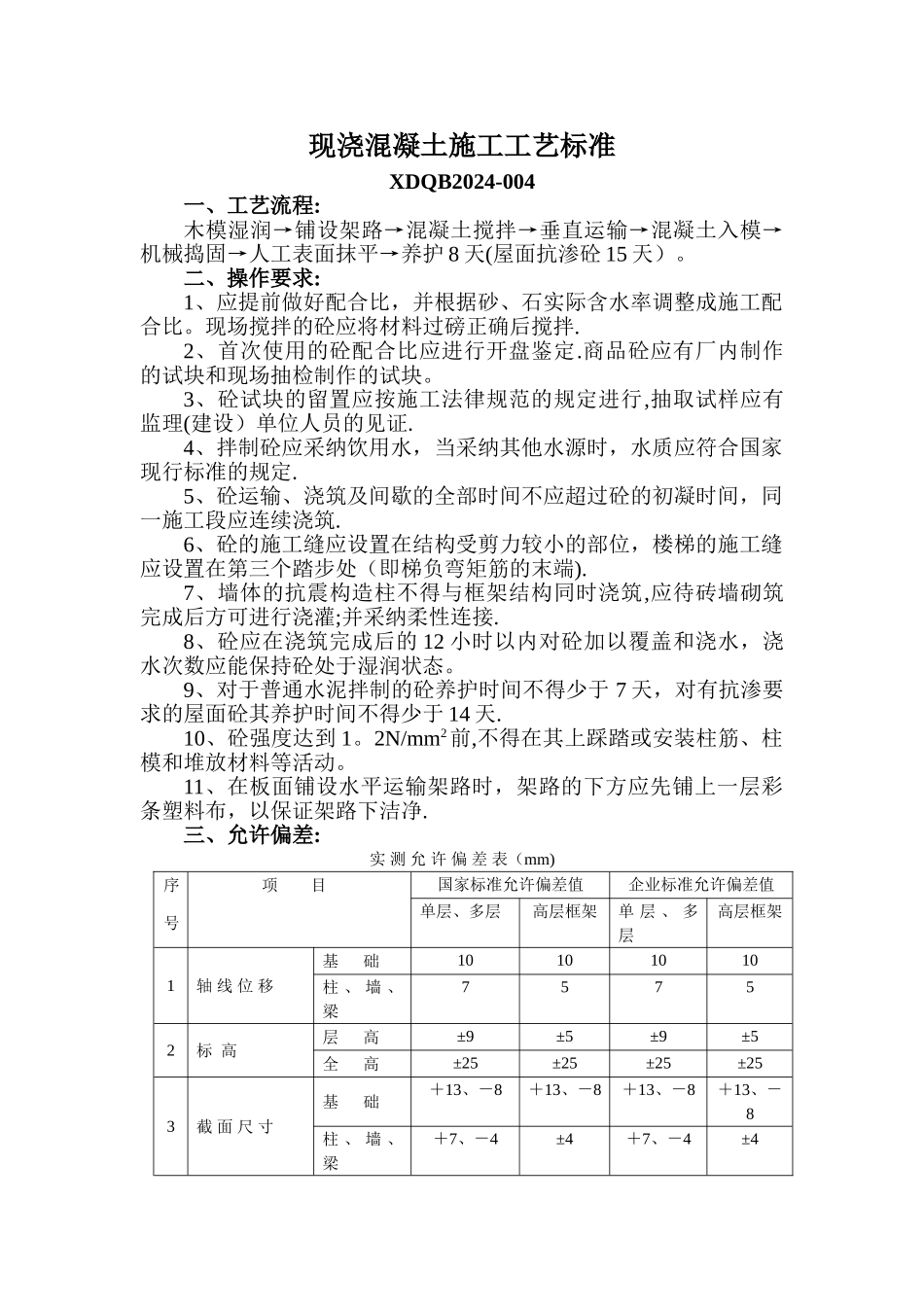

现浇混凝土施工工艺标准XDQB2024-004一、工艺流程:木模湿润→铺设架路→混凝土搅拌→垂直运输→混凝土入模→机械捣固→人工表面抹平→养护 8 天(屋面抗渗砼 15 天)
二、操作要求:1、应提前做好配合比,并根据砂、石实际含水率调整成施工配合比
现场搅拌的砼应将材料过磅正确后搅拌
2、首次使用的砼配合比应进行开盘鉴定
商品砼应有厂内制作的试块和现场抽检制作的试块
3、砼试块的留置应按施工法律规范的规定进行,抽取试样应有监理(建设)单位人员的见证
4、拌制砼应采纳饮用水,当采纳其他水源时,水质应符合国家现行标准的规定
5、砼运输、浇筑及间歇的全部时间不应超过砼的初凝时间,同一施工段应连续浇筑
6、砼的施工缝应设置在结构受剪力较小的部位,楼梯的施工缝应设置在第三个踏步处(即梯负弯矩筋的末端)
7、墙体的抗震构造柱不得与框架结构同时浇筑,应待砖墙砌筑完成后方可进行浇灌;并采纳柔性连接
8、砼应在浇筑完成后的 12 小时以内对砼加以覆盖和浇水,浇水次数应能保持砼处于湿润状态
9、对于普通水泥拌制的砼养护时间不得少于 7 天,对有抗渗要求的屋面砼其养护时间不得少于 14 天
10、砼强度达到 1
2N/mm2前,不得在其上踩踏或安装柱筋、柱模和堆放材料等活动
11、在板面铺设水平运输架路时,架路的下方应先铺上一层彩条塑料布,以保证架路下洁净

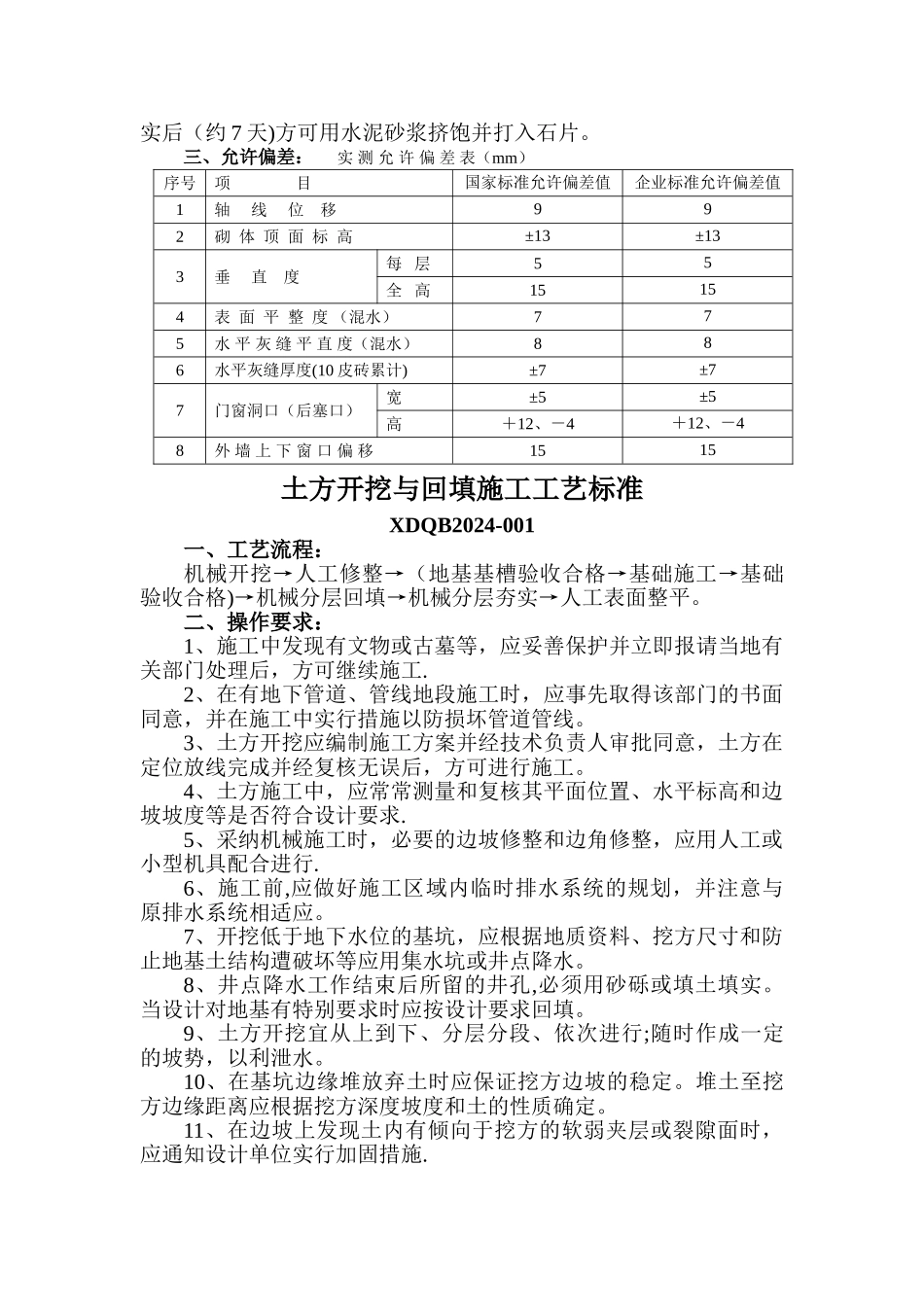

三、允许偏差:实 测 允 许 偏 差 表(mm)序项 目国家标准允许偏差值企业标准允许偏差值号单层、多层高层框架单 层 、 多层高层框架1轴 线 位 移基 础10101010柱 、 墙 、梁75752标 高层 高±9±5±9±5全 高±25±25±25±253截 面 尺 寸基 础+13、-8+13、-8+13、-8+13、-8柱 、 墙 、梁+7、-4±4+7、-4±44柱、墙垂直度每 层4444全 高152515255表 面 平 整 度7
