现浇砼方格骨架护坡施工方案一、工程概况我 合 同 段 为 XX 高 速 公 路 TJ—XX 合 同 段 , 里 程 桩 号 为K111+000~K117+325,全长 6
325km,当填方边坡高度 H≥5m、挖方边坡高度≥8m 时,采纳现浇砼方格骨架内草灌防护
二、施工机械和人员1、主要施工机械、设备主要施工机械、设备表序号机械名称机械型号单位数量备注1挖掘机PC220台22砼拌和站50 型台13砼搅拌运输车8m³台24钢模板平米1005溜槽套26发电机30KW台22、监理人员配备:路基专业监理工程师一名、测量专业监理工程师一名、试验监理工程师一名、监理员一名
3、项目部人员配置:项目总工一名、生产副经理一名、工段长一名、技术员一名、实验员一名、工长一名、模板工五名、振捣工二名、普工十名
三、施工准备1、现浇混凝土衬砌拱施工前,必须待该段路基土石方施工完成
先测量放出路基的边线,用挖掘机结合人工对路基边坡进行整修,边坡修整时用坡度尺拉线修整,修整后的边坡坡度不得大于设计值,修整后的边坡经监理工程师验收合格后方可进行下道工序
2、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理工程师批准后方可开工
3、测量放样:根据设计要求定出骨架基础大样,用挖掘机结合人工将基础基坑开挖好,按图纸设计平面位置、标高及几何尺寸进行施工
4、施工现场用电采纳发电机发电
5、在现场设置分项工程施工标志牌,标明主要技术负责人、现场质量管理人员、试验检测人员、安全负责人、主要施工工艺及质量标准,来指导施工
并设立安全生产牌
四、临时排水方案由于我合同段主要属于膨胀土土质区域,施工期间应严格实行措施避开雨水浸泡、冲刷坡面及基坑,因此在施工前需做好临时截水沟、隔水土埂等设施,防止雨水冲毁边坡,同时准备好雨布,防止施工过程中突然降雨而冲刷未凝固的混凝土表面

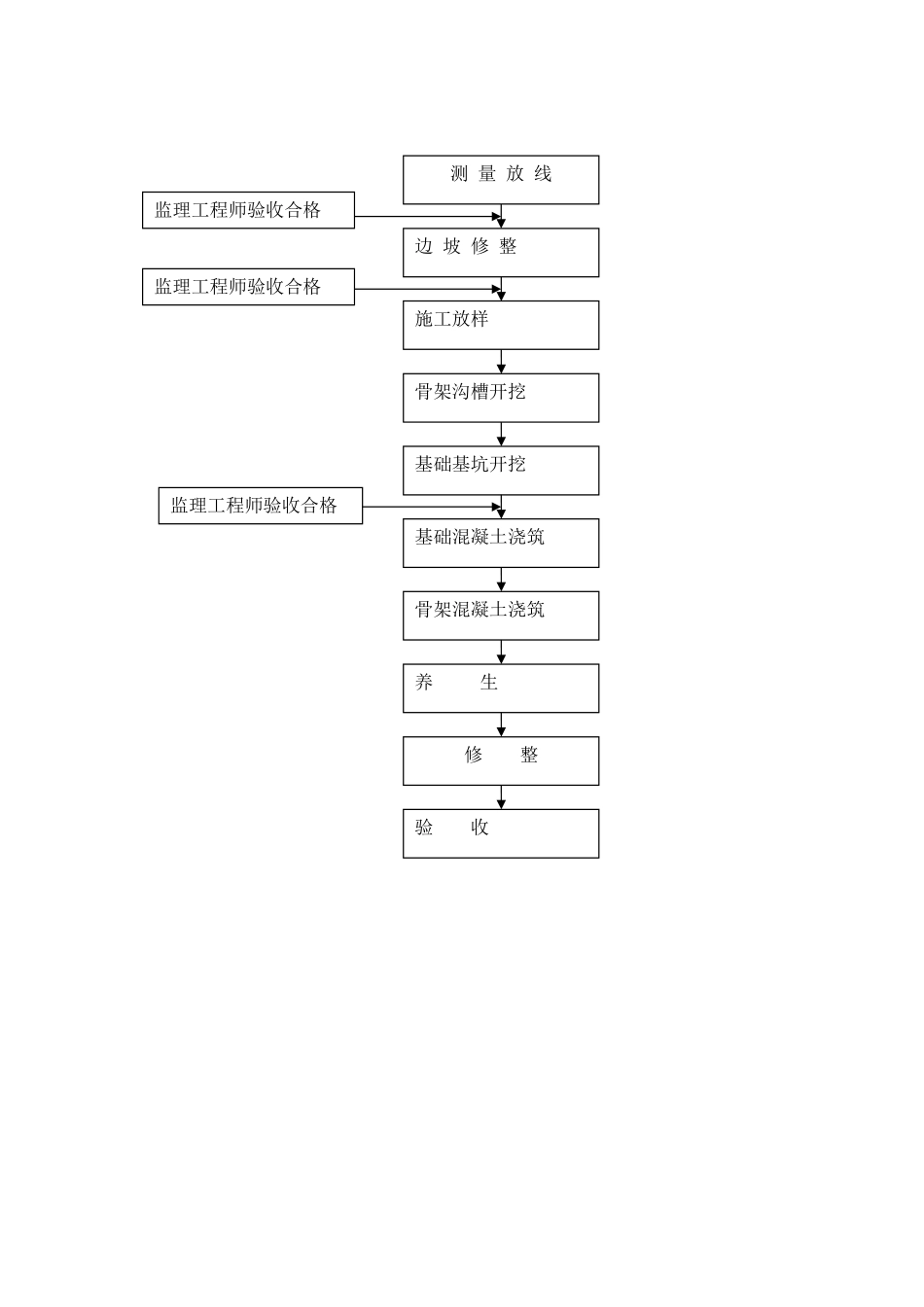

五、现浇砼方格骨架施工方案1、
