甘肃省平凉至武都地方高速公路成县至武都段土建工程施工现浇箱梁预应力张拉施工方案计 算: 复 核: 审 核: 监理工程师: 甘肃省平凉至武都地方高速公路成县至武都段土建工程施工现浇箱梁预应力施工实施方案中交二公局第三工程有限公司成武高速公路 CW15 标项目经理部2024 年 3 月 25 日现浇箱梁预应力施工实施方案为了加强公路桥梁工程预应力施工质量的全面管理和控制,项目部成立了施工组织机构,并制定了详细的施工实施方案
施工组织机构图拌 和 站预应力作业队工程部︵杨子林︶财务部︵李如兰︶合同部︵李有存︶办公室︵王全兵︶机料部︵王国俊︶质检部(测量队,试验室)︵周学良︶支部书记(郭兆亮)项目经理(黄万大)项目总工(何志军)机料副经理(张西雷)一、工程概况平凉-武都地方高速公路成县至武都段是甘肃省高速公路网在甘肃南部地区的重要组成部分,也是甘肃南部经济带的公路运输大动脉,在甘肃省干线公路网中具有特别的地位和作用
本项目为成县至武都高速公路 CW15 合同段,路线起点桩号为 K71+400,位于陇南武都区的冯家崖村,路线由起点向西南方向延伸,并于北峪河和 205省道间的农田上布线,路线多次跨越北峪河并在跨越大李家村吊桥后于大李家村 K75+932 处布设马街互通,于 K76+260 处上跨 205 省道在途径马街镇后路线继续向西南延伸到本标段终点马街恒利机砖厂,终点桩号左线 ZK78+300,右线 YK78+300,全长 6
其中马街互通现浇预应力箱梁包括:主线左幅 6 联、右幅 6 联,A 匝道 3 联,E 匝道 2 联
根据本工程特点,结合项目管理办法,本工程设置了以项目班子成员为总指挥,各个部门进行密切配合的组织机构
确保现浇箱梁工作能安全、有序及保质保量的完成任务

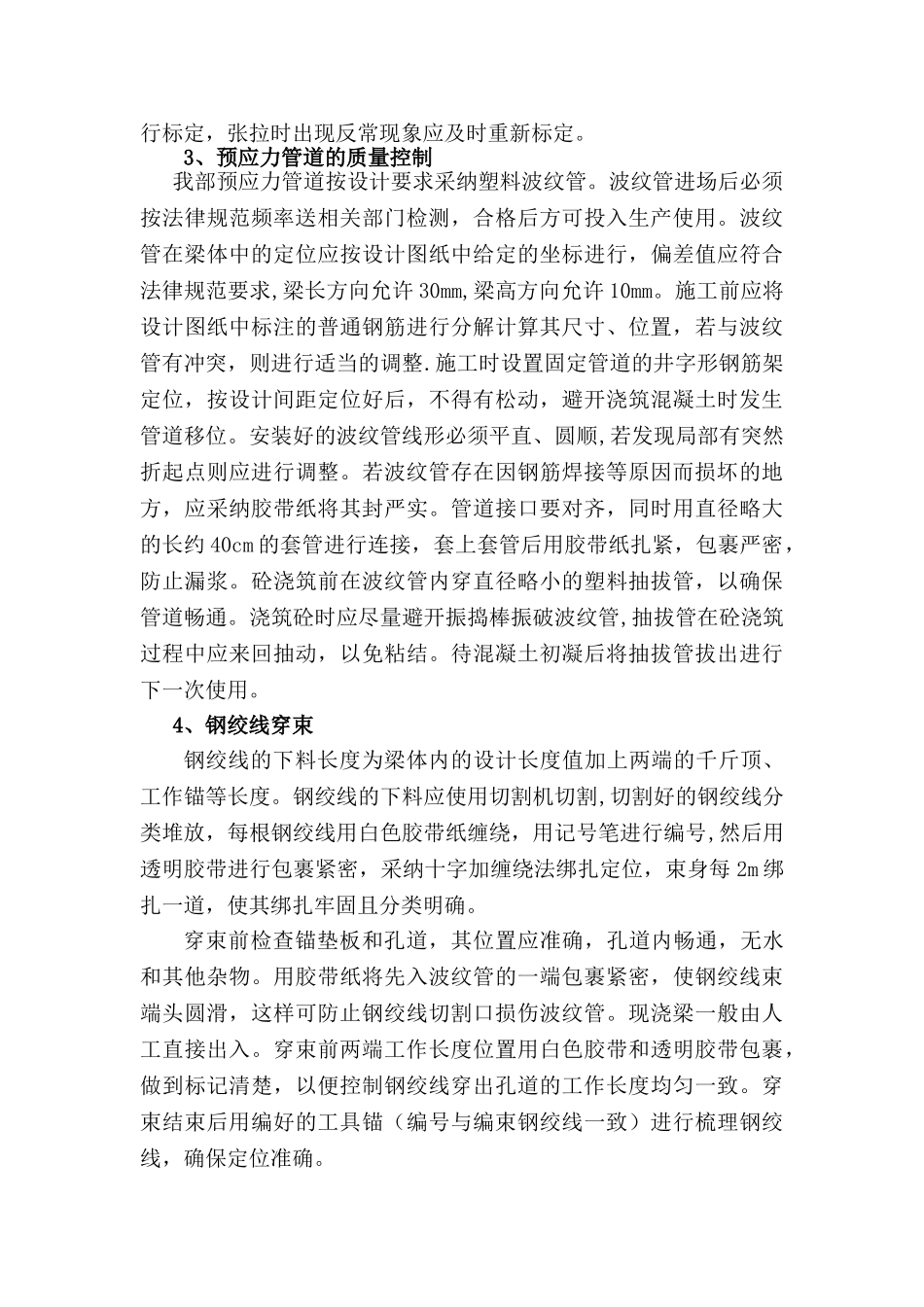

主要管理人员表二、准备工作1、外购材料质量的保证为了确保我标段工程所需材料的质量,我项目部自进场以
