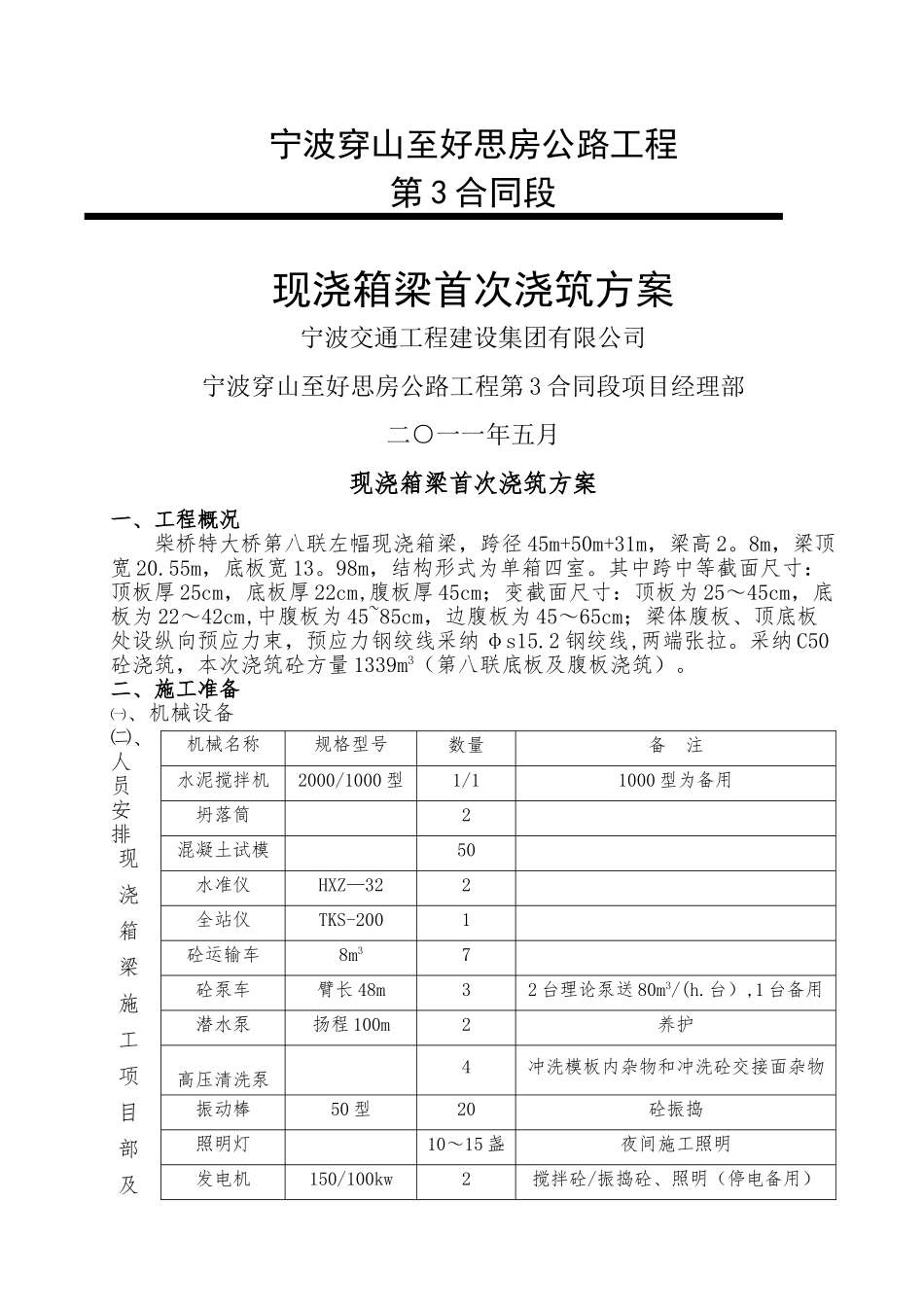

宁波穿山至好思房公路工程第 3 合同段现浇箱梁首次浇筑方案宁波交通工程建设集团有限公司宁波穿山至好思房公路工程第 3 合同段项目经理部二○一一年五月现浇箱梁首次浇筑方案一、工程概况柴桥特大桥第八联左幅现浇箱梁,跨径 45m+50m+31m,梁高 2
8m,梁顶宽 20
55m,底板宽 13
98m,结构形式为单箱四室
其中跨中等截面尺寸:顶板厚 25cm,底板厚 22cm,腹板厚 45cm;变截面尺寸:顶板为 25~45cm,底板为 22~42cm,中腹板为 45~85cm,边腹板为 45~65cm;梁体腹板、顶底板处设纵向预应力束,预应力钢绞线采纳 φs15
2 钢绞线,两端张拉
采纳 C50砼浇筑,本次浇筑砼方量 1339m3(第八联底板及腹板浇筑)
二、施工准备㈠、机械设备㈡、人员安排现浇箱梁施工项目部及机械名称规格型号数量备 注水泥搅拌机2000/1000 型1/11000 型为备用坍落筒2混凝土试模50水准仪HXZ—322全站仪TKS-2001砼运输车8m37砼泵车臂长 48m32 台理论泵送 80m3/(h

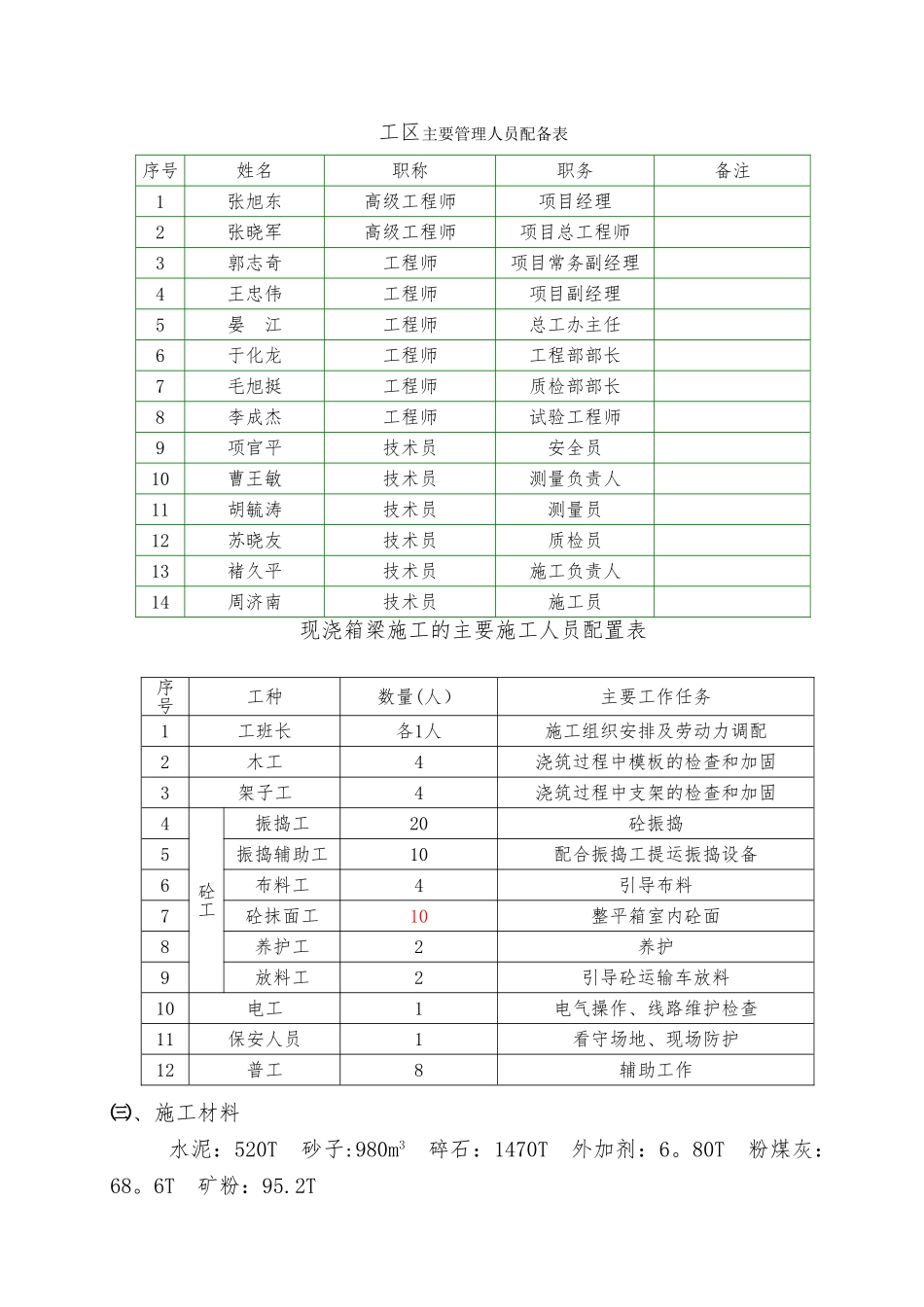

台),1 台备用潜水泵扬程 100m2养护高压清洗泵4冲洗模板内杂物和冲洗砼交接面杂物振动棒50 型20砼振捣照明灯10~15 盏夜间施工照明发电机150/100kw2搅拌砼/振捣砼、照明(停电备用)工区主要管理人员配备表序号姓名职称职务备注1张旭东高级工程师项目经理2张晓军高级工程师项目总工程师3郭志奇工程师项目常务副经理4王忠伟工程师项目副经理5晏 江工程师总工办主任6于化龙工程师工程部部长7毛旭挺工程师质检部部长8李成杰工程师试验工程师9项官平技术员安全员10曹王敏技术员测量负责人11胡毓涛技术员测量员12苏晓友技术员质检员13褚久平技术员施工负责人14周济南技术员施工员现浇箱梁施工的主要施工人员配置表㈢、施工材料 水泥:520T 砂子:980m3 碎
