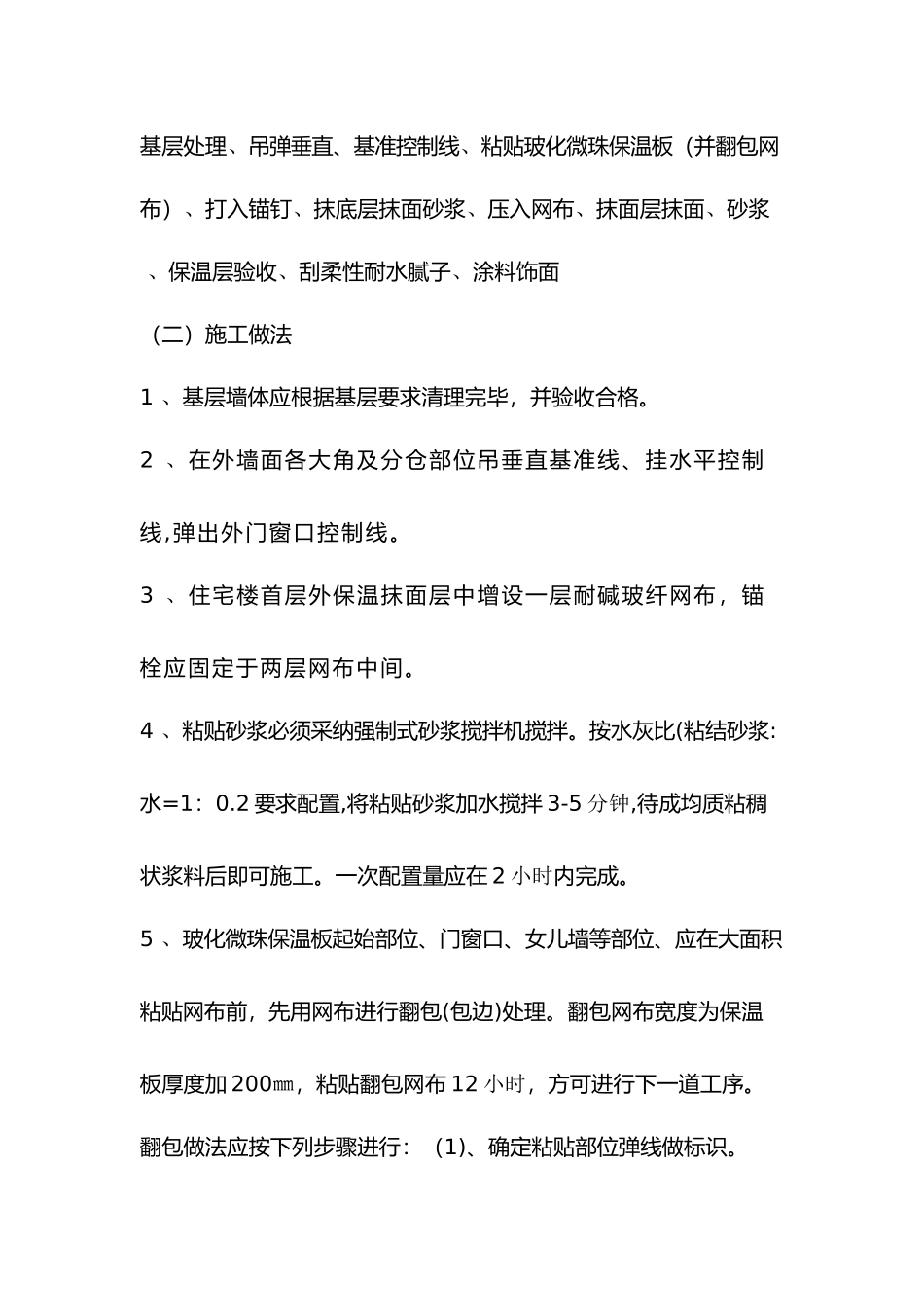

长安工业公司职工安置房小学玻化微珠无机保温板墙面施工安全技术交底工程名称:长安工业公司职工安置房小学 施工单位:长安建设工程有限公司施工班组:外墙保温施工班组交底部位:教学楼外墙交底内容: 一、材料要求:粘接剂、抹面胶浆、玻纤网格布法律规范要求;材料进场后要有合格证、检测报告及复试报告等.二、主要机具: 主要施工机具:外接电源设备、水平运输手推车、电动搅拌机、外墙脚手架、电动吊篮、角磨机、电锤、称量衡器、测量仪器、检测工具、密齿手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2 米靠尺、墨斗、磅秤、电锤(冲击钻)、裁刀自动(手动)、螺丝刀、剪刀、扫帚、棕刷、开刀等. 三、作业条件: 1、外墙外保温施工前,应拆除空调、窗护栏、雨落管等附着物,并妥善保管,施工后恢复或更换.伸出外墙面的各种落水管、进户管线等的预埋件、连接件应安装完毕,并预留出保温层的设计厚度。 2、外墙外保温施工前,应拆移附着在外墙的线路,在建筑物周围设立支撑保护,施工后恢复。 3、外墙外保温施工前,外门窗应已改造安装完毕,作业门窗口内应已完成防火封挡. 4、施工时,环境温度不低于 5℃,风力不大于 5 级,雨天不得施工,严禁冬季施工。夏季施工时,施工面应避开阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面.如施工中突遇降雨,应实行有效措施,防止雨水冲刷施工面。 5、施工用吊篮或专用外脚手架搭设应牢固,并经安全验收合格。脚手架横竖杆距离保温层墙面、墙角应适度,并与分格缝应相应一直。四、操作工艺: (一)工艺流程:基层处理、吊弹垂直、基准控制线、粘贴玻化微珠保温板(并翻包网布)、打入锚钉、抹底层抹面砂浆、压入网布、抹面层抹面、砂浆 、保温层验收、刮柔性耐水腻子、涂料饰面(二)施工做法1 、基层墙体应根据基层要求清理完毕,并验收合格。2 、在外墙面各大角及分仓部位吊垂直基准线、挂水平控制线,弹出外门窗口控制线。3 、住宅楼首层外保温抹面层中增设一层耐碱玻纤网布,锚栓应固定于两层网布中间。4 、粘贴砂浆必须采纳强制式砂浆搅拌机搅拌。按水灰比(粘结砂浆:水=1:0.2 要求配置,将粘贴砂浆加水搅拌 3-5 分钟,待成均质粘稠状浆料后即可施工。一次配置量应在 2 小时内完成。5 、玻化微珠保温板起始部位、门窗口、女儿墙等部位、应在大面积粘贴网布前,先用网布进行翻包(包边)处理。翻包网布宽度为保温板厚度加 200㎜,粘贴翻包网布 12 小时,方可进行...
