玻璃幕墙施工工艺及流程

玻璃幕墙施工工艺及流程_第1页
1/4
玻璃幕墙施工工艺及流程_第2页
2/4
玻璃幕墙施工工艺及流程_第3页
3/4

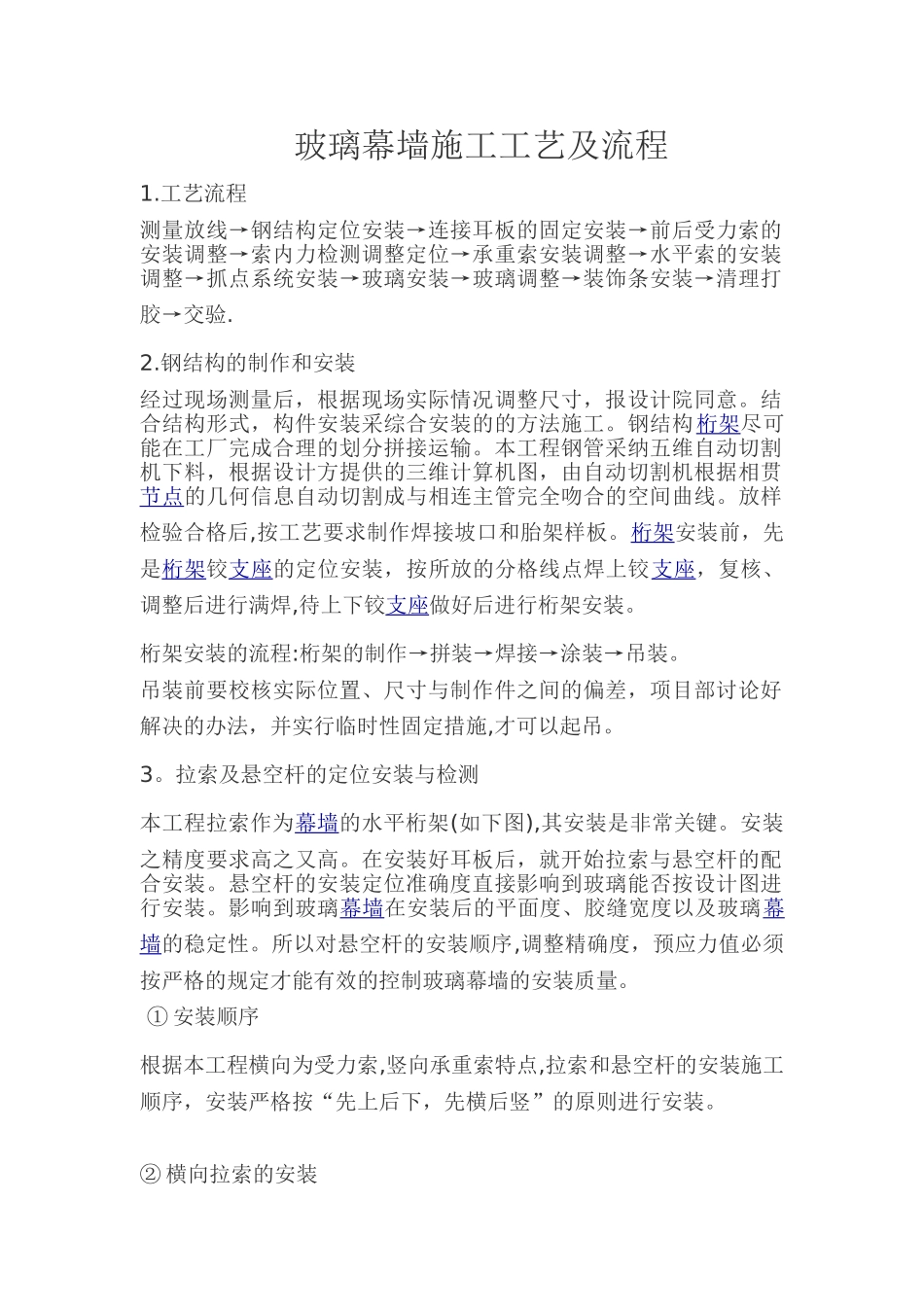

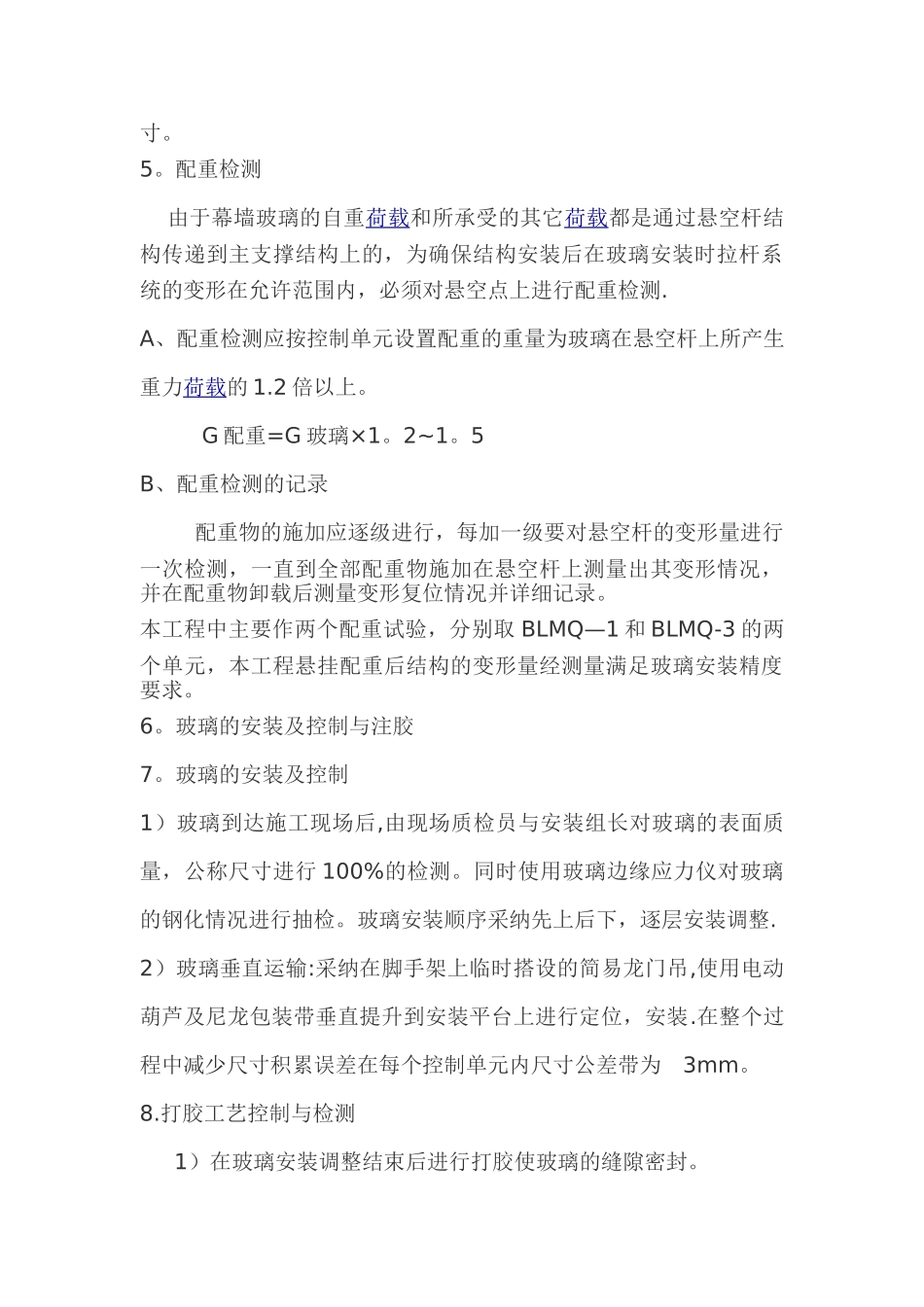

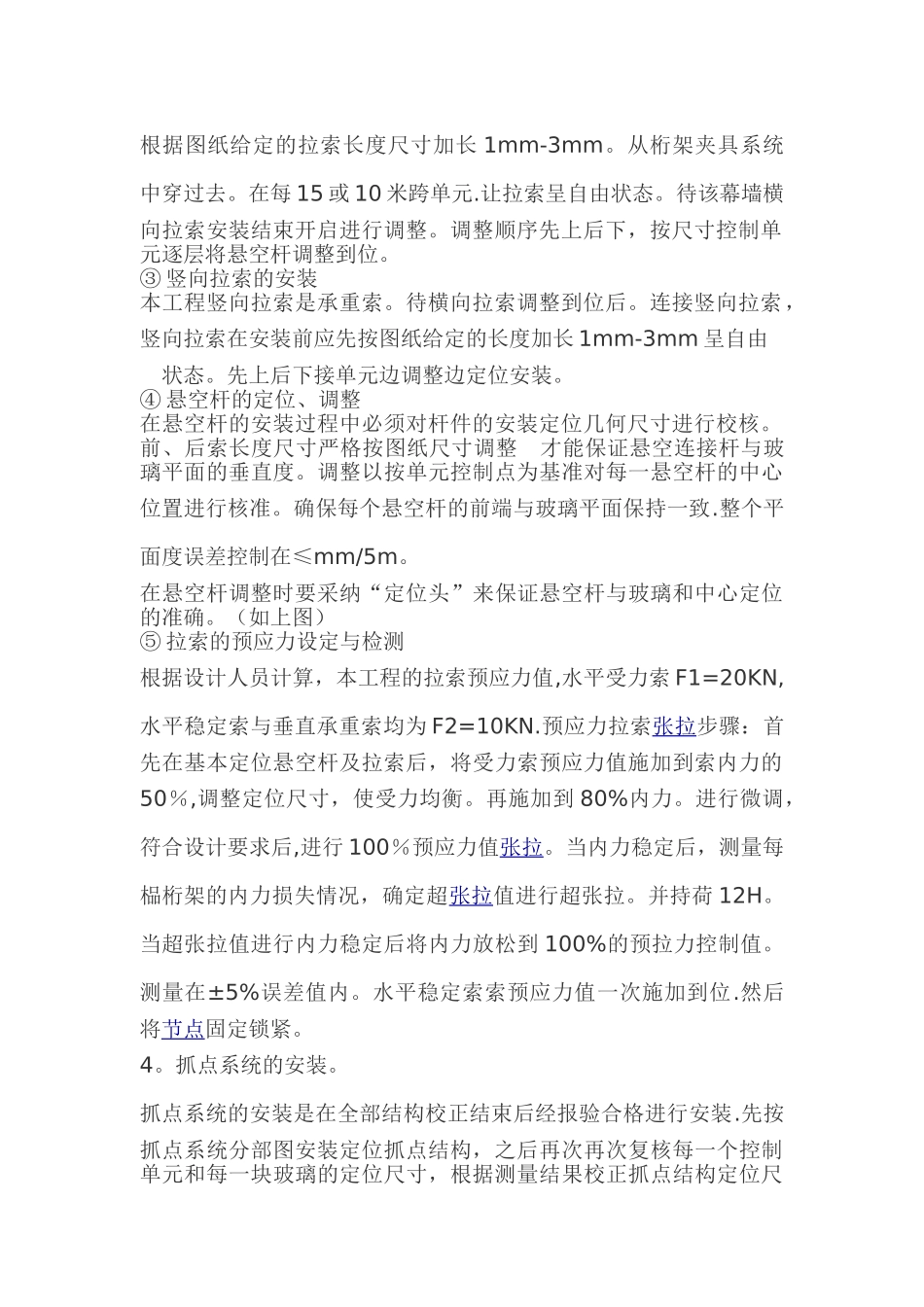

玻璃幕墙施工工艺及流程1.工艺流程测量放线→钢结构定位安装→连接耳板的固定安装→前后受力索的安装调整→索内力检测调整定位→承重索安装调整→水平索的安装调整→抓点系统安装→玻璃安装→玻璃调整→装饰条安装→清理打胶→交验.2.钢结构的制作和安装经过现场测量后,根据现场实际情况调整尺寸,报设计院同意。结合结构形式,构件安装采综合安装的的方法施工。钢结构桁架尽可能在工厂完成合理的划分拼接运输。本工程钢管采纳五维自动切割机下料,根据设计方提供的三维计算机图,由自动切割机根据相贯节点的几何信息自动切割成与相连主管完全吻合的空间曲线。放样检验合格后,按工艺要求制作焊接坡口和胎架样板。桁架安装前,先是桁架铰支座的定位安装,按所放的分格线点焊上铰支座,复核、调整后进行满焊,待上下铰支座做好后进行桁架安装。桁架安装的流程:桁架的制作→拼装→焊接→涂装→吊装。吊装前要校核实际位置、尺寸与制作件之间的偏差,项目部讨论好解决的办法,并实行临时性固定措施,才可以起吊。3。拉索及悬空杆的定位安装与检测本工程拉索作为幕墙的水平桁架(如下图),其安装是非常关键。安装之精度要求高之又高。在安装好耳板后,就开始拉索与悬空杆的配合安装。悬空杆的安装定位准确度直接影响到玻璃能否按设计图进行安装。影响到玻璃幕墙在安装后的平面度、胶缝宽度以及玻璃幕墙的稳定性。所以对悬空杆的安装顺序,调整精确度,预应力值必须按严格的规定才能有效的控制玻璃幕墙的安装质量。 ① 安装顺序根据本工程横向为受力索,竖向承重索特点,拉索和悬空杆的安装施工顺序,安装严格按“先上后下,先横后竖”的原则进行安装。 ② 横向拉索的安装根据图纸给定的拉索长度尺寸加长 1mm-3mm。从桁架夹具系统中穿过去。在每 15 或 10 米跨单元.让拉索呈自由状态。待该幕墙横向拉索安装结束开启进行调整。调整顺序先上后下,按尺寸控制单元逐层将悬空杆调整到位。③ 竖向拉索的安装本工程竖向拉索是承重索。待横向拉索调整到位后。连接竖向拉索,竖向拉索在安装前应先按图纸给定的长度加长 1mm-3mm 呈自由 状态。先上后下接单元边调整边定位安装。④ 悬空杆的定位、调整在悬空杆的安装过程中必须对杆件的安装定位几何尺寸进行校核。前、后索长度尺寸严格按图纸尺寸调整 才能保证悬空连接杆与玻璃平面的垂直度。调整以按单元控制点为基准对每一悬空杆的中心位置进行核准。确保每个悬空杆的前端与玻璃平面保持一致.整个平面度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃幕墙施工工艺及流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
