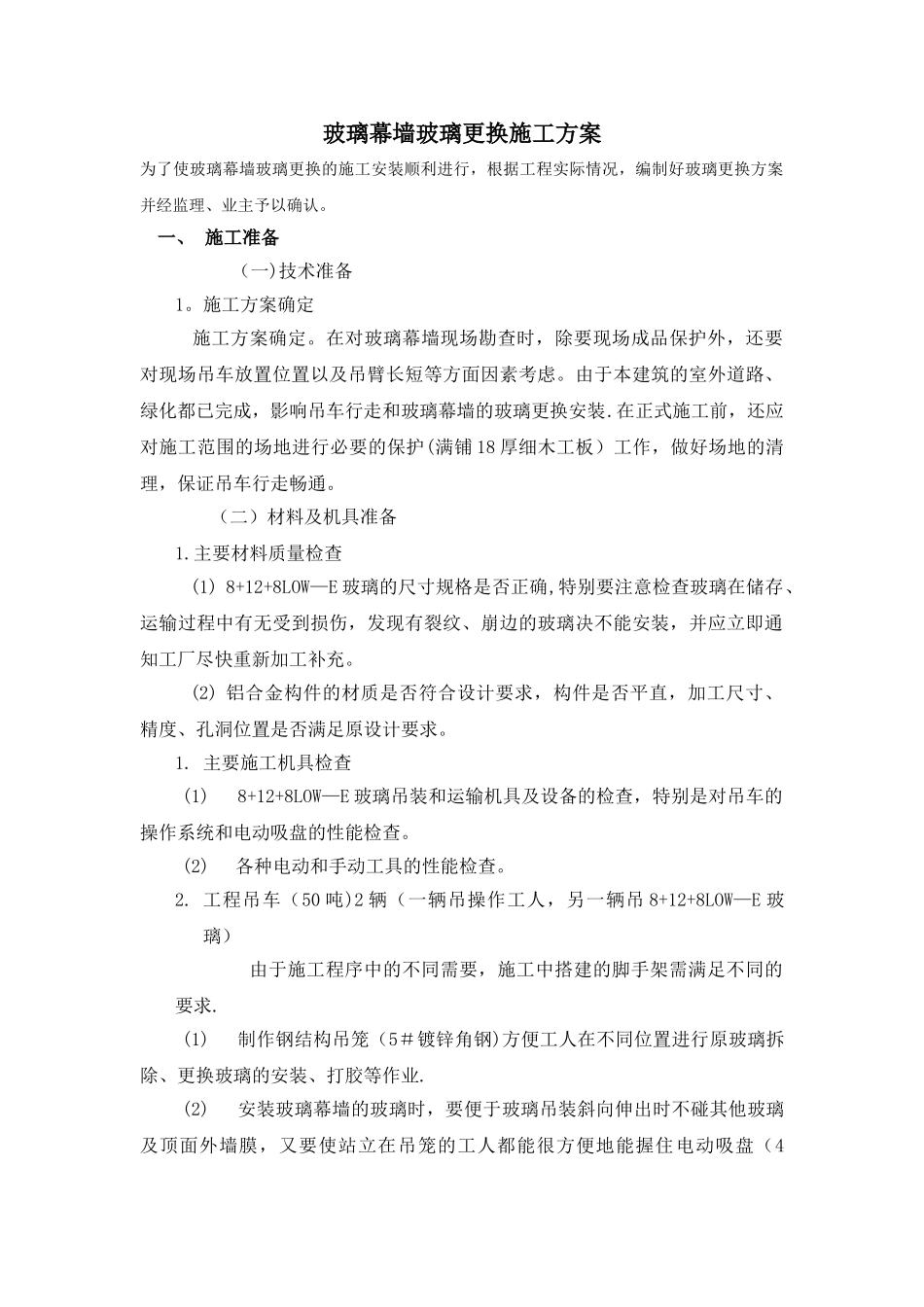

玻璃幕墙玻璃更换施工方案为了使玻璃幕墙玻璃更换的施工安装顺利进行,根据工程实际情况,编制好玻璃更换方案并经监理、业主予以确认
一、 施工准备 (一)技术准备1
施工方案确定施工方案确定
在对玻璃幕墙现场勘查时,除要现场成品保护外,还要对现场吊车放置位置以及吊臂长短等方面因素考虑
由于本建筑的室外道路、绿化都已完成,影响吊车行走和玻璃幕墙的玻璃更换安装
在正式施工前,还应对施工范围的场地进行必要的保护(满铺 18 厚细木工板)工作,做好场地的清理,保证吊车行走畅通
(二)材料及机具准备1
主要材料质量检查(1) 8+12+8LOW—E 玻璃的尺寸规格是否正确,特别要注意检查玻璃在储存、运输过程中有无受到损伤,发现有裂纹、崩边的玻璃决不能安装,并应立即通知工厂尽快重新加工补充
(2) 铝合金构件的材质是否符合设计要求,构件是否平直,加工尺寸、精度、孔洞位置是否满足原设计要求
主要施工机具检查(1)8+12+8LOW—E 玻璃吊装和运输机具及设备的检查,特别是对吊车的操作系统和电动吸盘的性能检查
(2)各种电动和手动工具的性能检查
工程吊车(50 吨)2 辆(一辆吊操作工人,另一辆吊 8+12+8LOW—E 玻璃) 由于施工程序中的不同需要,施工中搭建的脚手架需满足不同的要求
(1)制作钢结构吊笼(5#镀锌角钢)方便工人在不同位置进行原玻璃拆除、更换玻璃的安装、打胶等作业
(2)安装玻璃幕墙的玻璃时,要便于玻璃吊装斜向伸出时不碰其他玻璃及顶面外墙膜,又要使站立在吊笼的工人都能很方便地能握住电动吸盘(4套),协助吊车使玻璃准确就位
(3) 玻璃安装就位后注胶和清洗阶段,这时需在吊笼中的操作人员要格外小心,不能从高处向下抛扔手中操作工具,防止损坏玻璃

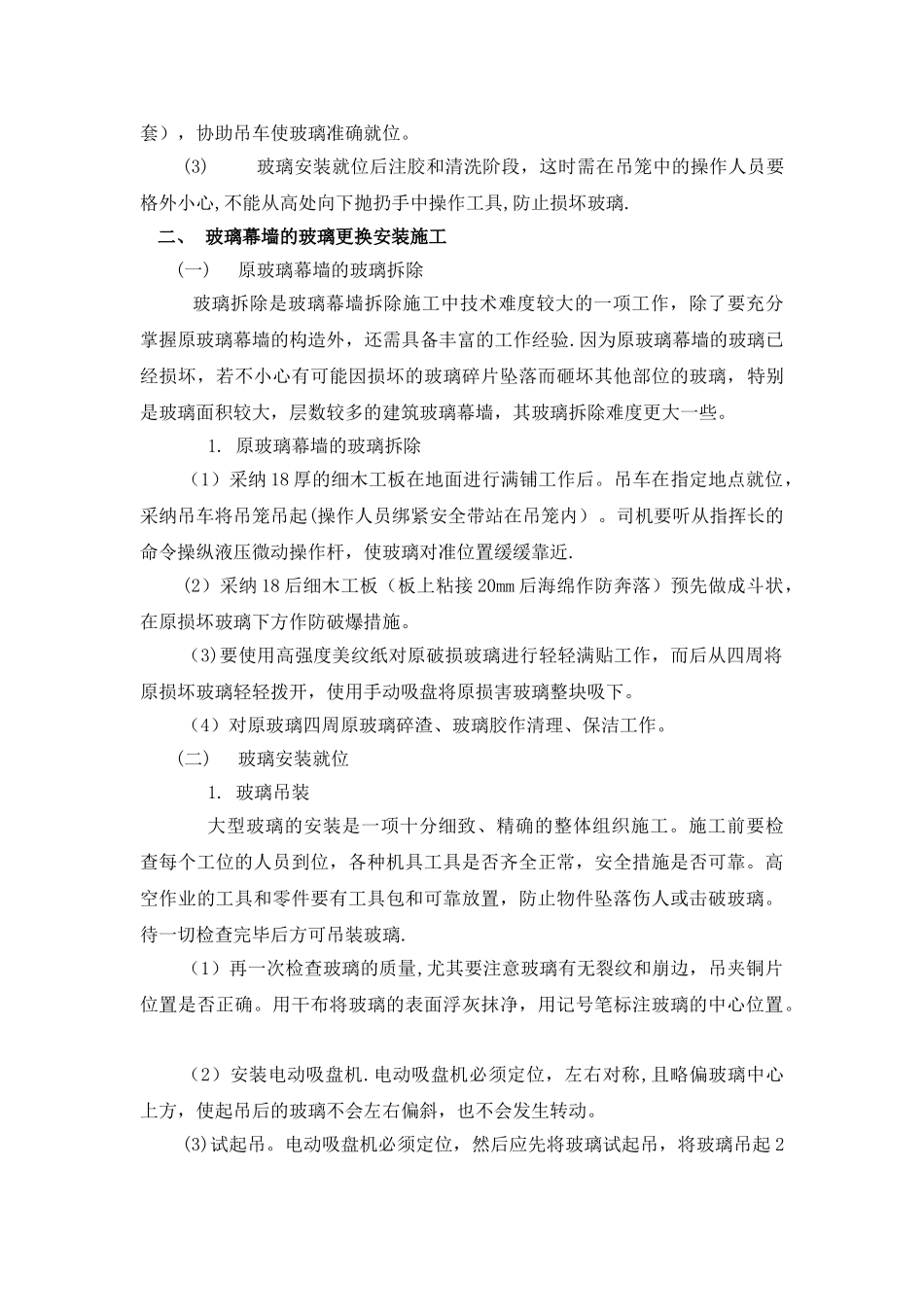

二、 玻璃幕墙的玻璃更换安装施工(一)原玻璃幕墙的玻璃拆除玻璃拆除是玻璃幕墙拆除施工中技术难度较大的一项工作,除了要充分
