玻璃肋的专项施工方案

玻璃肋的专项施工方案_第1页
1/15
玻璃肋的专项施工方案_第2页
2/15
玻璃肋的专项施工方案_第3页
3/15

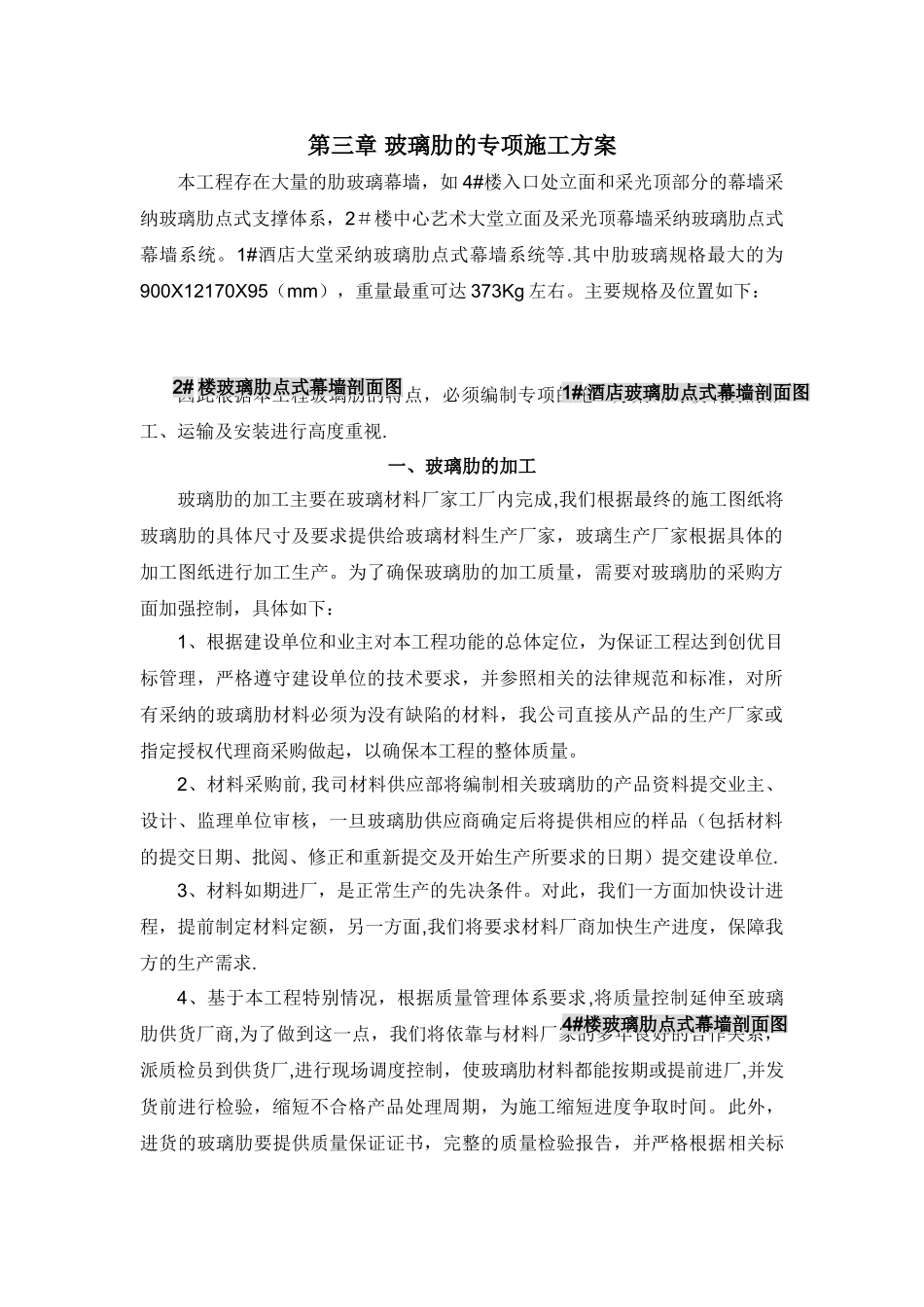

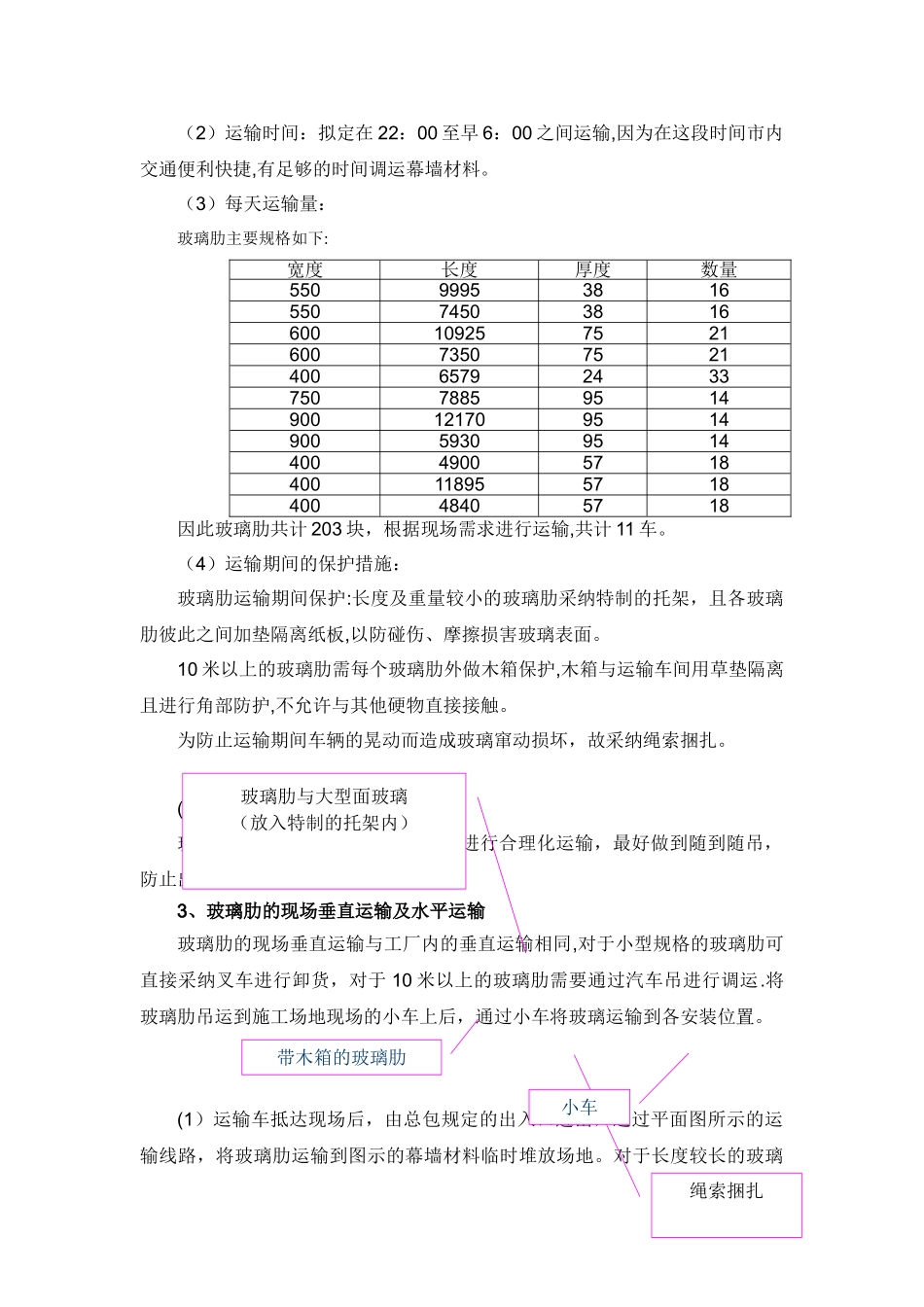

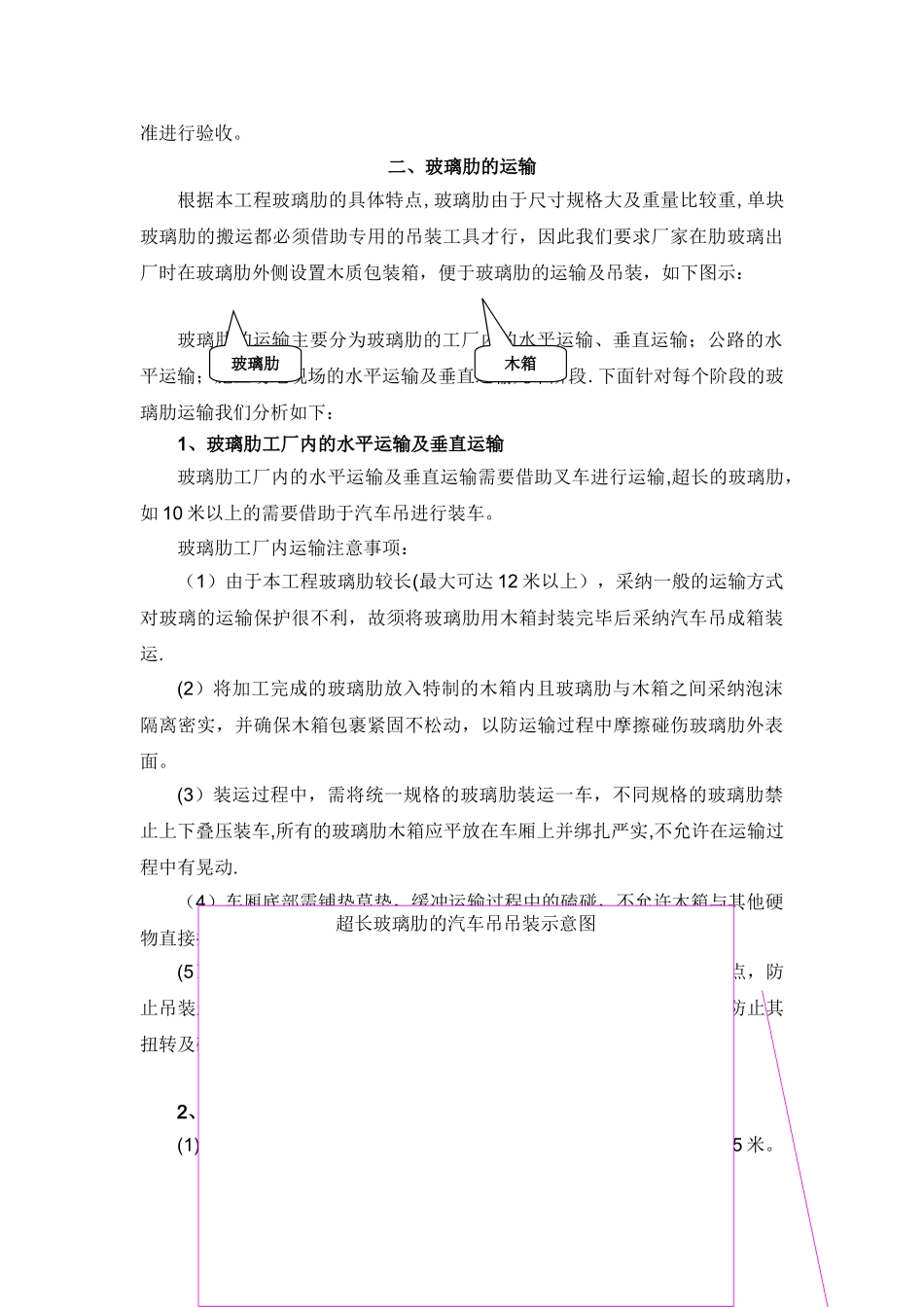

第三章 玻璃肋的专项施工方案本工程存在大量的肋玻璃幕墙,如 4#楼入口处立面和采光顶部分的幕墙采纳玻璃肋点式支撑体系,2#楼中心艺术大堂立面及采光顶幕墙采纳玻璃肋点式幕墙系统。1#酒店大堂采纳玻璃肋点式幕墙系统等.其中肋玻璃规格最大的为900X12170X95(mm),重量最重可达 373Kg 左右。主要规格及位置如下:因此根据本工程玻璃肋的特点,必须编制专项的施工方案针对玻璃肋的加工、运输及安装进行高度重视.一、玻璃肋的加工玻璃肋的加工主要在玻璃材料厂家工厂内完成,我们根据最终的施工图纸将玻璃肋的具体尺寸及要求提供给玻璃材料生产厂家,玻璃生产厂家根据具体的加工图纸进行加工生产。为了确保玻璃肋的加工质量,需要对玻璃肋的采购方面加强控制,具体如下:1、根据建设单位和业主对本工程功能的总体定位,为保证工程达到创优目标管理,严格遵守建设单位的技术要求,并参照相关的法律规范和标准,对所有采纳的玻璃肋材料必须为没有缺陷的材料,我公司直接从产品的生产厂家或指定授权代理商采购做起,以确保本工程的整体质量。2、材料采购前,我司材料供应部将编制相关玻璃肋的产品资料提交业主、设计、监理单位审核,一旦玻璃肋供应商确定后将提供相应的样品(包括材料的提交日期、批阅、修正和重新提交及开始生产所要求的日期)提交建设单位.3、材料如期进厂,是正常生产的先决条件。对此,我们一方面加快设计进程,提前制定材料定额,另一方面,我们将要求材料厂商加快生产进度,保障我方的生产需求.4、基于本工程特别情况,根据质量管理体系要求,将质量控制延伸至玻璃肋供货厂商,为了做到这一点,我们将依靠与材料厂家的多年良好的合作关系,派质检员到供货厂,进行现场调度控制,使玻璃肋材料都能按期或提前进厂,并发货前进行检验,缩短不合格产品处理周期,为施工缩短进度争取时间。此外,进货的玻璃肋要提供质量保证证书,完整的质量检验报告,并严格根据相关标4#楼玻璃肋点式幕墙剖面图2# 楼玻璃肋点式幕墙剖面图1# 酒店玻璃肋点式幕墙剖面图准进行验收。二、玻璃肋的运输根据本工程玻璃肋的具体特点,玻璃肋由于尺寸规格大及重量比较重,单块玻璃肋的搬运都必须借助专用的吊装工具才行,因此我们要求厂家在肋玻璃出厂时在玻璃肋外侧设置木质包装箱,便于玻璃肋的运输及吊装,如下图示:玻璃肋的运输主要分为玻璃肋的工厂内的水平运输、垂直运输;公路的水平运输;施工场地现场的水平运输及垂直运输几个阶段.下面针对每个阶段...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃肋的专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
