球磨机安装专项施工方案

球磨机安装专项施工方案_第1页
1/14
球磨机安装专项施工方案_第2页
2/14
球磨机安装专项施工方案_第3页
3/14

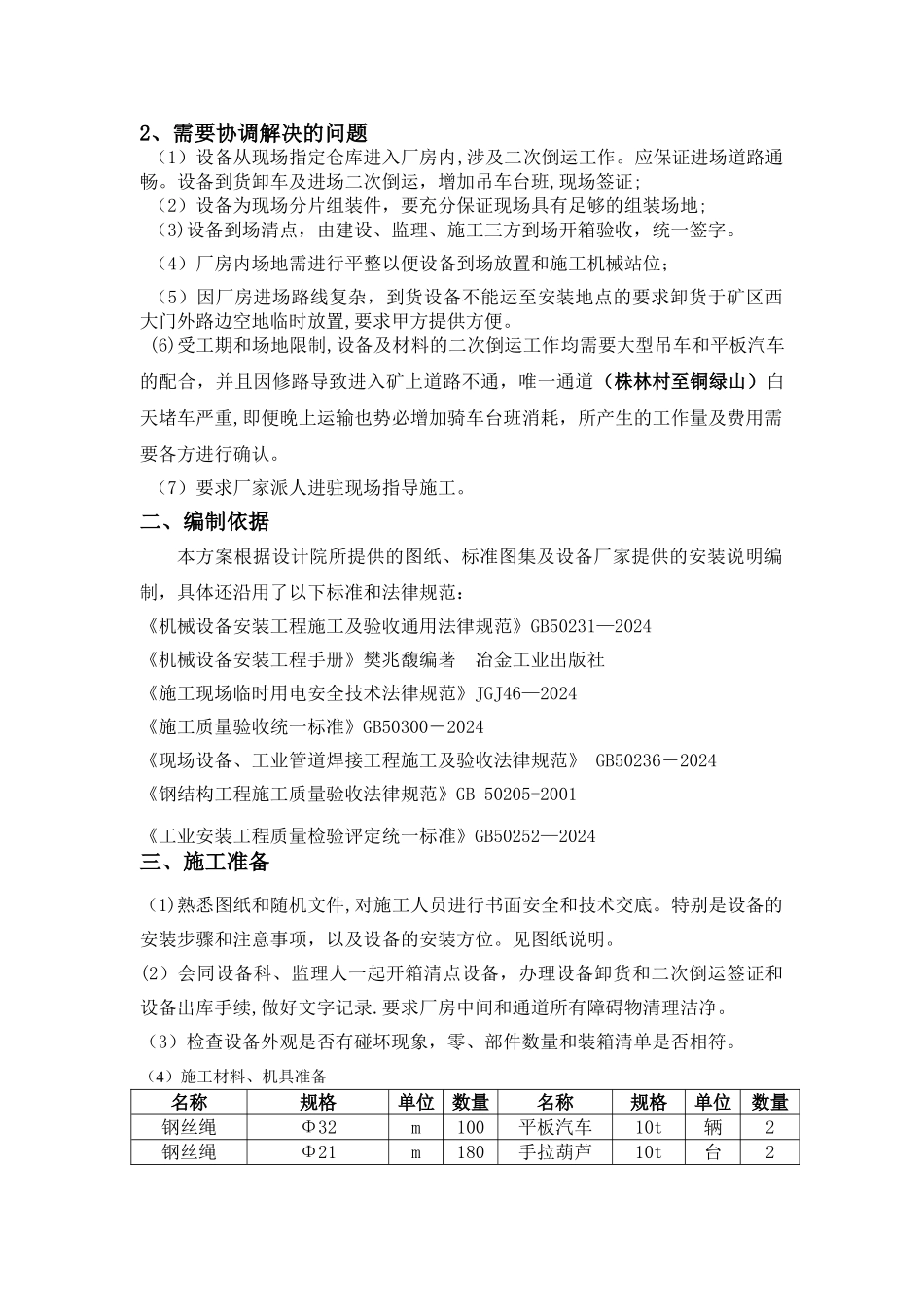

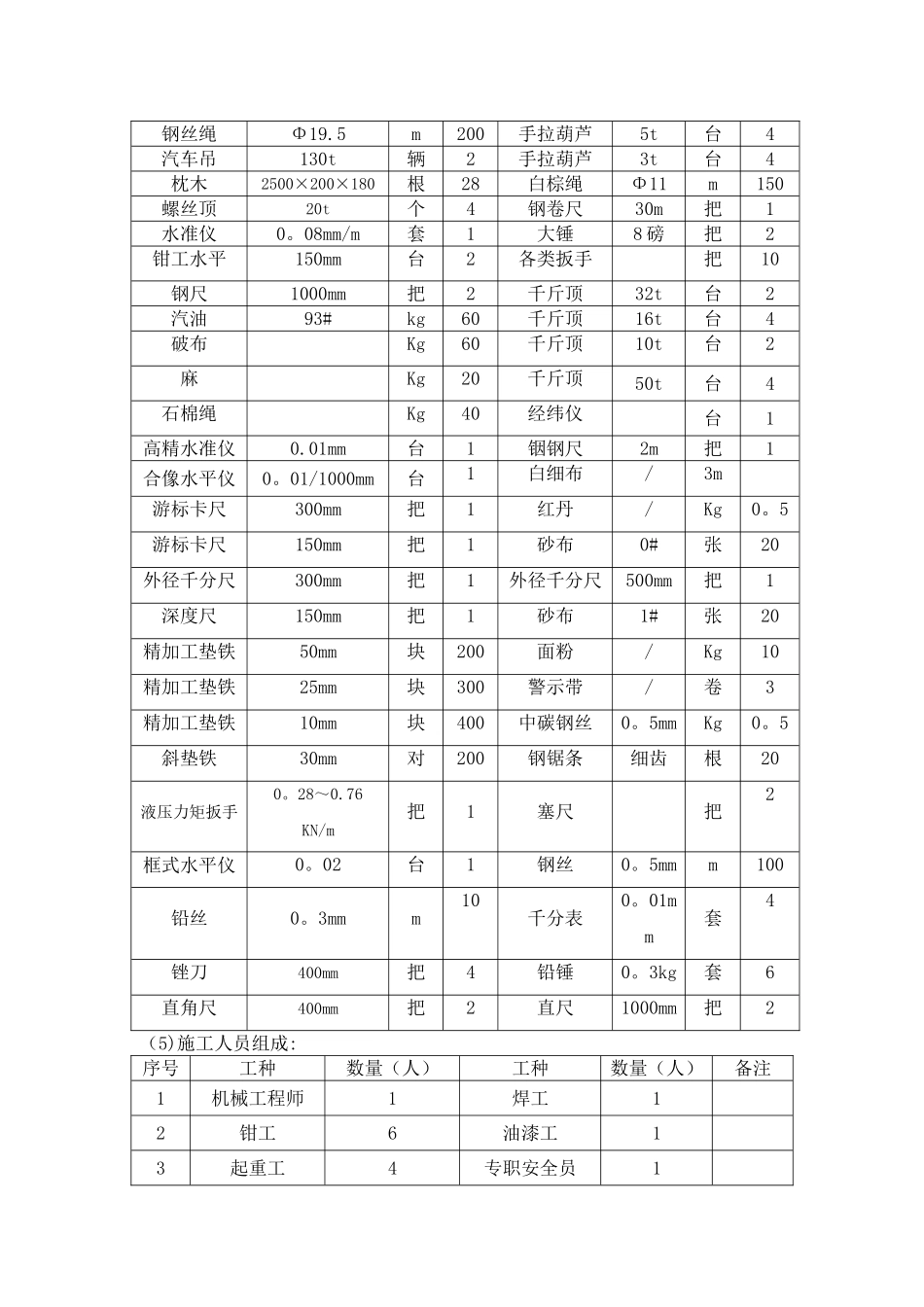

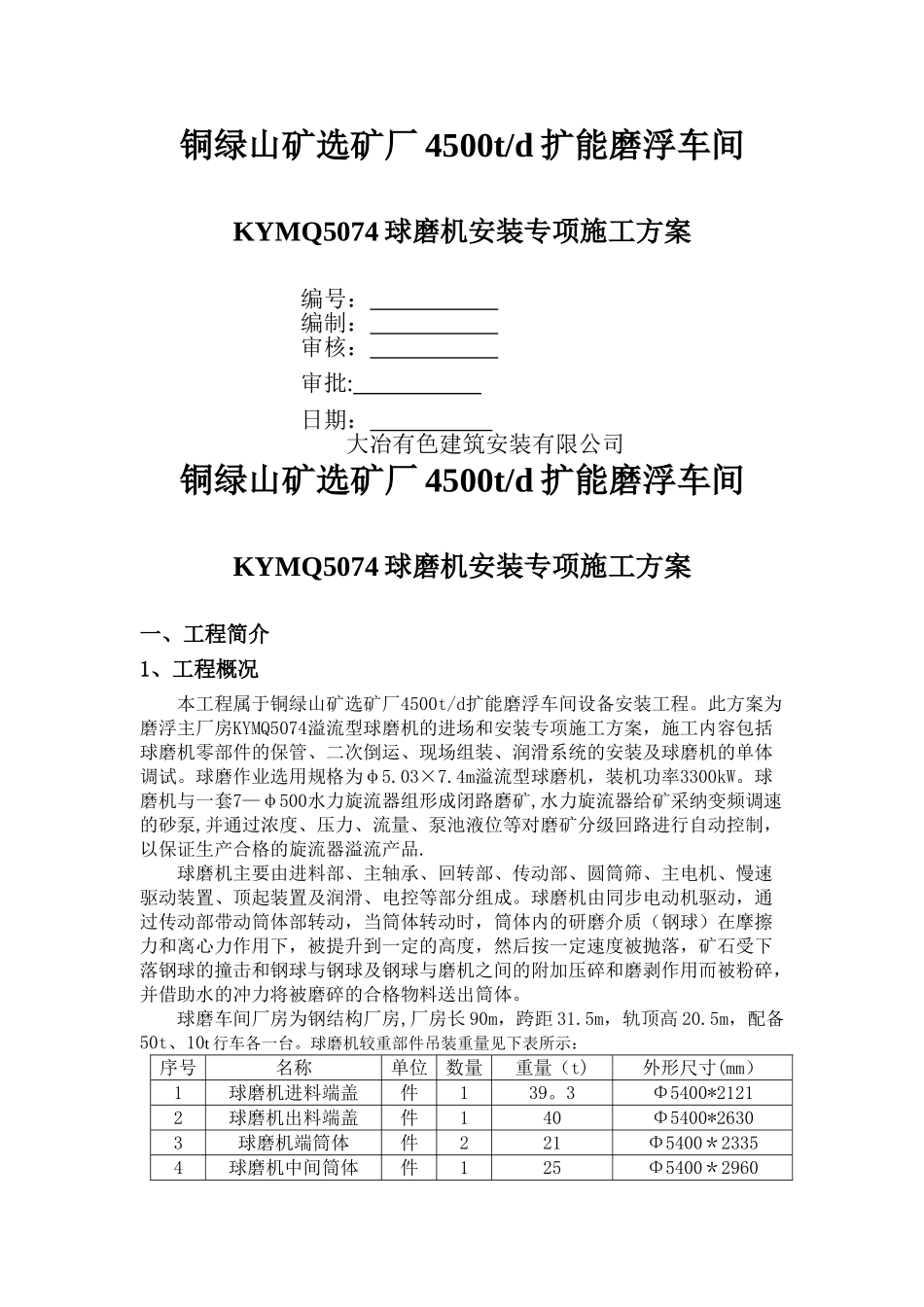

铜绿山矿选矿厂 4500t/d 扩能磨浮车间KYMQ5074 球磨机安装专项施工方案编号: 编制: 审核: 审批: 日期: 大冶有色建筑安装有限公司铜绿山矿选矿厂 4500t/d 扩能磨浮车间KYMQ5074 球磨机安装专项施工方案一、工程简介1、工程概况本工程属于铜绿山矿选矿厂4500t/d扩能磨浮车间设备安装工程。此方案为磨浮主厂房KYMQ5074溢流型球磨机的进场和安装专项施工方案,施工内容包括球磨机零部件的保管、二次倒运、现场组装、润滑系统的安装及球磨机的单体调试。球磨作业选用规格为φ5.03×7.4m溢流型球磨机,装机功率3300kW。球磨机与一套7—φ500水力旋流器组形成闭路磨矿,水力旋流器给矿采纳变频调速的砂泵,并通过浓度、压力、流量、泵池液位等对磨矿分级回路进行自动控制,以保证生产合格的旋流器溢流产品.球磨机主要由进料部、主轴承、回转部、传动部、圆筒筛、主电机、慢速驱动装置、顶起装置及润滑、电控等部分组成。球磨机由同步电动机驱动,通过传动部带动筒体部转动,当筒体转动时,筒体内的研磨介质(钢球)在摩擦力和离心力作用下,被提升到一定的高度,然后按一定速度被抛落,矿石受下落钢球的撞击和钢球与钢球及钢球与磨机之间的附加压碎和磨剥作用而被粉碎,并借助水的冲力将被磨碎的合格物料送出筒体。球磨车间厂房为钢结构厂房,厂房长 90m,跨距 31.5m,轨顶高 20.5m,配备50t、10t 行车各一台。球磨机较重部件吊装重量见下表所示:序号名称单位数量重量(t)外形尺寸(mm)1球磨机进料端盖件139。3Φ5400*21212球磨机出料端盖件140Φ5400*26303球磨机端筒体件221Φ5400*23354球磨机中间筒体件125Φ5400*29602、需要协调解决的问题(1)设备从现场指定仓库进入厂房内,涉及二次倒运工作。应保证进场道路通畅。设备到货卸车及进场二次倒运,增加吊车台班,现场签证;(2)设备为现场分片组装件,要充分保证现场具有足够的组装场地;(3)设备到场清点,由建设、监理、施工三方到场开箱验收,统一签字。(4)厂房内场地需进行平整以便设备到场放置和施工机械站位;(5)因厂房进场路线复杂,到货设备不能运至安装地点的要求卸货于矿区西大门外路边空地临时放置,要求甲方提供方便。(6)受工期和场地限制,设备及材料的二次倒运工作均需要大型吊车和平板汽车的配合,并且因修路导致进入矿上道路不通,唯一通道(株林村至铜绿山)白天堵车严重,即便晚上运输也势必增加骑车台班消耗,所产生的工作量及费用需要各方进行确认。(7)要求厂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

球磨机安装专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
